TU様邸 常滑市/知多半島

地域別にみる|すべて

TU様邸 常滑市/知多半島

建築中レポート

1. 2020年05月21日

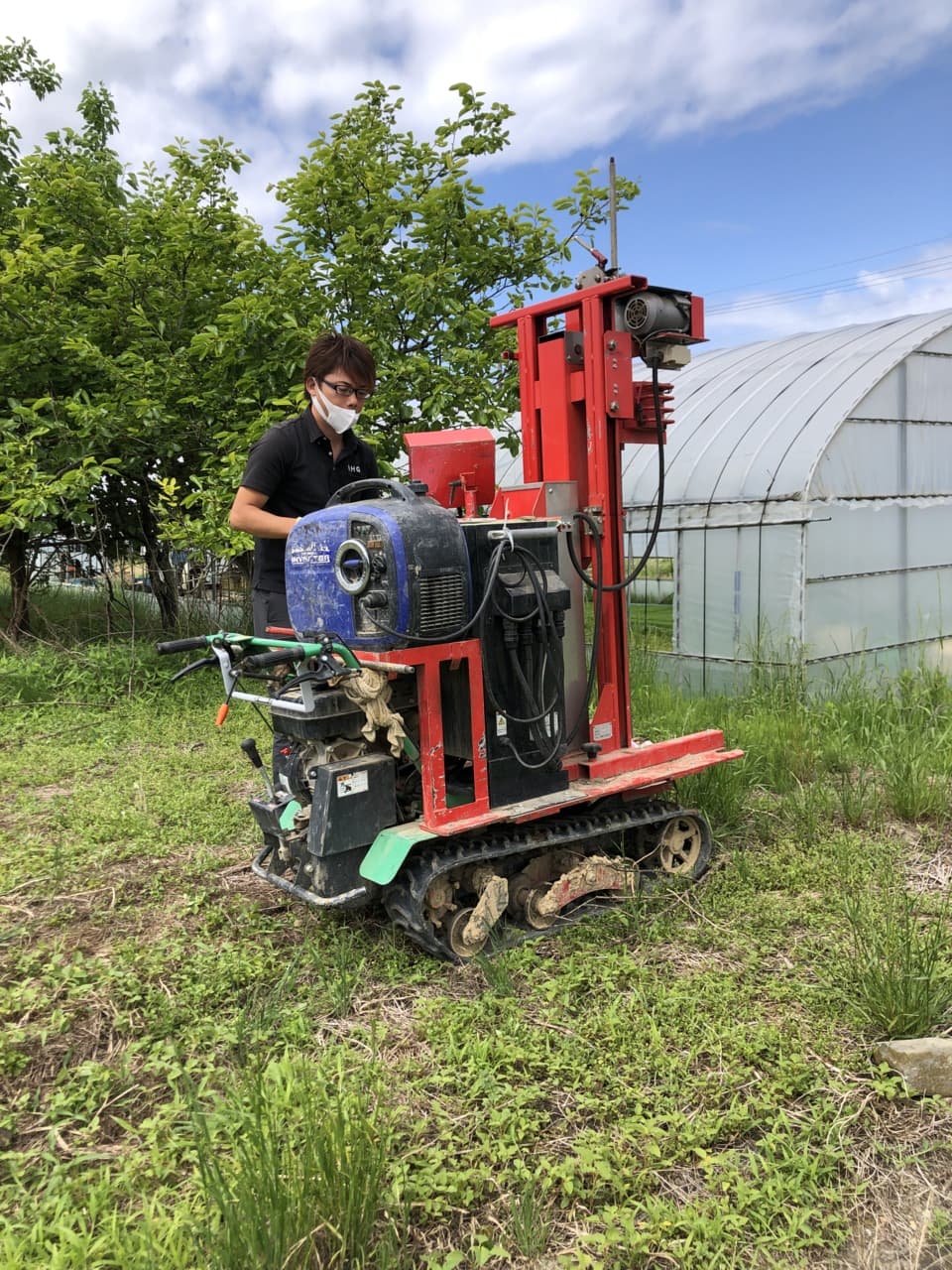

地盤調査

地盤調査

着工まで3カ月くらいありますが、早めに地盤補強にかかる費用を把握するために地盤調査を行いました!結果は良好で見込んでいた費用を別の使途に廻せる目途が付きました!!

2. 2020年06月02日
境界杭探し

境界杭探し

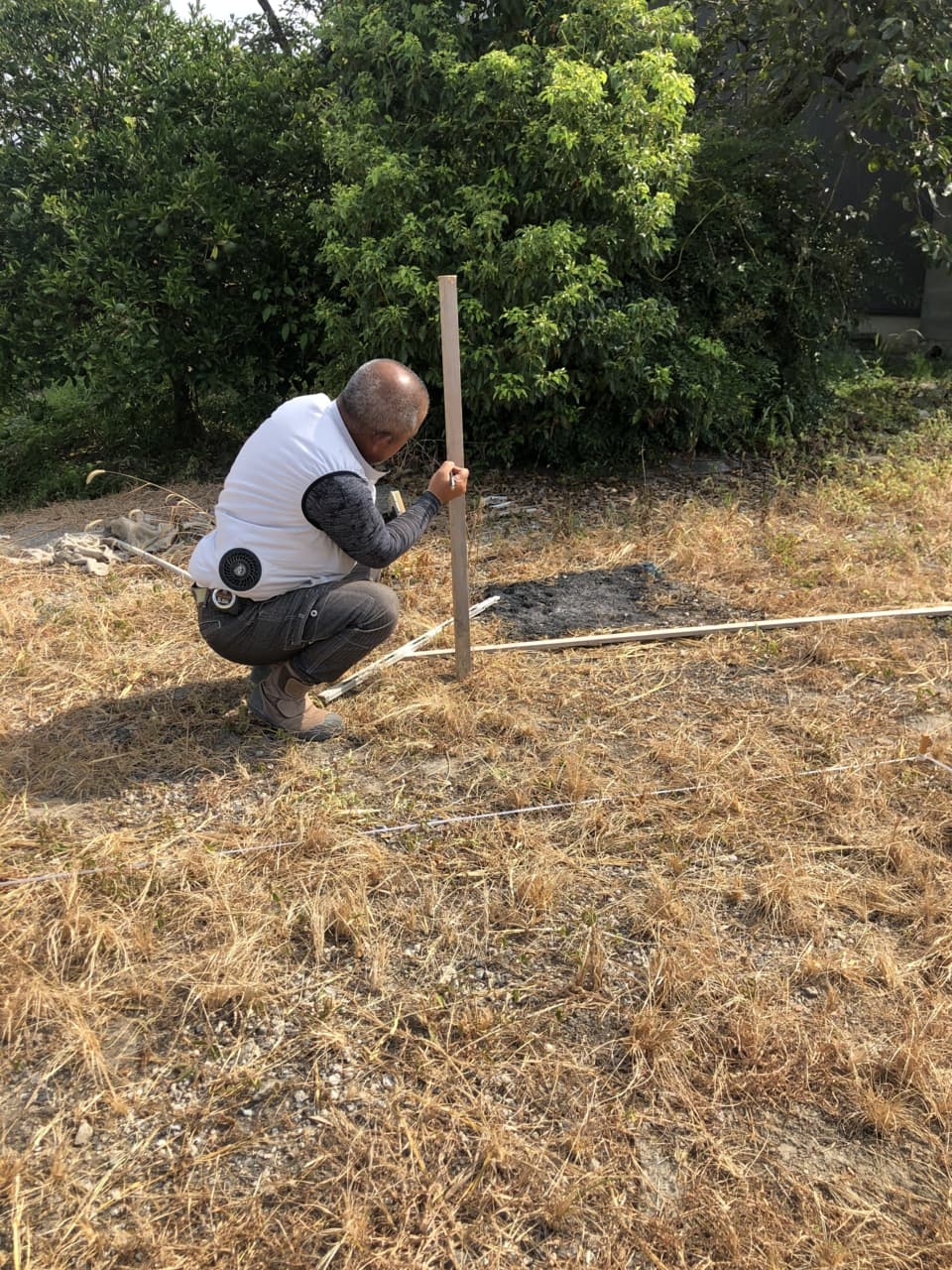

今日は現地で、敷地の境界杭探しを行いました!
測量して杭を入れないといけないかと思っていたのですが、全ての杭が見つかり良かったです!

3. 2020年08月01日
祝!地鎮祭

祝!地鎮祭

梅雨明けのような好天の中、地鎮祭を行いました!
両家のご両親も揃って、にぎやかな地鎮祭となりました!
立派な家が建って、喜んでいただけますように!と神様にお願いをしました(^^)/

4. 2020年08月25日
基礎工事

基礎工事

予定より1日早く基礎工事が始まりました!

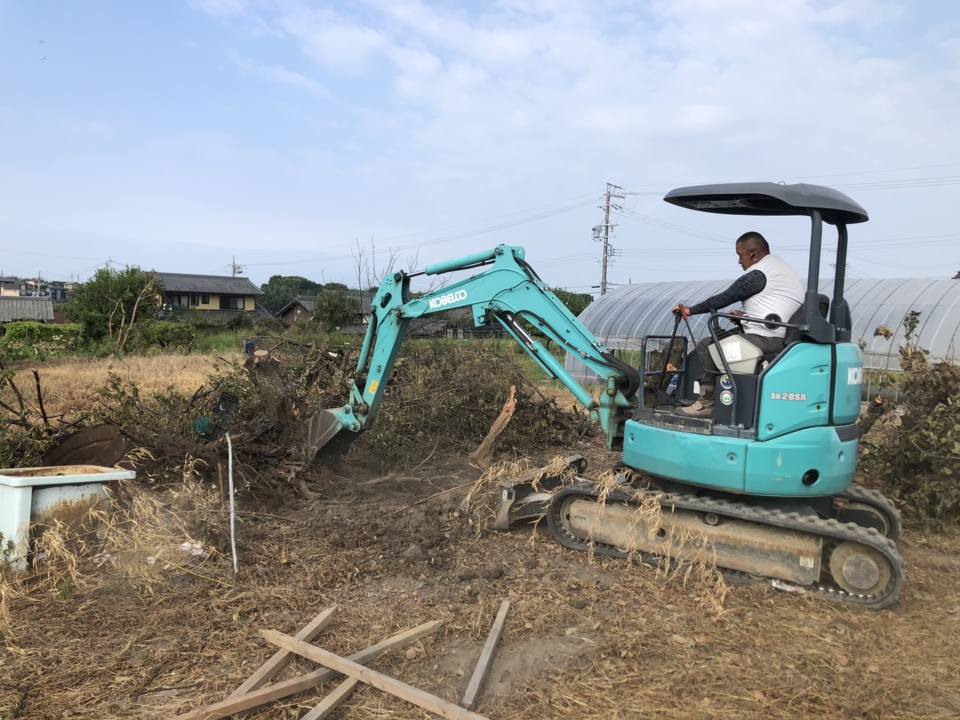

まずは、梅の木の処分から始まっております。
お施主さんがあらかじめ枝を落として頂いていたので、幹と根っこの掘削をしております。根が大分横に伸びていたのでユンボが負けそうでしたが何とか除去できました!

5. 2020年08月25日
基礎工事

基礎工事

敷地がとても広いので、なるべく残土が出ないように、基礎屋さんと宅盤を決めました!

6. 2020年08月26日
基礎工事

基礎工事

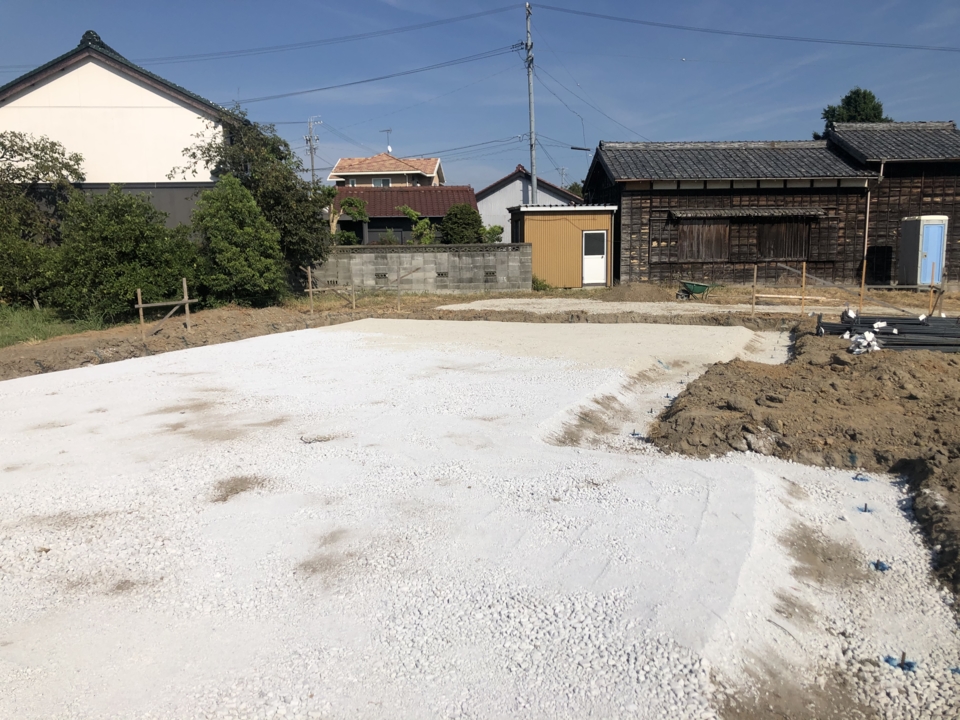

今日は、昨日からの続きで基礎掘削と、砕石敷きと転圧を行いました!
49坪の平屋なのでいつもの倍以上の基礎の大きさがあります!!

7. 2020年08月26日
仮設工事

仮設工事

基礎屋さんお待ちかねの仮設トイレが到着しました!
朝現場に来るとどうしてもトイレにこもりたくなるそうで・・・・・
いつも基礎工事の時にトイレは到着するので、他の業者さんが使う事もなく綺麗なトイレ(^_-)-☆最初に現場に入る人の特権ですね~

8. 2020年08月27日
防蟻工事

防蟻工事

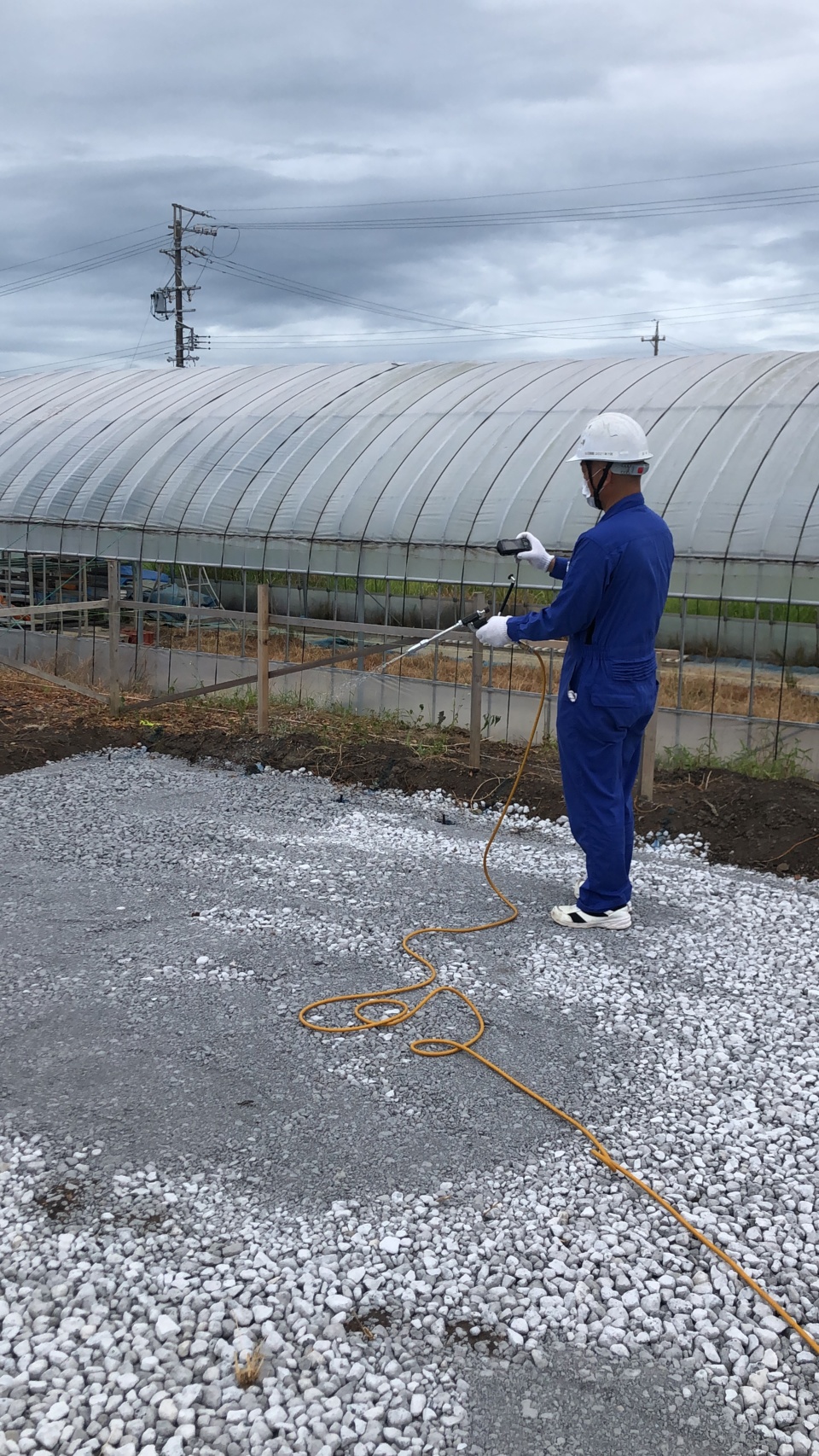

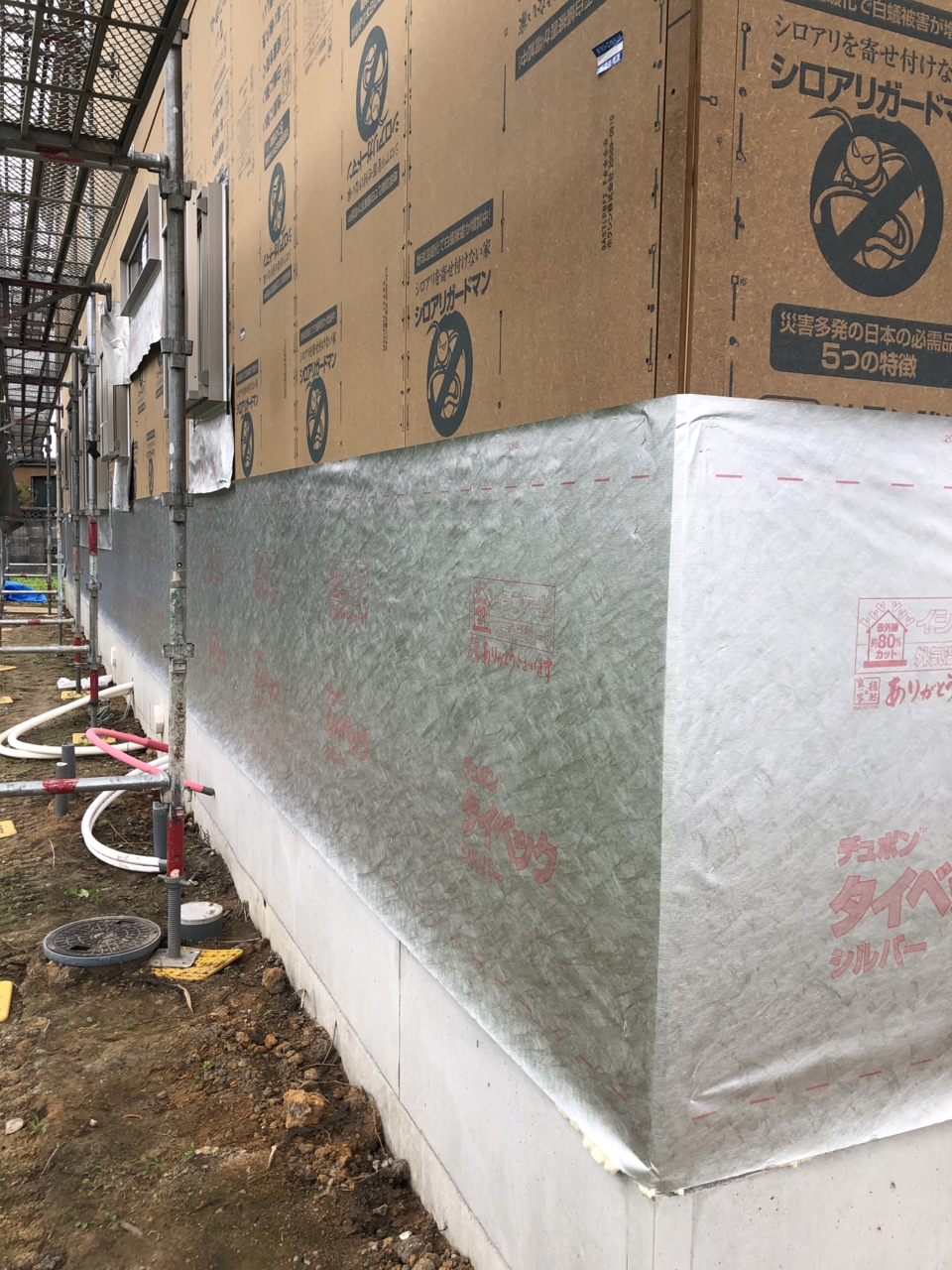

今日は、べた基礎を打つ前の土壌に対しての防蟻工事を行いました!
薬剤もいつもの3倍の量を使っているそう・・・・・費用も高くなりました~(#^.^#)

9. 2020年08月27日
基礎工事

基礎工事

防蟻工事の後、基礎屋さんによって防湿シートが施工されました!

10. 2020年08月27日
基礎工事

基礎工事

防蟻工事→防湿シートのあと、外周部に捨てコンクリートを打設しました!
捨てコンは、防湿シートの押さえはもちろん、外周部の型枠のレベル・位置の基準にもなります。

11. 2020年08月29日
基礎工事

基礎工事

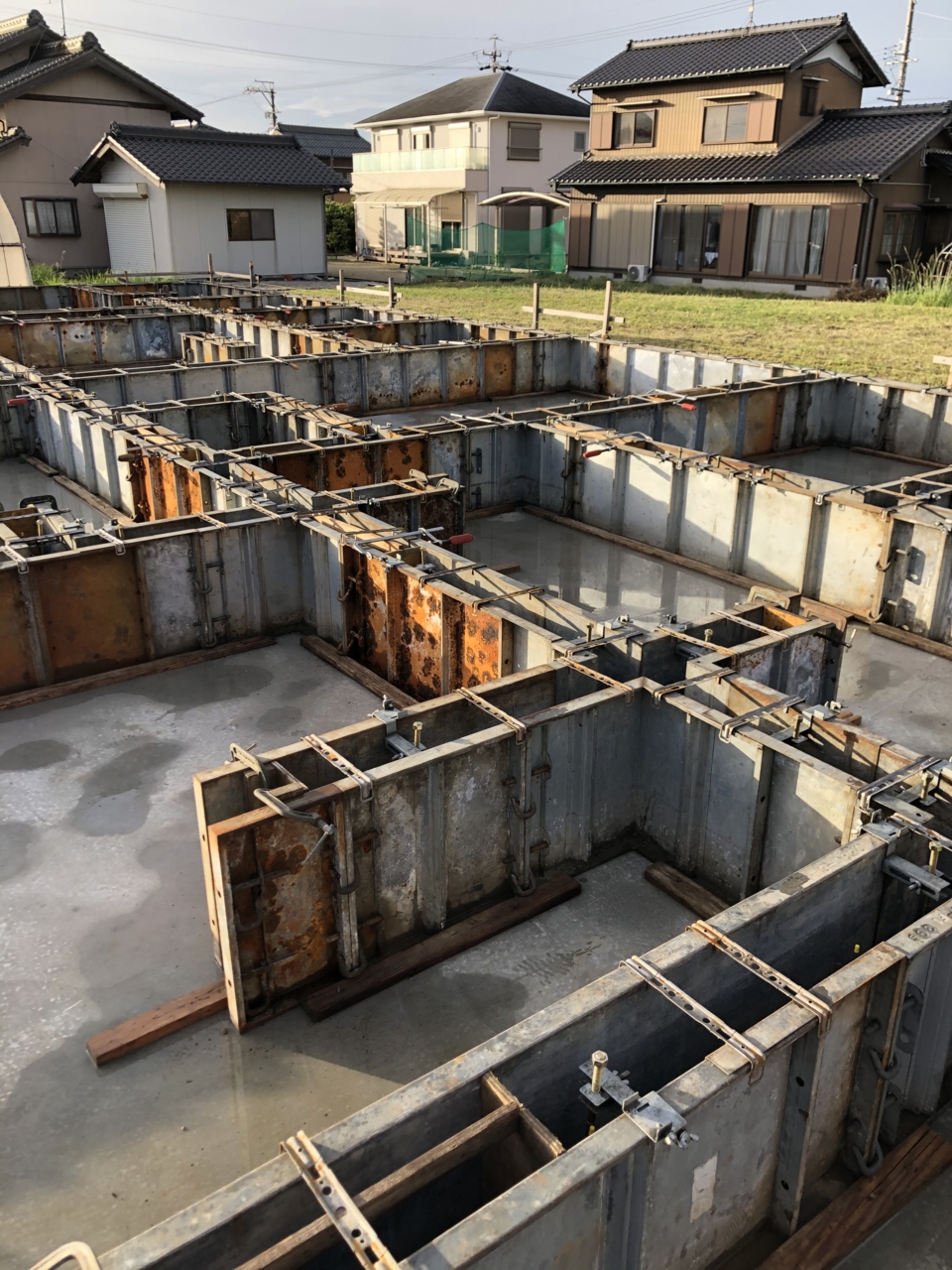

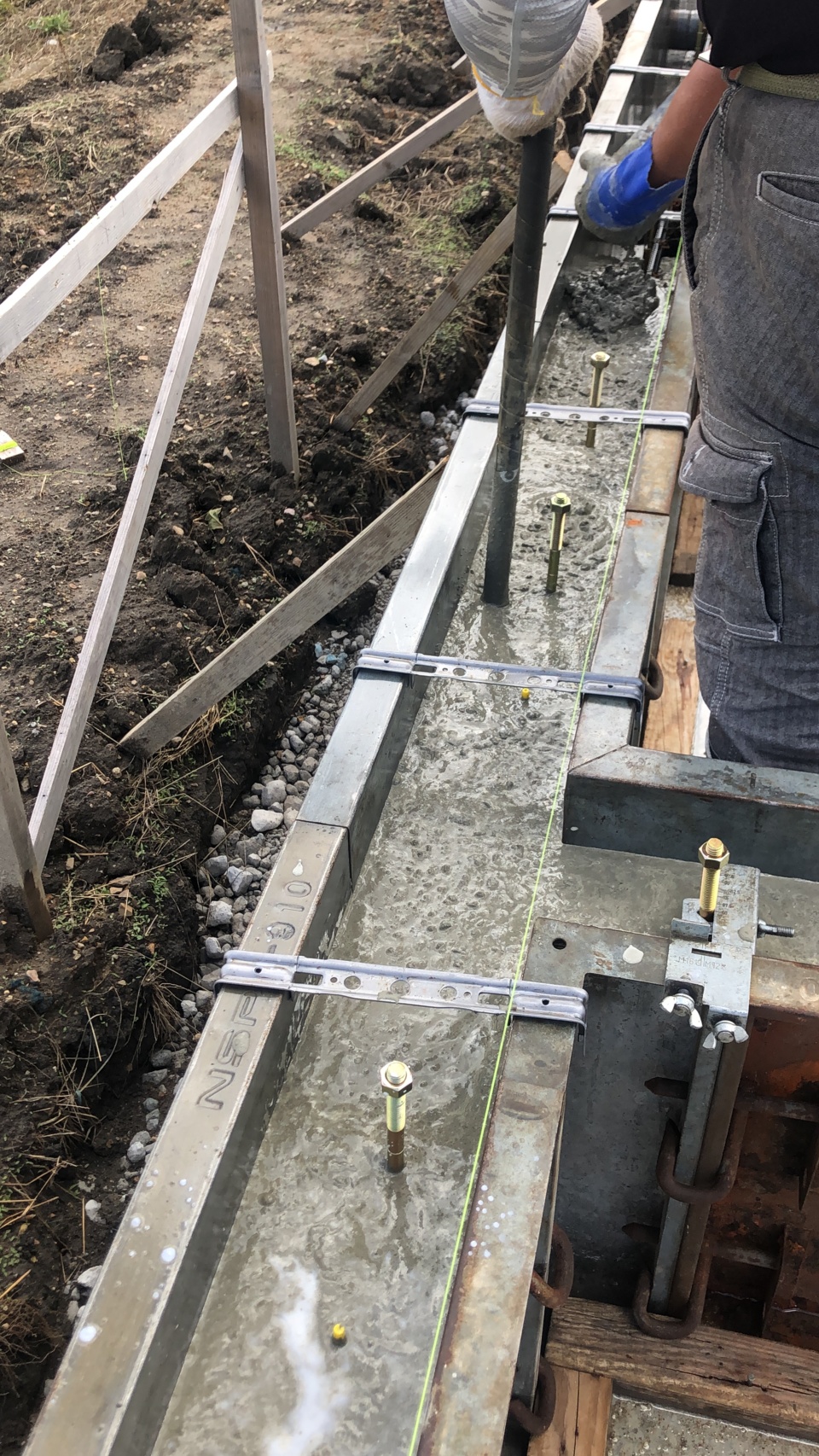

基礎工事順調に進んでおり、今日は外周部の型枠の設置を行いました!
来週から配筋工事に進みます(^_-)-☆

12. 2020年08月31日
基礎工事

基礎工事

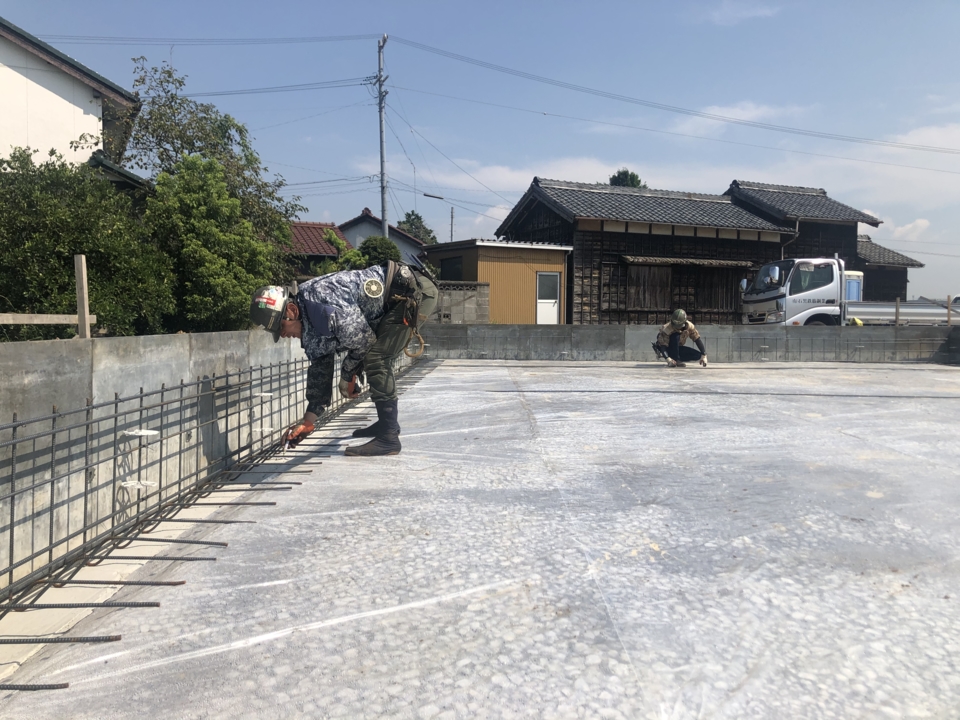

今日から、基礎の配筋工事に入っております(^^)/
しかし8月最終日なのに、めちゃめちゃ暑いですね~
今日、明日の2日間の予定です

13. 2020年09月01日
基礎工事

基礎工事

昨日からの引き続きで、今日も基礎の配筋工事をしております!
基礎が大きい事、立ち上がりの基礎が多い事、暑さによる体力考慮等で、長めの日程を確保しておりましたが、予定より早く出来そうです!
鉄筋屋さんも、立ち上がりの基礎が多くて大変!と嘆いておりましたが、基礎の強度が増す事は間違いないので、ご勘弁を!

14. 2020年09月01日
基礎工事

基礎工事

昨日からの引き続きで、今日も基礎の配筋工事をしております!
基礎が大きい事、立ち上がりの基礎が多い事、暑さによる体力考慮等で、長めの日程を確保しておりましたが、予定より早く出来そうです!
鉄筋屋さんも、立ち上がりの基礎が多くて大変!と嘆いておりましたが、基礎の強度が増す事は間違いないので、ご勘弁を!

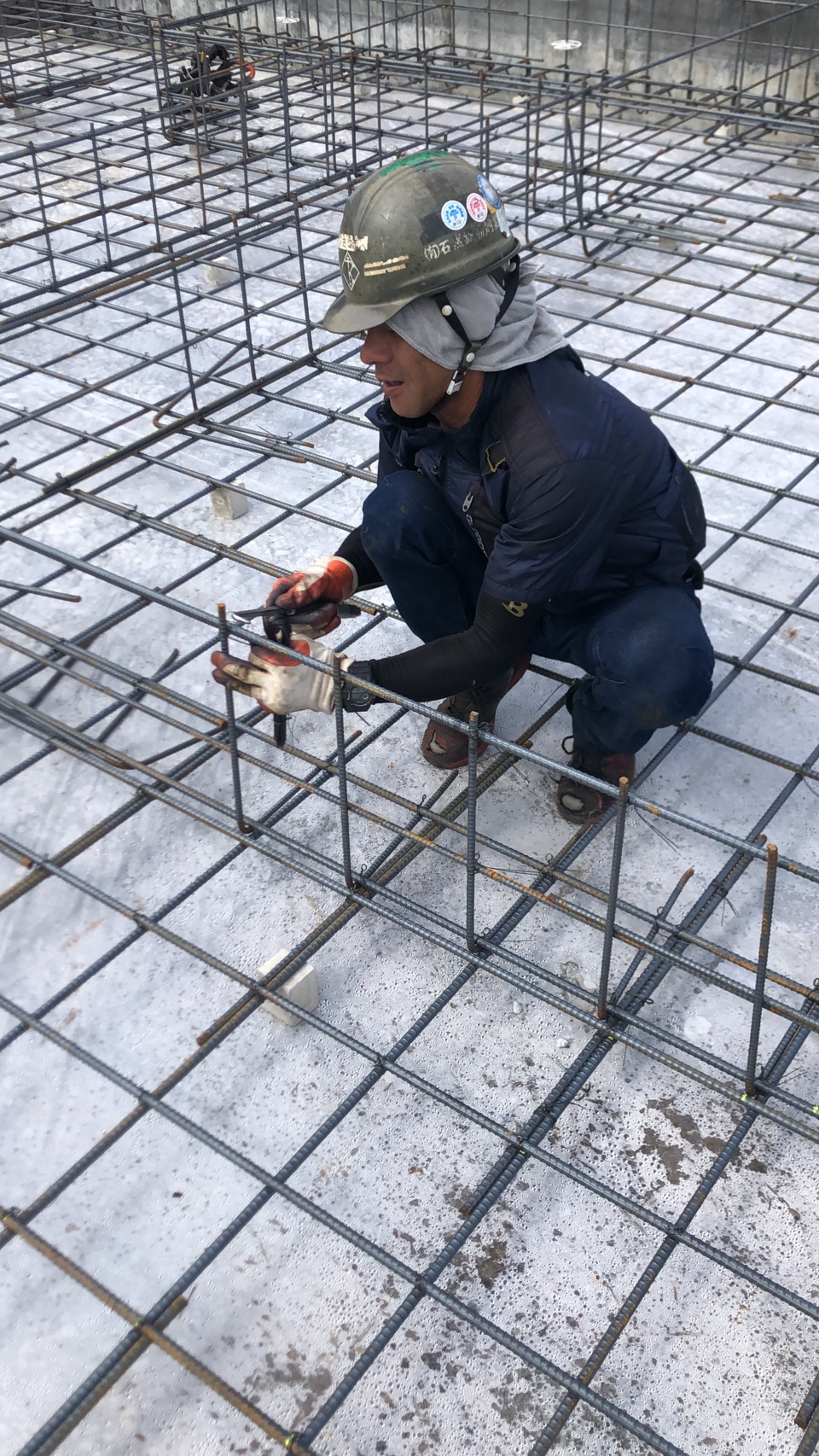

15. 2020年09月02日
水道工事

水道工事

鉄筋が予定より早く終わったため、水道屋さんも早目の入りとする事が出来ました!
明日からは天気が悪い日が続きそうなので、今日入ってもらったのですが、今日も何度か突然の雨に見舞われました・・・・
水道屋さんが行う工事が、土間逃げ配管という工程で、9/5に打設予定のコンクリートの打設前にコンクリートを貫通される給排水管の工事になります。グレーの管がそれにあたります。排水ヶ所には全て来て、写真はトイレからの排水管になります。

16. 2020年09月02日
基礎工事

基礎工事

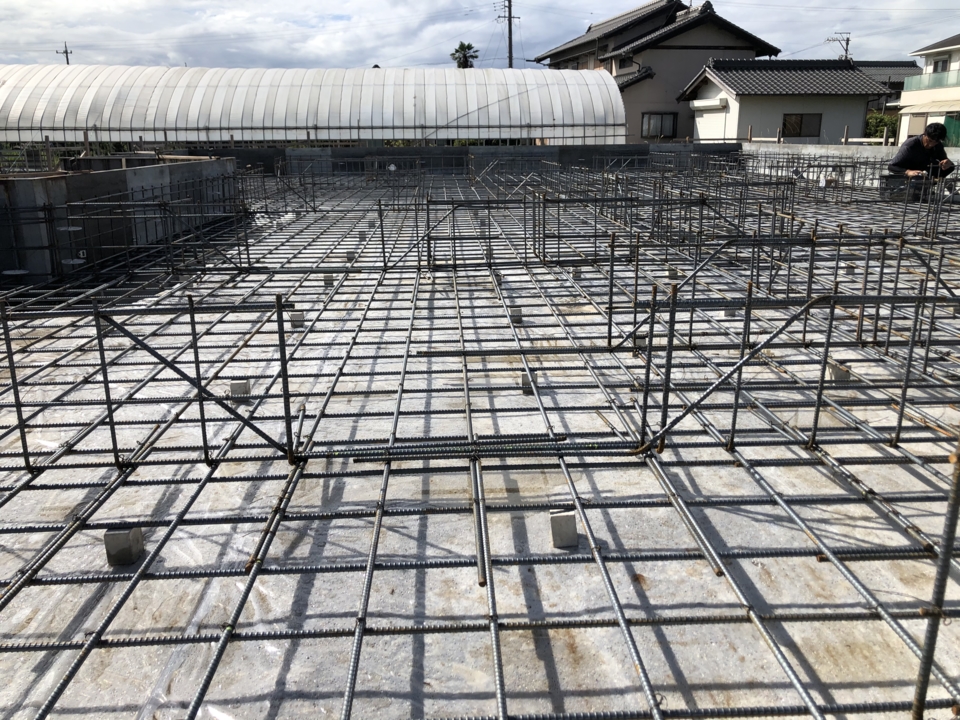

基礎配筋完了しました!
補強筋、継手長さ等のチェックも完了!

17. 2020年09月05日
基礎工事

基礎工事

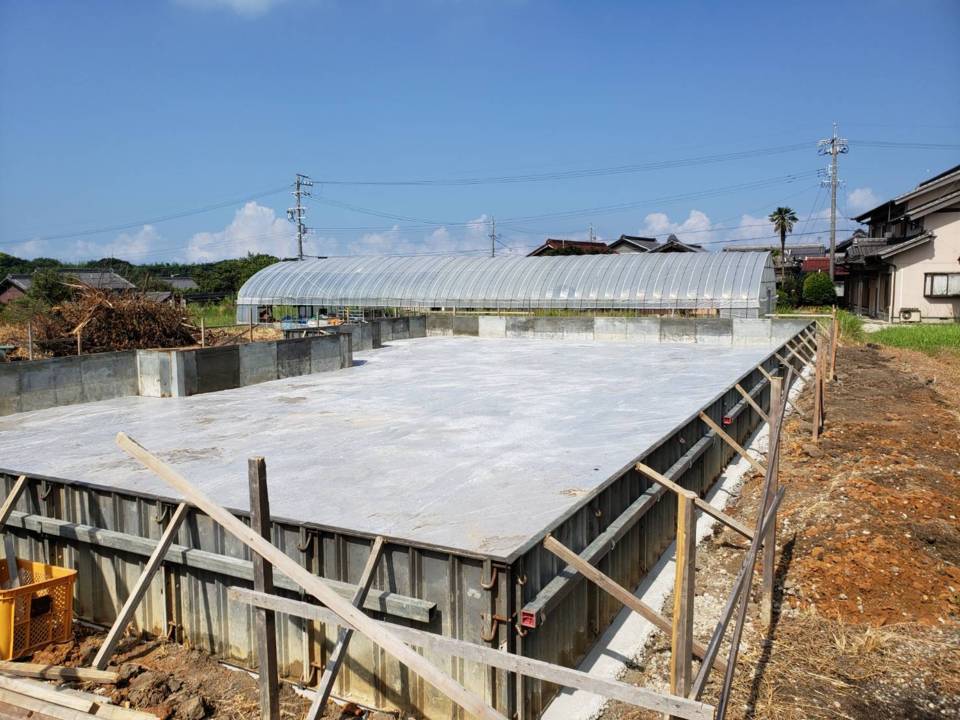

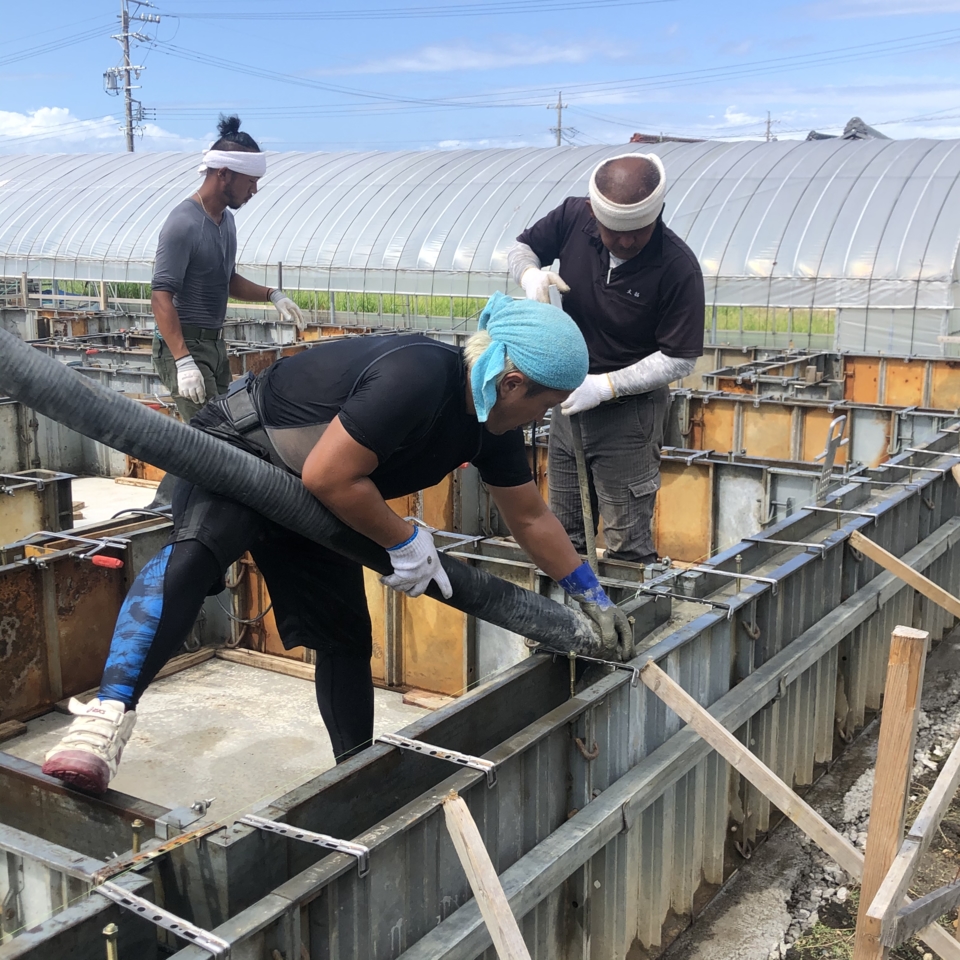

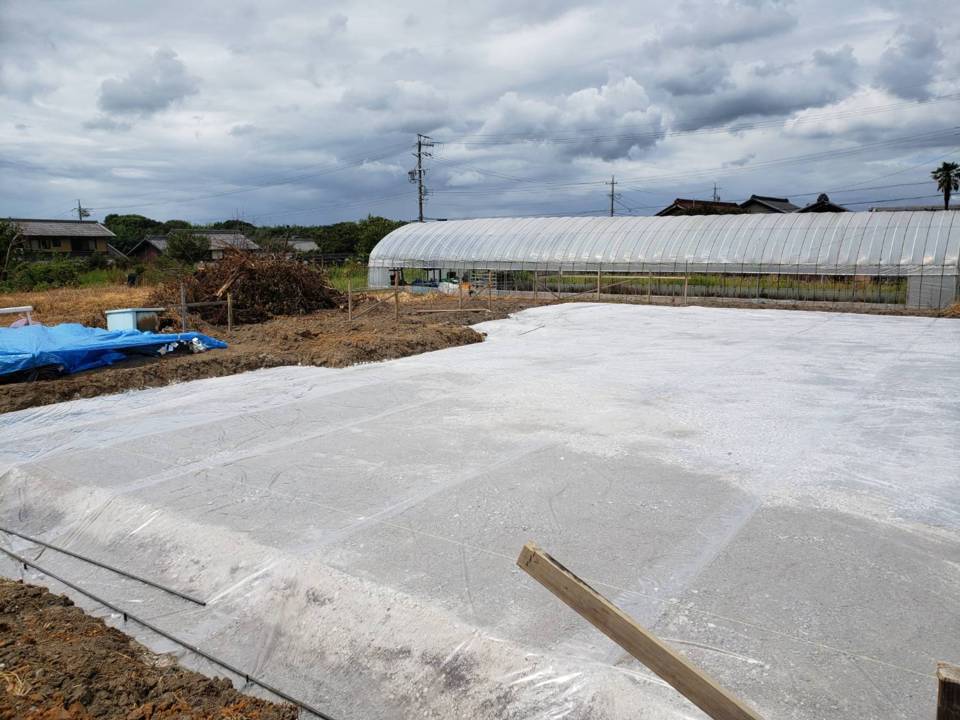

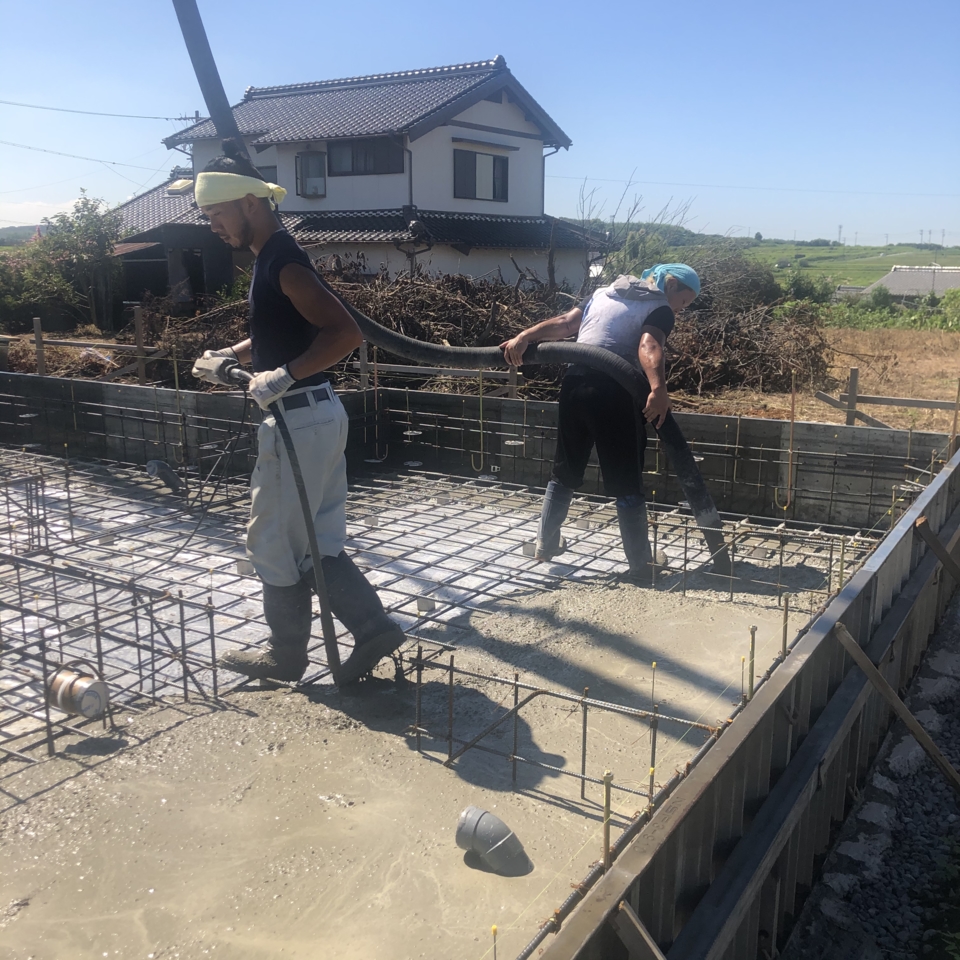

今日は、ベース部分の基礎コンクリート打設を行っております。
雨で地盤が緩み・・・・生コン車がはまったりとで大変で、急遽合板を買ってきて対応しましたが、基礎が大きいため7車の生コン車搬入も、何とか何とかやり遂げた感じでした( ゚Д゚)来週火曜日には、また生コン車2台で立ち上がりコンクリート打設を予定しており、その前に雨も降る予報なので、月曜のうちに今度は鉄板を敷く段取りをせねばなりませぬ!!!
写真は、そんな搬入のさなかの打設状況です。打設時は隠れていく鉄筋に、しっかりと家を支えてくれよ~!頼むぞ~!と心の中で語り掛けるのでした・・・・

18. 2020年09月07日
基礎工事

基礎工事

8日の立ち上がりコンクリートの打設にむけて、型枠の設置と、アンカーボルトの設置を行いました(#^.^#)型枠やアンカボルトの検査も行い、無事合格!!

19. 2020年09月08日

鉄板敷き

鉄板敷き

本当は昨日敷きたかったのですが、恐らく台風でもっと大変であっただろうと思うので、予約が取れずの今日となって逆に良かったです!10時からコンクリート打設の前に終わらないといけないので、8時~の敷設を行いました!20枚の鉄板でしたので時間もかかりましたが無事敷設完了

20. 2020年09月08日
鉄板敷き

鉄板敷き

鉄板敷設完了後、無事生コン車はいる事が出来ました!!

21. 2020年09月08日
基礎工事

基礎工事

立上りコンクリート打設状況です。

22. 2020年09月08日
基礎工事

基礎工事

こんな感じで打設されております。
見えている金物は、アンカーボルトと言って基礎と土台を緊結する金物になります!

23. 2020年09月11日
基礎工事

基礎工事

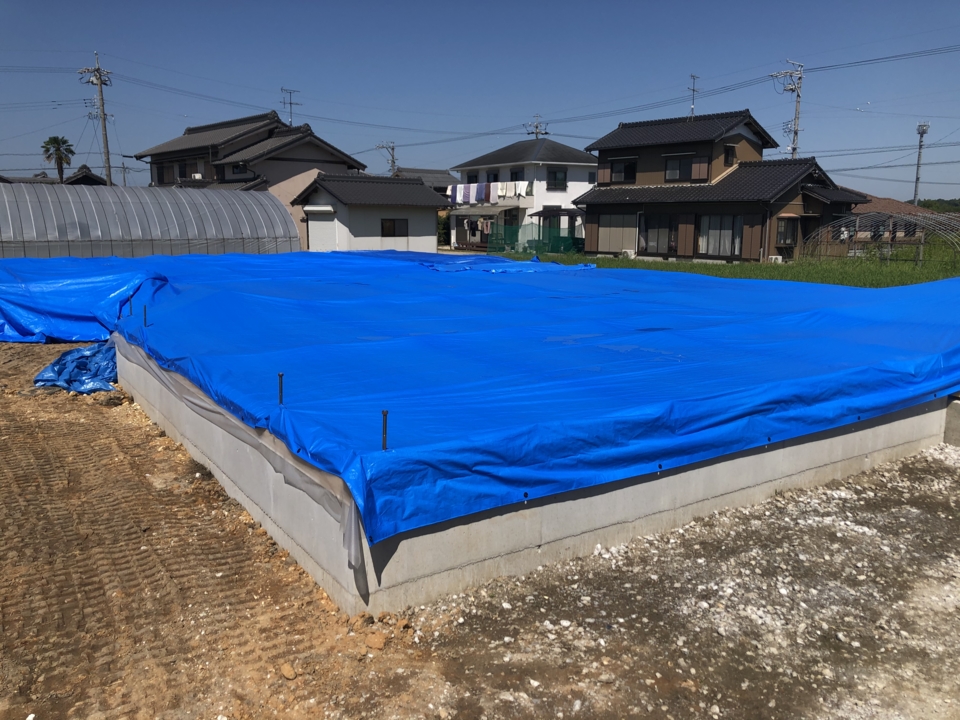

養生中ですが、今日はかる~く型枠の固定をほどいております~
親方は別の現場で、息子が頑張っております~。

24. 2020年09月13日
基礎工事

基礎工事

基礎工事完了です(=゚ω゚)ノ

25. 2020年09月14日
水道工事

水道工事

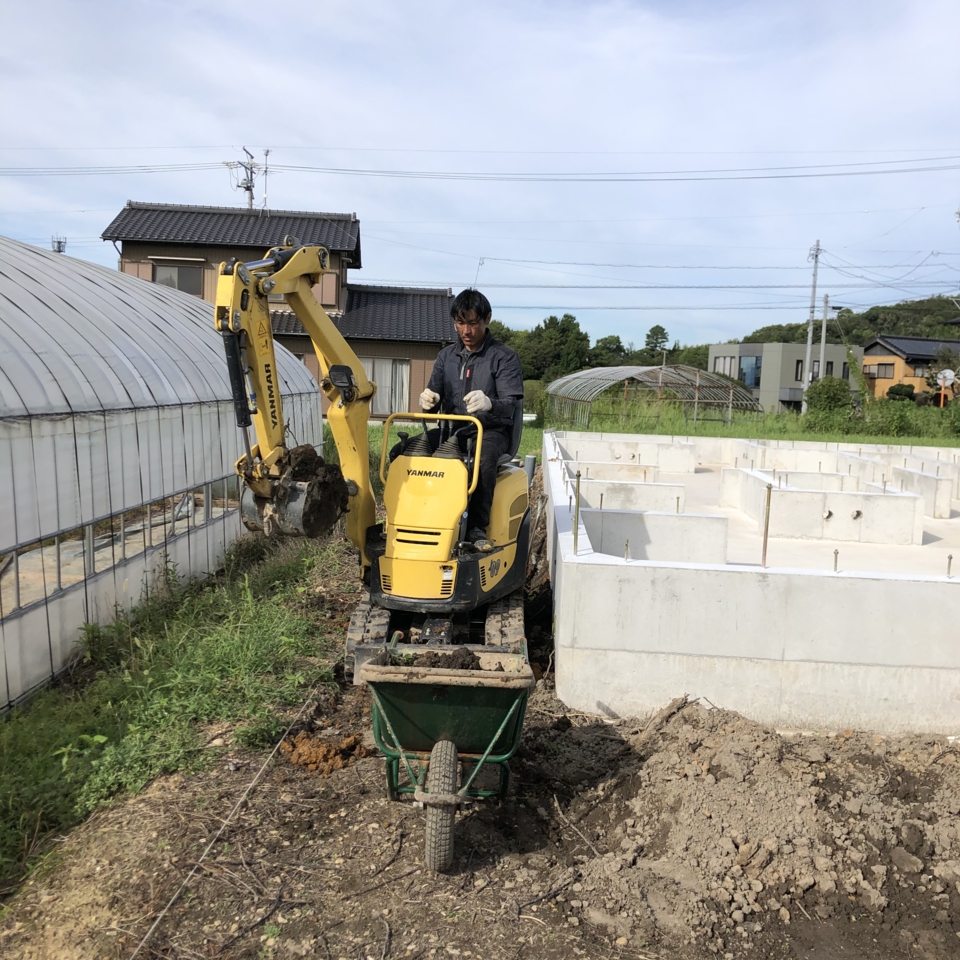

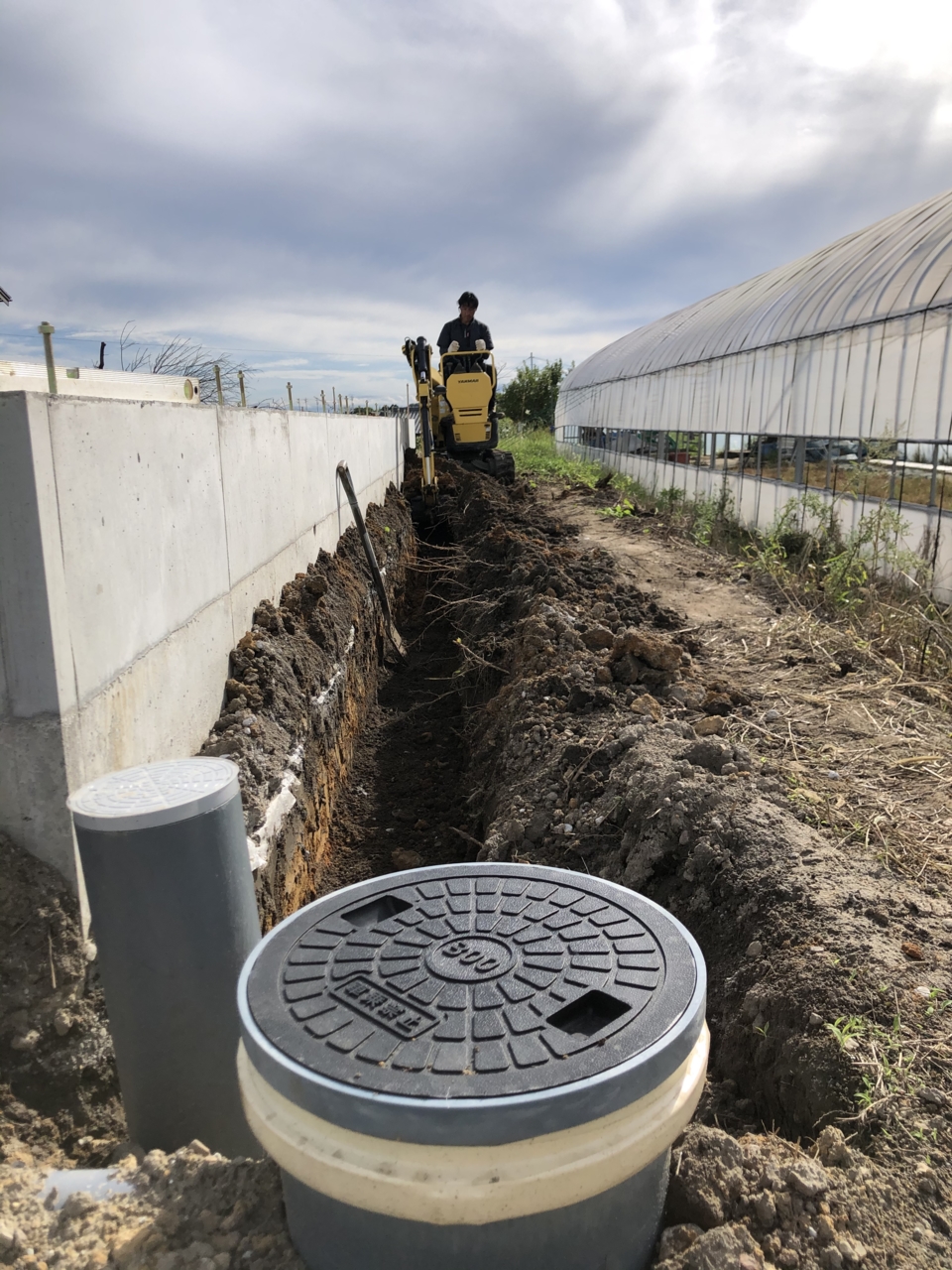

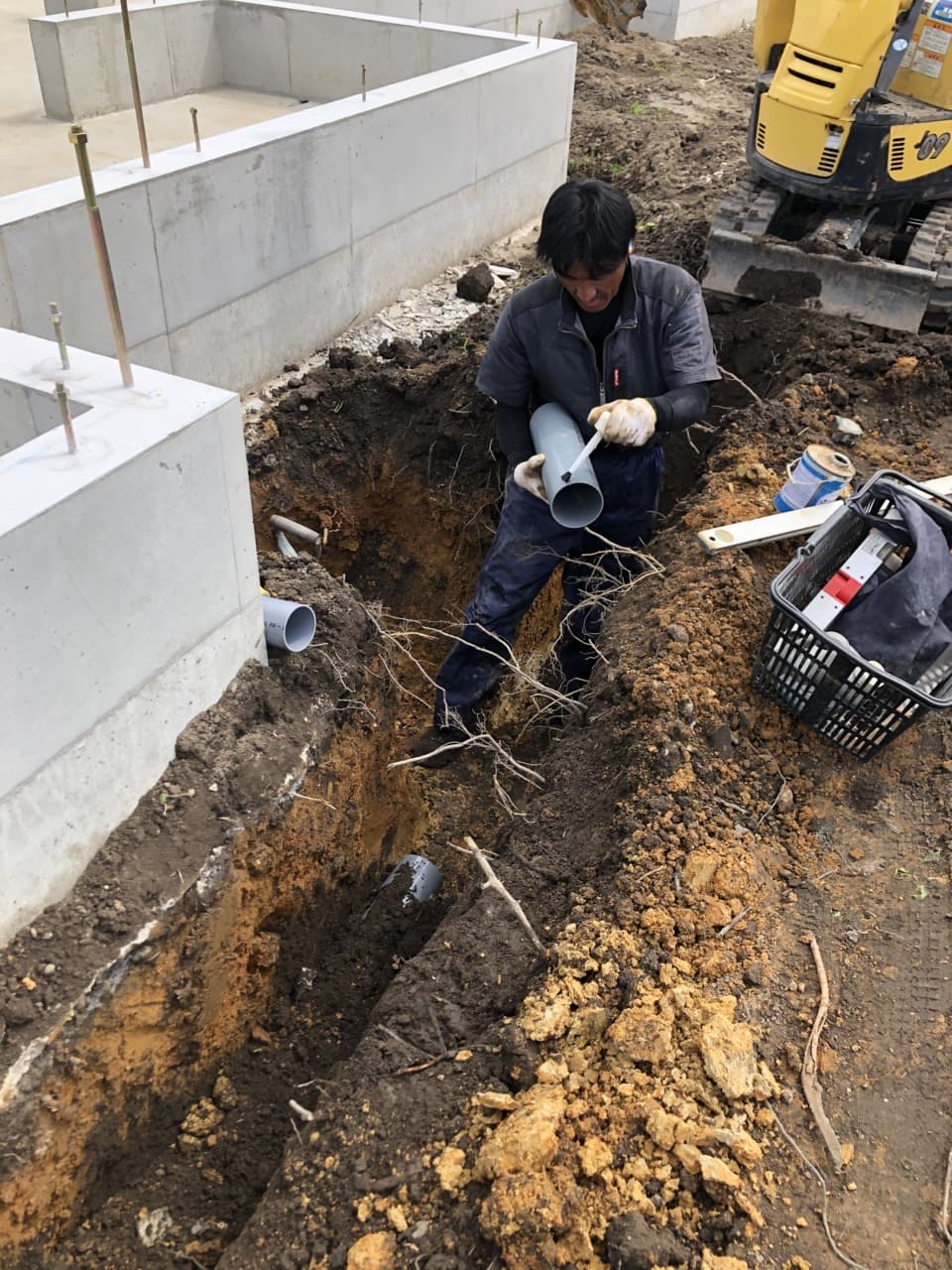

水道屋さんが、建物の周りを掘り起こし、排水管の敷設を行っております。
超ミニユンボなので狭い所にも結構入れるので便利です(#^.^#)

26. 2020年09月14日
水道工事

水道工事

写真手前の桝は、雨水排水管の桝になります。
そしてその左上に写っている桝が、汚水排水管の桝になります。

27. 2020年09月15日
水道工事

水道工事

平屋で49坪と大きいので、建物外周の排水管の経路も必然的に長くなり、排水管はちゃんと流れるように勾配を付けないといけなくなり・・・・・という事はどんどん深い位置に管を入れていく事になり・・・・という事は、水道屋さんはどんどん深く掘らないといけなくなり・・・・・・という事は・・・・・・・なんです( ;∀;)

28. 2020年09月16日
水道工事

水道工事

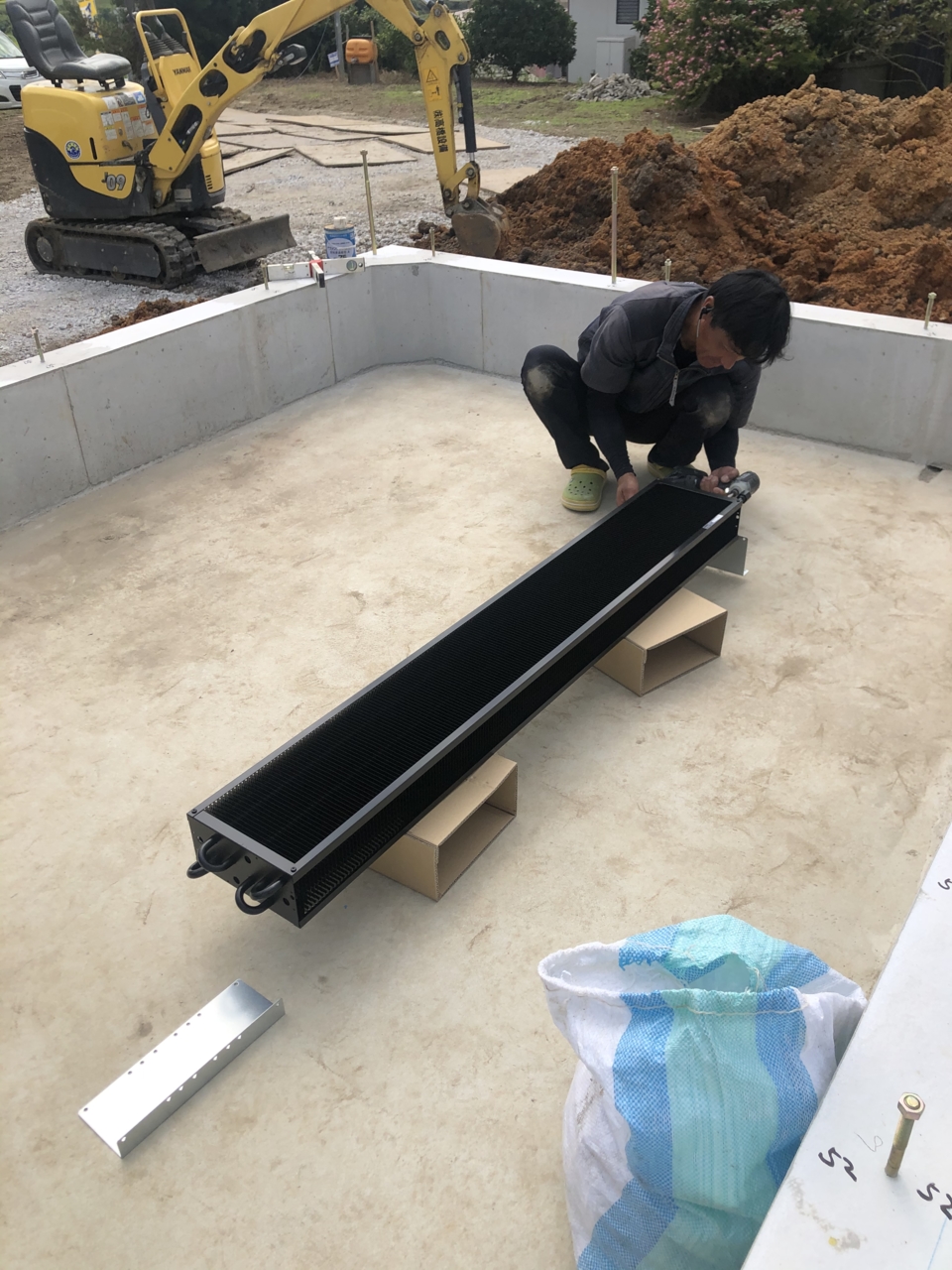

床下暖房の放熱器を設置しております。
まだ配管の設置をしておりませんが、この放熱器に不凍液の温水が流れる事により、熱が発生する仕組みです。不凍液を温め温水を送るのは、ヒートポンプ式の室外機を動力としているのでエコな全館暖房システムになります。

29. 2020年09月17日
水道工事

水道工事

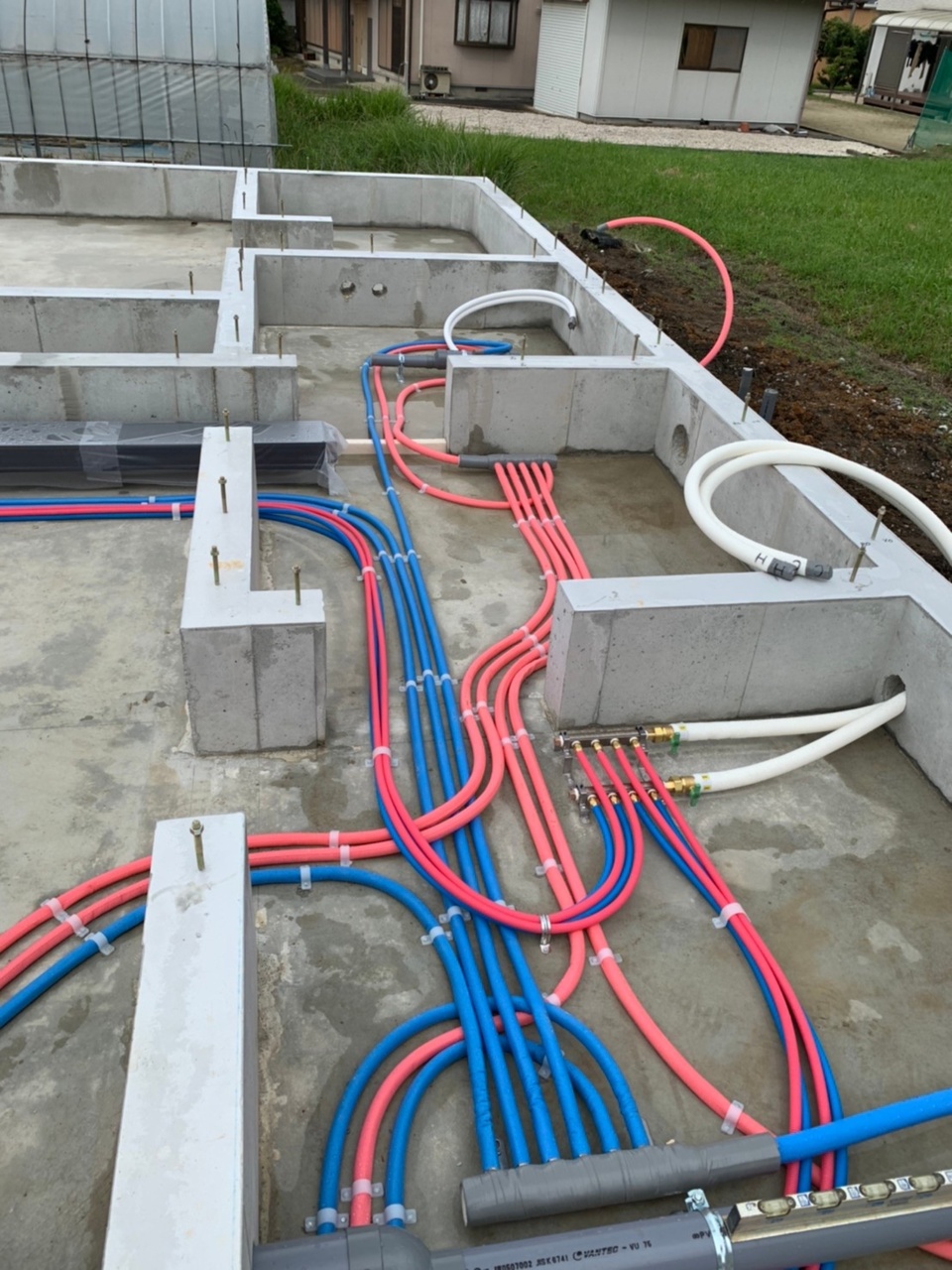

床下暖房の放熱器を濡れないように養生して、ピンクとブルーの配管の接続まで行いました。
ピンクが行き道の温水の入った管で、ブルーは熱を奪われた帰りの管になります。

30. 2020年09月17日
水道工事

水道工事

写真は洗面所の床下部分になるのですが、給湯・給水管と、床下暖房の配管のスタートがここにあり、きれいに整理はされていますが、一般的な住宅に比べると配管の量は多くなっています。(#^.^#)

31. 2020年09月18日
土台材料納品

土台材料納品

19日土曜日に予定している、土台伏せ工事で使う、木材や金物類の搬入が完了しております。後は最近の天真爛漫な天気よ、何とか好天を!

32. 2020年09月19日
土台伏せ工事

土台伏せ工事

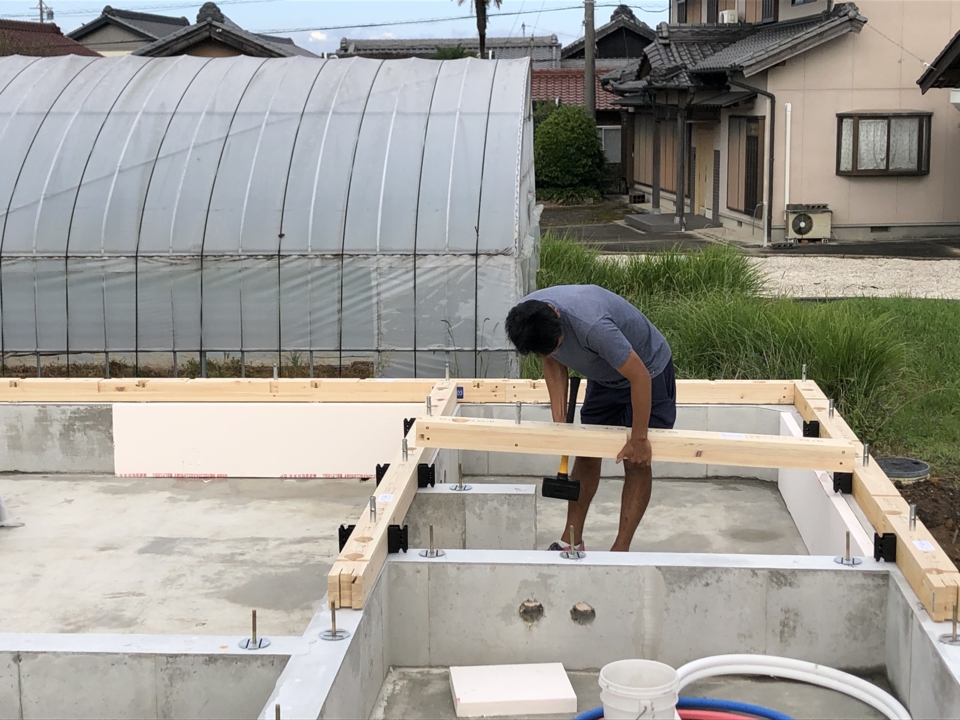

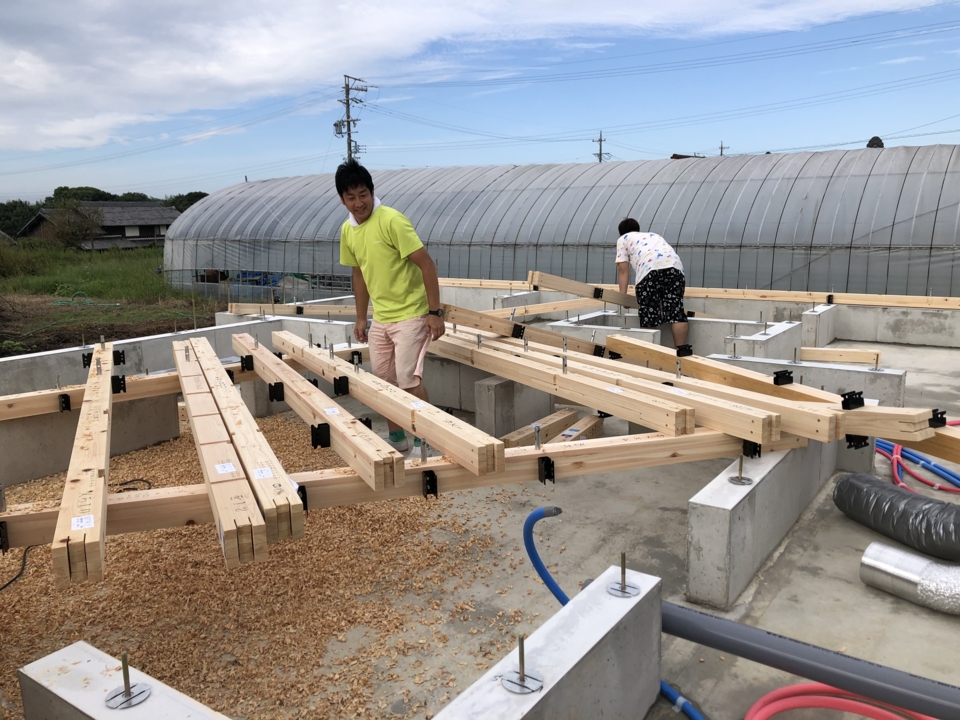

今日は、大工さん4人、電気屋さん2人はいって、土台伏せ工事を行いました!

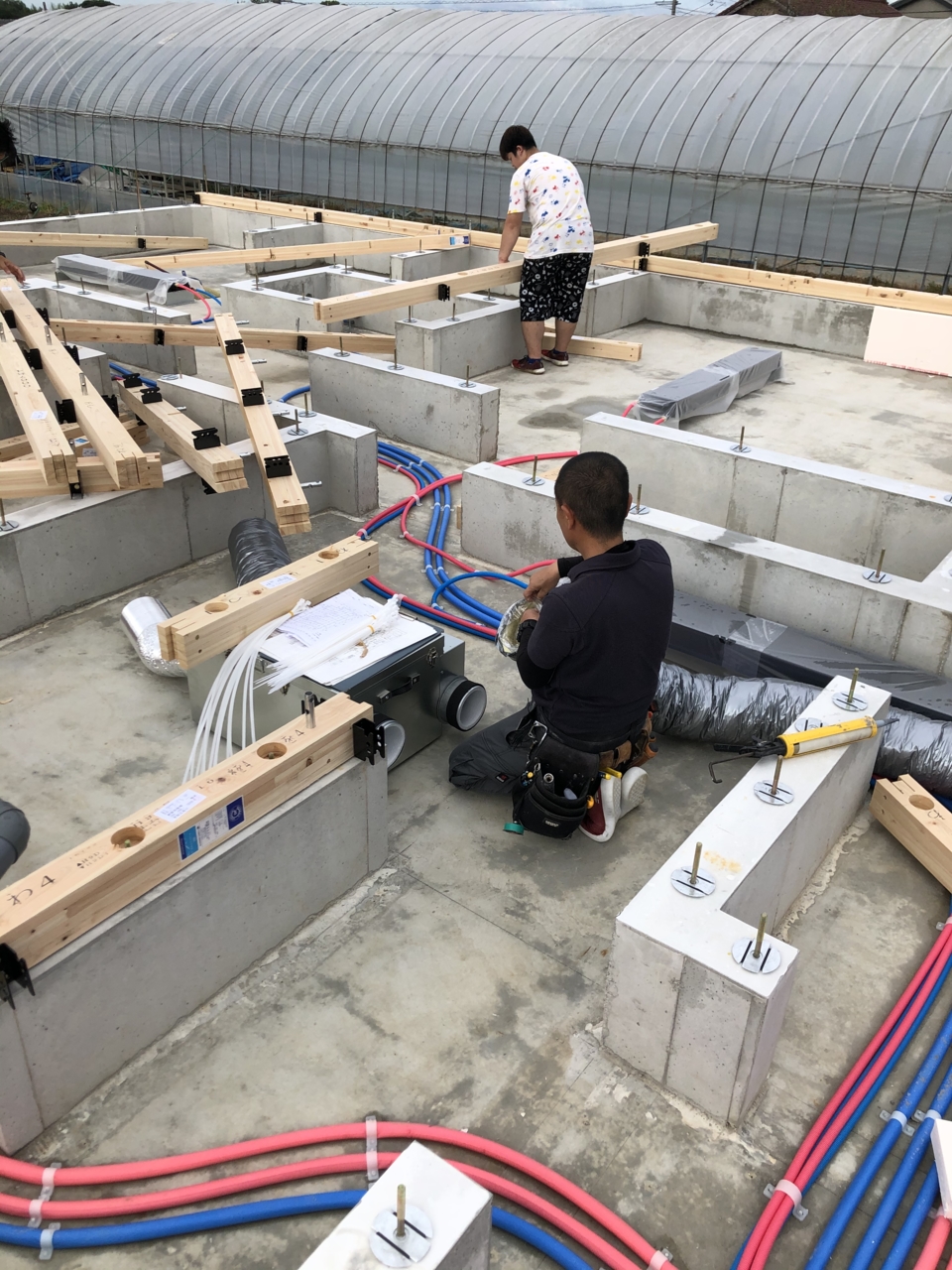

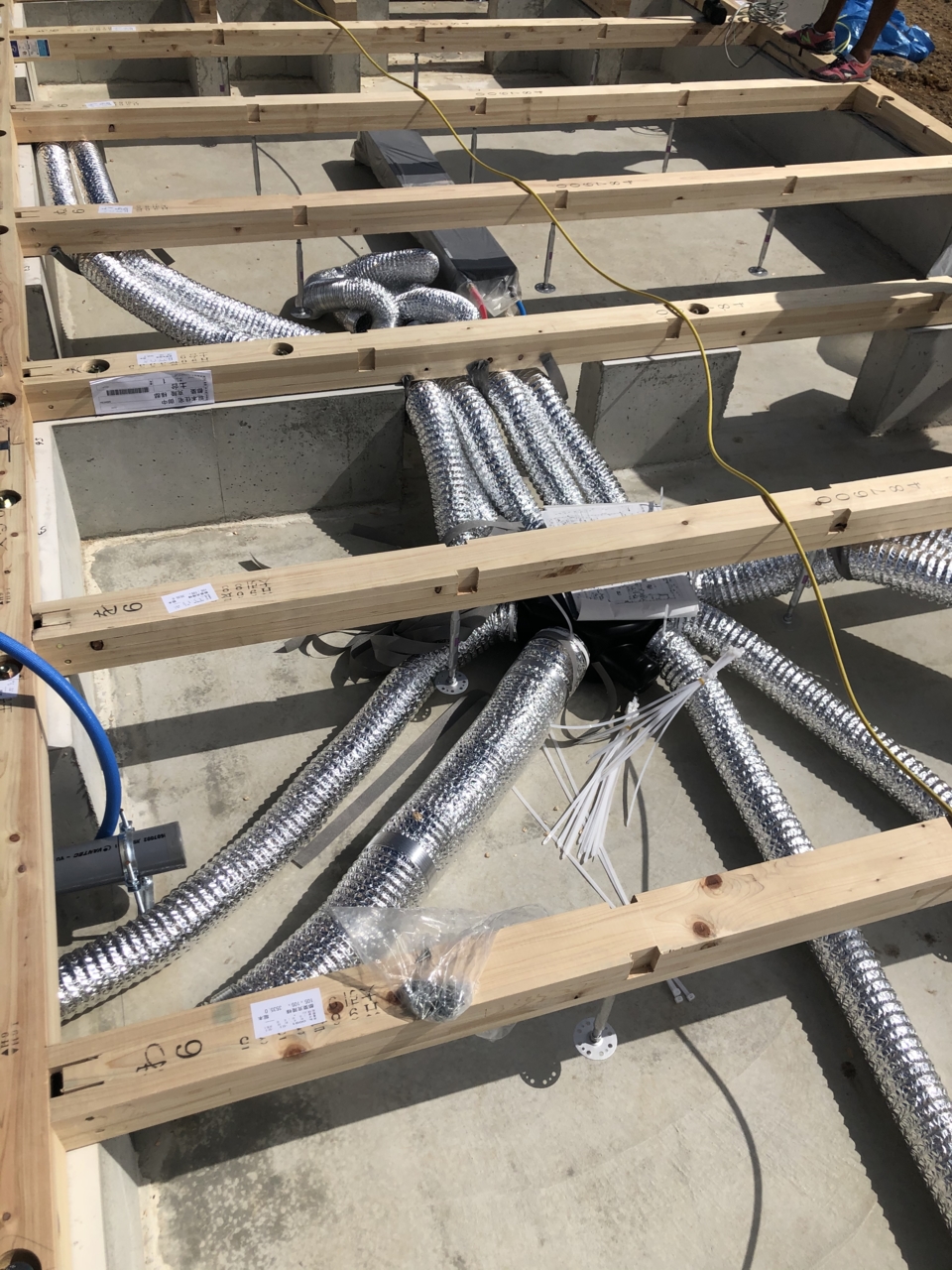

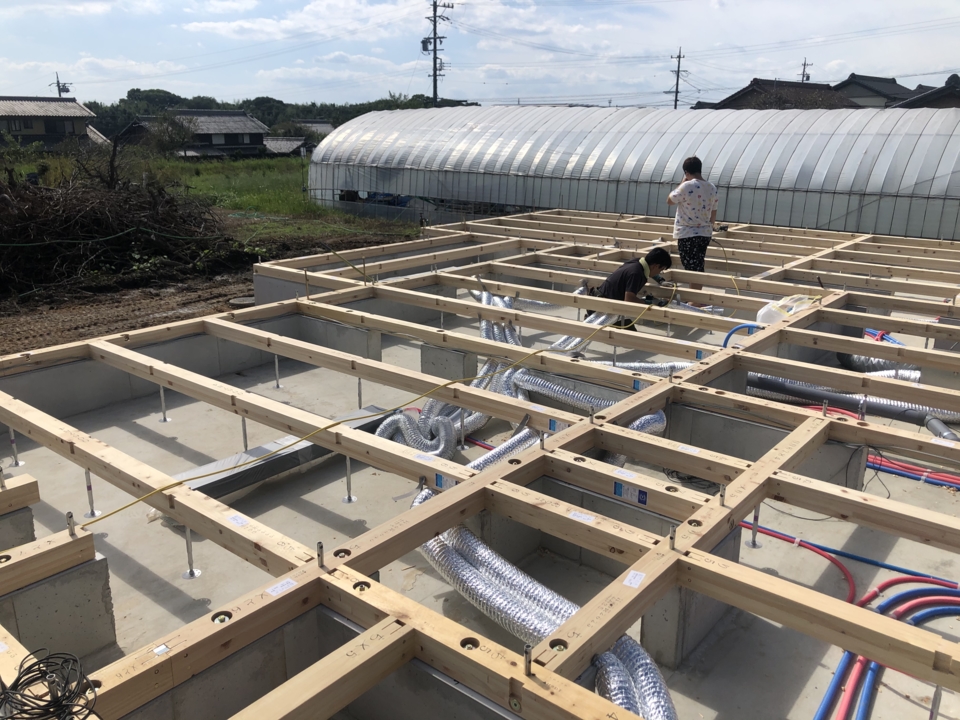

土台伏せ工事は、基礎の上に土台や剛床を載せる工事です。電気屋さんは、床下にエコアイ24時間換気システムの熱交換器やダクトを配置していきます!

33. 2020年09月19日
土台伏せ工事

土台伏せ工事

土台材にアンカーボルトを通すための穴をあけています。
なので下にはくずがたまります~

34. 2020年09月19日
電気工事

電気工事

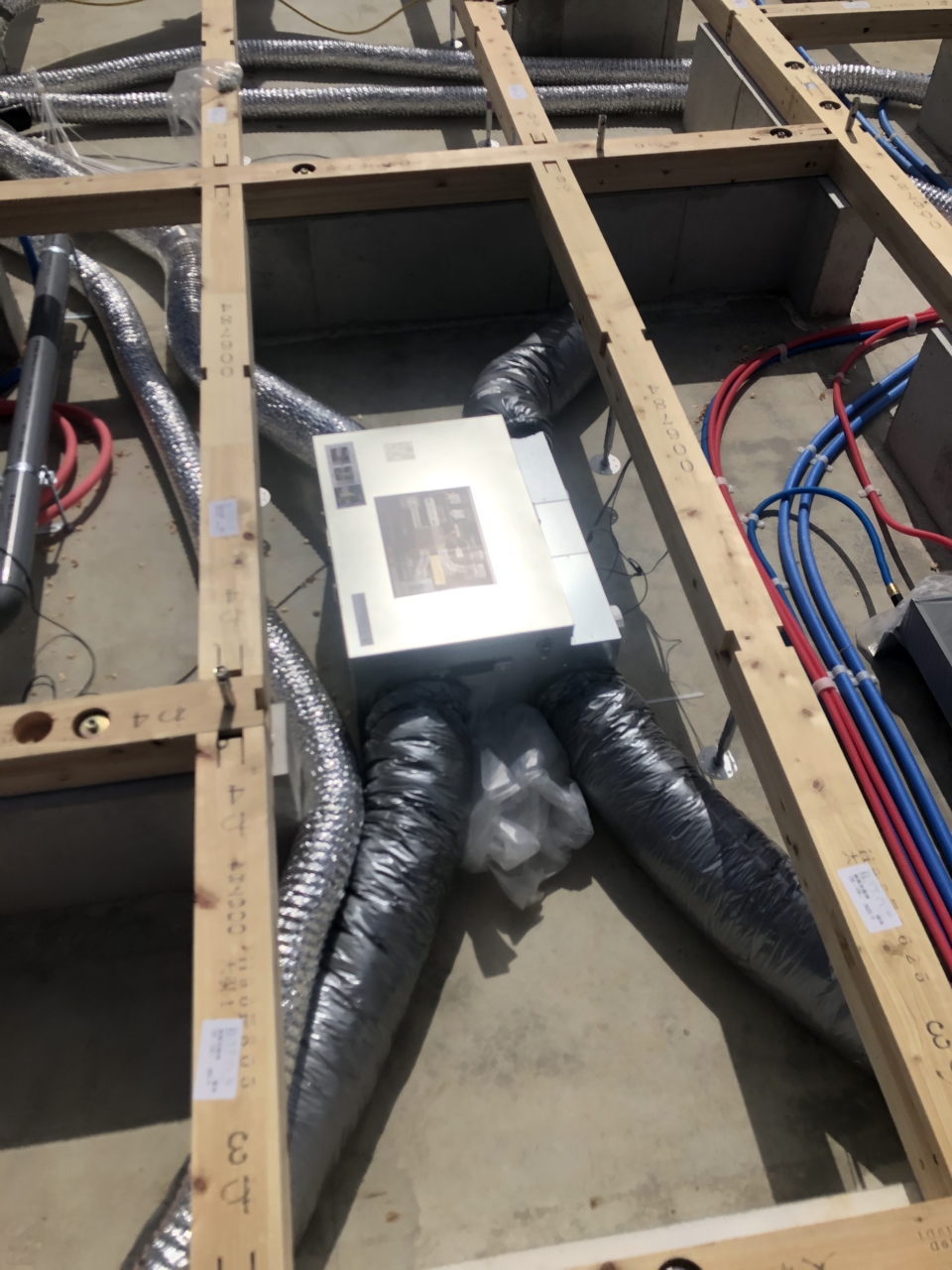

電気屋さんが、換気システムの熱交換器(本体)を設置しています。

35. 2020年09月19日
電気工事

電気工事

熱交換器設置後、こんな感じです。
床上に点検口も付くので、上から開けられるようになっています。
熱交換率93%の世界最高クラスの熱交換器で、24時間換気をおこないますので、
夏や冬で室内外の温度が全然違う時でも、室温がほとんど変わらずに換気が出来る優れものなのです!

36. 2020年09月19日
電気工事

電気工事

ダクトが集まっているのが、チャンバーといって家じゅうの捨てる空気が集まってくるところになります。外に捨てる前に、チャンバーから熱交換器に行って、外から入ってきた空気との熱交換を行い、外部へ廃棄されるという流れになっています

37. 2020年09月19日
土台伏せ工事

土台伏せ工事

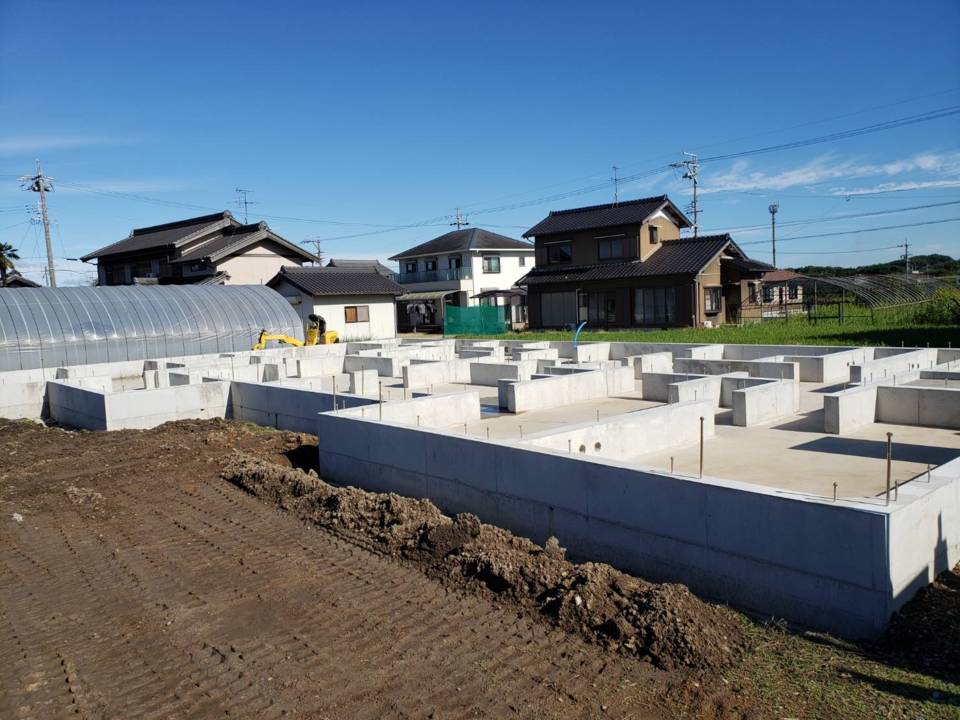

13:30頃の状況です!約50坪の基礎なのでなかなか苦戦しております!

38. 2020年09月21日
土台伏せ工事

土台伏せ工事

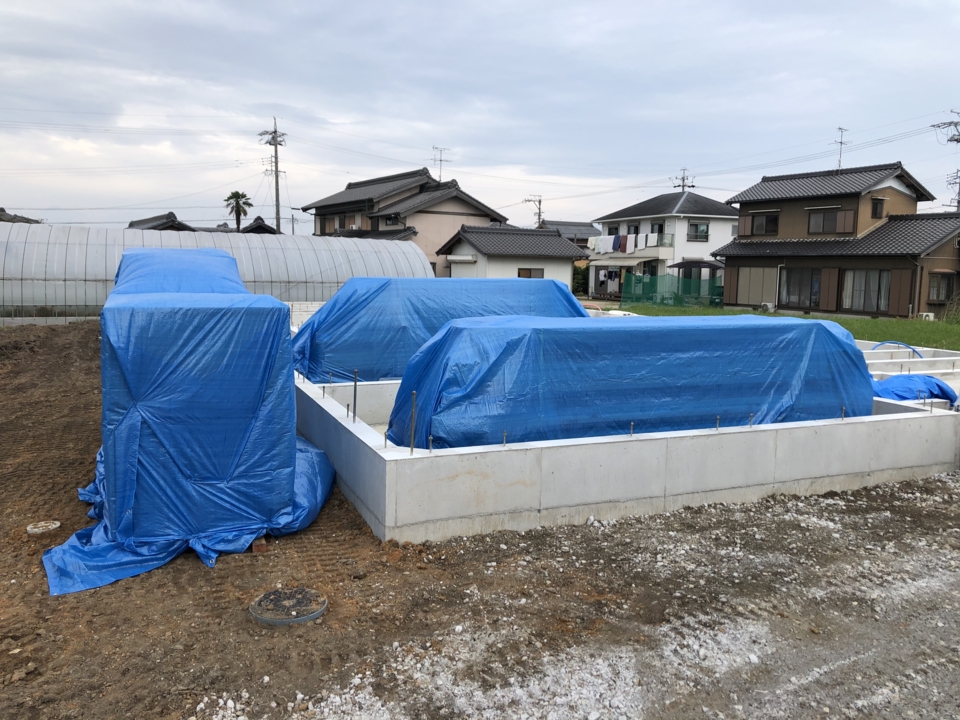

土台伏せ工事完了後、ブルーシートで養生です(^_-)-☆

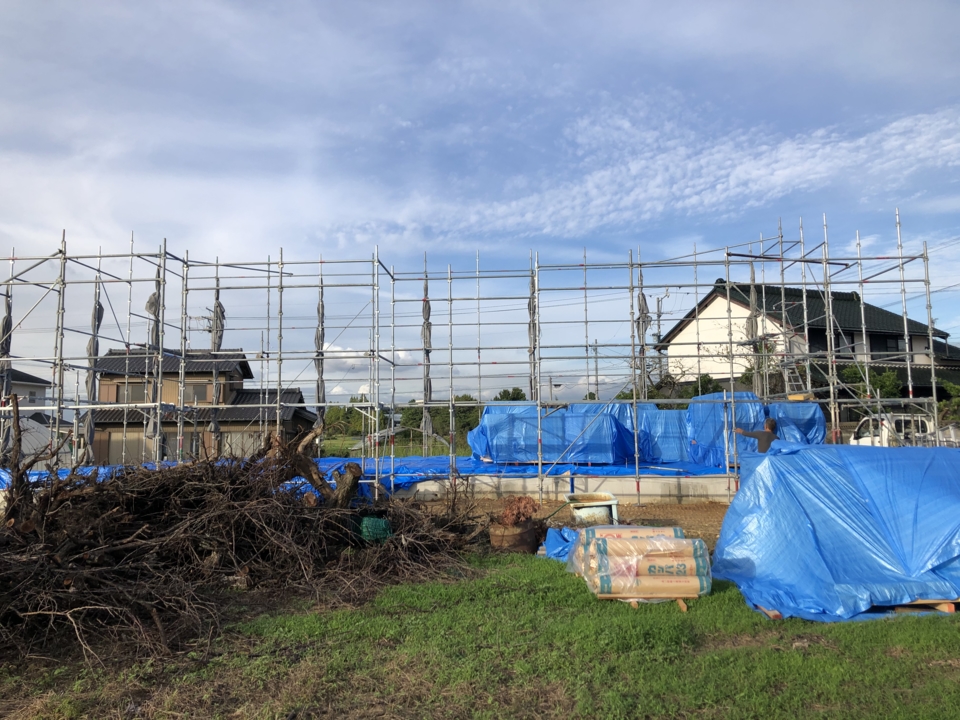

9/25建前材料搬入、9/26足場設置、9/28建前、と続いていきます~

39. 2020年09月25日

建前材料搬入

建前材料搬入

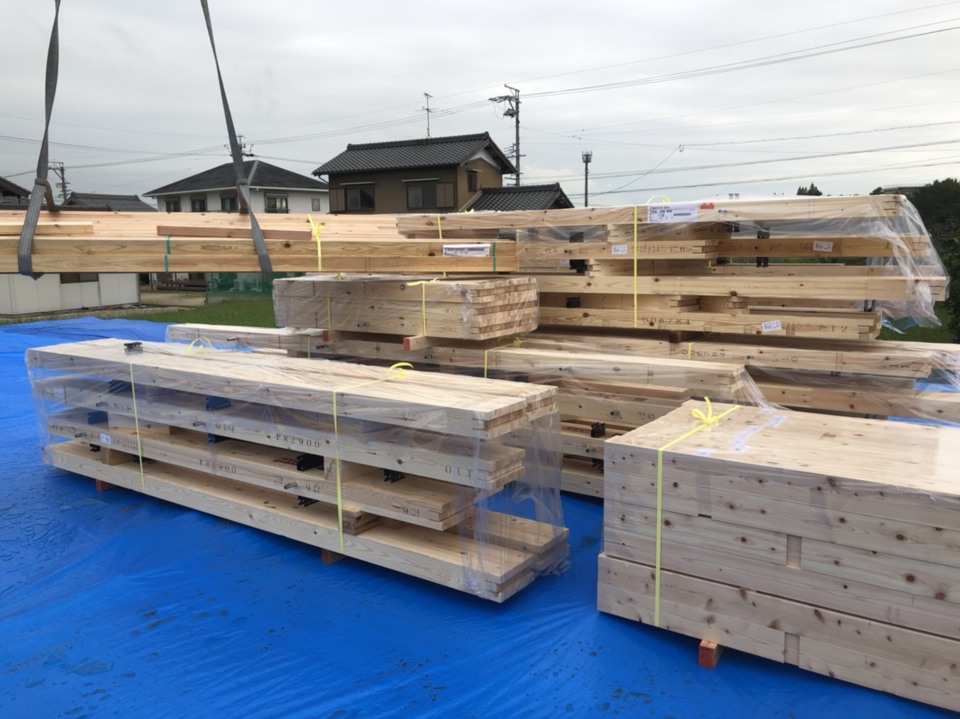

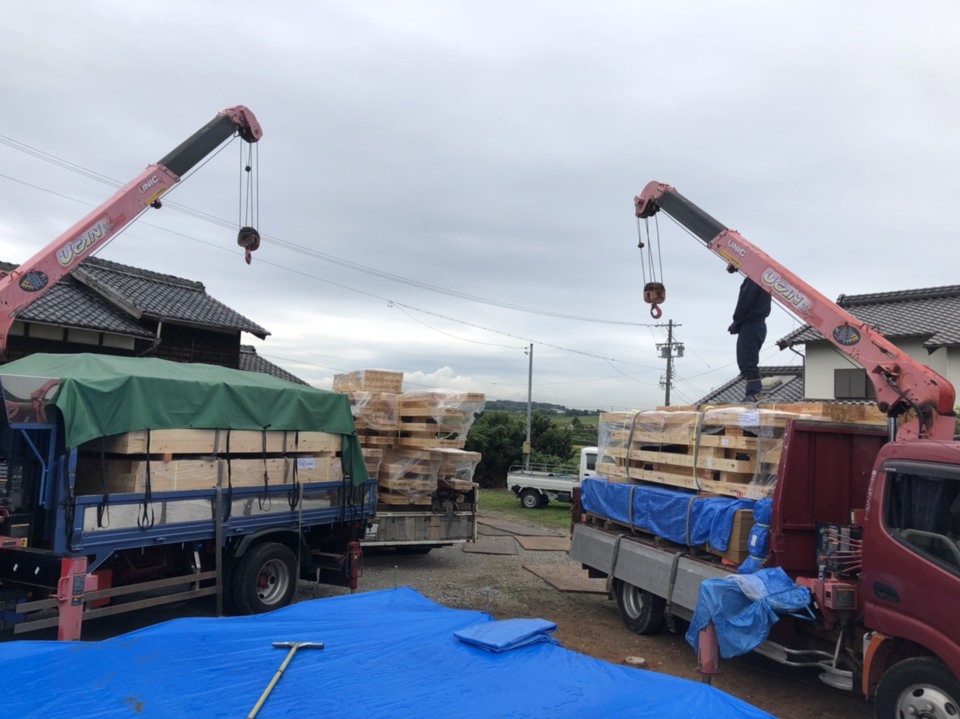

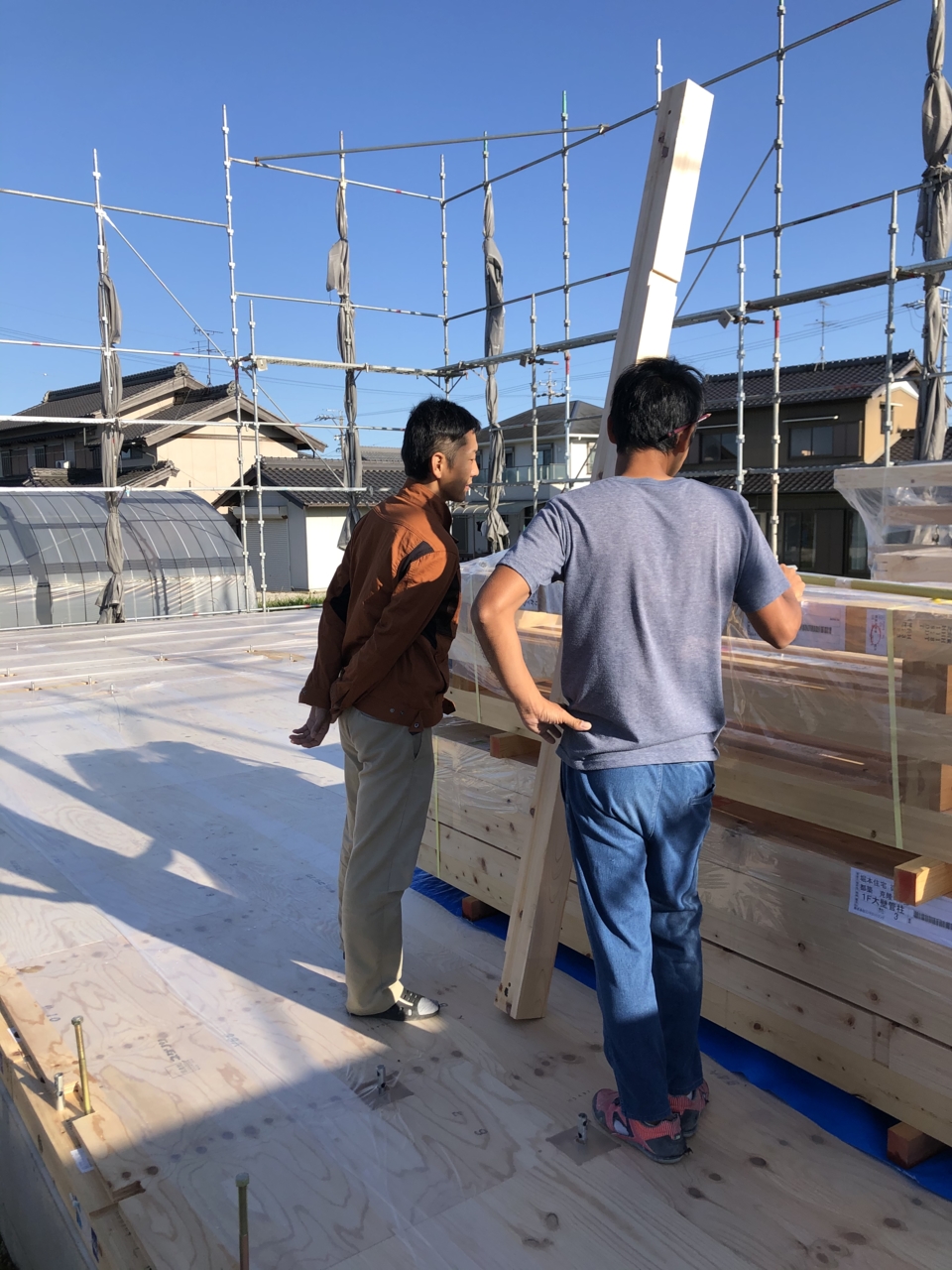

今日は、来週月曜日に予定している建前に使用する材料の搬入がありました。敷地が広いので当日便は無くして、事前搬入としました!ユニック3車。

40. 2020年09月25日
建前材料搬入

建前材料搬入

49坪の家なので、とても材料多かったです!
これらもただ置けばよいわけではなく、建前時に使う順番も考えておかないといけないので、責任ある工程にもなります!!なので、なので、なので、・・・・・・・ごめんなさい、山本さんに立会いをお願いしています($・・)/~~~

41. 2020年09月26日
足場設置

足場設置

今日は、午後から足場の設置をしました!
足場の依頼はこの日に!と依頼をしているので時間は決まっていないのですが、
午前見に行ったらいなかったので、ちょっと心配になり、午後から予定してますよね??
ハイ!午後から行きますよ!のやりとりでほっと一安心!!
建前日の朝に、足場が出来てない!なんて怖くて怖くて・・・・

42. 2020年09月28日
祝上棟

祝上棟

今日は超好天の中の建前となりました!

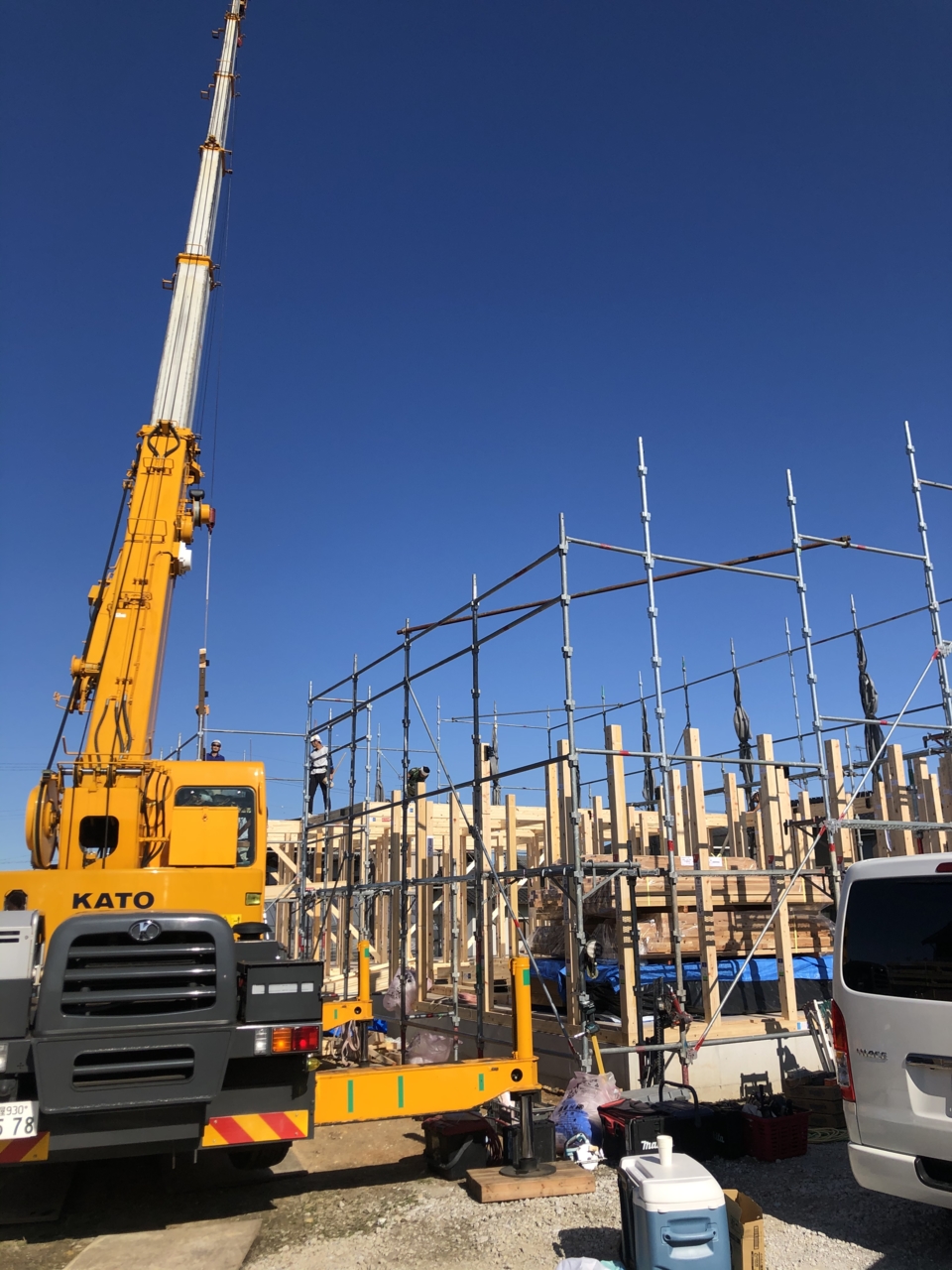

いつもは建前の2週間前から天気予報と相談しまくりなのですが、T様邸は全く心配なく、建前を迎える事が出来ました(#^.^#)

43. 2020年09月28日
祝上棟

祝上棟

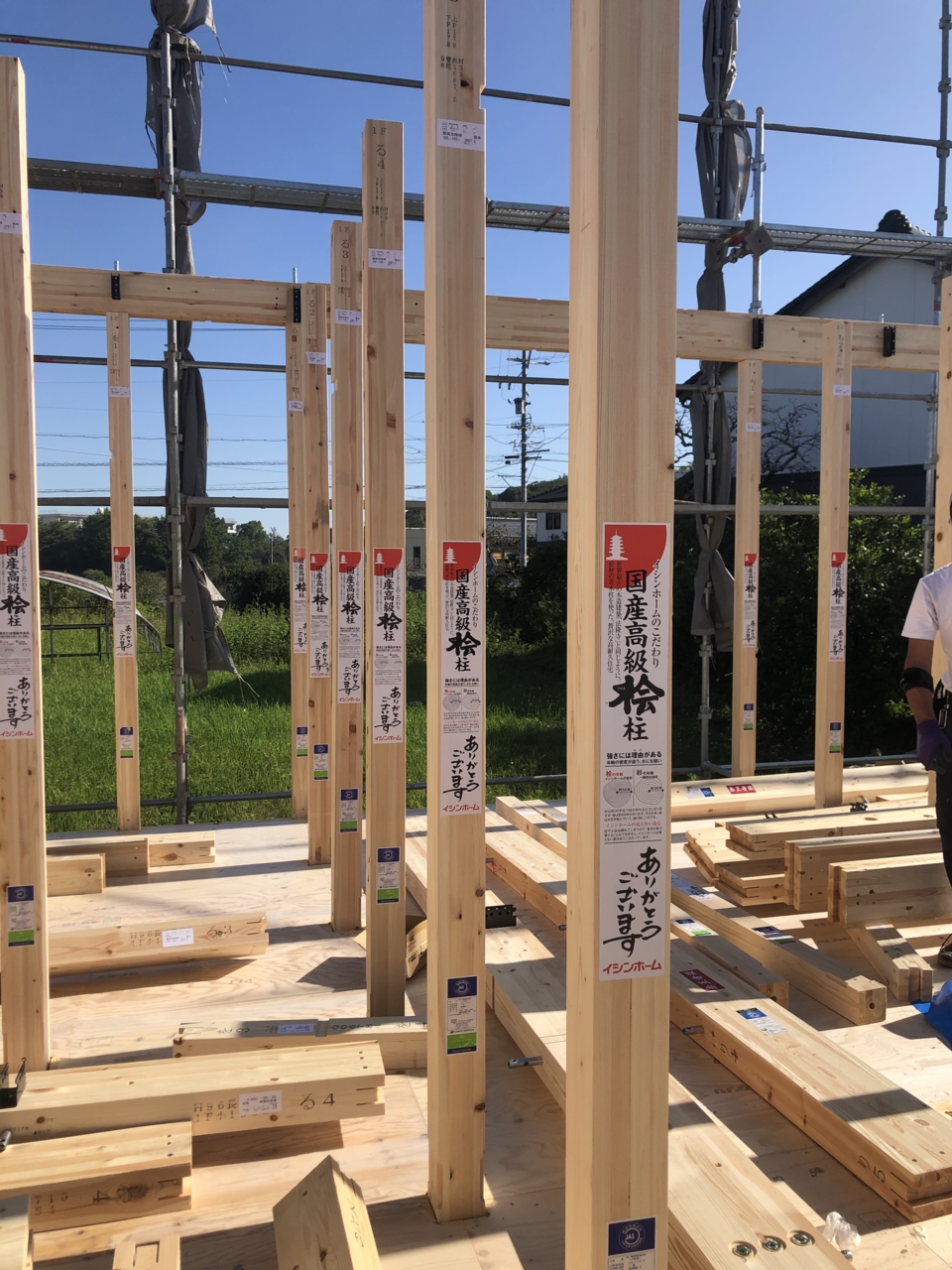

イシンホームこだわりの、国産最強木、ヒノキを土台や柱で使っています!

https://vimeo.com/user34035748/review/340118713/101771f2b1

44. 2020年09月28日
祝上棟

祝上棟

一本目の柱を、施主様に建てて頂きました!!

45. 2020年09月28日
祝上棟

祝上棟

9月下旬とは言え、暑かったですが、景色としてはブルースカイの中での建前、最高でした(^_-)-☆

46. 2020年09月28日
祝上棟

祝上棟

昼前には屋根の形も出来てきました!
49坪平屋!デカイ!

47. 2020年09月28日
祝上棟

祝上棟

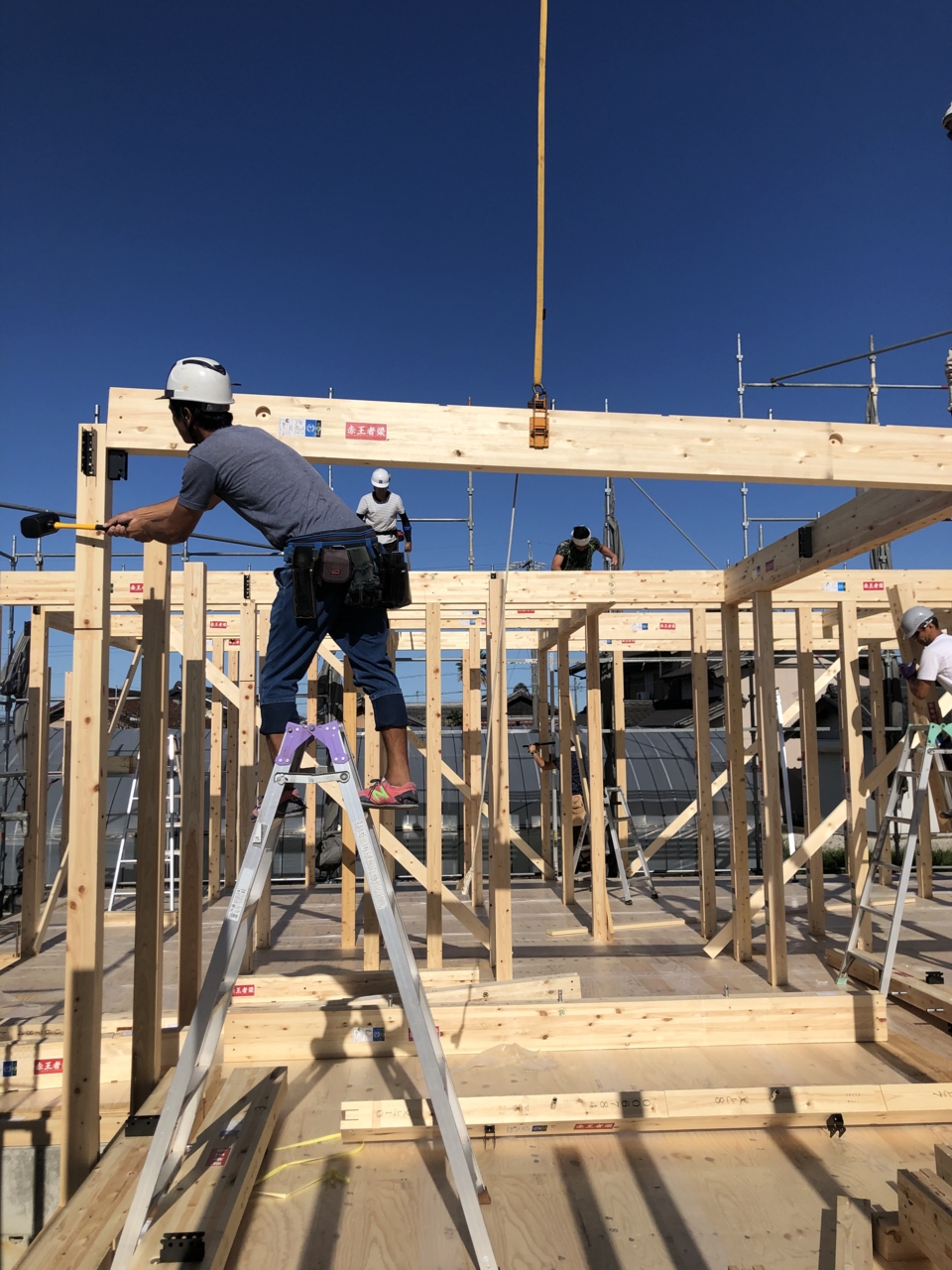

柱は手で建てていき、梁は高い位置になるので、レッカーで上げて組んでいきます!

48. 2020年09月28日
祝上棟

祝上棟

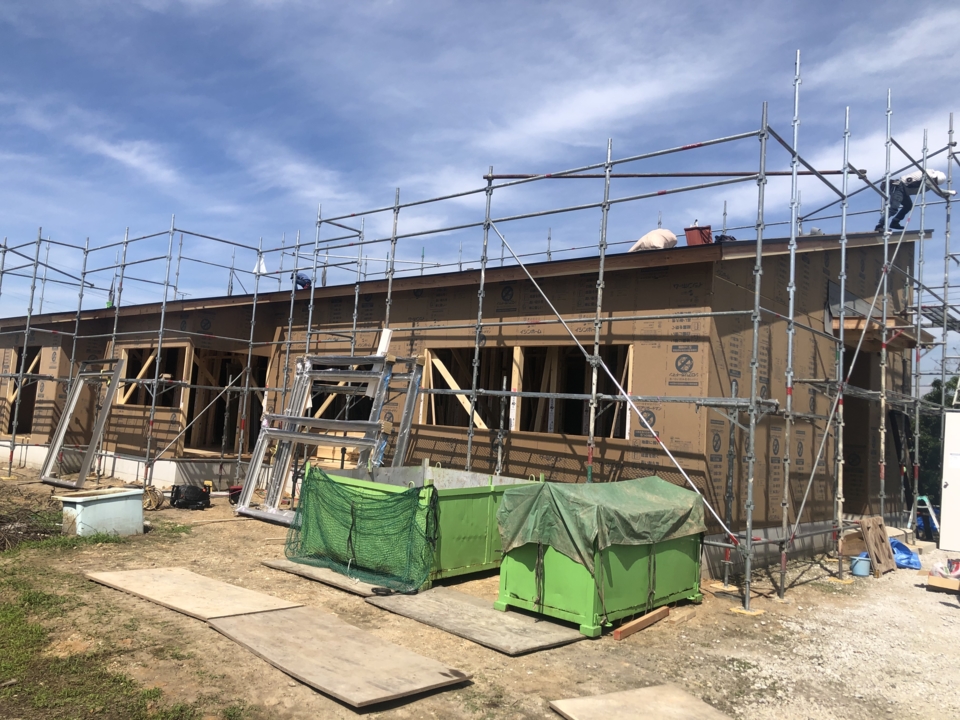

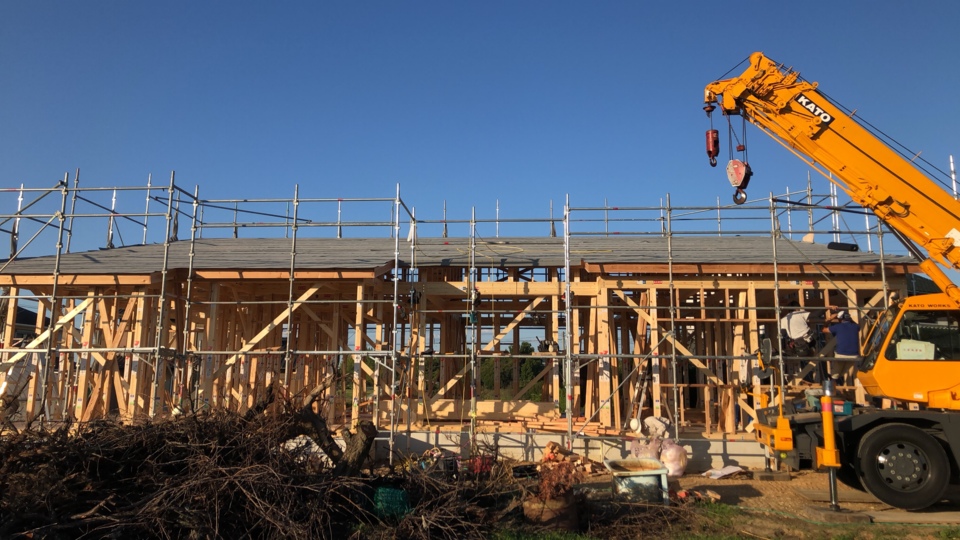

壁のパネルまでは行けませんでしたが、屋根のルーフィングまで無事終わる事ができました!!良かった、よかった!!

49. 2020年09月28日
祝上棟

祝上棟

建前後、夕方になるとよく見かける、キツネのような耳をした多分犬が、今日も祝福に来てくれました~

50. 2020年09月30日
大工工事

大工工事

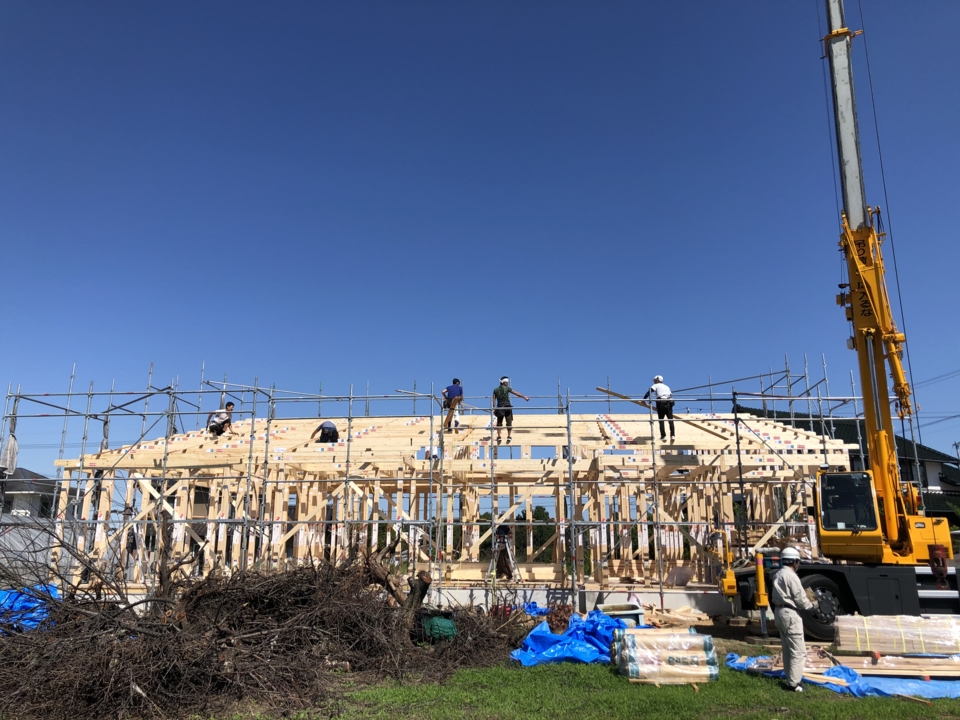

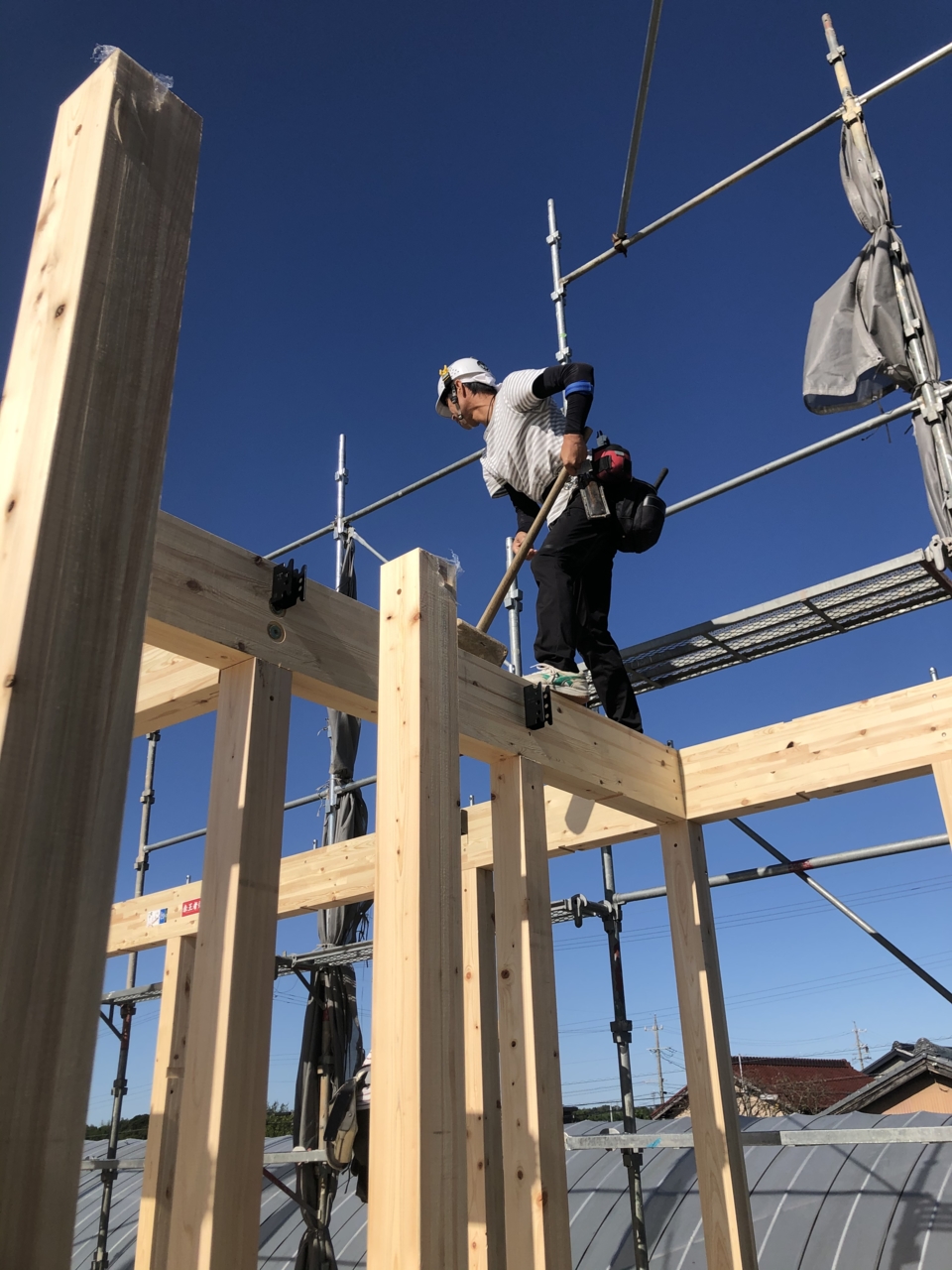

昨日と今日で応援の大工さんも入って、2人体制で外部の耐力壁パネルを貼りました。
地震に強い!+白蟻にも強いパネルです!知多半島はシロアリが多い地域に該当しますので、ピッタリの耐力壁になりますよ

51. 2020年09月30日
大工工事

大工工事

今日はサッシの搬入もありました!
サッシは養生がガッチリされているので、養生をはがす作業でも一苦労です!
YKKAPの樹脂サッシを標準採用。

https://www.youtube.com/watch?v=-GO2FRQEoas&feature=em-subs_digest-vrecs

52. 2020年10月02日
屋根工事

屋根工事

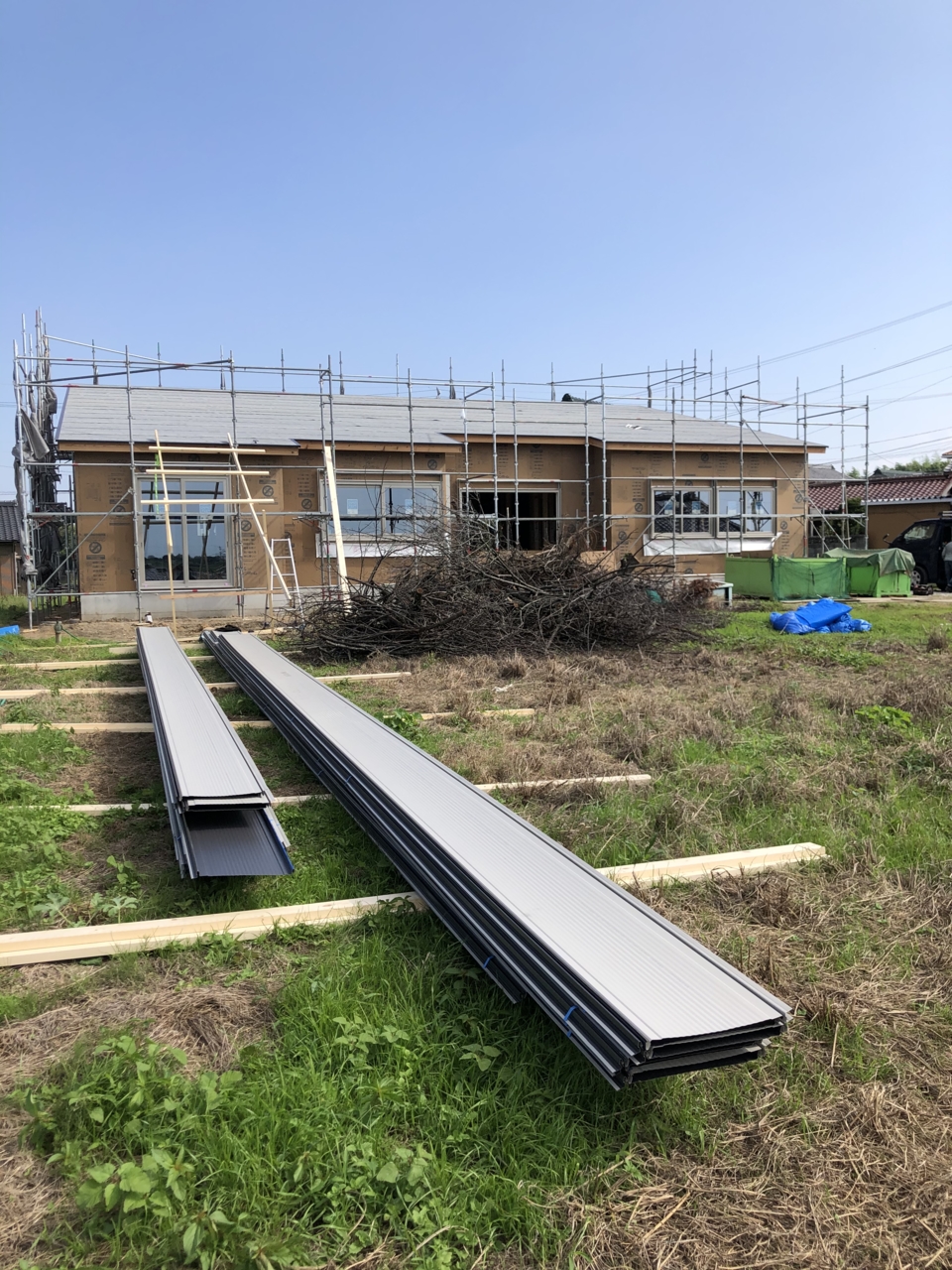

今日は屋根材の搬入日です!いつもなら勝手に屋根屋さんの方でユニックを使って屋根までヒョイと般裕されるのですが、今回は屋根の長さが12m超で搬入経路も狭いため、ユニックでの現場までの搬入が不可・・・・・・
なので近隣さんにもお願いをし、道路から隣地さんの敷地を手運びで通らせて頂き搬入する作戦を取りました!木で組んである上をスライドさせて屋根まで上げようという準備の写真です。

53. 2020年10月02日
屋根工事

屋根工事

道路から手運びでの搬入状況です。
6人で3組に分かれて55枚の屋根を往復して運びました!

54. 2020年10月02日
屋根工事

屋根工事

この屋根材をこれから上げる所です!
ここまで運ぶ作業より、ここから屋根に上げる作業がより大変でした(#^.^#)

55. 2020年10月02日
屋根工事

屋根工事

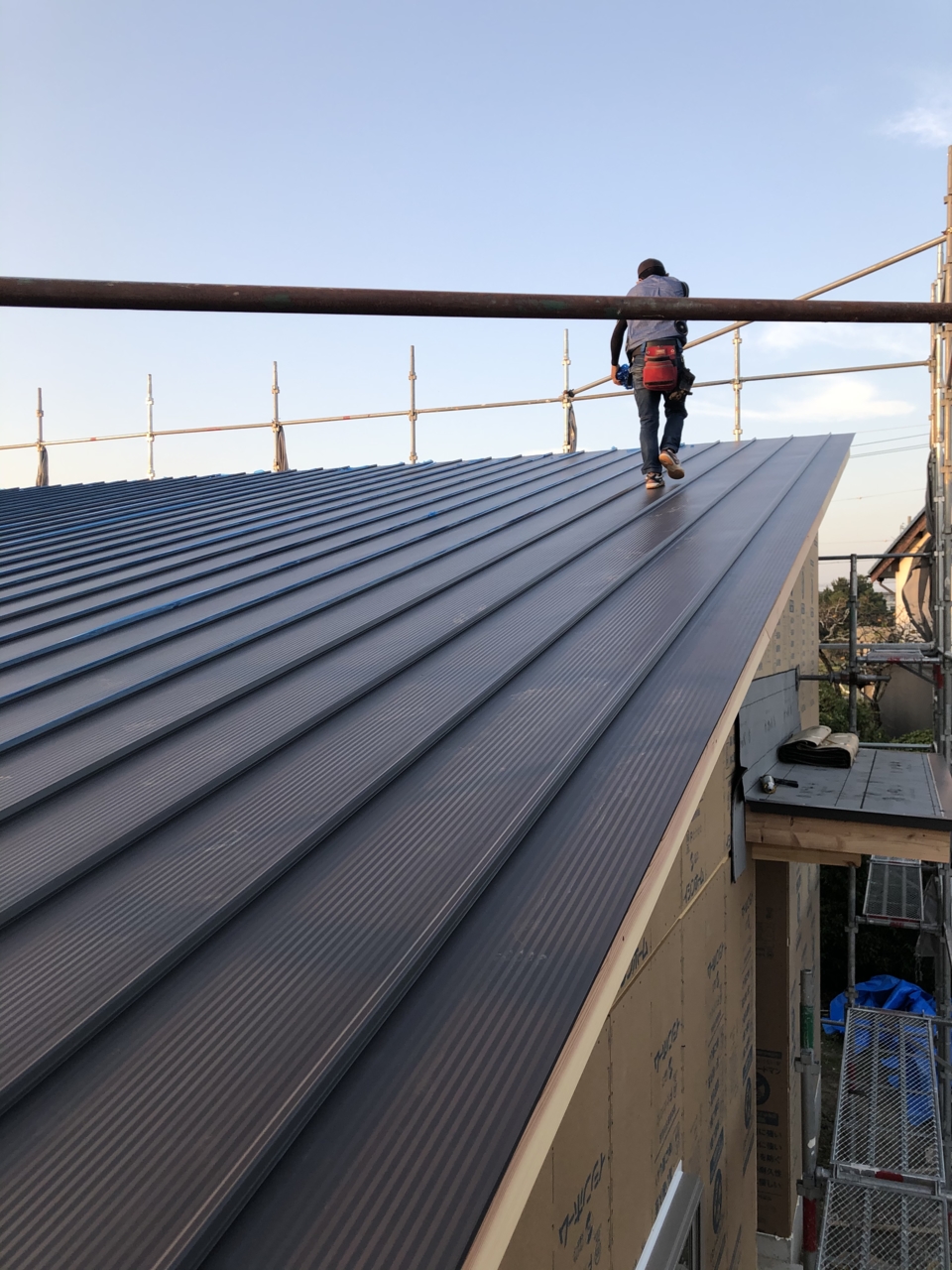

屋根を搬入したその日の夕方には、屋根も形になりました!(細部は後日となりますが)

56. 2020年10月05日
外壁工事

外壁工事

今日は、外壁工事の初日として、外部の遮熱防水シート貼りを行いました!
この銀色のシートが赤外線を85%反射する宇宙服にも使われているという特殊素材の防水紙になります!
https://vimeo.com/user34035748/review/285813754/3ebd56d75f

57. 2020年10月05日
太陽光パネル搬入

太陽光パネル搬入

そして今日は太陽光のパネルの搬入もありました!(僕が手配したに今日だという事をすっかり忘れてしまっていました(#^.^#)
320Wパネル45枚です!

58. 2020年10月06日
電気工事

電気工事

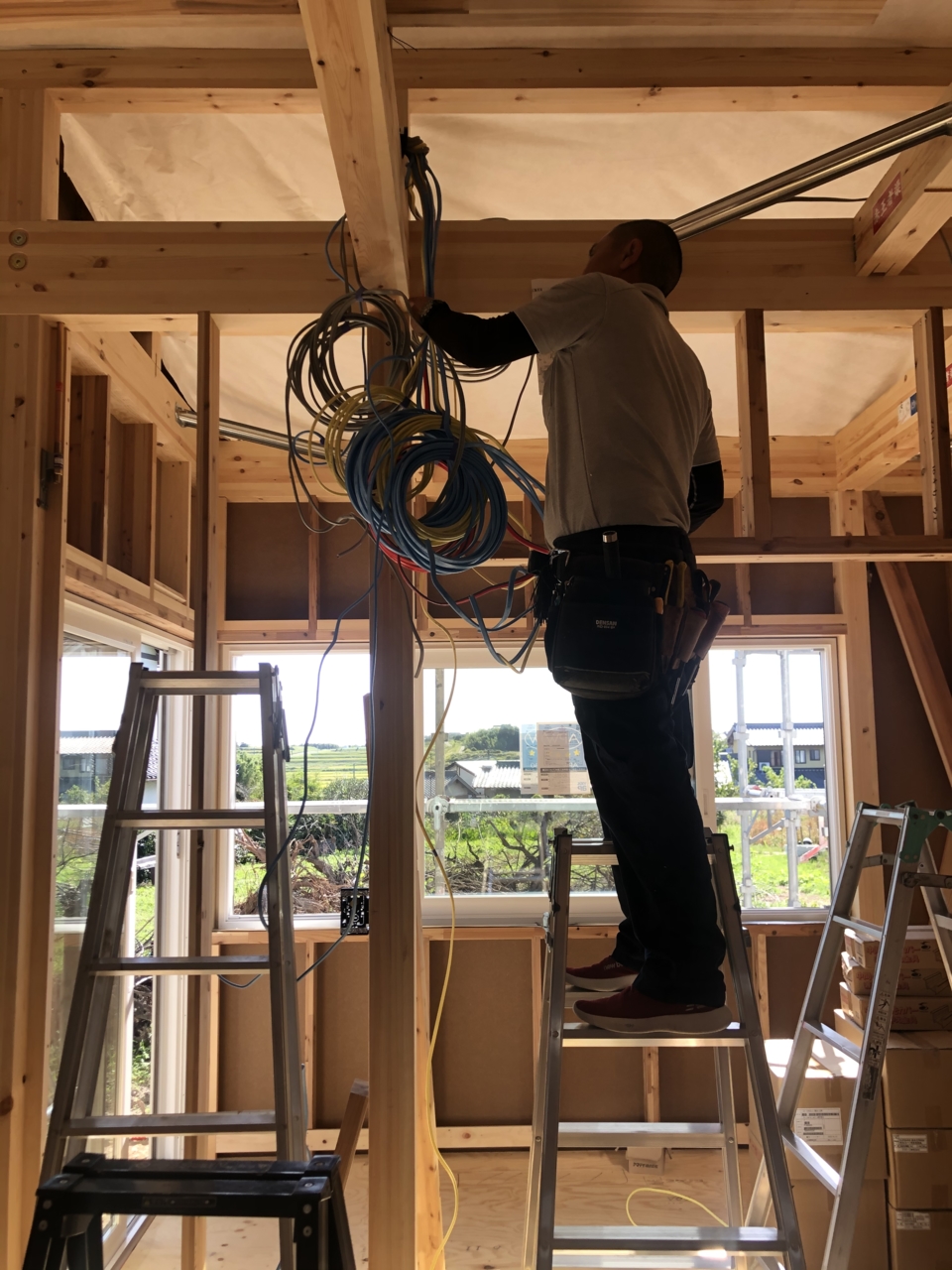

今日から電気屋さんも入って先行配線工事の始まりです!

59. 2020年10月06日
水道工事

水道工事

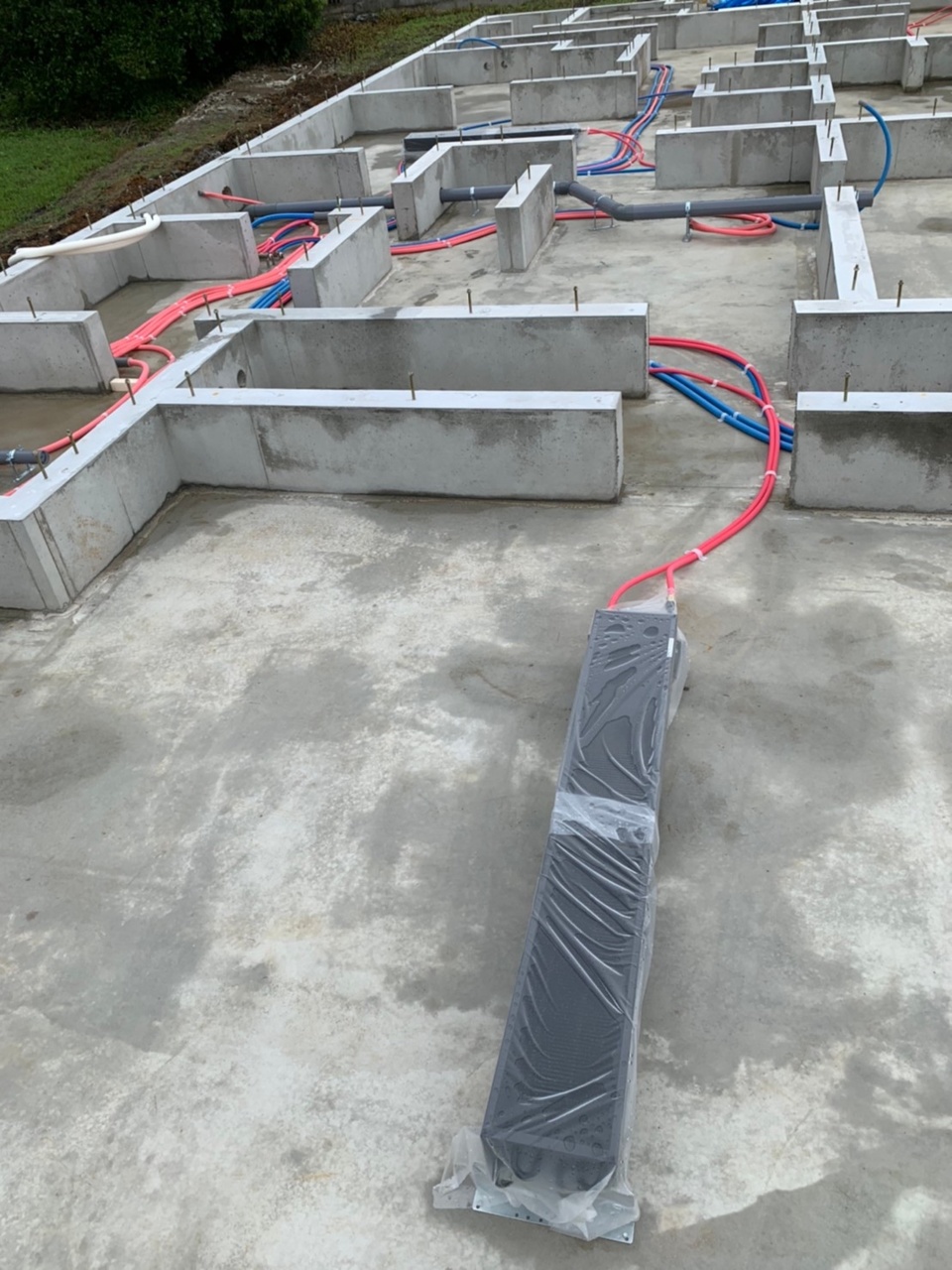

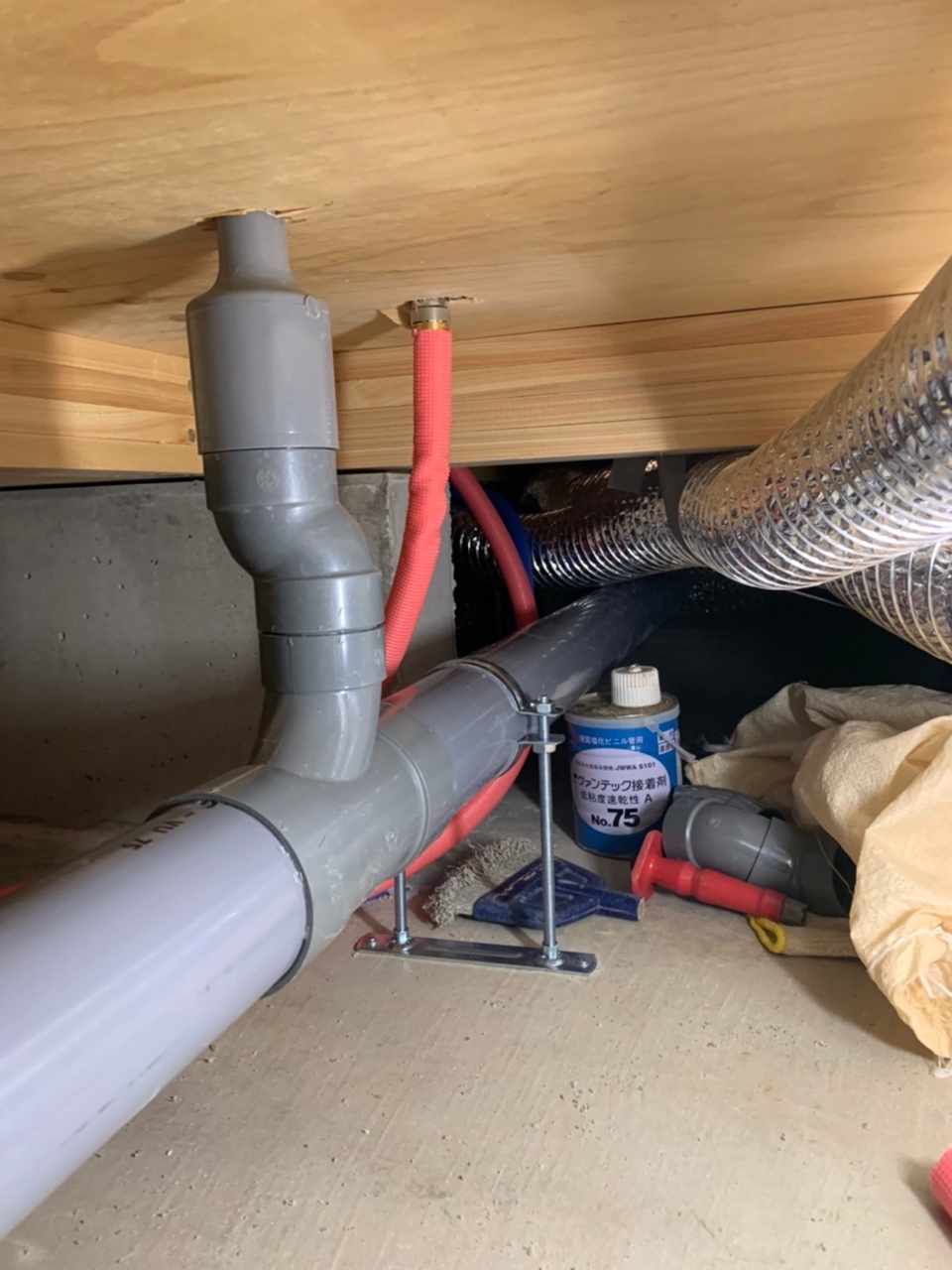

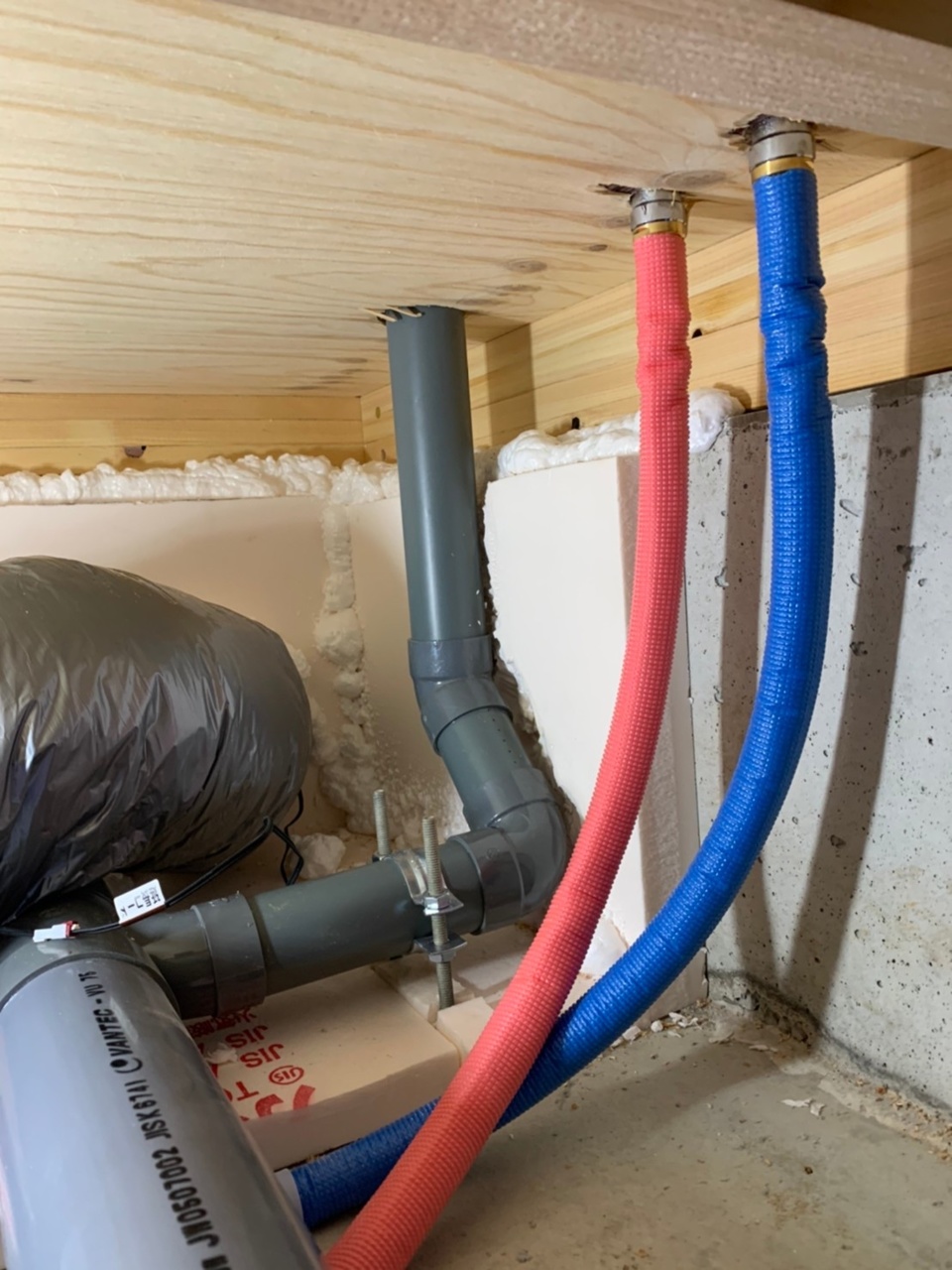

今日は水道屋さんも入って、床下の給排水管を上部へ引き上げる工事を行いました(^_-)-☆写真は、キッチンの床下部分で、グレーの排水管と、ピンクの給湯管が見えている状況です。

60. 2020年10月06日
水道工事

水道工事

キッチンの床上側を見るとこんな感じになっています。

61. 2020年10月06日
水道工事

水道工事

洗面化粧台の床下状況で、グレーが排水管、ピンクが給湯管、ブルーが給水管となっています。

62. 2020年10月06日
水道工事

水道工事

洗面化粧台の床上側は、こんな感じで床下とつながっています。
全部洗面化粧台に応じて位置が決まっているので、水道屋さんは洗面化粧台の承認図を見て、配管位置を確認し施工しています!なので途中で化粧台が変わりました!って事があると結構大変な事なんです($・・)/~~~

63. 2020年10月09日
現場発泡ウレタン吹付断熱工事

現場発泡ウレタン吹付断熱工事

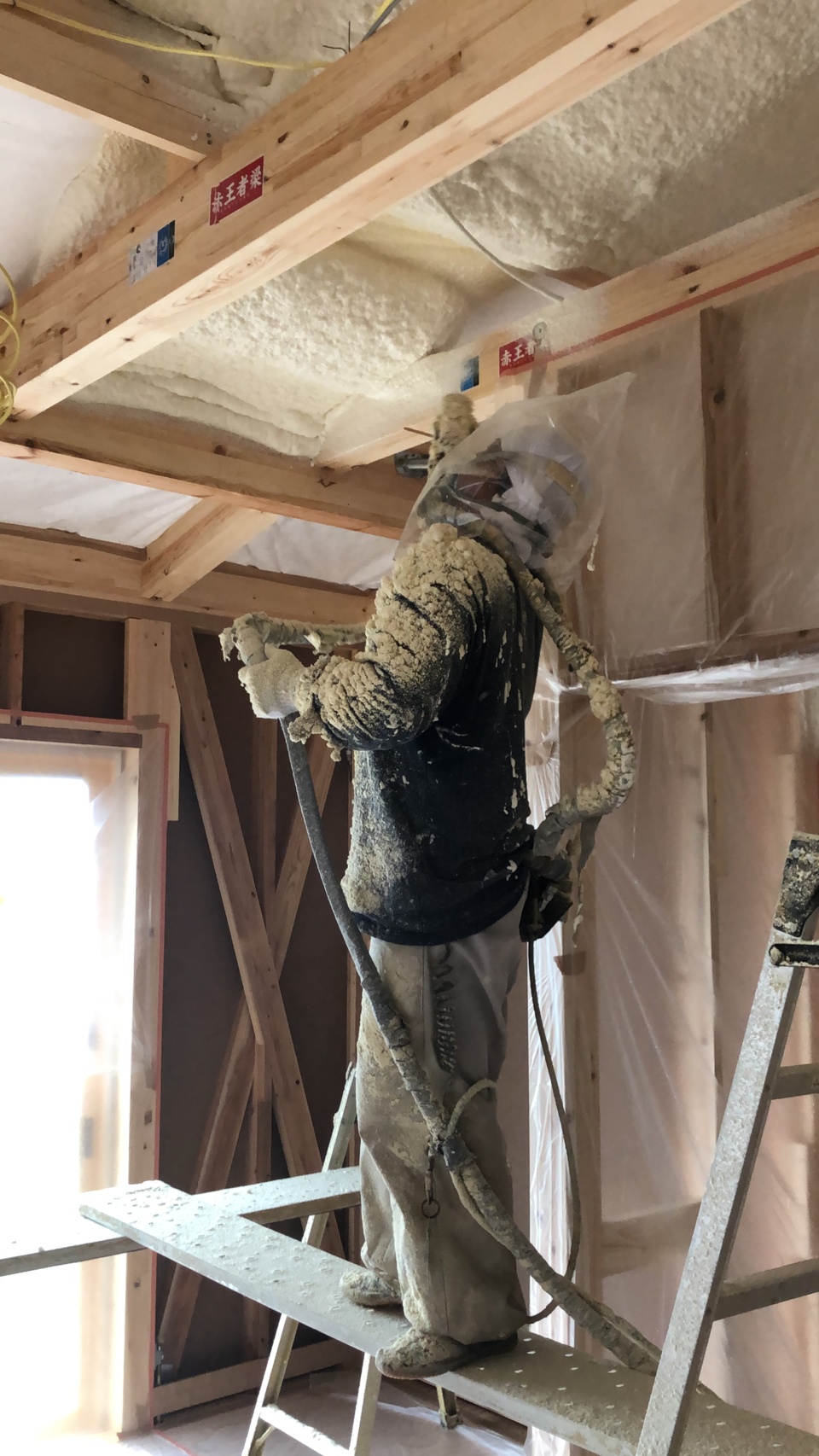

今日と明日で、吹付断熱工事を行います。
通常1日工事ですが、面積がおおきいので2日間の予定で行います!
https://www.youtube.com/watch?feature=player_detailpage&v=I7c8nz1_zKM

64. 2020年10月12日
現場発泡ウレタン吹付断熱工事

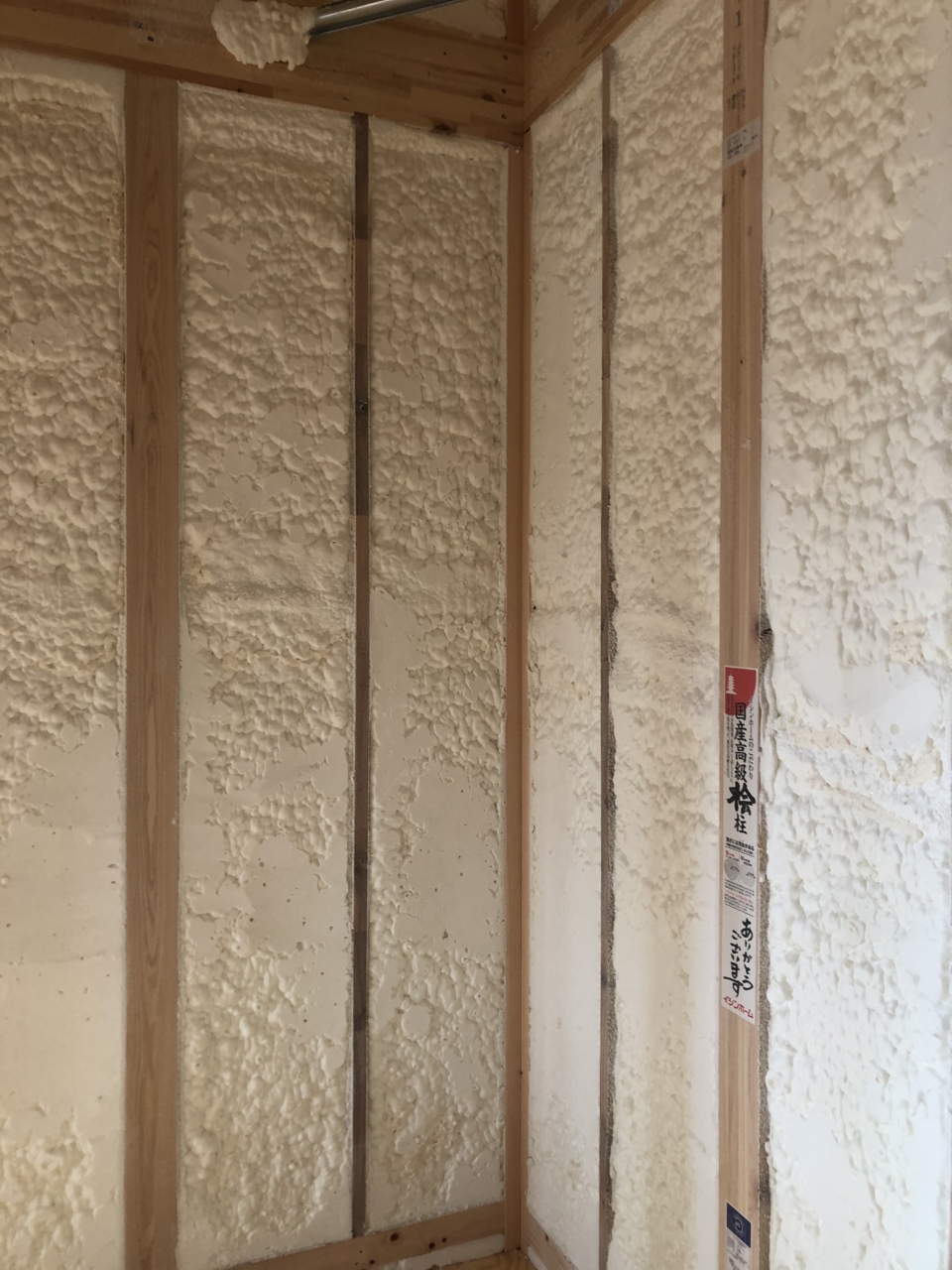

現場発泡ウレタン吹付断熱工事

吹付完了後の現場です。掃除もされて綺麗に整頓されています。
壁、天井の施工も綺麗に出来ていました!

65. 2020年10月12日
大工工事

大工工事

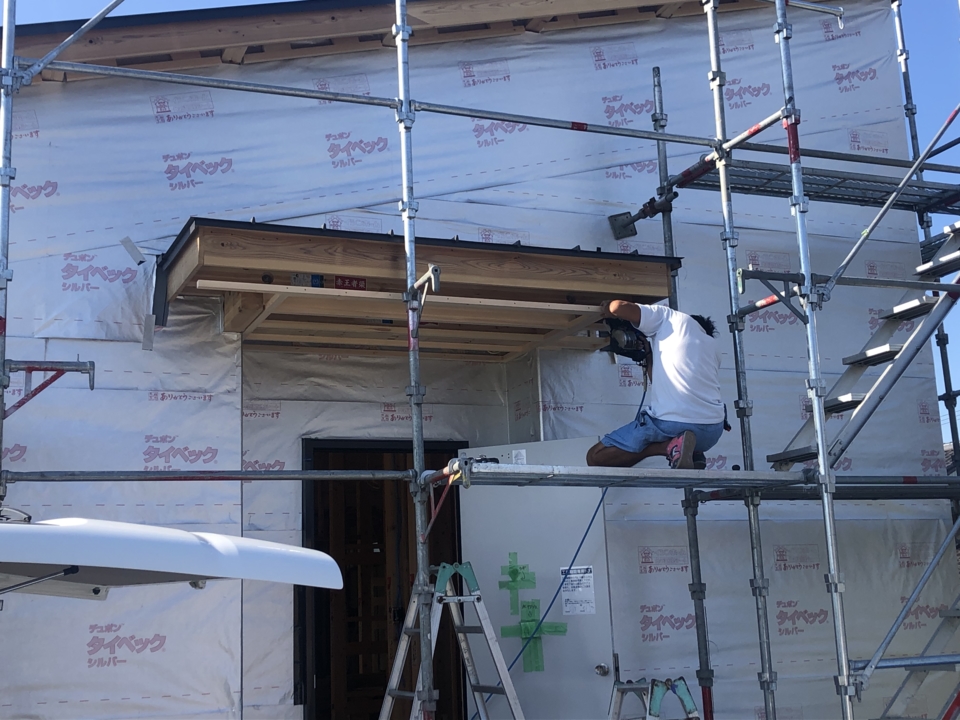

修一棟梁、今日は朝から外部の軒天工事を行っております!
外構工事の開始も間もなくです!

66. 2020年10月16日
大工工事

大工工事

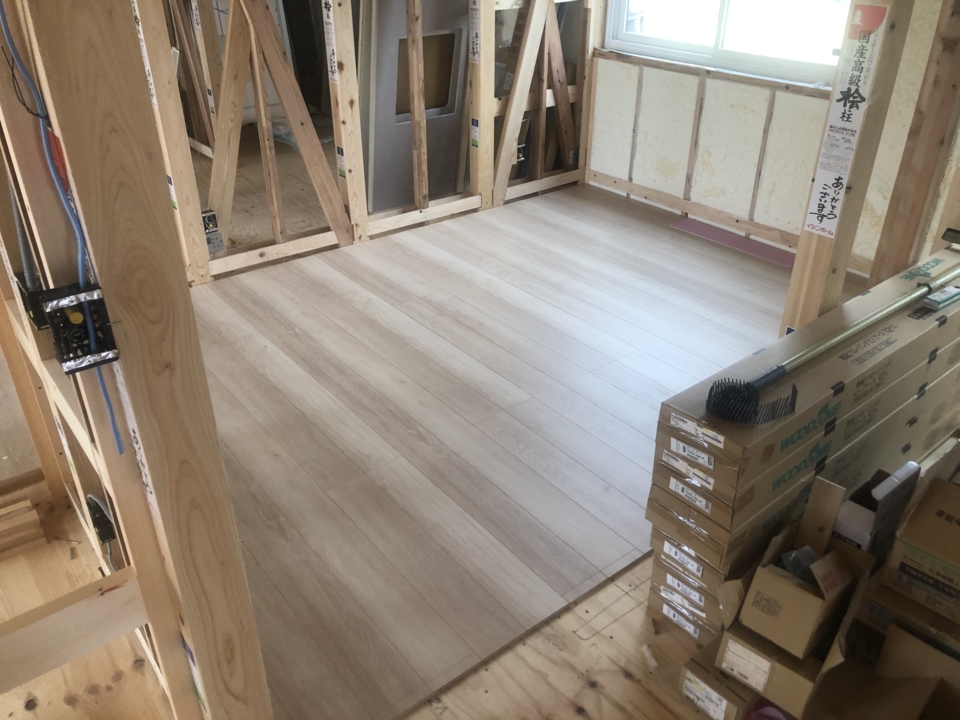

吹付断熱が終わってフロアー貼りが続いております。
写真は子供室です。

67. 2020年10月17日
ユニットバス工事

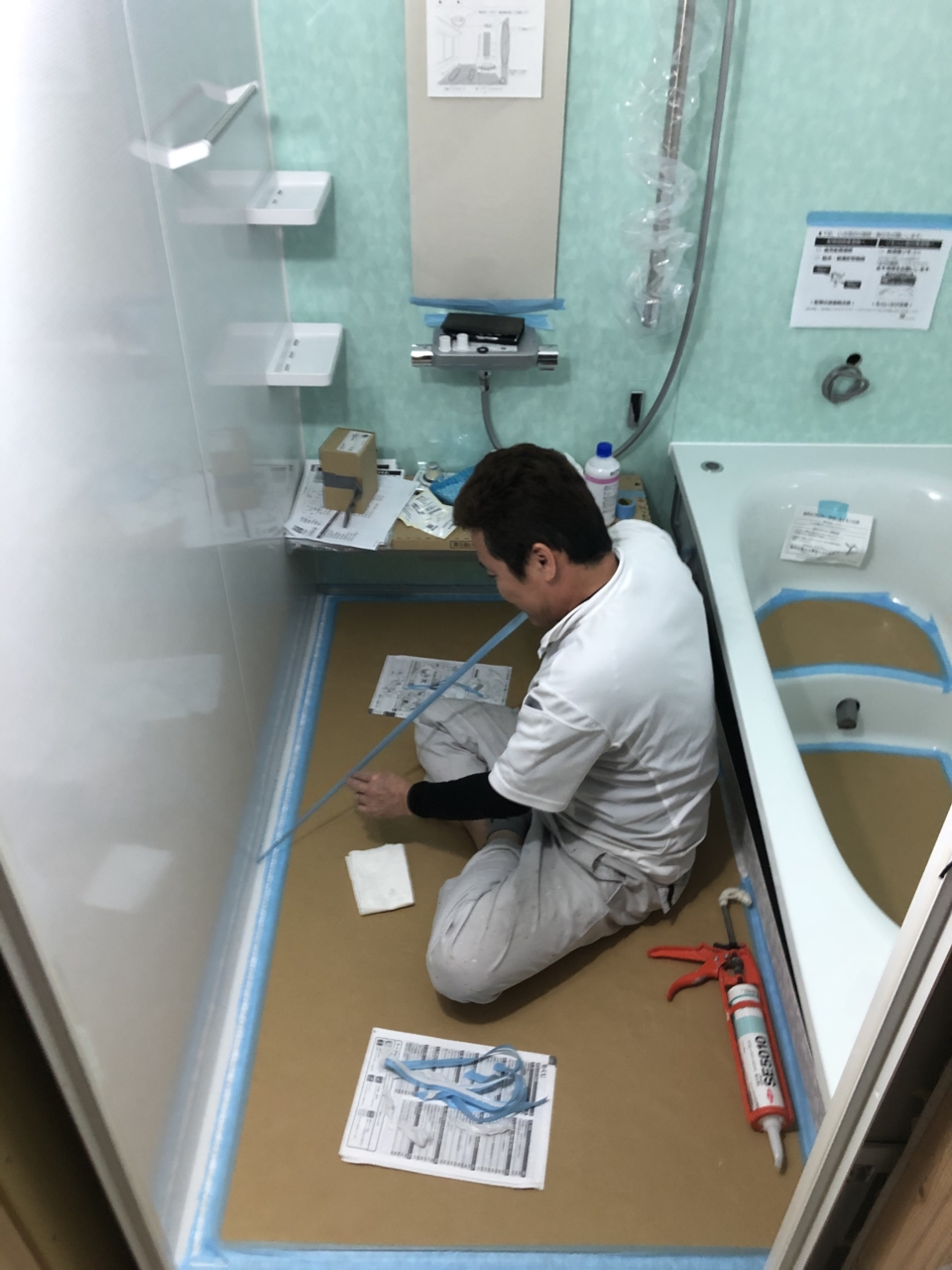

ユニットバス工事

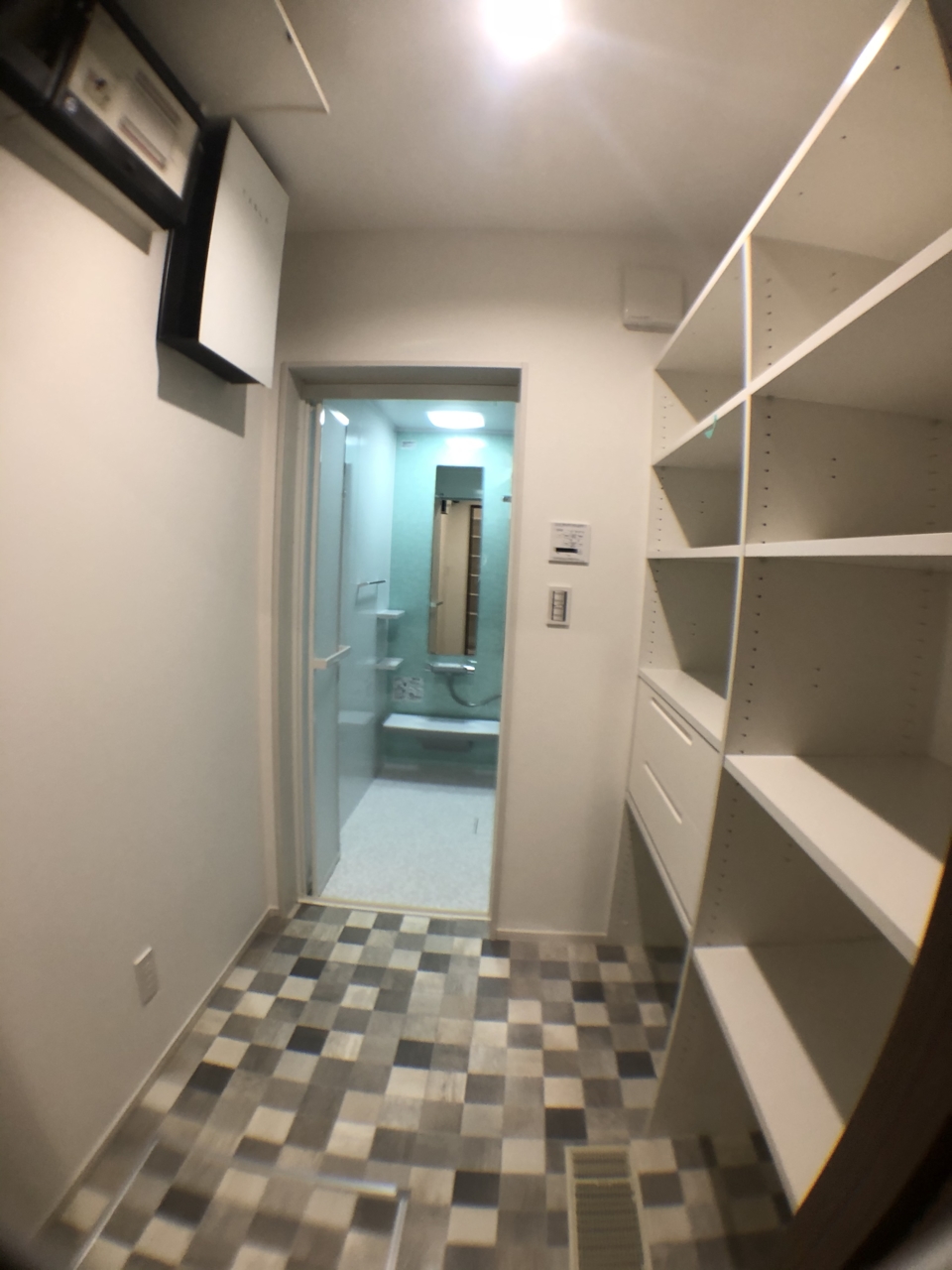

先週施工士さんの体調不良により、本日の施工となりました。
TOTO製のユニットバスで、お掃除ラクラクほっからり床が特徴の浴室です!

68. 2020年10月17日
大工工事

大工工事

主寝室の床です。ダークのブラウンナットという色をセレクトされています(^_-)-☆

69. 2020年10月22日
大工工事

大工工事

玄関ホール、応接室は無垢床を採用!
明るく質感豊かな玄関ホールの写真です。

70. 2020年10月22日
外壁工事

外壁工事

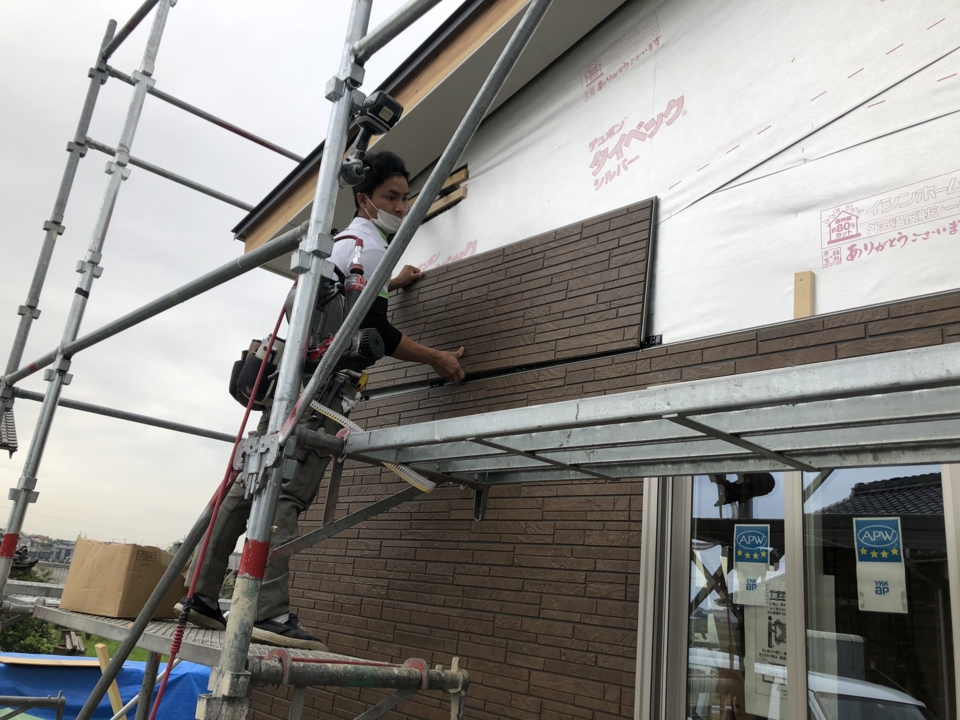

外壁工事も進んでおります。
ベースの外壁が写真のプラトブラウン色なのでシックな外観となっております!

71. 2020年10月22日
大工工事

大工工事

無垢床の施工をしている、修一棟梁です!

72. 2020年10月23日
大工工事

大工工事

窓枠を組立中です!
組んだら窓の周りに付けます!
コストダウンを考えると、窓枠を付けずにクロス巻の会社が多いみたいですが、
汚れだったり清掃性だったり、結露だったりと考えて長い目で見ると、窓枠を付けるのが費用がかかっても良いかと思っています!

73. 2020年10月26日
太陽光パネル設置

太陽光パネル設置

パネルを一枚ずつ運搬中です!
僕も写真を撮っているだけではなく、一応運んでいますよ($・・)/~~~

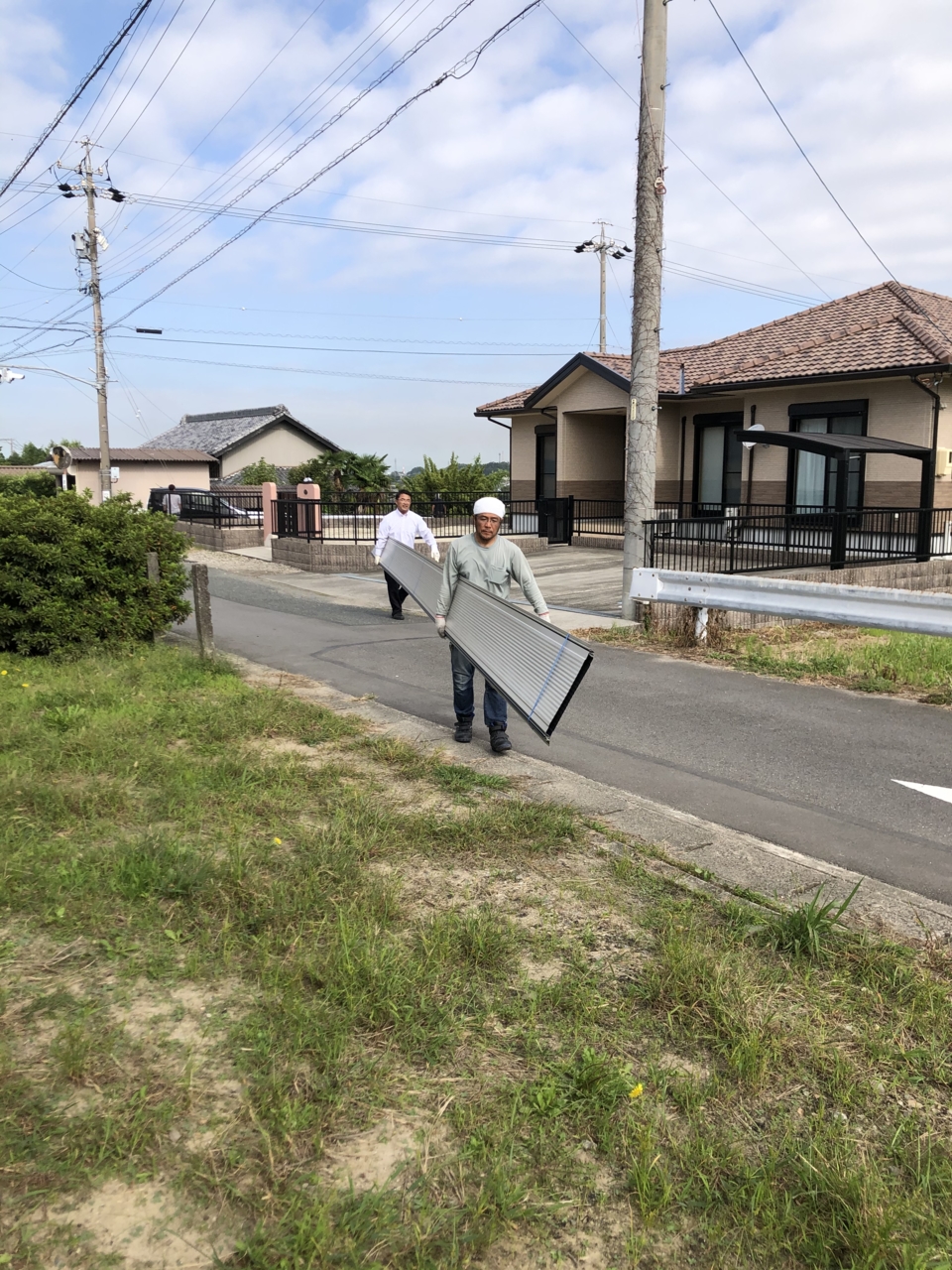

74. 2020年10月26日
太陽光パネル設置

太陽光パネル設置

運搬は6人で屋根まで行い、設置は5人で行いました!
減った1人は外壁屋さんなので、無理言って運びだけ手伝ってもらった次第であります!

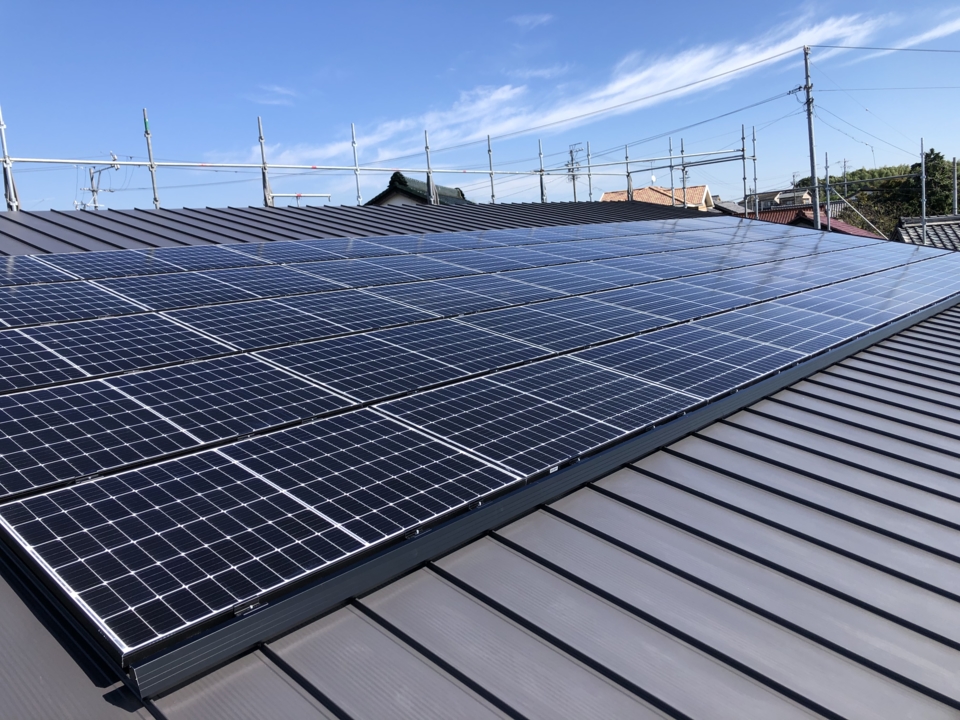

超好天の中、45枚のパネルを無事設置完了(^_-)-☆

75. 2020年10月26日
外壁工事

外壁工事

写真右半分が家の裏側になります。そちらも半分の高さまで施工は完了!!

76. 2020年10月26日
太陽光パネル設置

太陽光パネル設置

パネル設置完了状況です( ;∀;)

77. 2020年10月26日
太陽光パネル設置

太陽光パネル設置

平屋で敷地も広いため、地面からでもパネル全景が良く見えます!
平屋だと、入居後も屋根に登ろうと思えばできる為、いいですね~

78. 2020年10月26日
電気工事

電気工事

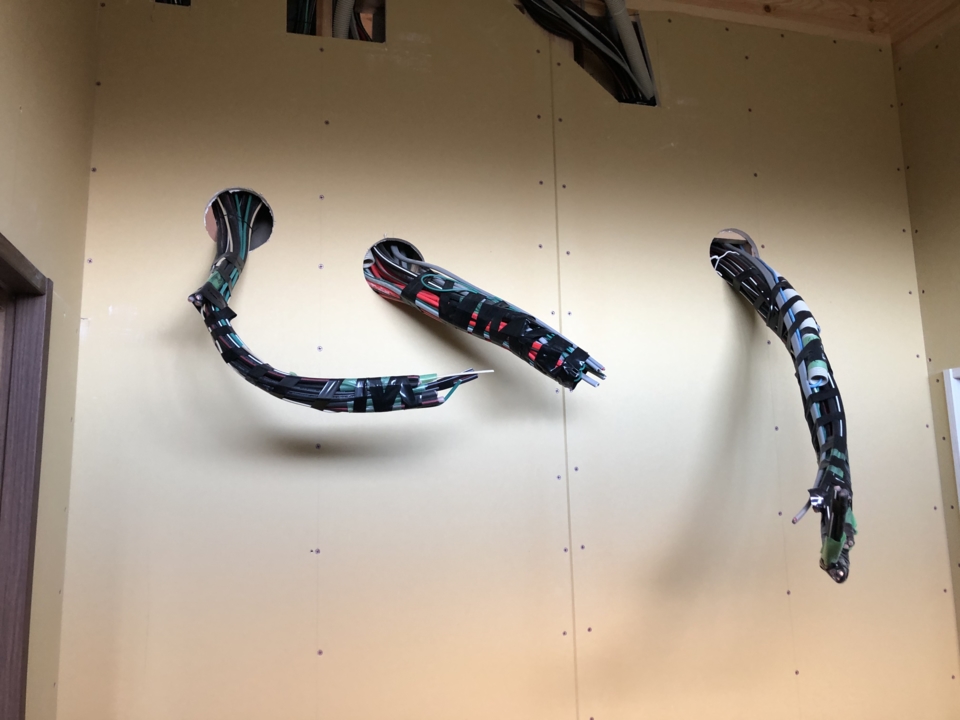

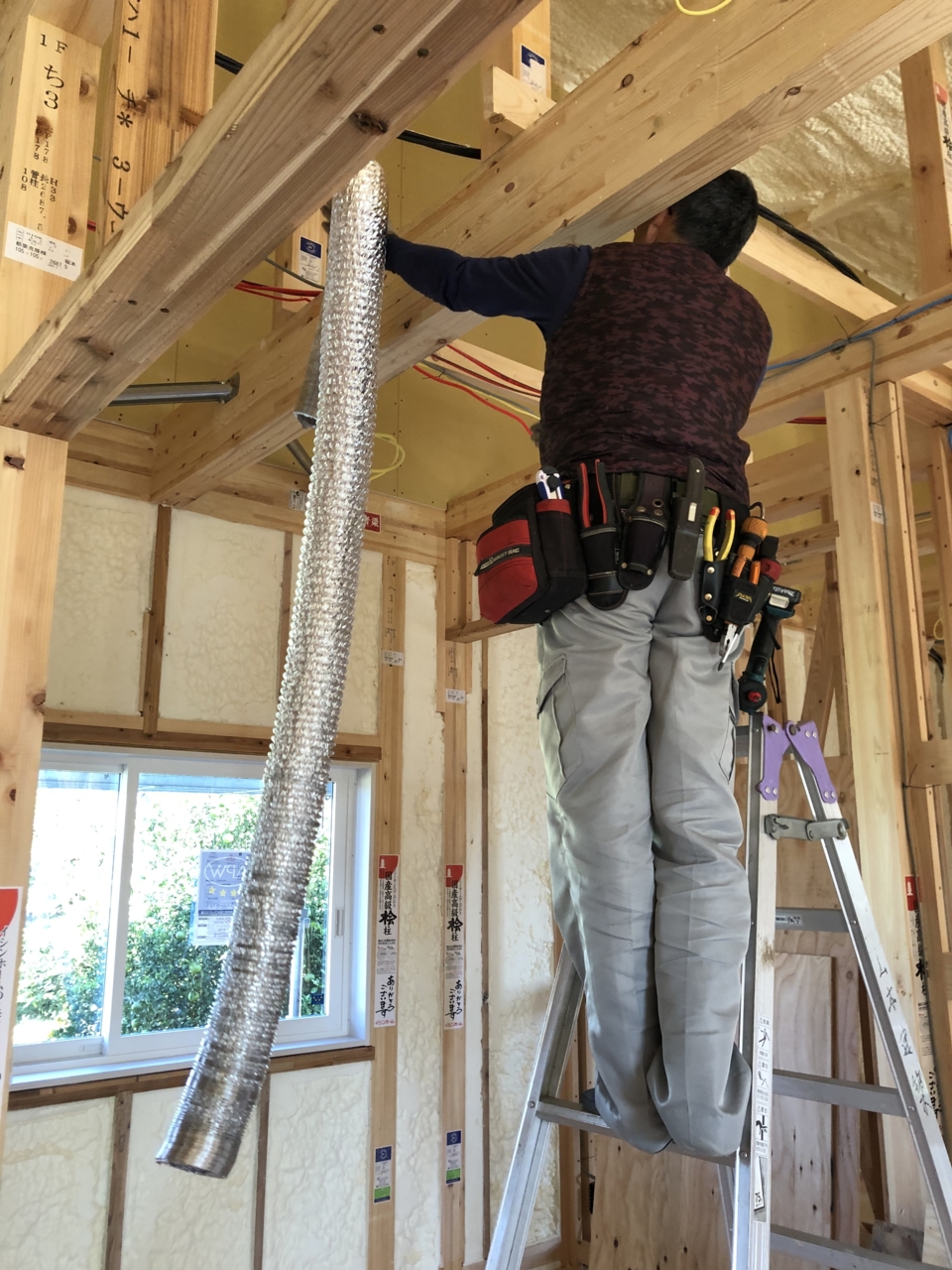

太陽光パネル設置後、電気屋さんは内部のエコアイ24時間換気ダクトの施工を行っております。写真のダクトは、1F床下からロフトの床下まで繋がっています。

79. 2020年10月28日
大工工事

大工工事

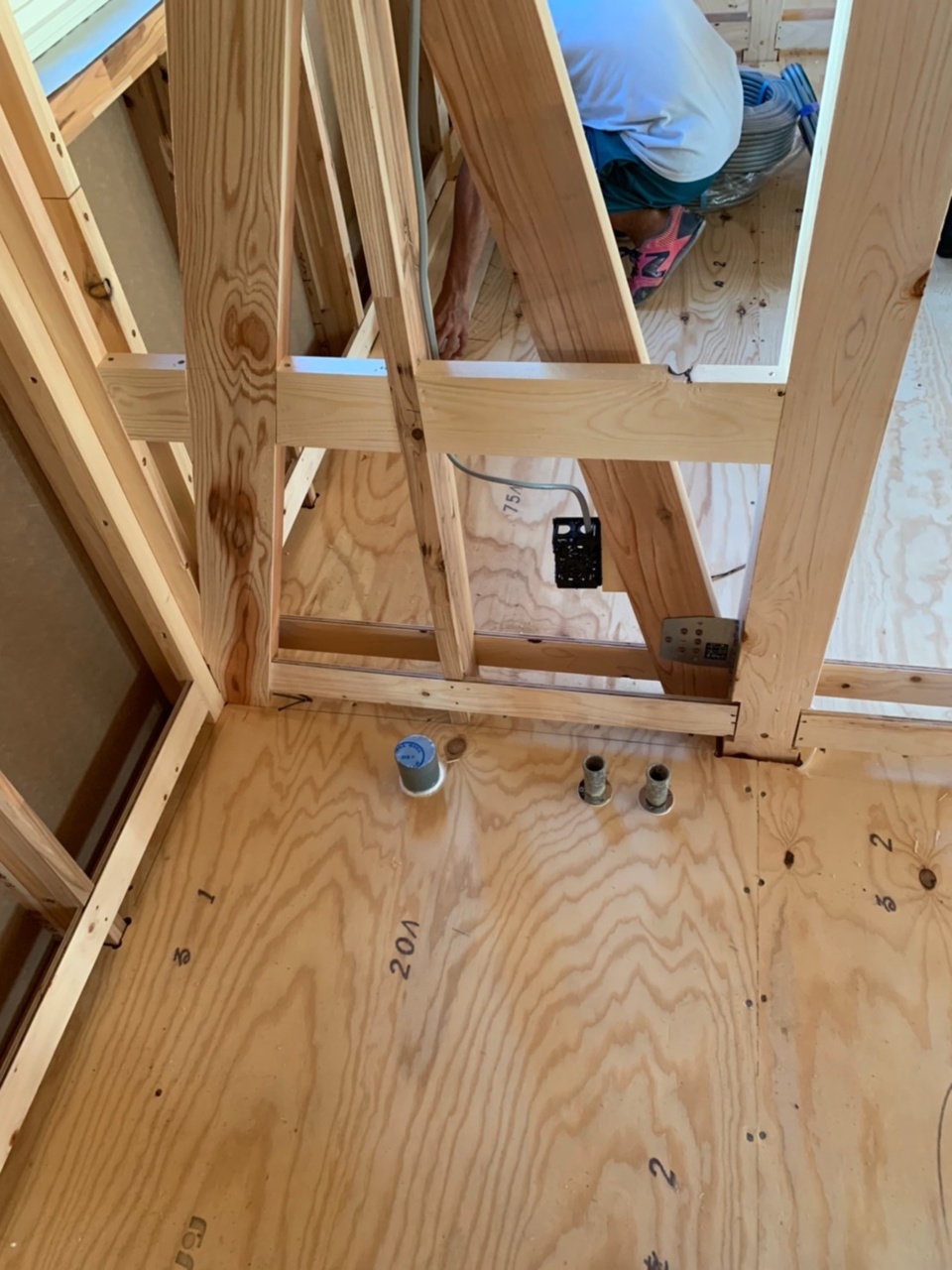

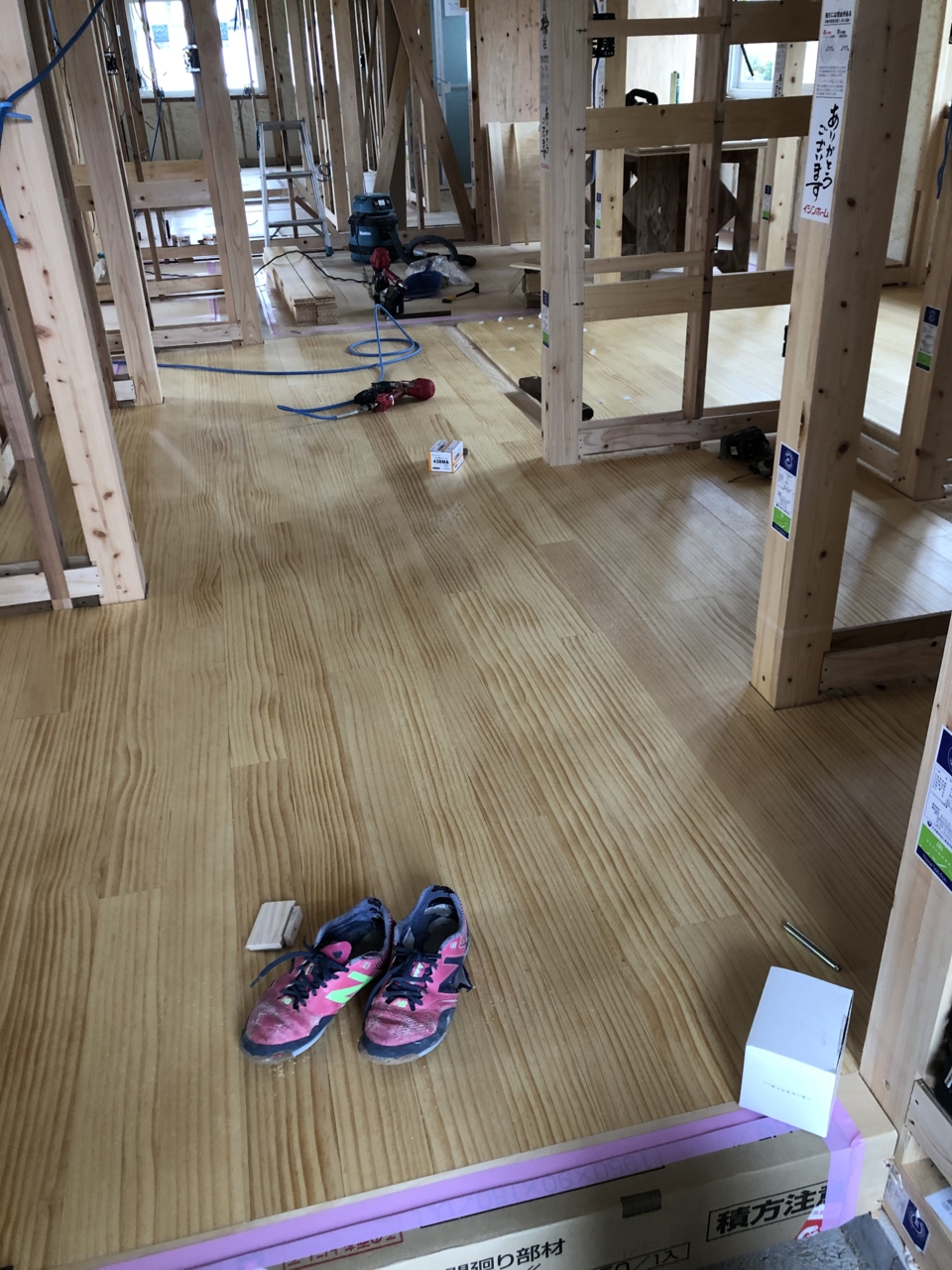

床を貼り終わり、窓枠も完了し、今度は内部の建具枠を付ける為に下地作りを行っております。引戸が多いため下地の作業も多くなっています!

80. 2020年11月04日
鈑金工事

鈑金工事

今日は外部には鈑金屋さんが入り、屋根廻りの破風鼻隠しの板金工事を行っております。木を覆うような形で白のガルバニウム鋼板を設置しています!

81. 2020年11月04日
大工工事

大工工事

修一棟梁は僕が行ったタイミングでは、掃除を行っていました!
というより掃除を行う為に掃除機の修理をしていました!

82. 2020年11月09日
電気工事

電気工事

ここは、脱衣所の壁ですが、電気の線がいっぱい来ております。
蓄電池の設置がありますので、分電盤、蓄電池用のバックアップゲートウェイなど、拓さんの電気配線が集まっている所です!

83. 2020年11月09日
シャッター雨戸取付

シャッター雨戸取付

今日の外部は、サッシ屋さんが登場しシャッター雨戸の取付を行っております!
足場がなくても付けられるのですが、足場があった方が良い体勢で工事が出来るのでなるべく足場があるうちに取付を行っております。

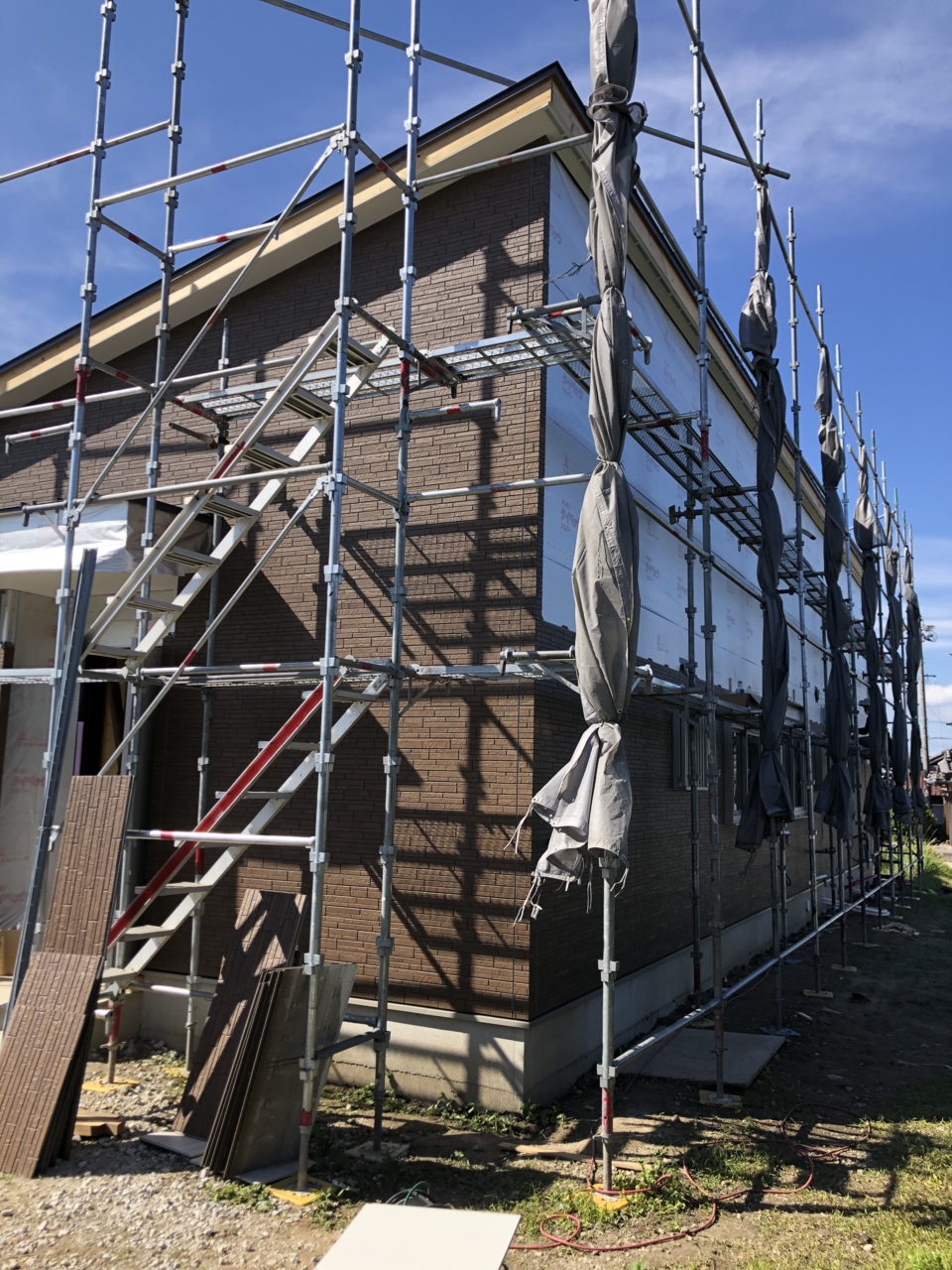

84. 2020年11月13日
電気工事

電気工事

今日は電気屋さんが入り、太陽光パネルからのケーブルの引込を行っております!
これも足場があるうちでないといけないのです。上からやってきた線を黒い箱の部分で宅内に引き込んでいく感じです。

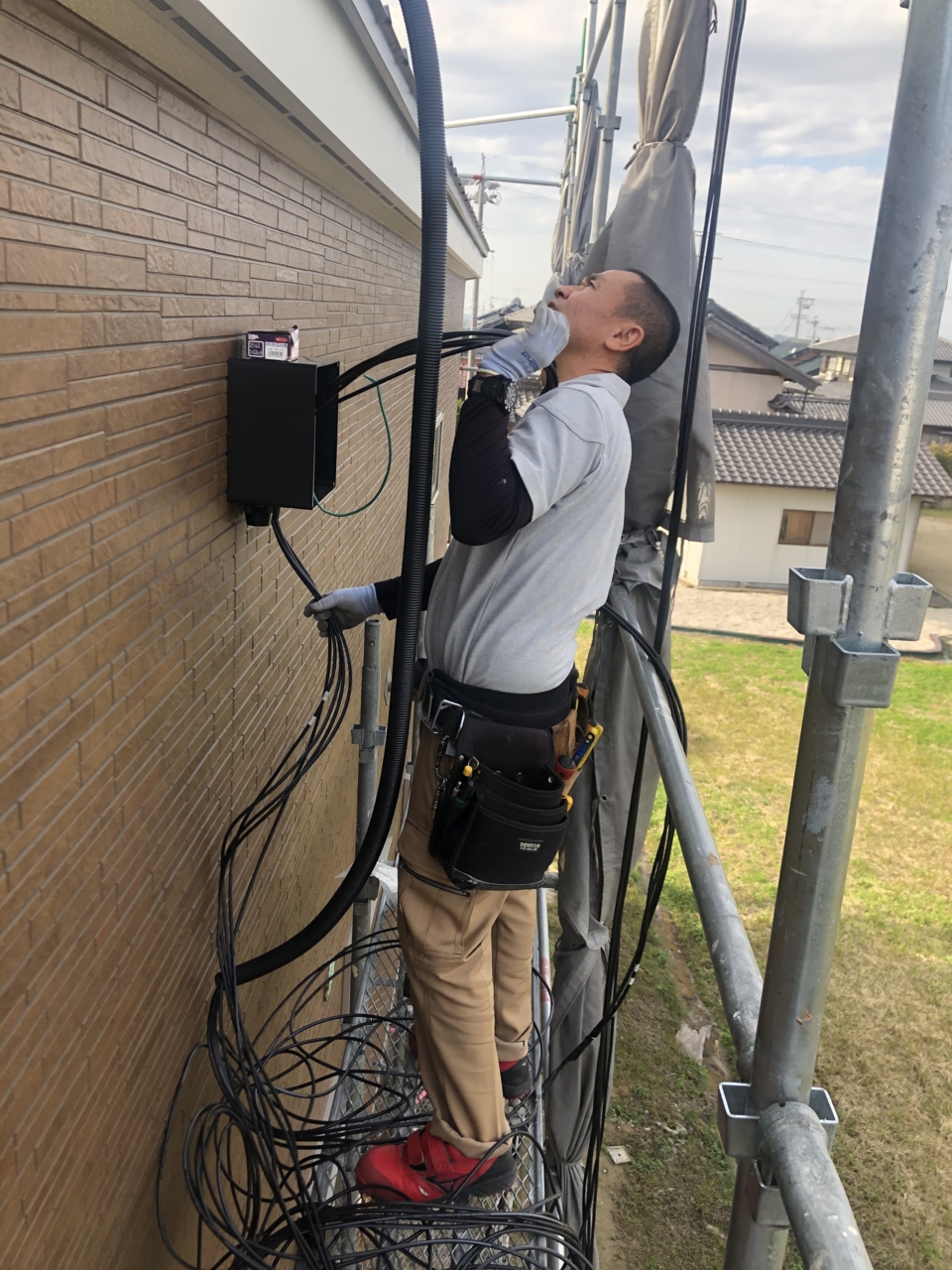

85. 2020年11月19日
足場バラシ完了

足場バラシ完了

昨日足場の解体を行いました!
平屋なので写真だと大きく感じないかも知れませんが、横幅18mくらいある50坪の延べ床面積なので中に入るととても広いですよ!

86. 2020年11月30日
左官工事

左官工事

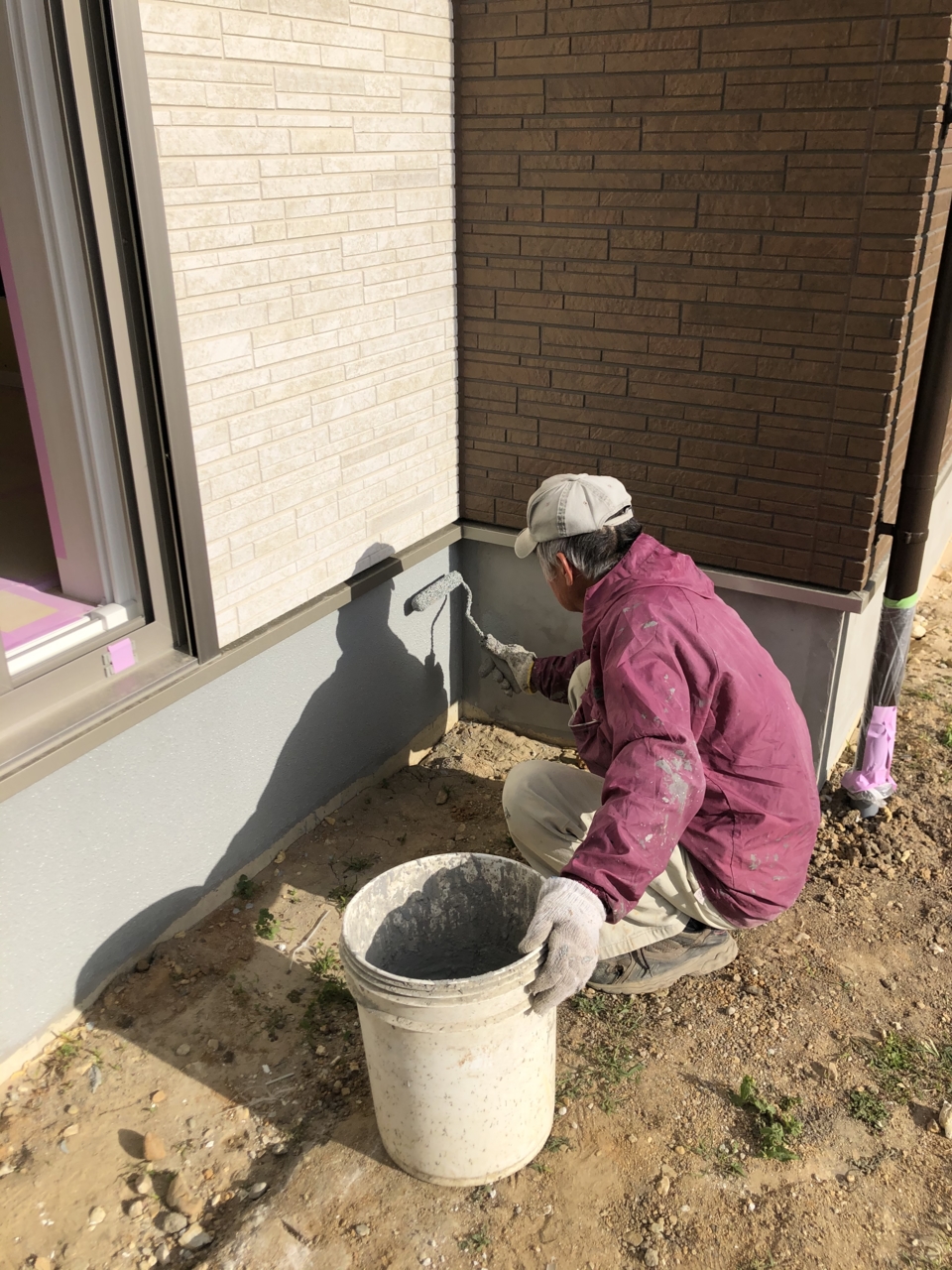

今日から左官工事を開始しております。
現場にどのどの業種さんに入ってもらうかってなかなか調整が難しく、
多くの業者さんが本当は他の業者さんと一緒でなくて、自分だけが入る方が作業効率が上がり・・・・など意見を聞いていくとなかなかやりくりが難しい所。
いつもは左官屋さんはクロス工事の終盤に入ってもらい、その為にクロス屋さんは左官屋さんの日程に合わせ玄関回りを早めにクロス貼りを行って頂いております。今回はクロス屋さんより早いタイミングで左官屋さんに入ってもらうことにより、クロス屋さんはやりやすかったと思いますが・・・・・・・、その為に大工さんがいるタイミングで左官屋さんが入り、大工さんはやりにくかったかな~。全部の業者さんをずらせば工期が伸び・・・・・、うまくやっていくしかないのである。

87. 2020年12月02日
左官工事

左官工事

左官屋さんが基礎の化粧工事を行っております。
おおきい平屋なので、いつもよりも2.5倍くらいの基礎の長さがあり大変そうです(#^.^#)

88. 2020年12月18日
クロス工事

クロス工事

クロス工事最終日、リビングのTVが来る面です。
リビング上部は屋根の勾配に合わせて勾配天井となっており解放感があります!
上にはシーリングファンが付く予定です!

89. 2020年12月18日
水道工事

水道工事

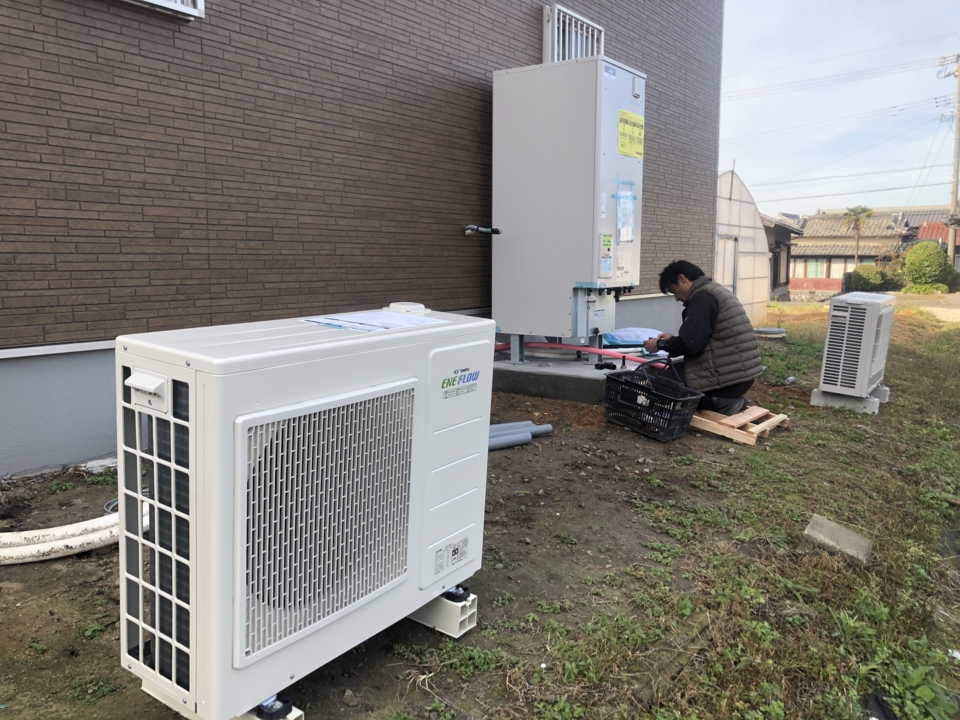

水道屋さんが、エコキュートの取付を行っております。
風が強く、ずっと家の陰になる場所なので寒かったです~~

90. 2020年12月21日
大工工事

大工工事

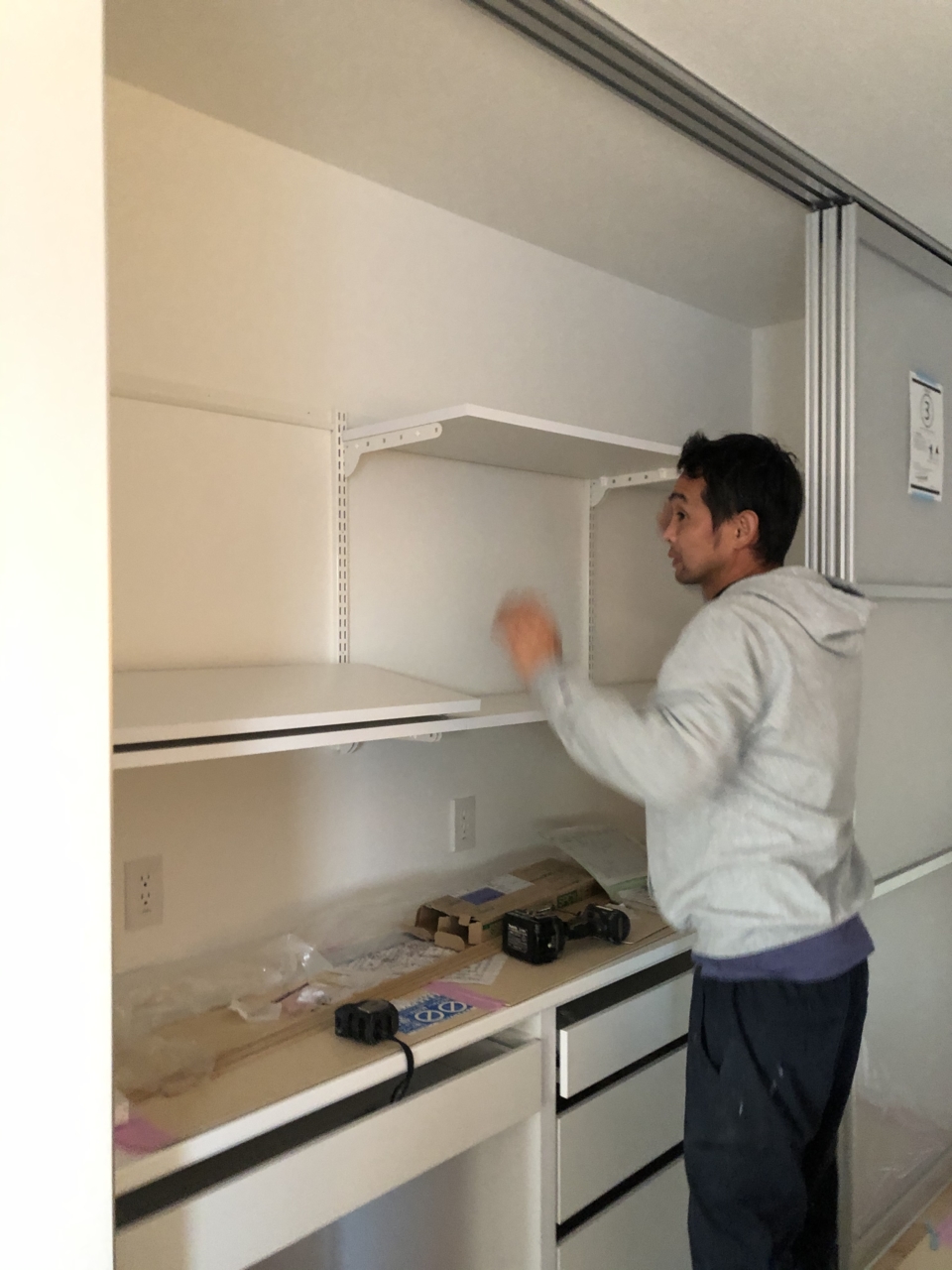

キッチンカップボードの仕上げに可動棚を取り付けています(^_-)-☆

91. 2020年12月22日
大工工事

大工工事

基礎工事が終わり、大工さんが再登場し仕上げの残工事をおこなっております。
写真は、ロフトの可動棚の取付を行っております。

92. 2020年12月23日
電気工事

電気工事

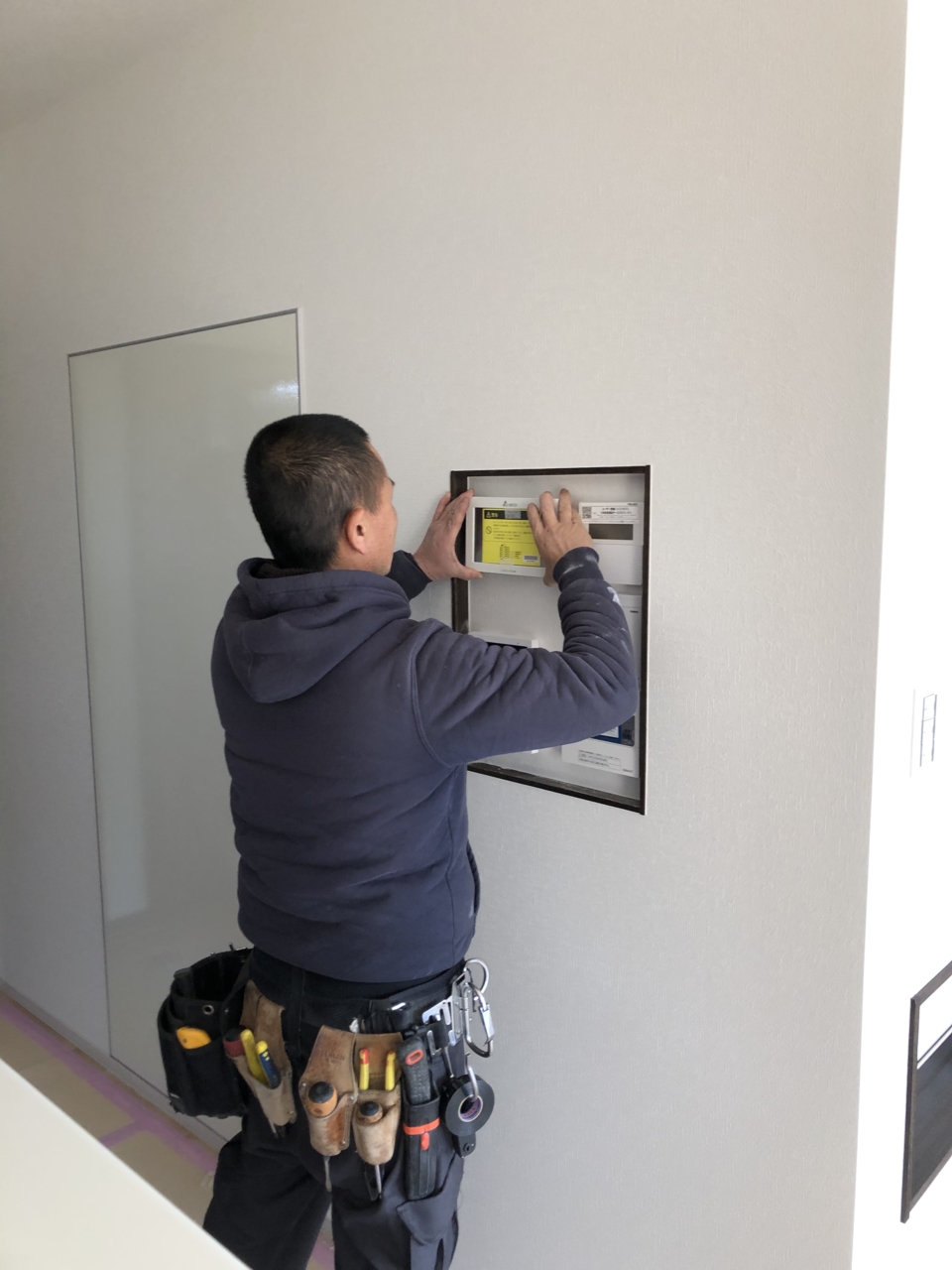

リモコンニッチに太陽光のモニターの取付を行っている所です(^^♪

93. 2020年12月24日
完成写真

完成写真

システム収納付きの書斎です!

94. 2020年12月26日
製作建具工事

製作建具工事

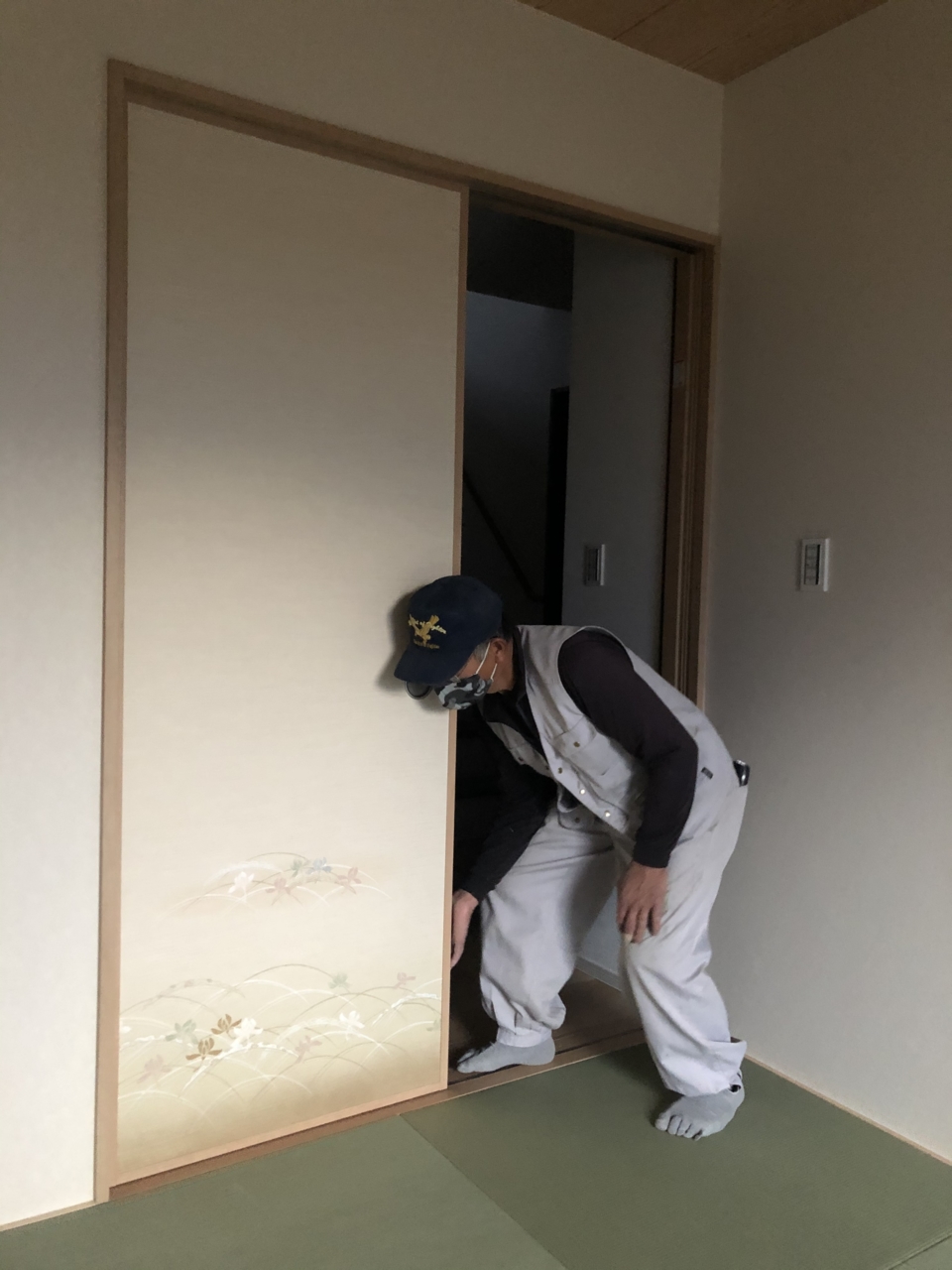

襖紙をはってもらった戸襖の取付調整を行っております(^^)/

95. 2021年01月15日
水道工事

水道工事

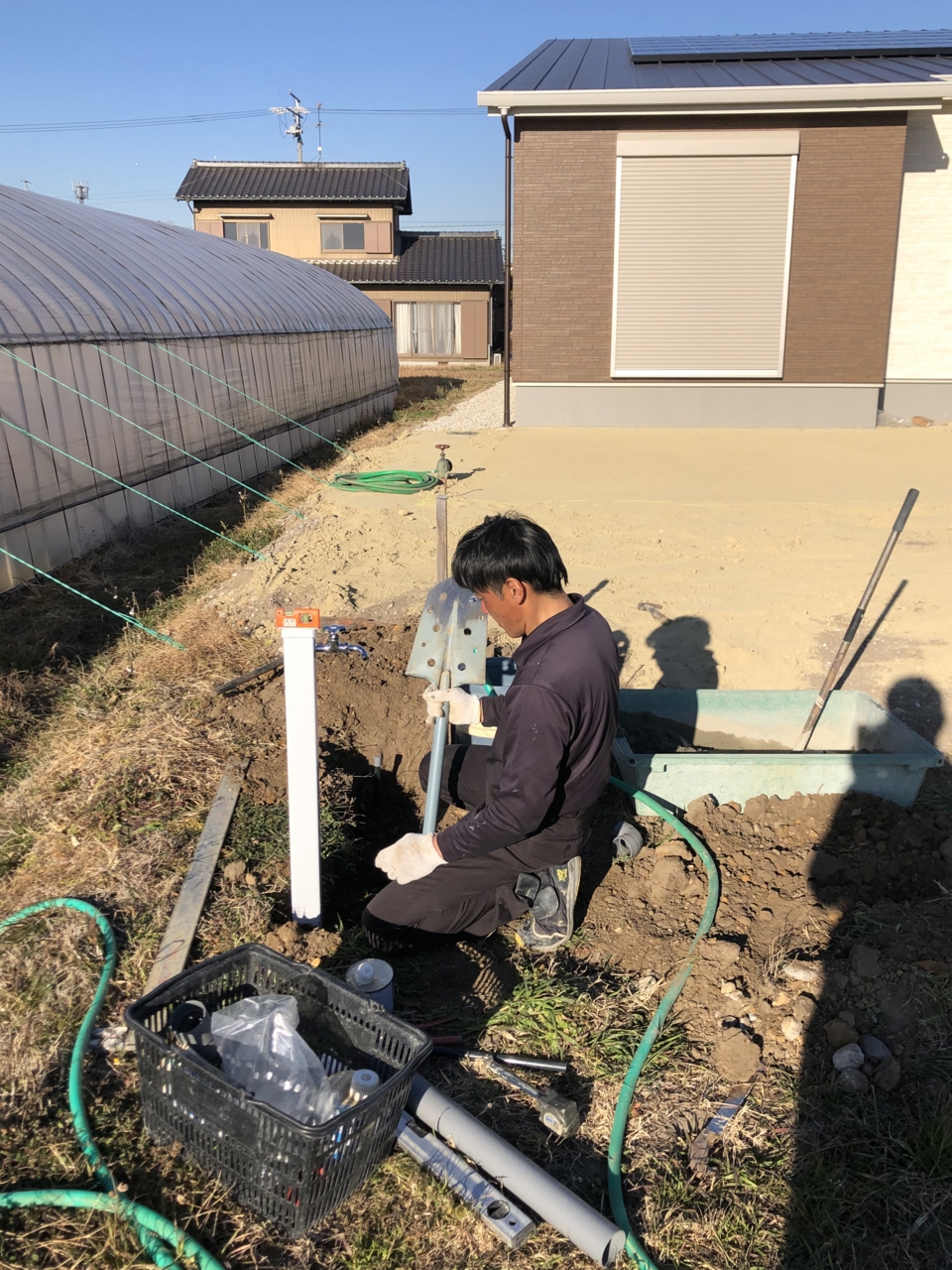

外構の仕上げ高さに合わせて、立水栓の施工を行っております。

96. 2021年01月18日
完成写真

完成写真

97. 2021年01月18日
完成写真

完成写真

98. 2021年01月18日
完成写真

完成写真

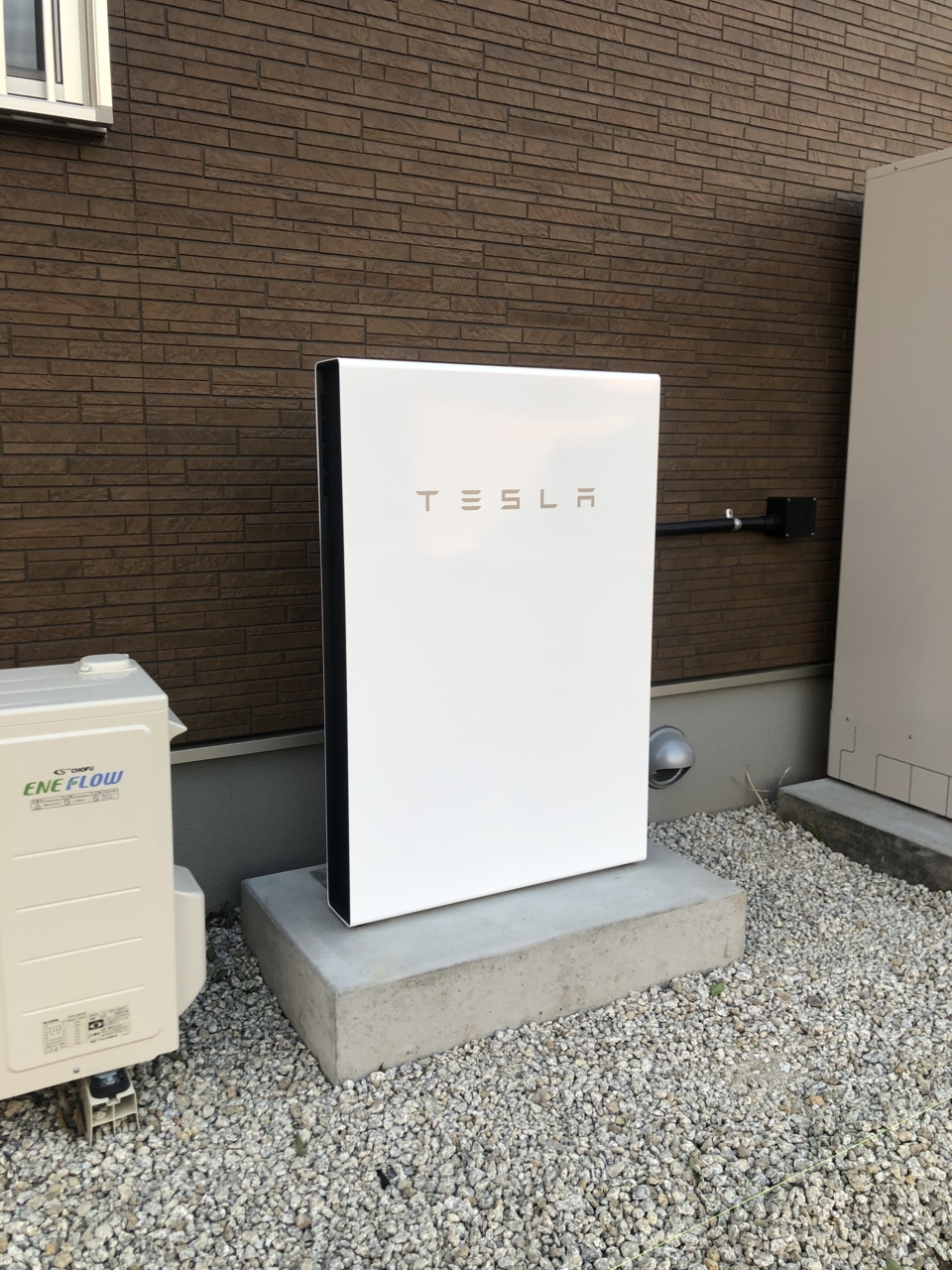

テスラ社製蓄電池、パワーウォール!!
本当に本当に、無駄に格好いい!!

99. 2021年01月18日
完成写真

完成写真

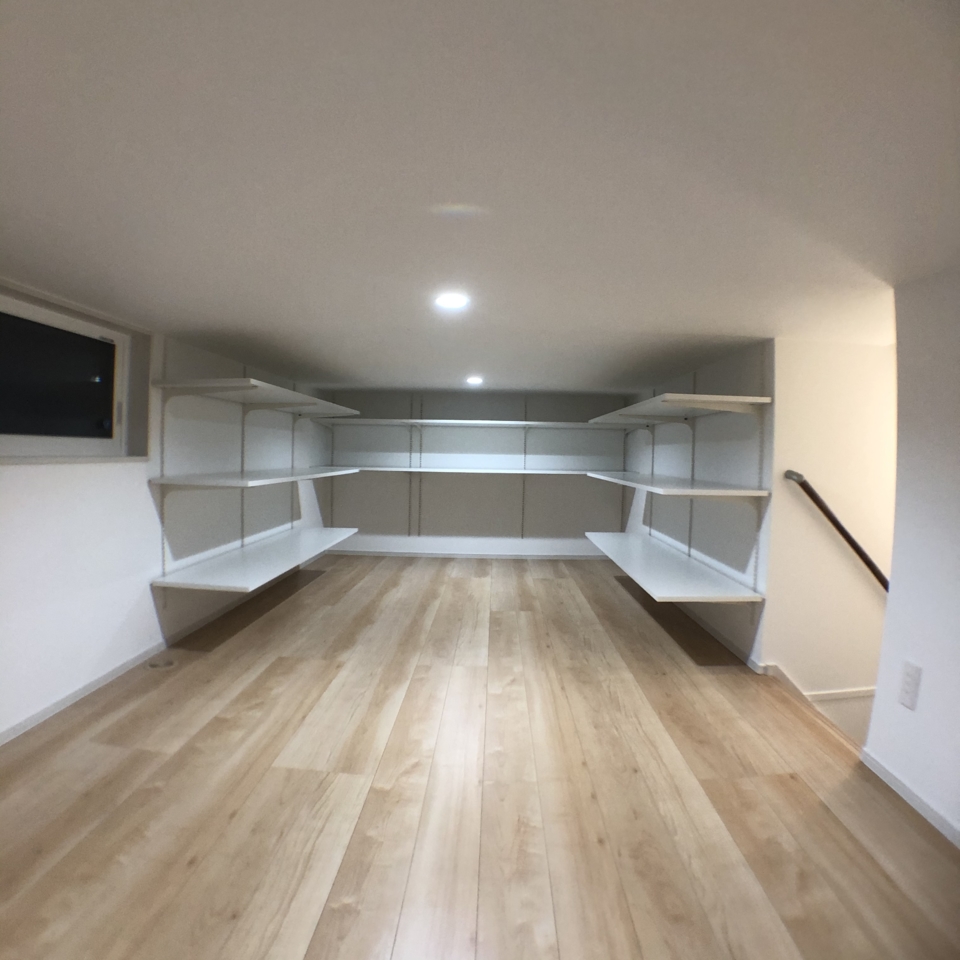

平屋なので2階部分に該当するロフトです。

100. 2021年01月18日
完成写真

完成写真

一般的な家には、分電盤1つですが、太陽光も蓄電池もある為、
3つ並んでいます。一番右は蓄電池のバックアップゲートウェイという装置になります。

101. 2021年01月18日
完成写真

完成写真

ランドリールーム4帖

102. 2021年01月18日
完成写真

完成写真

洗面所 2帖

103. 2021年01月18日
完成写真

完成写真

洗面所と、浴室の間の脱衣室です。

104. 2021年01月18日
完成写真

完成写真

リビング

105. 2021年01月18日
完成写真

完成写真

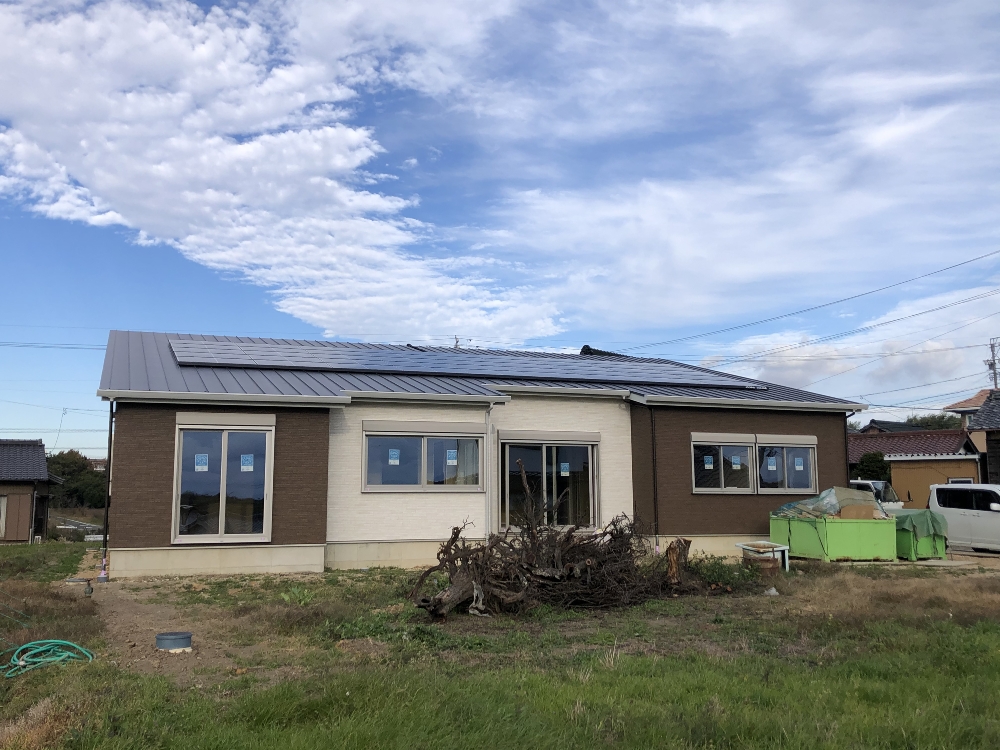

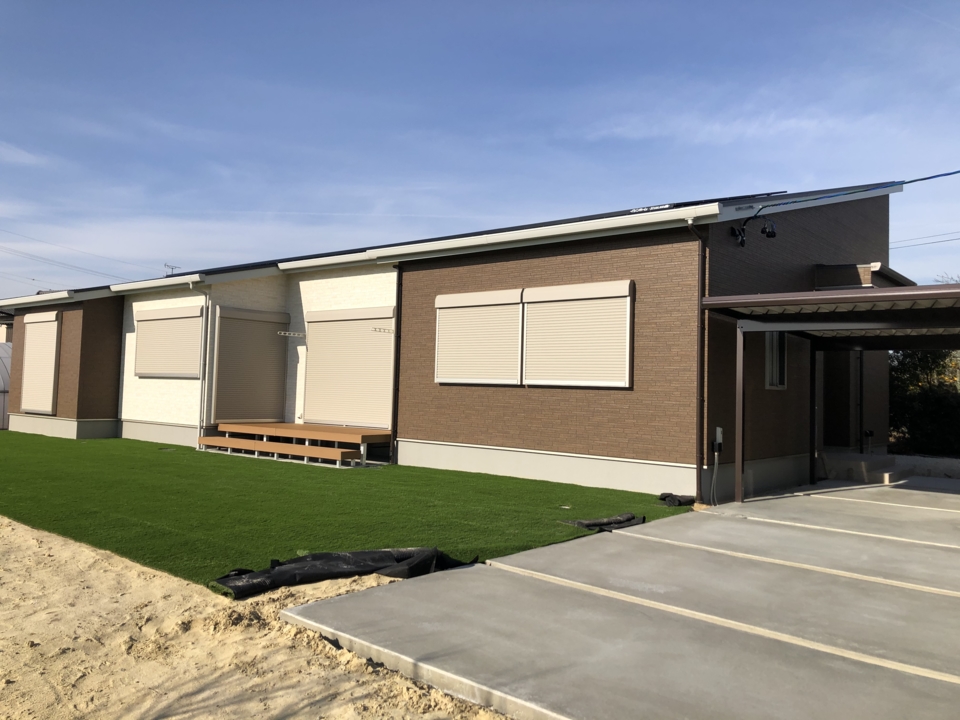

平屋の外観です

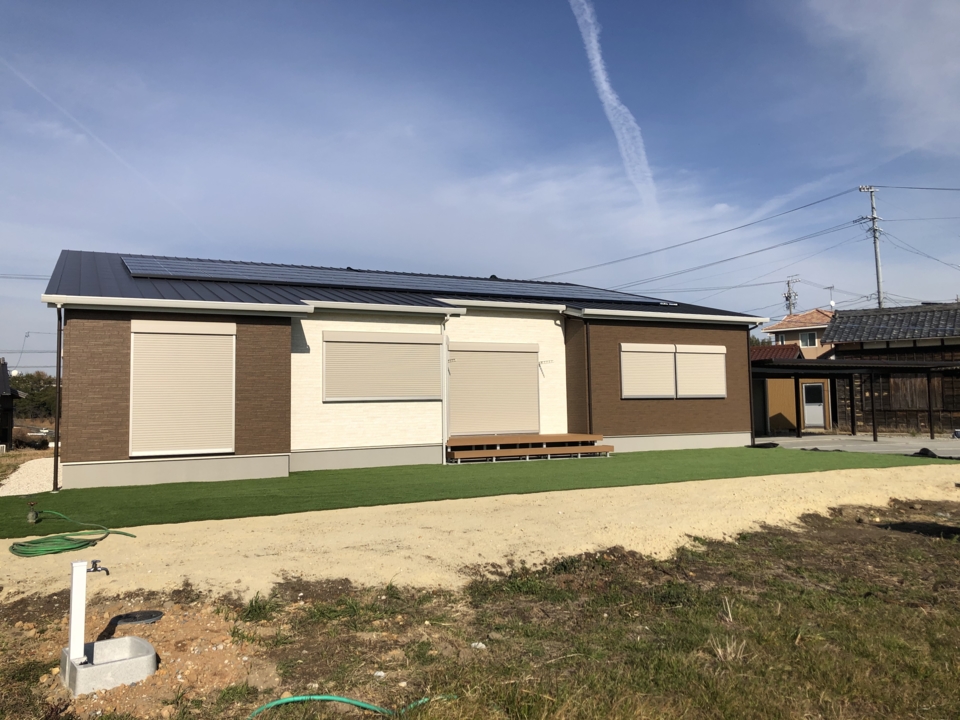

106. 2021年01月18日
完成写真

完成写真

107. 2021年01月18日
完成写真

完成写真
