- 1. 2021年11月15日
-
水廻りショールーム訪問
本日はI様と同行し、TOTOショールームとハウステックショールームを訪問しました!
写真はTOTOショールームでこれからあのお掃除ラクラクほっからり床に侵入する所です(^_-)-☆
- 2. 2022年01月19日
-

地盤調査
本日は地盤調査を行いました!
地盤調査依頼をした時より、建物の配置が1.6mほど移動になりましたので、
調査員さんへ差し替え依頼をしてきました!
- 3. 2022年02月24日
-

庭解体工事
母屋と同じ敷地内への建築となるので、駐車場スペースを確保する為にも
立派な門と庭の解体が必要になり、まずそこから行いました!
- 4. 2022年03月03日
-
母屋屋根カット工事
母屋の屋根が新居の足場と干渉する為、事前に母屋の屋根のカットを行っております(^^)/
- 5. 2022年03月03日
-
母屋屋根カット工事
屋根のカットと、樋のやり替えも行い、完了し足場を解体している所です($・・)/~~~
無事終わって良かったです!!
- 6. 2022年03月13日
-
祝!地鎮祭
本日は超好天の中、地鎮祭を行いました!!
しっかりと神様にもお願いをいたしました(^^)/
- 7. 2022年03月14日
-
水道工事

昨日の地鎮祭の後、本日より早速水道屋さんが入り、新居の基礎下にある母屋の方の排水管の移動の工事を行いました!
雨水管もあるので天気が悪いと、屋根からの水まで施工しているから出てくるので作業にならないので、天気様次第でしたが、月曜火曜と雨の予報から、奇跡的に天気が変わり水道屋さんにも無理言って入ってもらえて無事本日の作業を迎える事が出来ました(#^.^#)
- 8. 2022年03月14日
-
水道工事
作業後はこんな感じです。
写真左に新居が来るので、その際だのスペースに施工できました!
- 9. 2022年03月15日
-
基礎工事
本日より基礎工事スタート!
いつものお2人親子です。

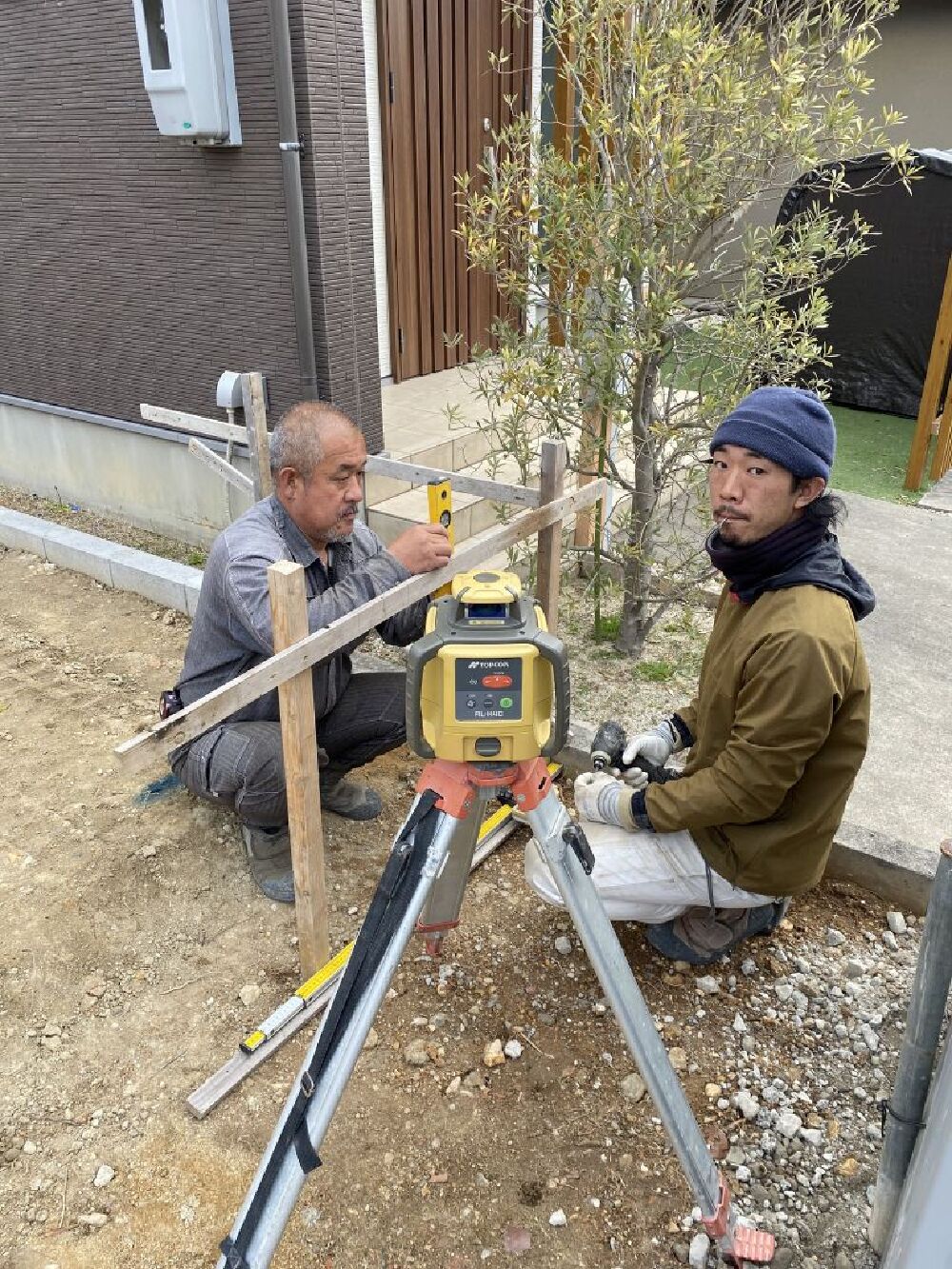

まずは丁張をしています。
- 10. 2022年03月15日
-
基礎工事

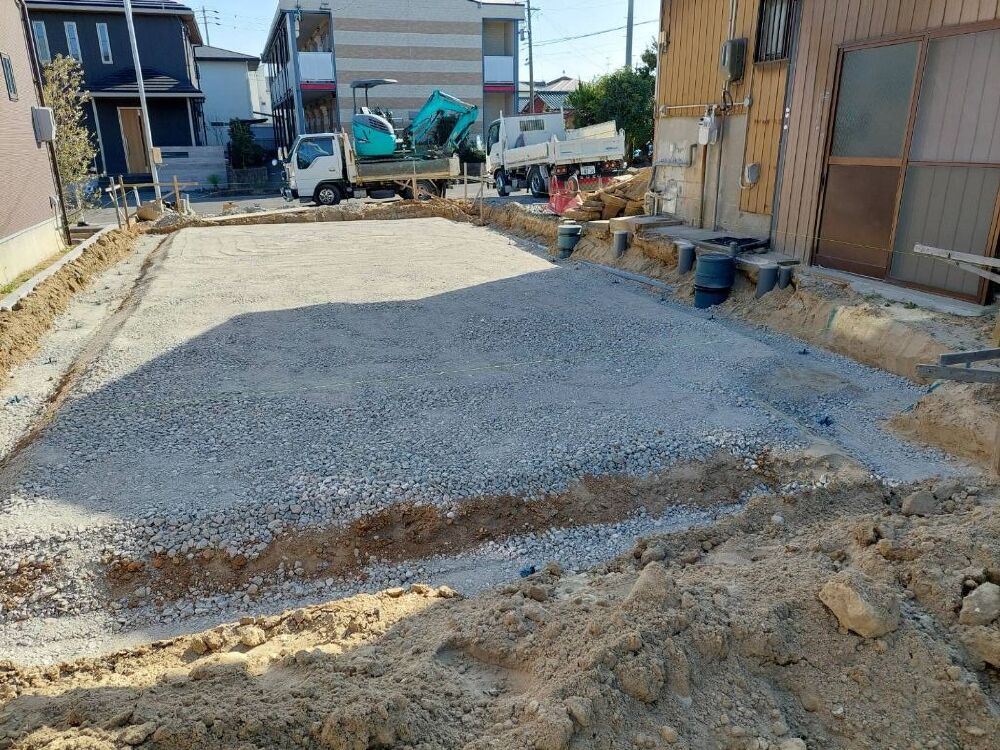

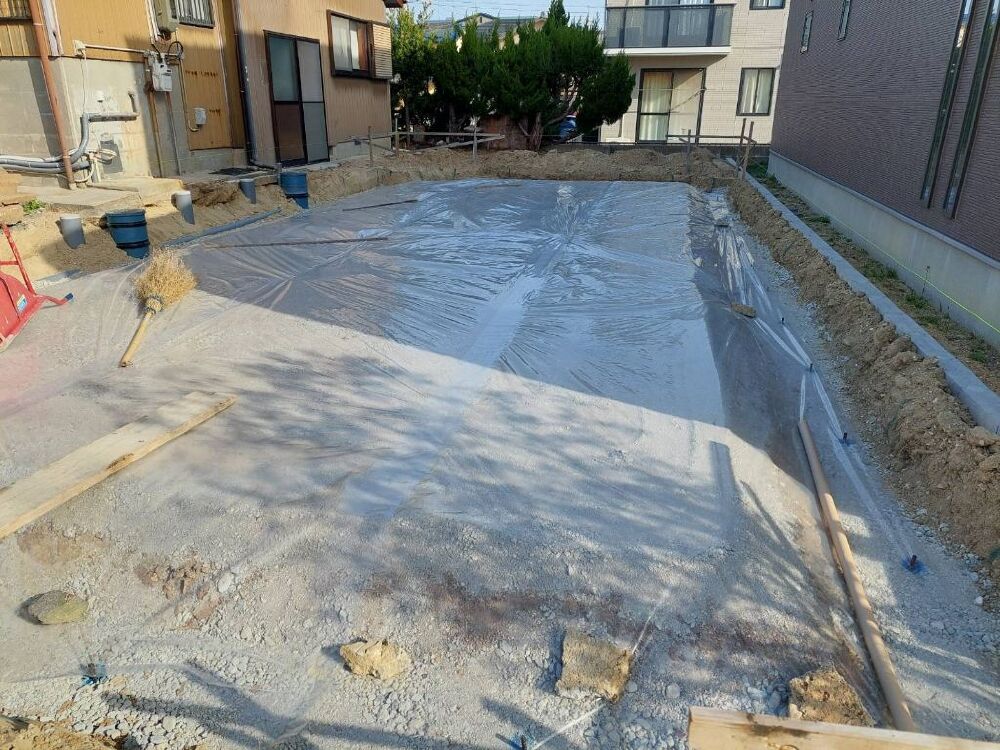

残土処分も大分ありましたが、一日で砕石敷きまで出来ました!
- 11. 2022年03月16日
-
シロアリ薬剤塗布工事
今日は、シロアリ薬剤塗布を行いました(^^)/
- 12. 2022年03月17日
-

基礎工事
本日は、昨日のシロアリ薬剤が塗布された土壌の上に防湿シートを施工しました。
- 13. 2022年03月17日
-
基礎工事
防湿シートの後、その縁を押さえるのと、型枠の下地の為基礎外周部に捨てコンクリートの打設を行いました(^^)/
- 14. 2022年03月18日
-
基礎工事
本日は外周部の型枠組を行いました(^_-)-☆
次は鉄筋組の工程となりますが、鉄筋屋さんも忙しく来週の中頃になりそうです・・・・

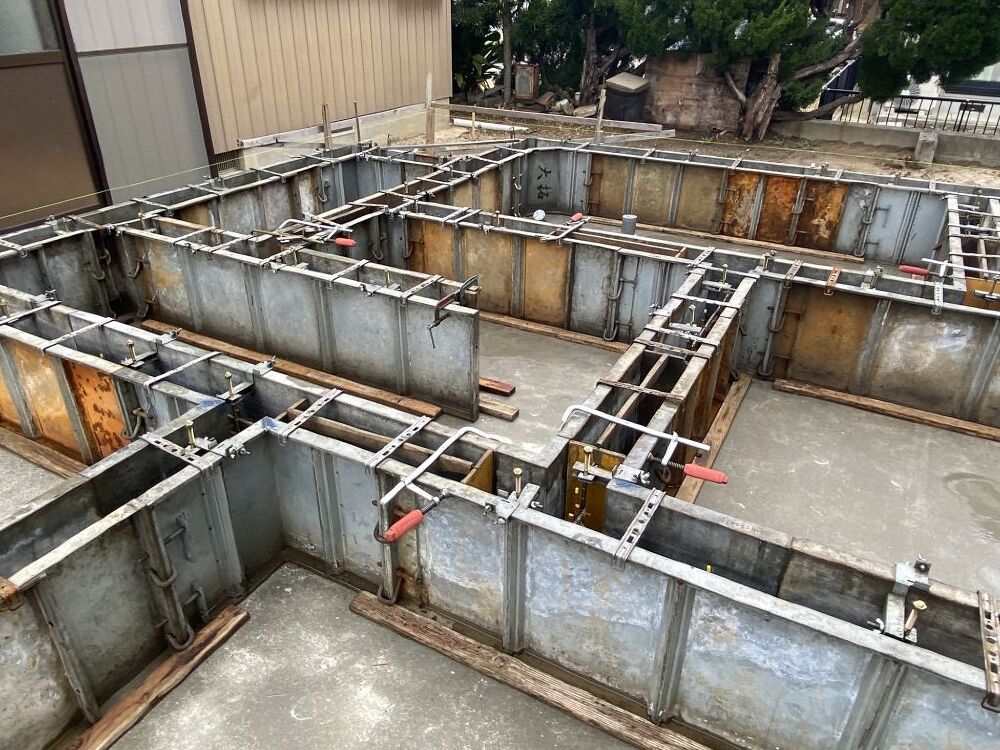

- 15. 2022年03月23日
-

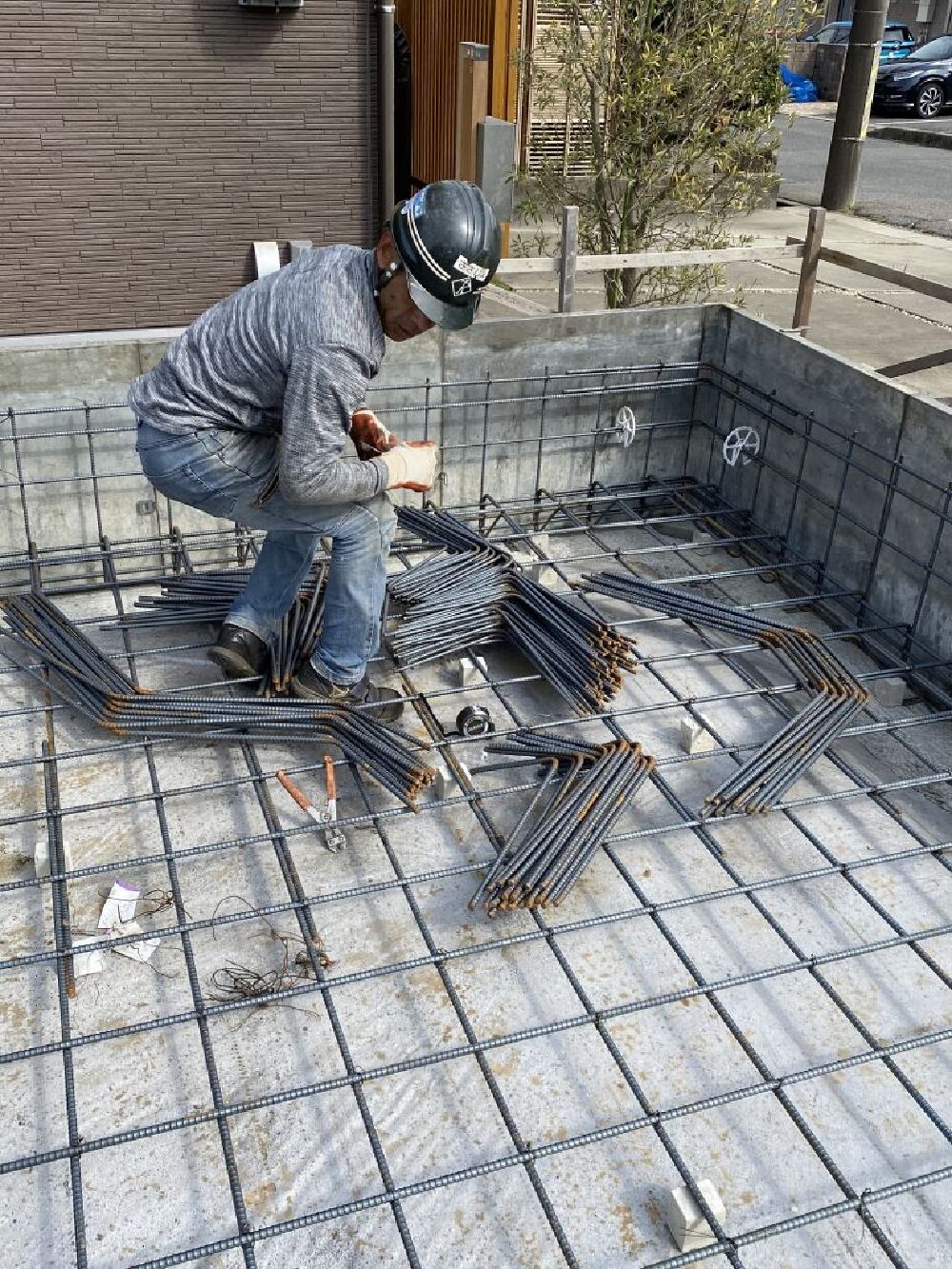

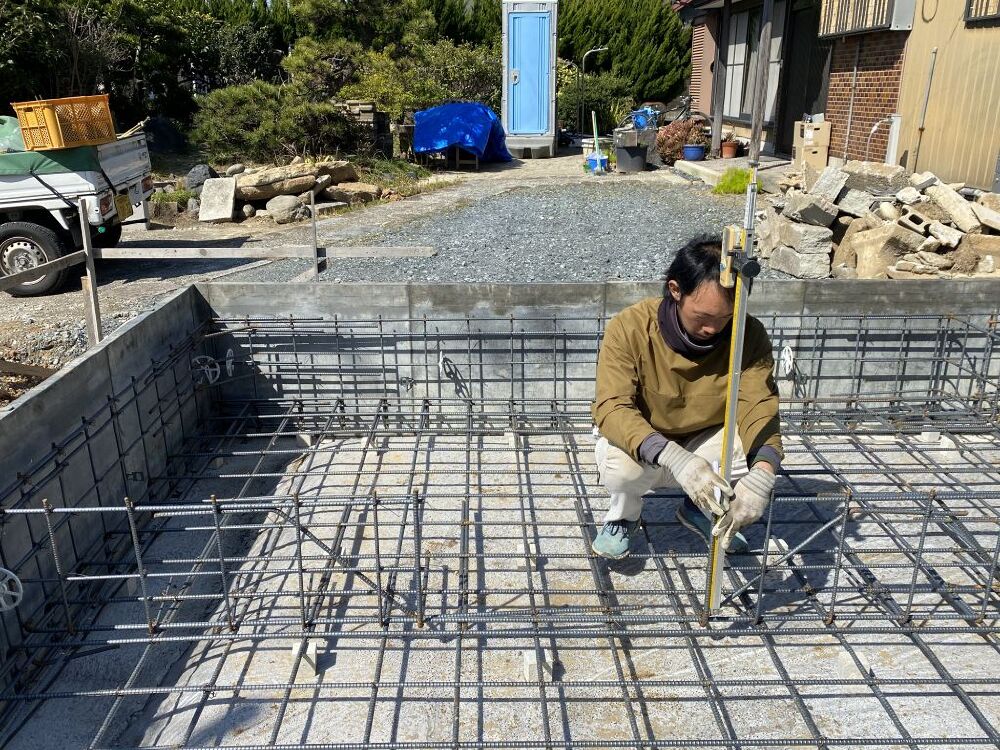

基礎工事
本日鉄筋組を行っております!
- 16. 2022年03月24日
-
基礎工事
昨日の鉄筋組に引き続き、今日は明日のベースコンクリート打設に向けて、打設高さのマーキングを行っています。
- 17. 2022年03月24日
-
水道工事

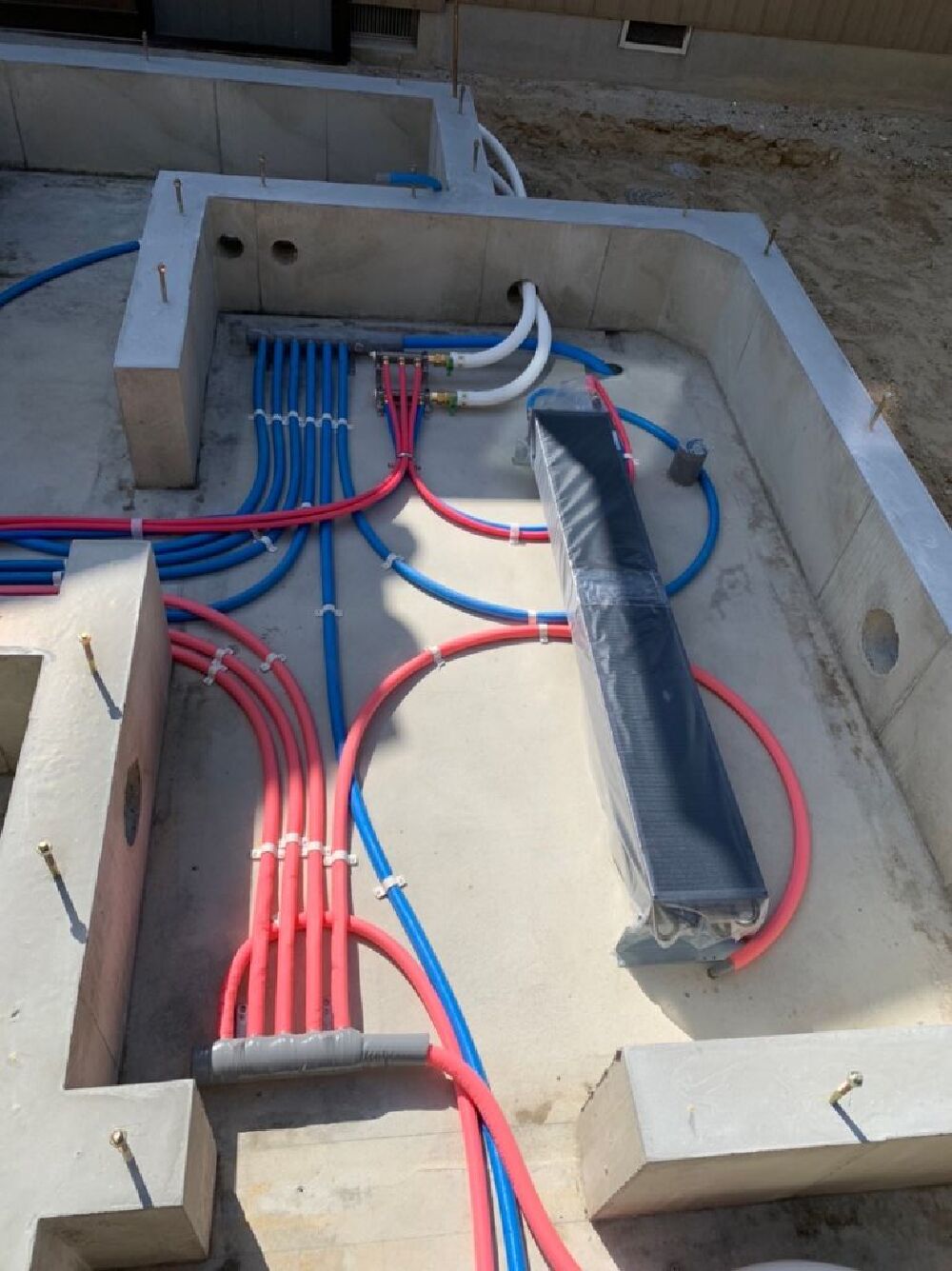

今日は水道屋さんも来て、土間逃げ配管工事も行っています。

- 18. 2022年03月24日
-
水道工事

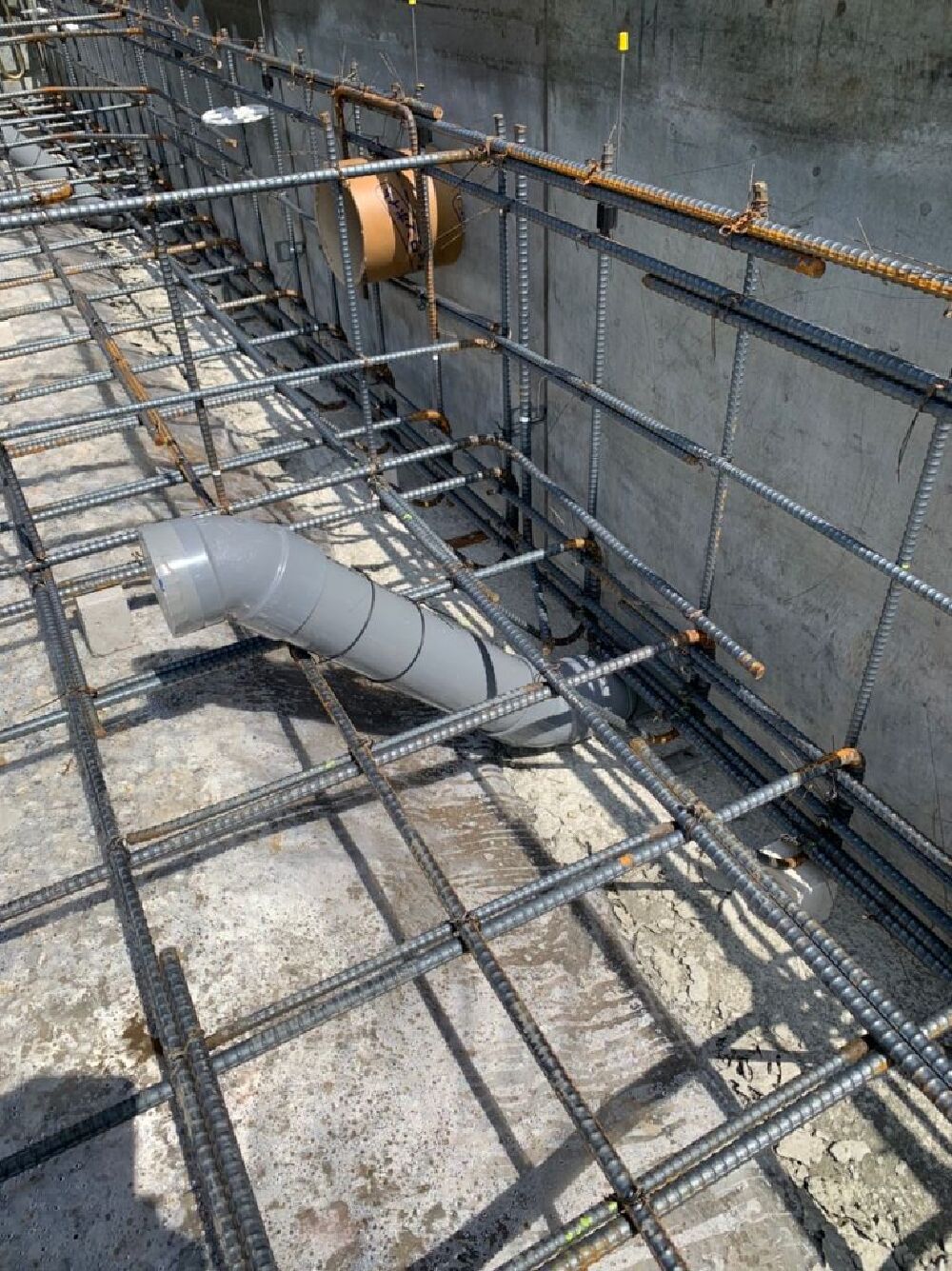

土間逃げ配管の写真です。
こんな感じで水廻りの給排水路の確保を行っています。
- 19. 2022年03月25日
-
基礎工事

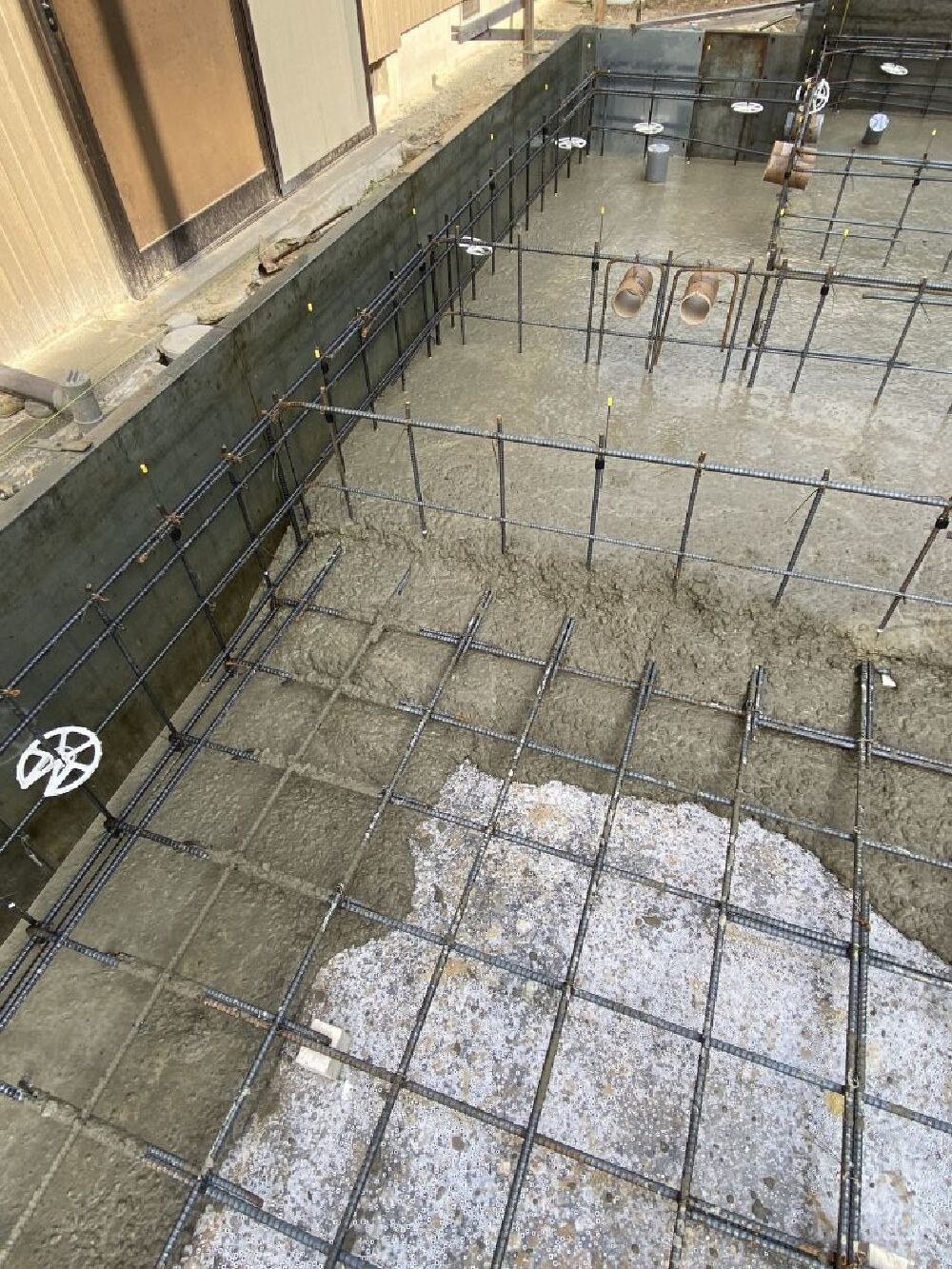

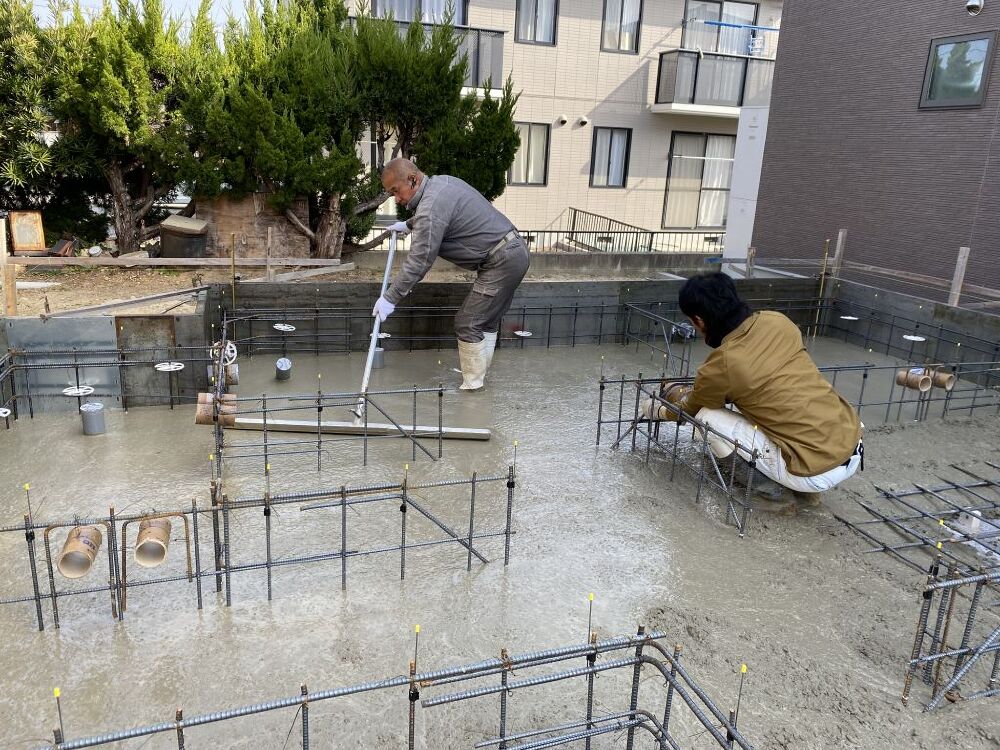

今日は、予定通りベースコンクリートの打設を行いました。

左の車が生コン車、真ん中がポンプ車になります。
- 20. 2022年03月25日
-
基礎工事
生コン打設途中です。
こんな感じで、鉄筋がコンクリートに埋まっていきます(^_-)-☆
- 21. 2022年03月25日
-
基礎工事
下の鉄筋は隠れました(^^)/
- 22. 2022年03月25日
-
基礎工事

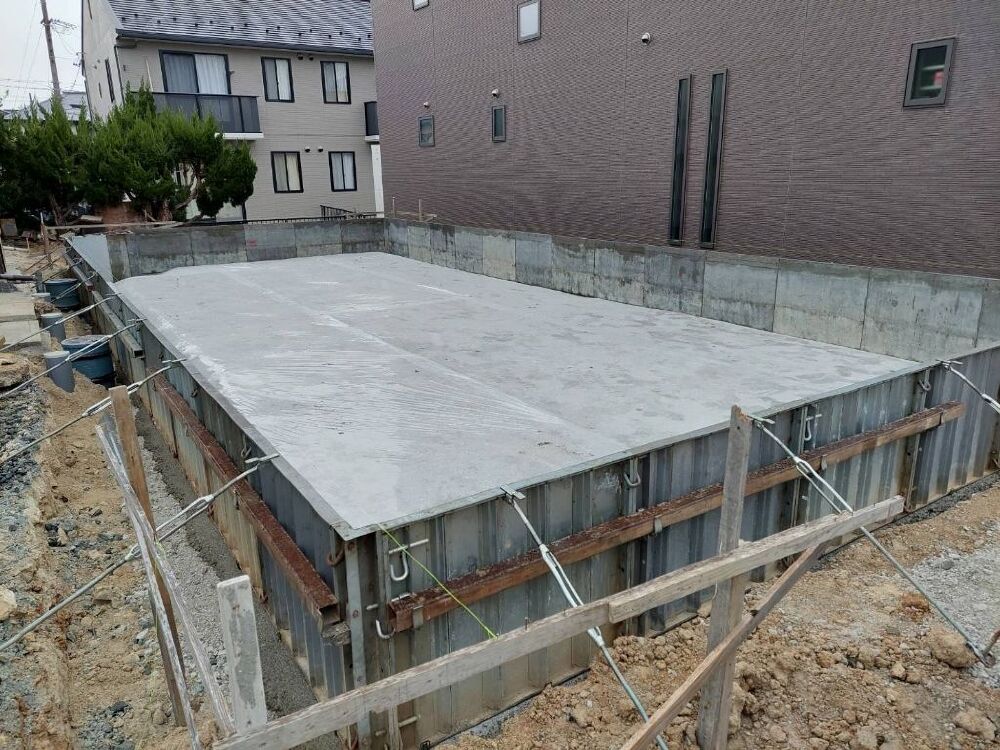

ベースコンクリート打設後の写真です。
ピカピカツルツルに仕上がりました(^^♪
- 23. 2022年03月27日
-
基礎工事

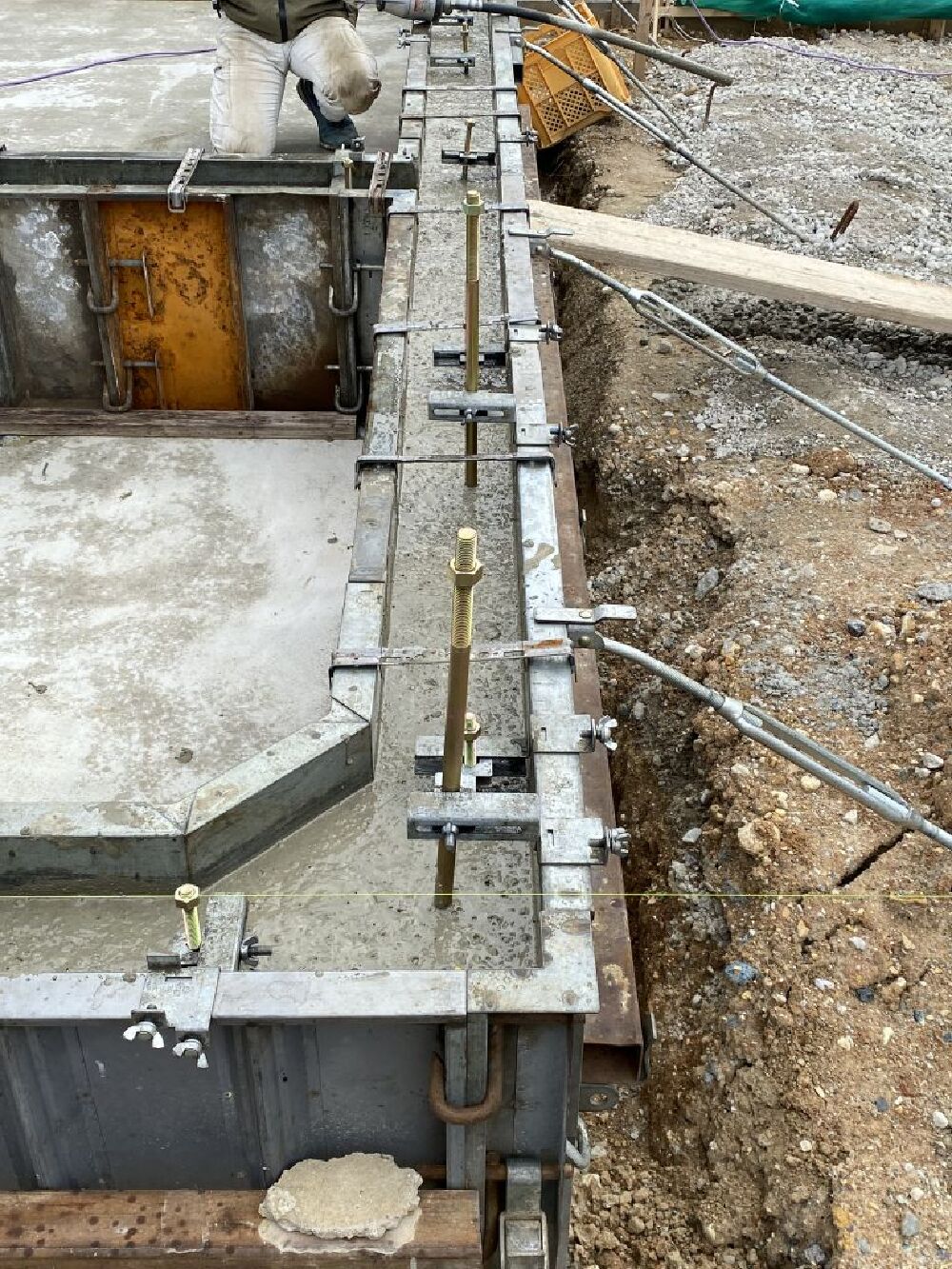

昨日基礎屋さんが内部の型枠を組み、アンカーボルトの設置を行いました!
今日は型枠とアンカーボルトの検査を行いました。
アンカーボルトの高さが5ミリほど高かったので、是正を依頼しました!
- 24. 2022年03月28日
-
基礎工事

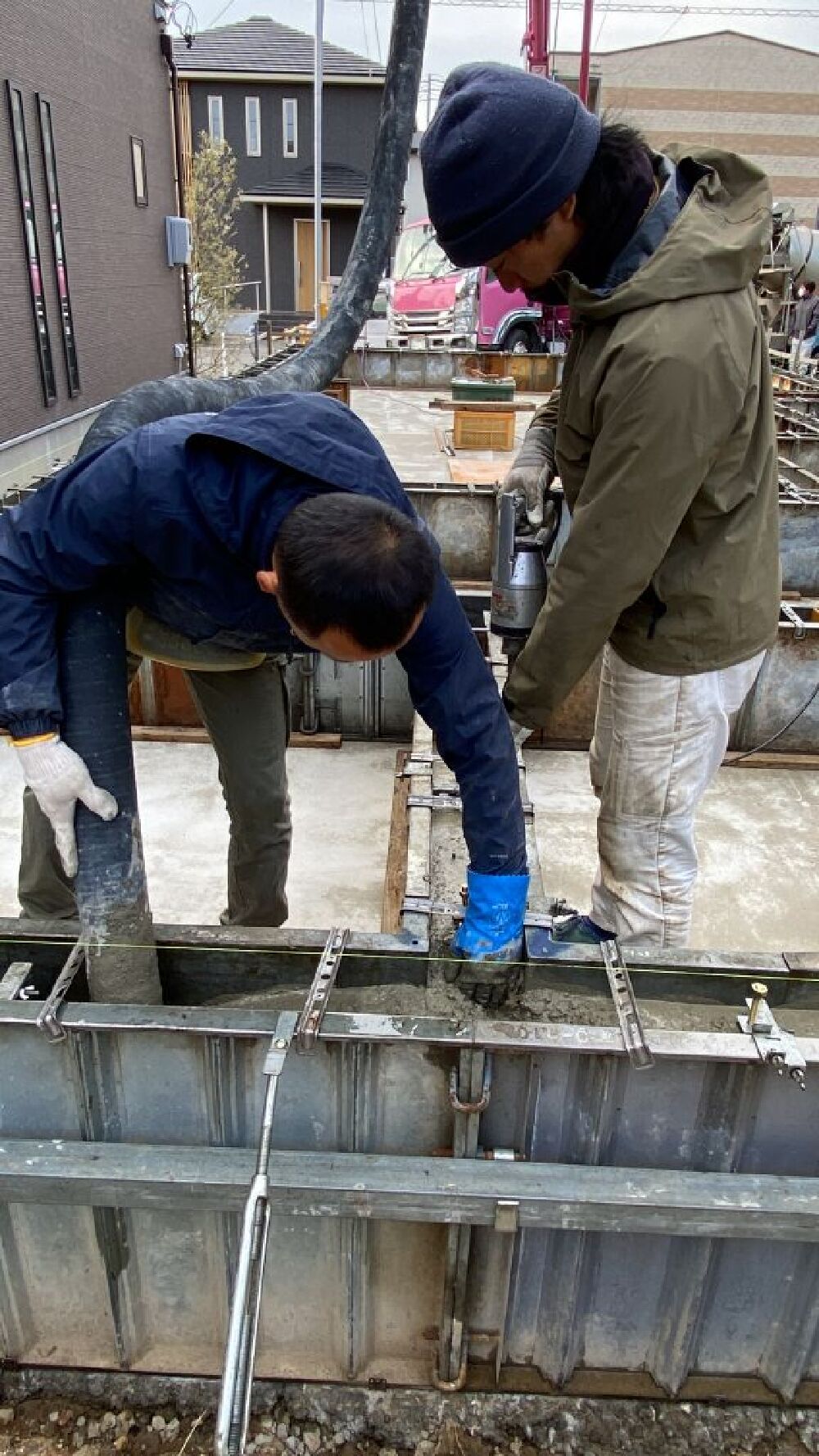

今日は立上りコンクリートの打設を行っております。
こんな感じで建て方向の鉄筋も隠れ、アンカーボルトとホールダウン金物が出ている状態になりました。
- 25. 2022年03月28日
-
基礎工事
生コン打設状況です。
左の人が太いホースから生コンを流し込み、右の人がバイブレーターで振動を与えコンクリート中の空隙を減らしている所です。
- 26. 2022年03月31日
-
基礎工事
玄関ポーチ部分の埋め戻しです。
最終的にはポーチタイルを貼って靴を脱いで床に上がる部分になります。
基礎断熱を施工し、その上から埋め戻しの砕石を入れ、真奈コンクリートの打設となります。
- 27. 2022年04月01日
-
基礎工事
玄関ポーチ部、生コンクリート打設後の写真になります!
- 28. 2022年04月05日
-
水道工事
家の裏側になります。
写真は雨水桝で、北側には下屋がある為、その屋根からの雨水の排水桝になります。
ここから道路まで繋がって排水されていきます!
- 29. 2022年04月05日
-
水道工事

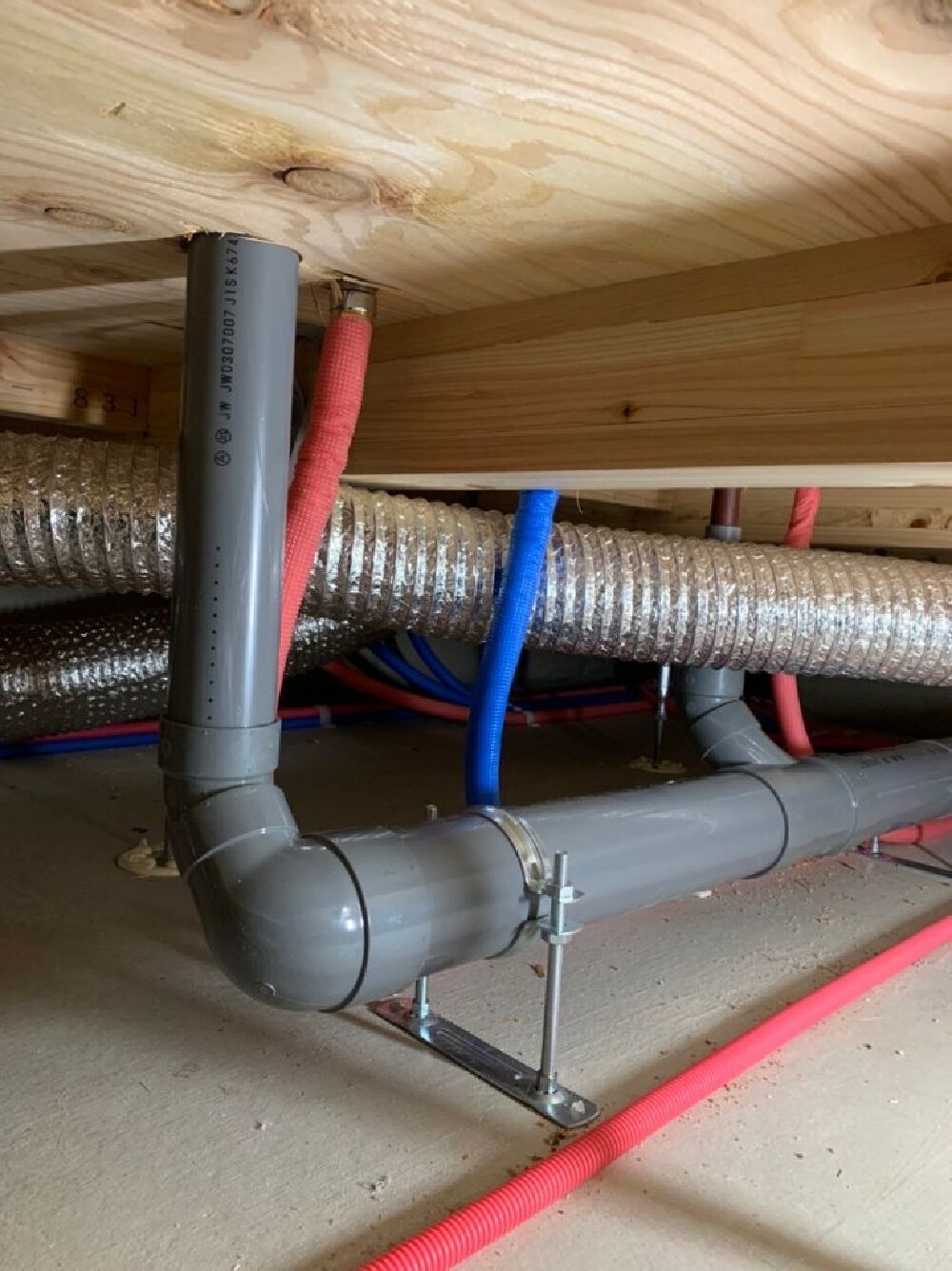

写真の長方形の黒い物は、床下暖房システムの放熱器になります。
ピンクの管を不凍液の温水が通過する事により、放熱器から熱が出て、床に空いた開口から温められた空気が上がっていく仕組みになります。
- 30. 2022年04月05日
-
水道工事
写真は洗面脱衣室の床下になります。
ここは、給水給湯管が集中しています。(ここから家中に送られる事になります。)
脱衣室の床下にも床下暖房の放熱器があり、脱衣室を温めてくれ、ヒートショックの予防につながります(^^♪

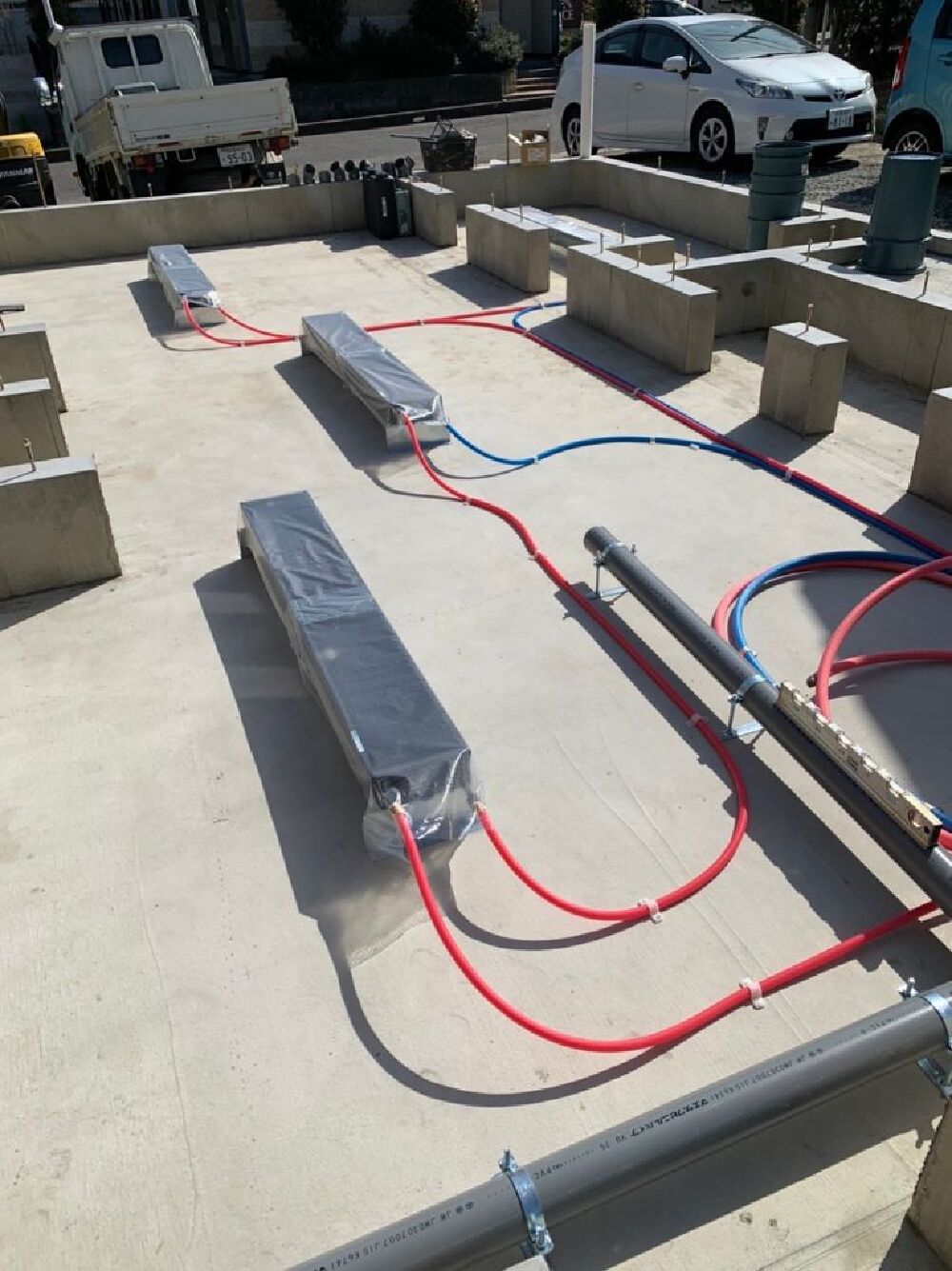

- 31. 2022年04月12日
-
土台伏せ工事

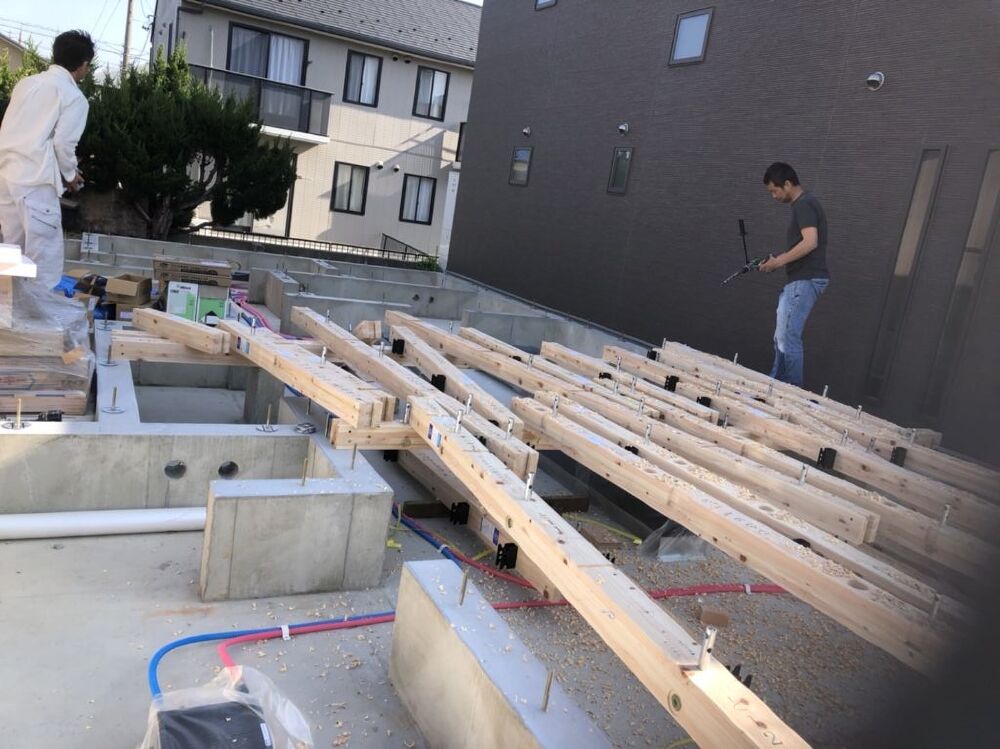

今日は大工さんが入り、土台伏せ工事を行っております。
土台伏せ工事は、基礎の上に土台や大引きと呼ばれる木材を配置する、上棟前の作業の事を言います($・・)/~~~
- 32. 2022年04月12日
-
電気工事
イシンホームの土台伏せ工事には電気屋さんが来ることも特徴で、床下にエコアイ24時間換気システムの熱交換率93%の熱交換器や、そのダクトの施工を行っております。
- 33. 2022年04月12日
-
土台伏せ工事

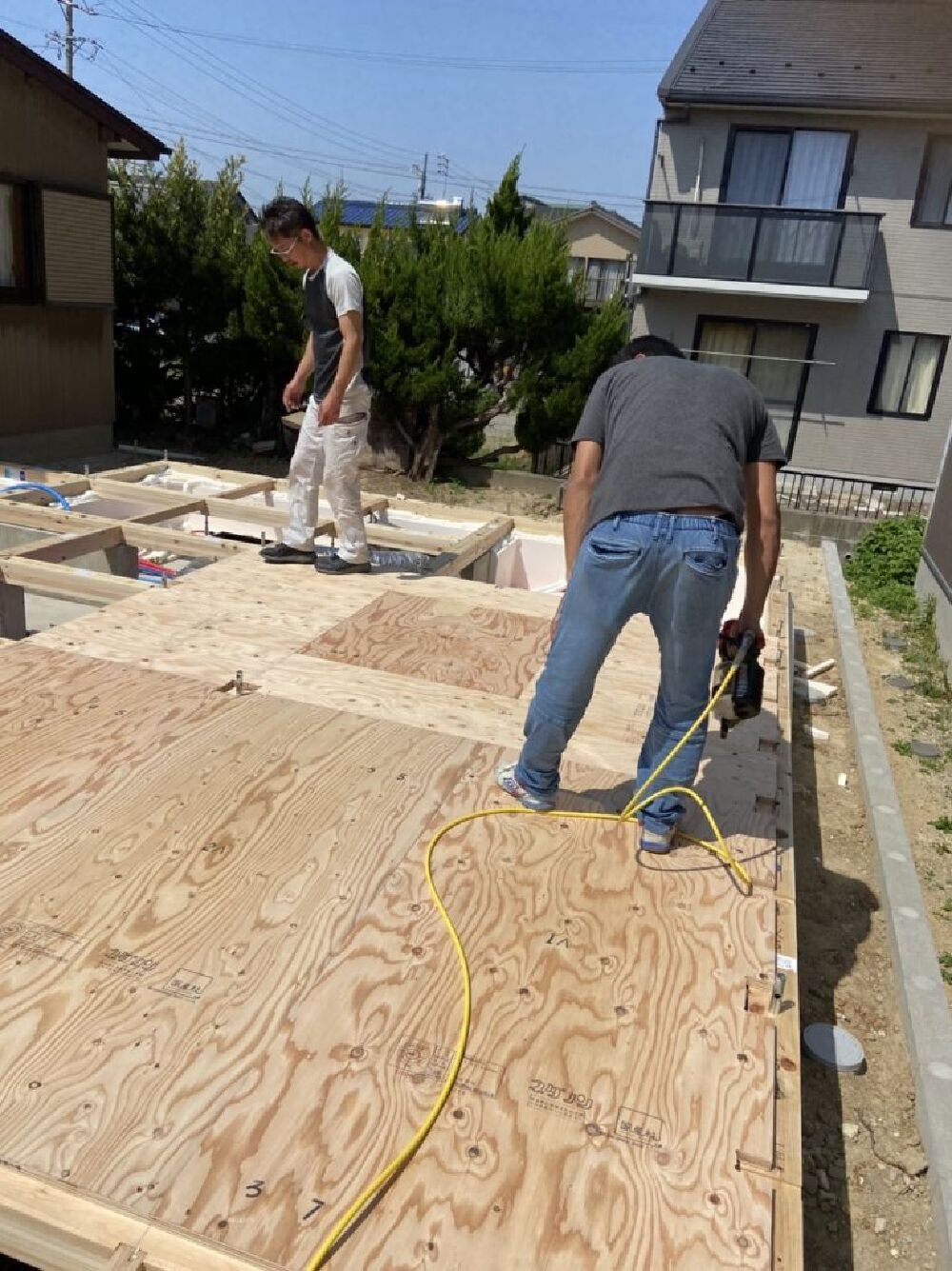

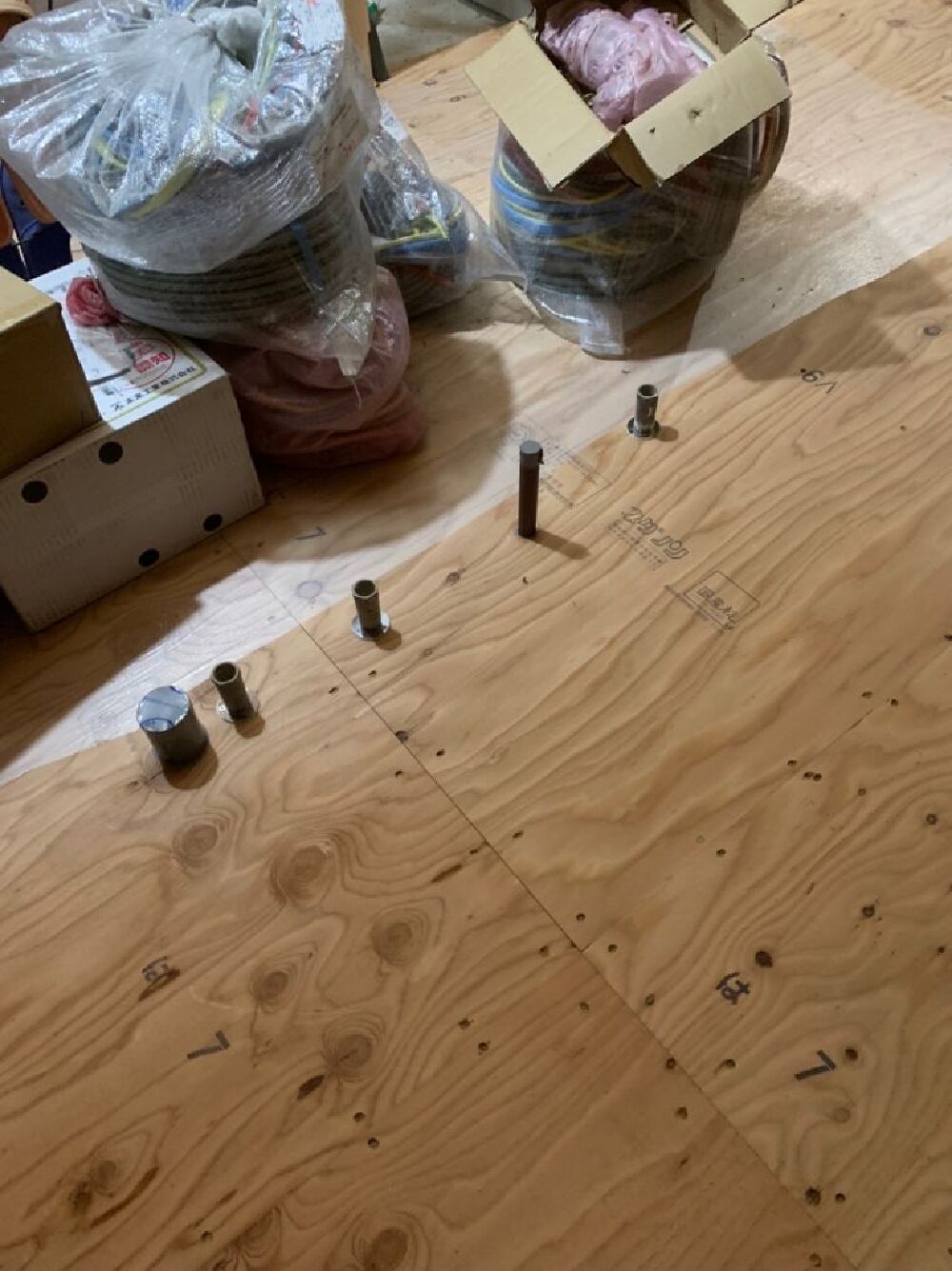

土台の上に24㎜の剛床の施工をしております(^_-)-☆
- 34. 2022年04月12日
-
土台伏せ工事
剛床の上には床養生用の透明の養生シートを施工しています。
- 35. 2022年04月12日
-
土台伏せ工事

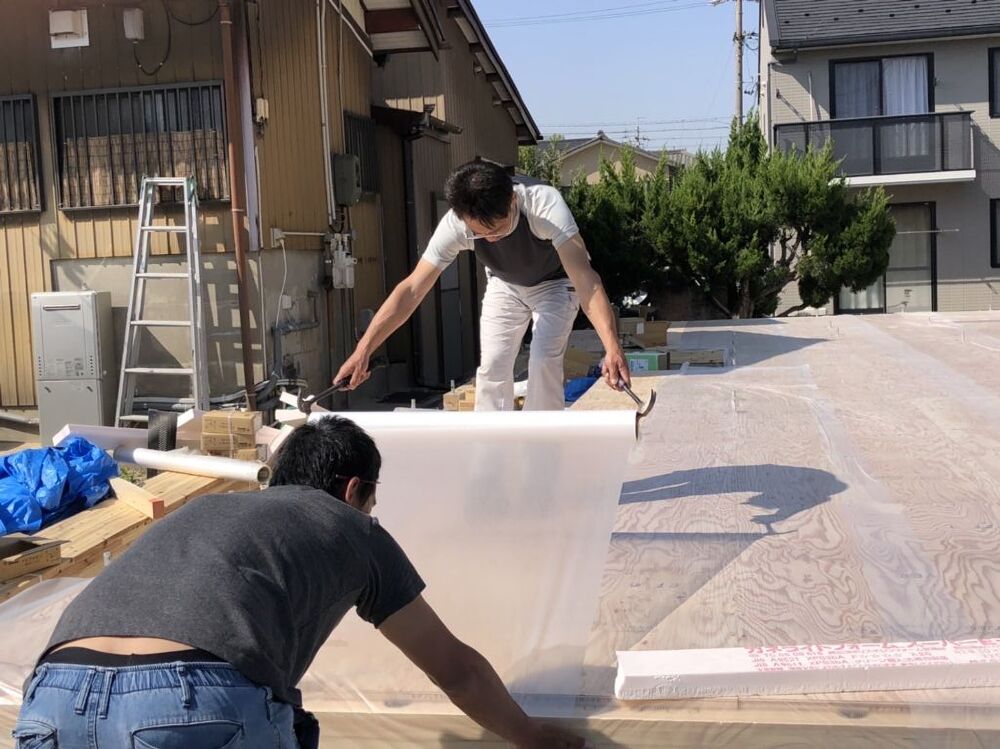

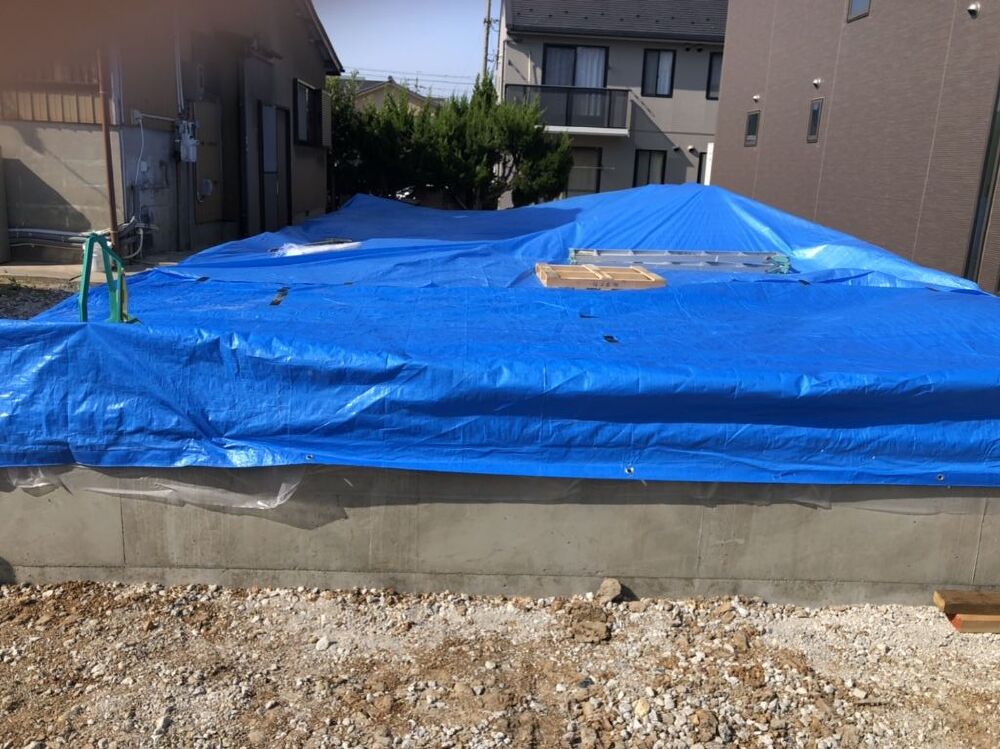

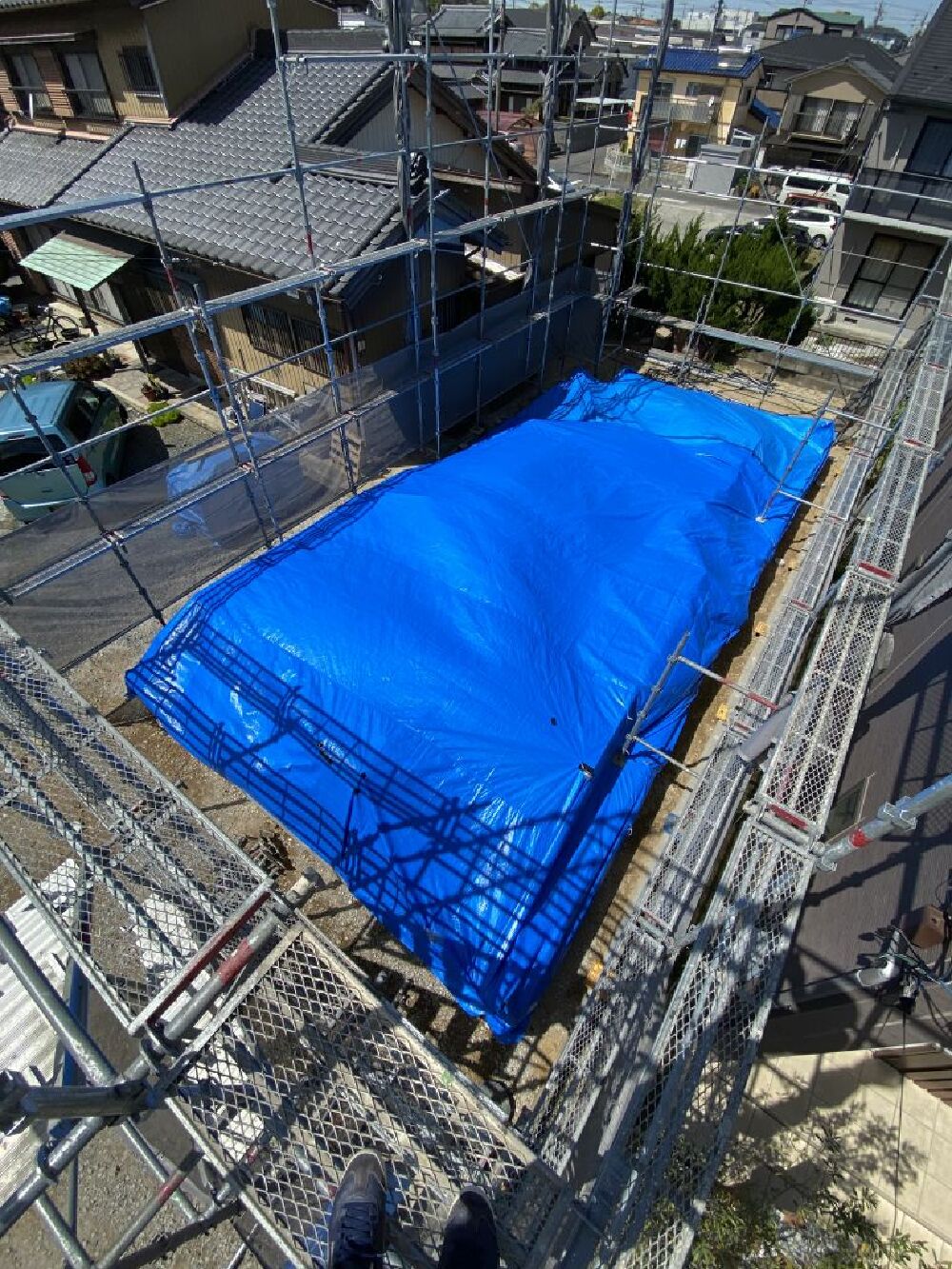

土台伏せ工事の最終は、厚手のブルーシートで建前までの雨に備えます( ;∀;)
- 36. 2022年04月15日
-
木材搬入

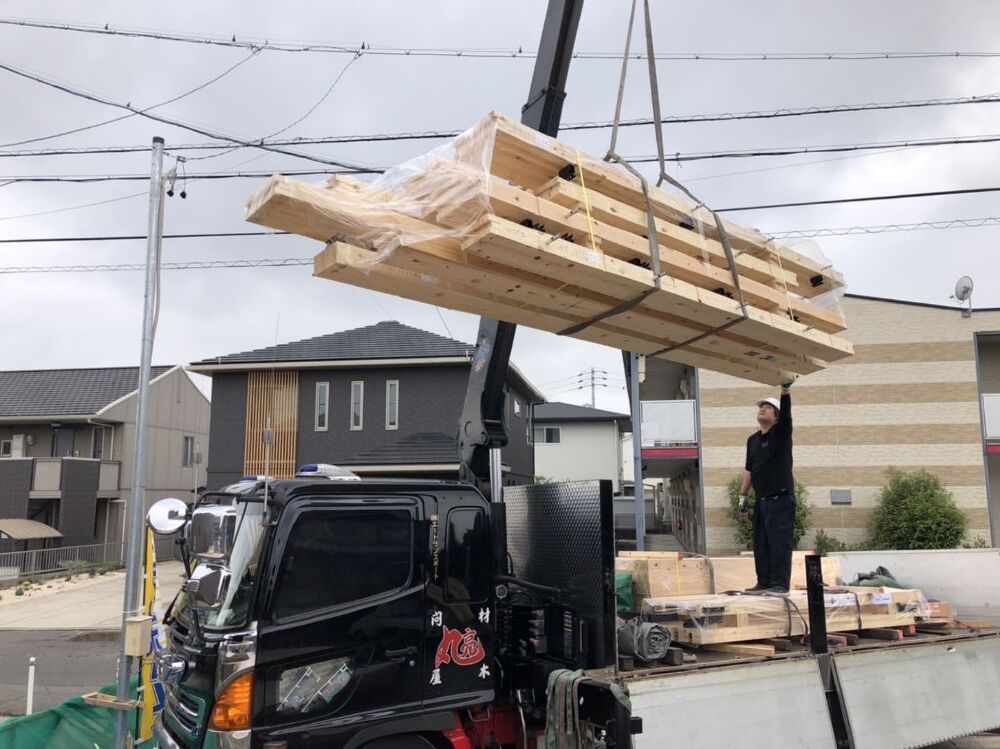

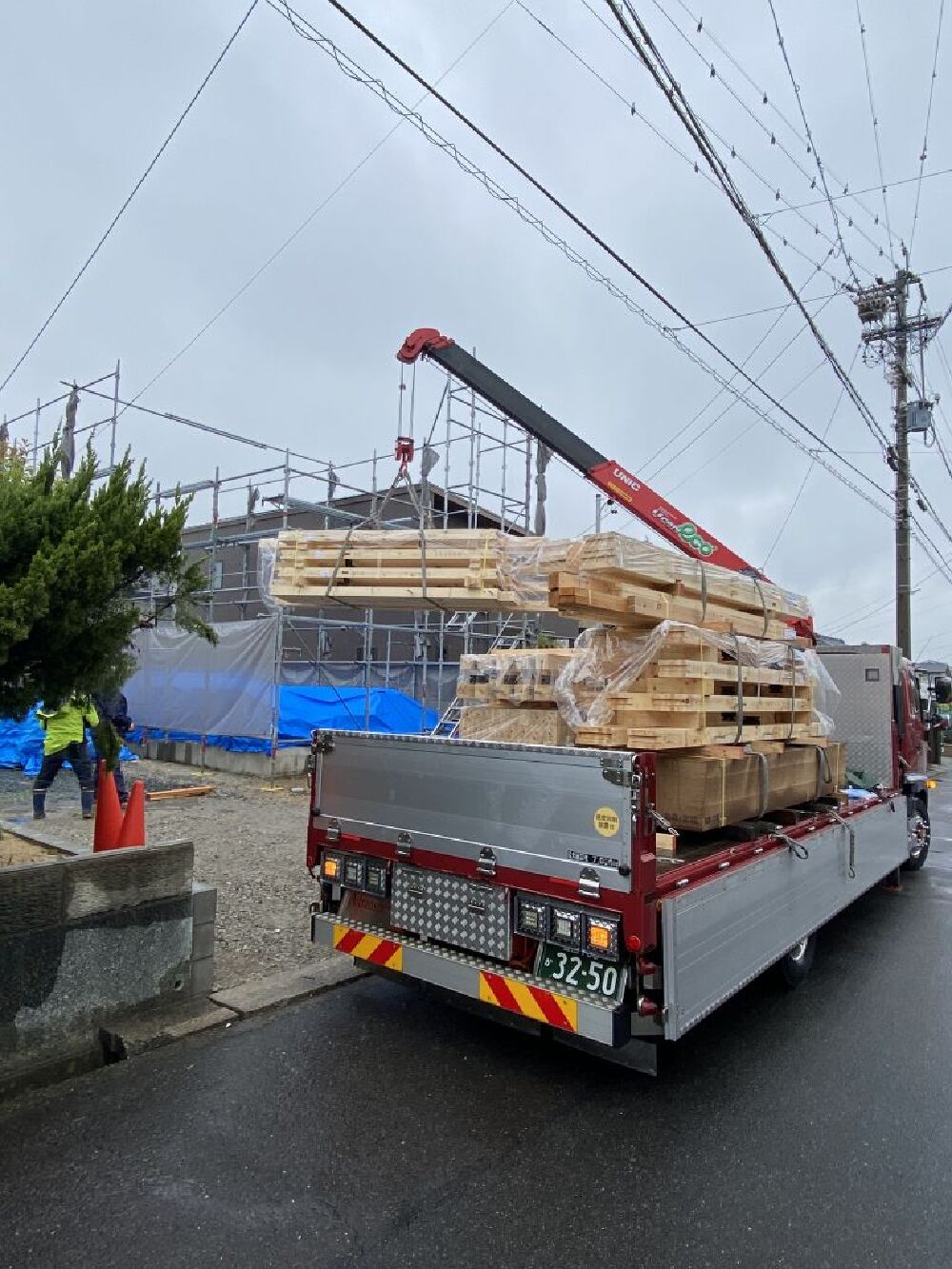

今日は建前の最初に使う、1F部分の木材の搬入を行いました!
建前時の天気がとても心配ですが、何とか宜しくお願いします。

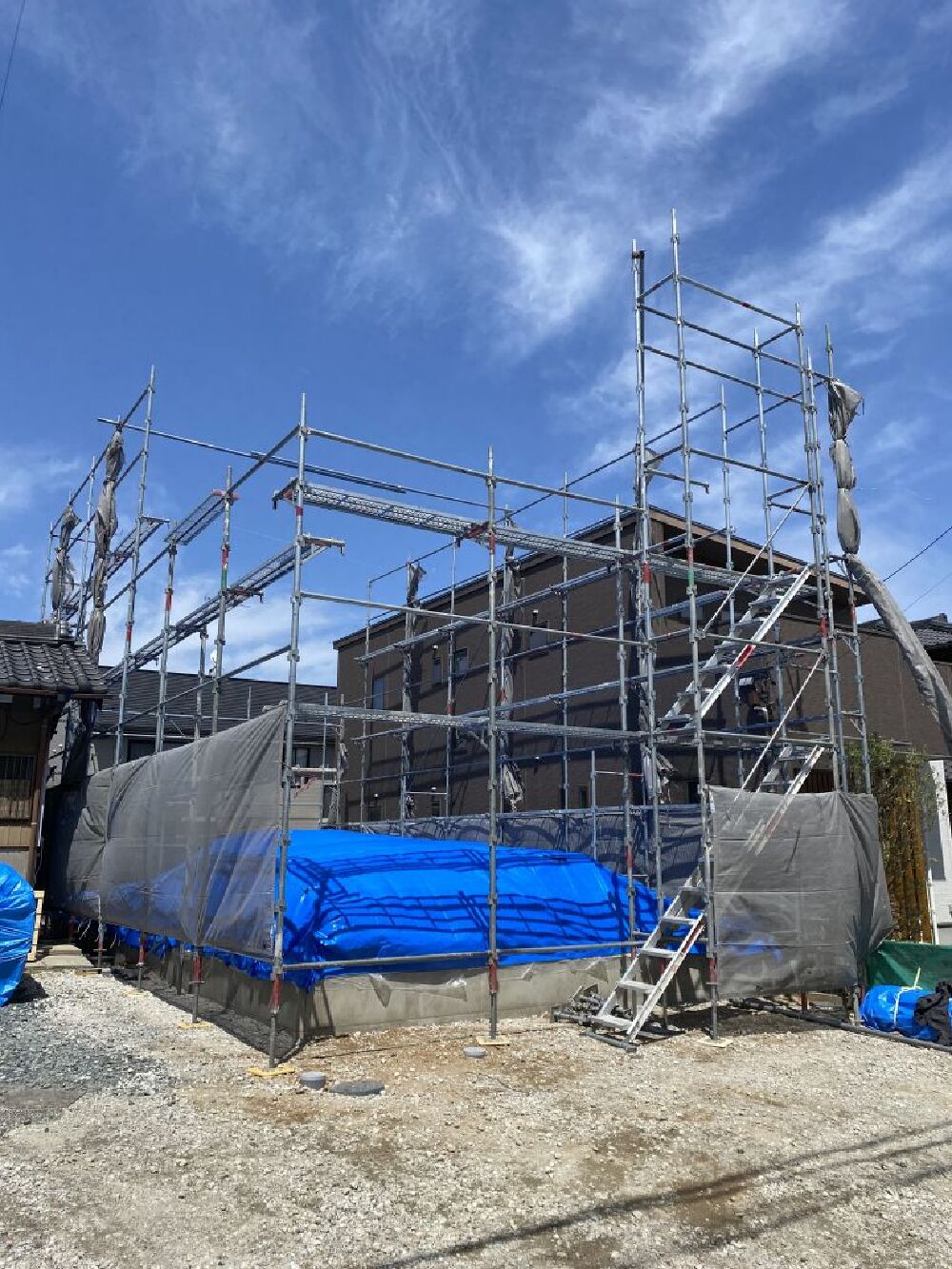

- 37. 2022年04月16日
-

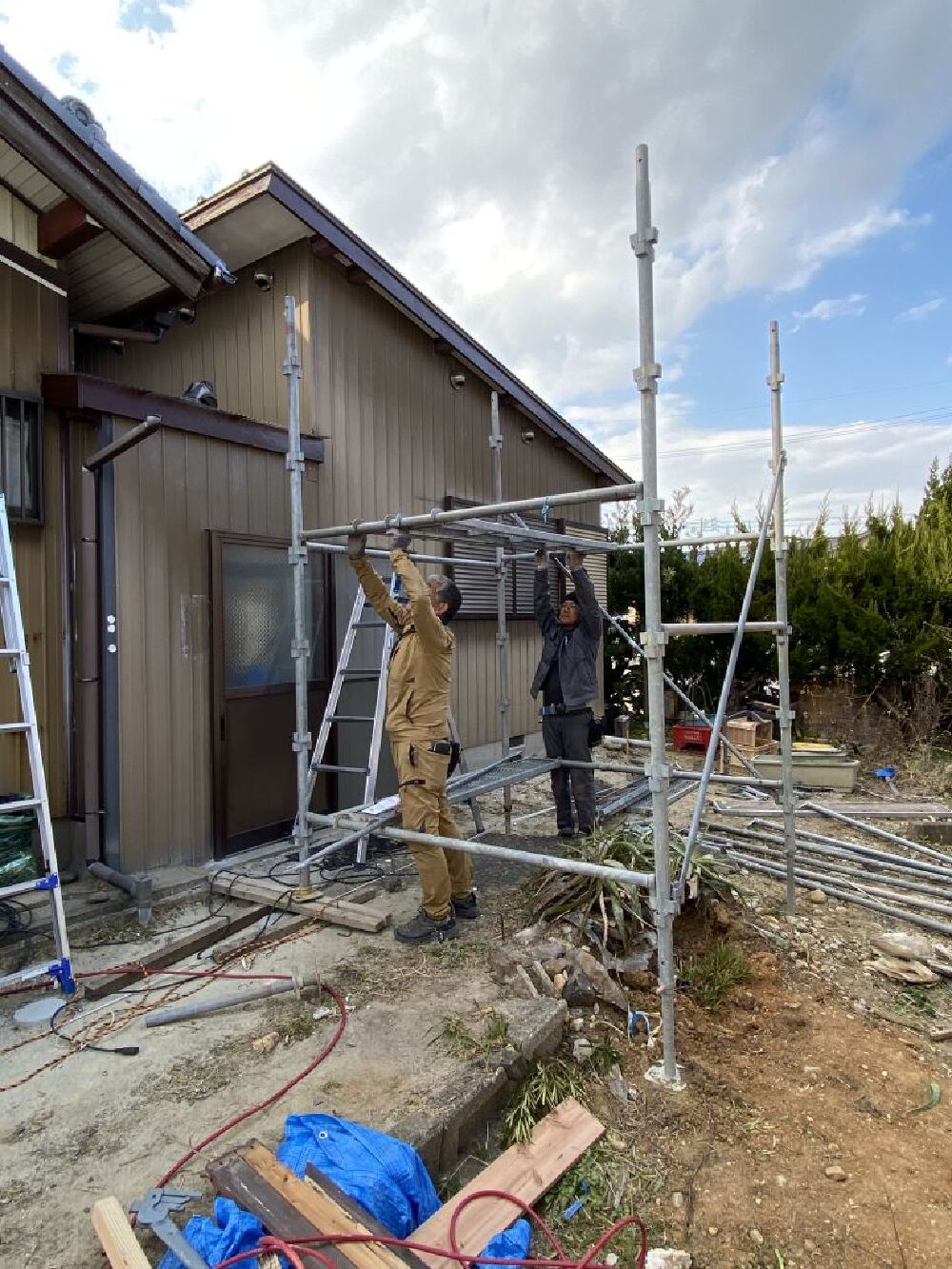

足場設置

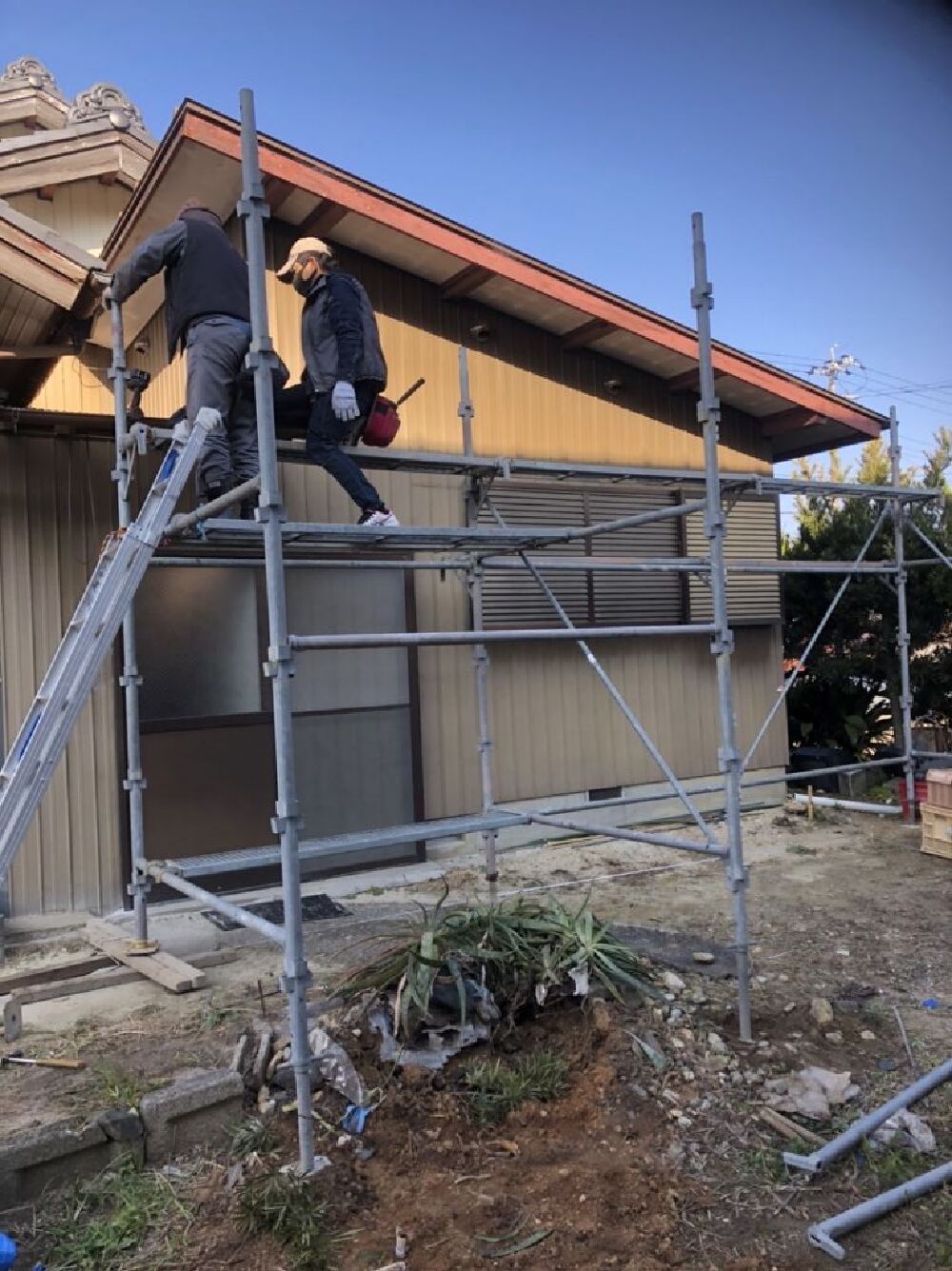

今日は、足保の設置を行いました!!
手前の方の上が空いている部分は、レッカーのブームが動く範囲になります。
そこが空いてないと、足場とレッカーが近すぎて身動きが取れなくなってしまうのです"(-""-)"
- 38. 2022年04月16日
-
足場設置
足場の上からの写真です。
結構怖いですよ~($・・)/~~~
- 39. 2022年04月18日
-
上棟延期・・・・・・・
本日は上棟の予定だったのですが、豪雨予報となってしまい延期となりました!!!
材料の搬入をストップする事が出来ず、材料の一部だけ現場搬入となりました!
- 40. 2022年04月19日
-

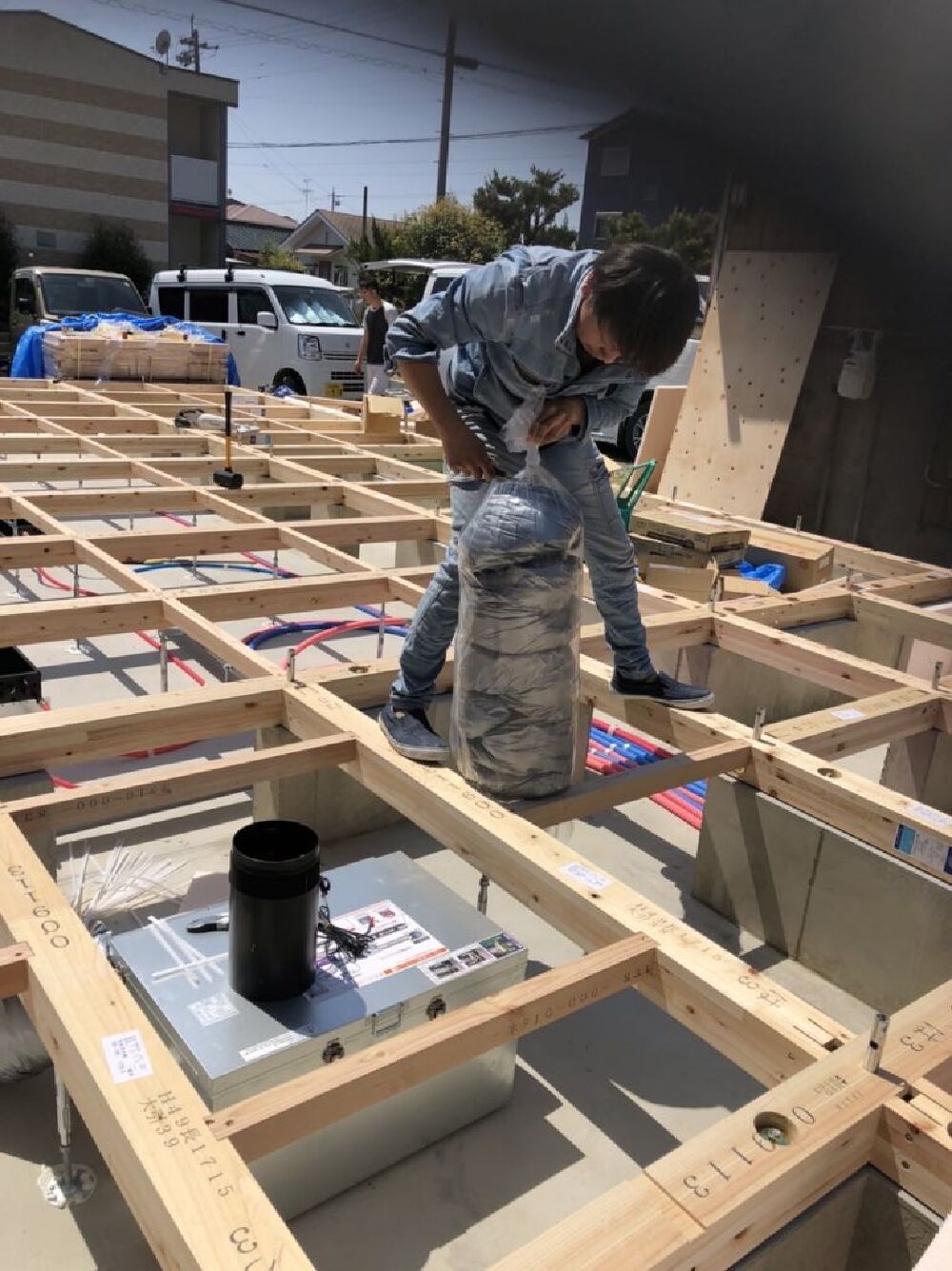

祝上棟
昨日の悪天候とうってかわって、本日はとてもとても良い(暑いくらい)天気となりました!!
1本目の柱をお施主様と棟梁で建てて頂き記念撮影です!

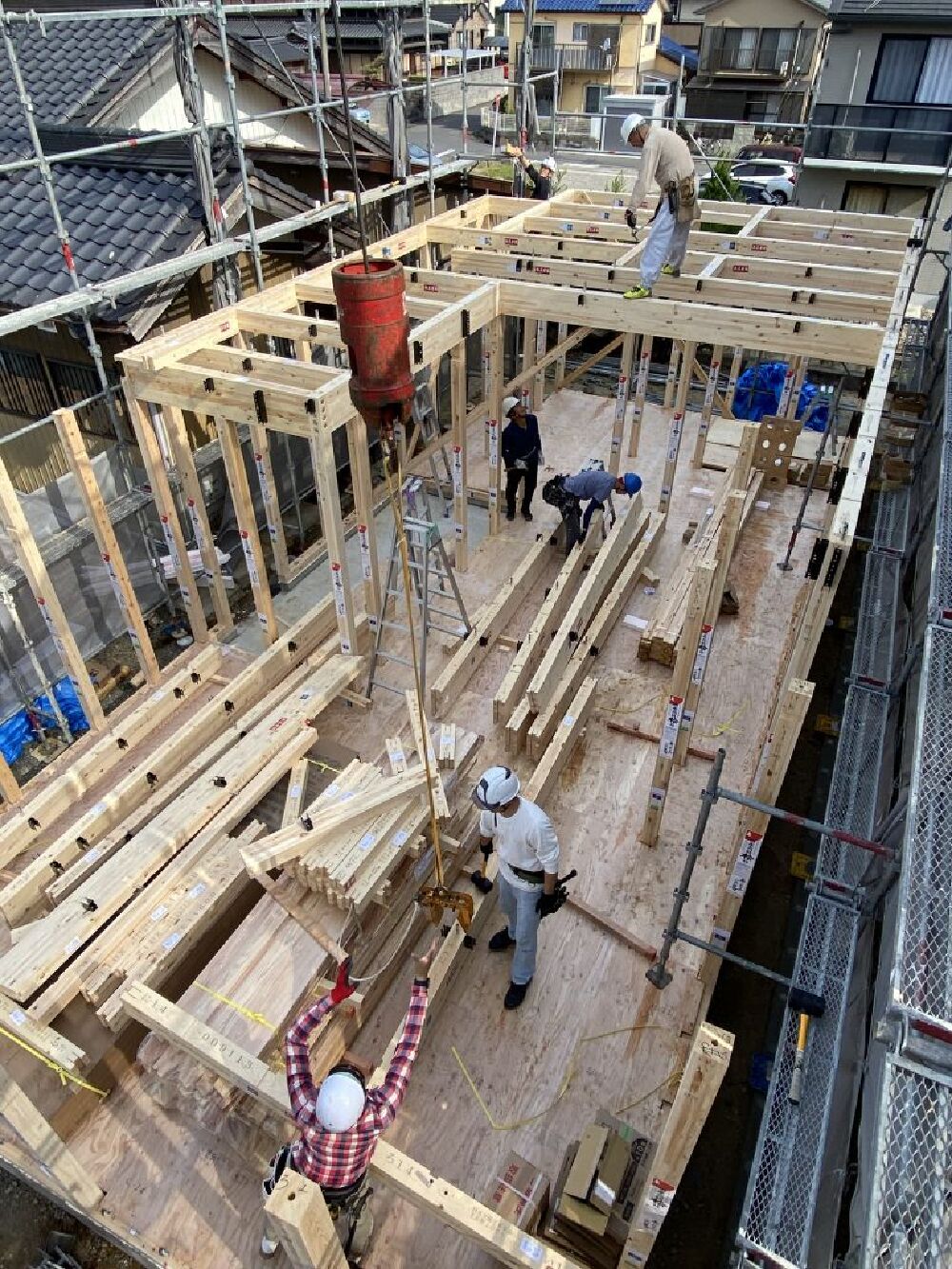

- 41. 2022年04月19日
-
祝上棟
作業開始前の乾杯です!
- 42. 2022年04月19日
-
祝上棟
作業始まり、8時30分前に2階の床を作業中です。
- 43. 2022年04月19日
-
祝上棟

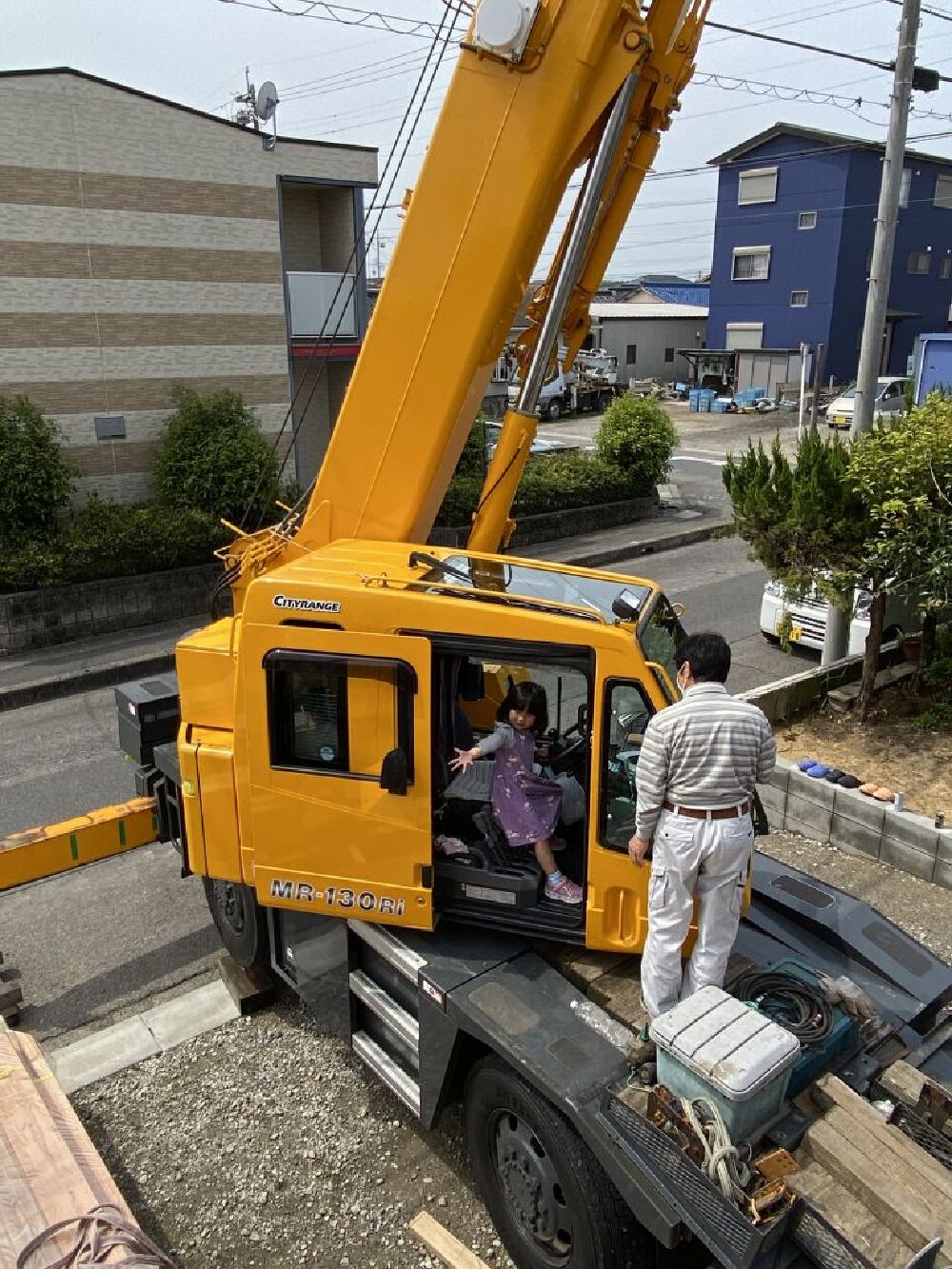

休憩中に、娘ちゃんがレッカーに乗せてもらいました(^_-)-☆
- 44. 2022年04月19日
-
祝上棟

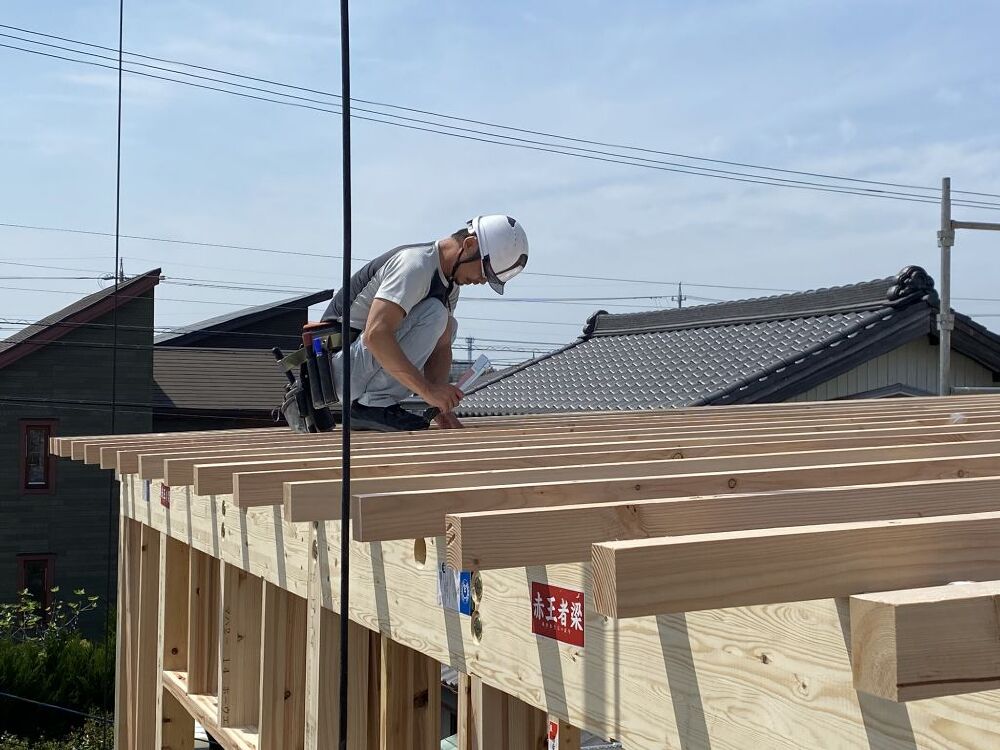

屋根の垂木の作業中です!
- 45. 2022年04月19日
-
祝上棟

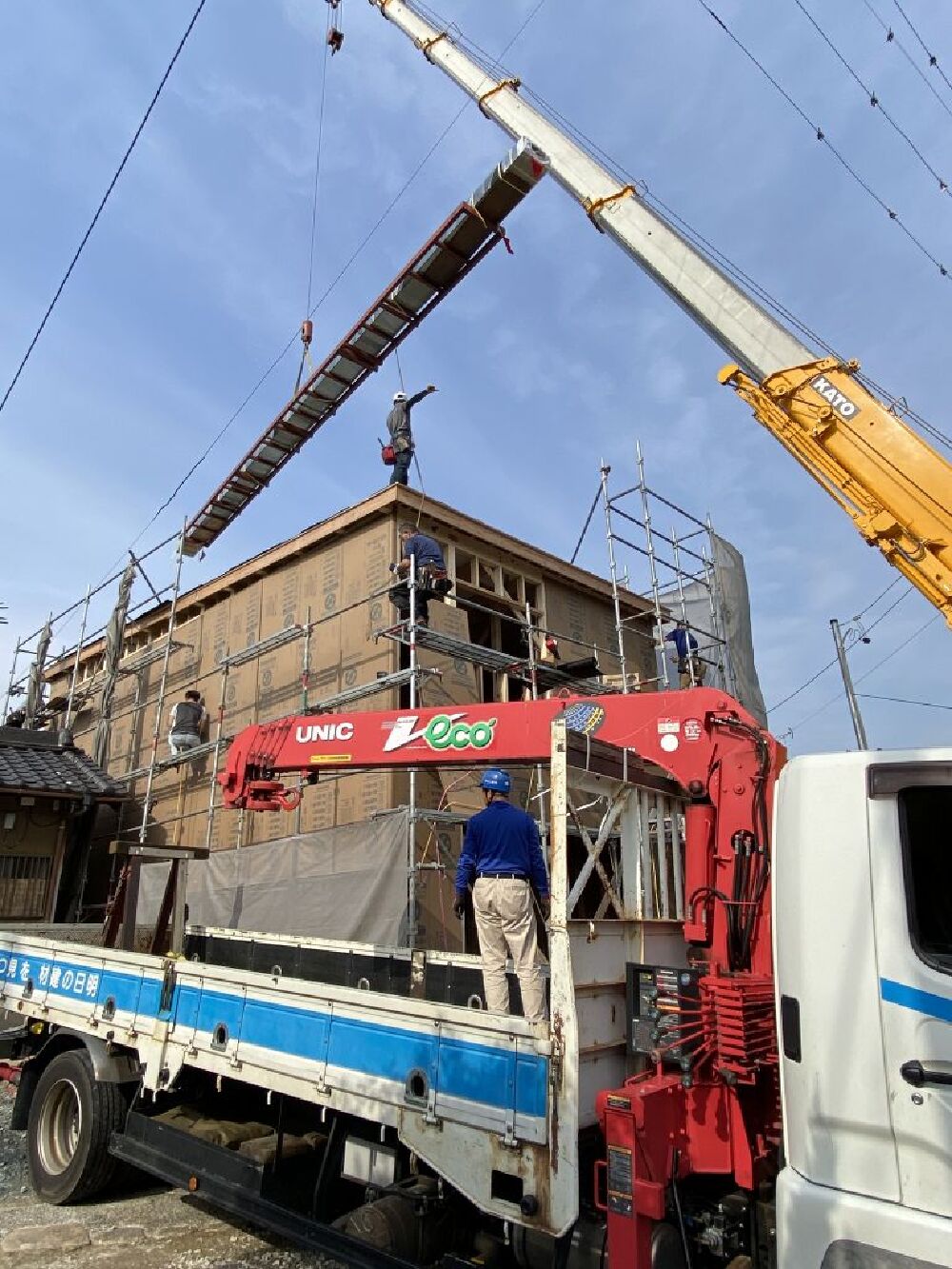

いつもは建前の日にはやらない作業なのですが、ガルバニウム鋼板の屋根材をレッカーで上まで上げました。
敷地に電線などの制限があり、ユニックでは上げられない為、上棟作業後にレッカーにて上げました!
- 46. 2022年04月19日
-

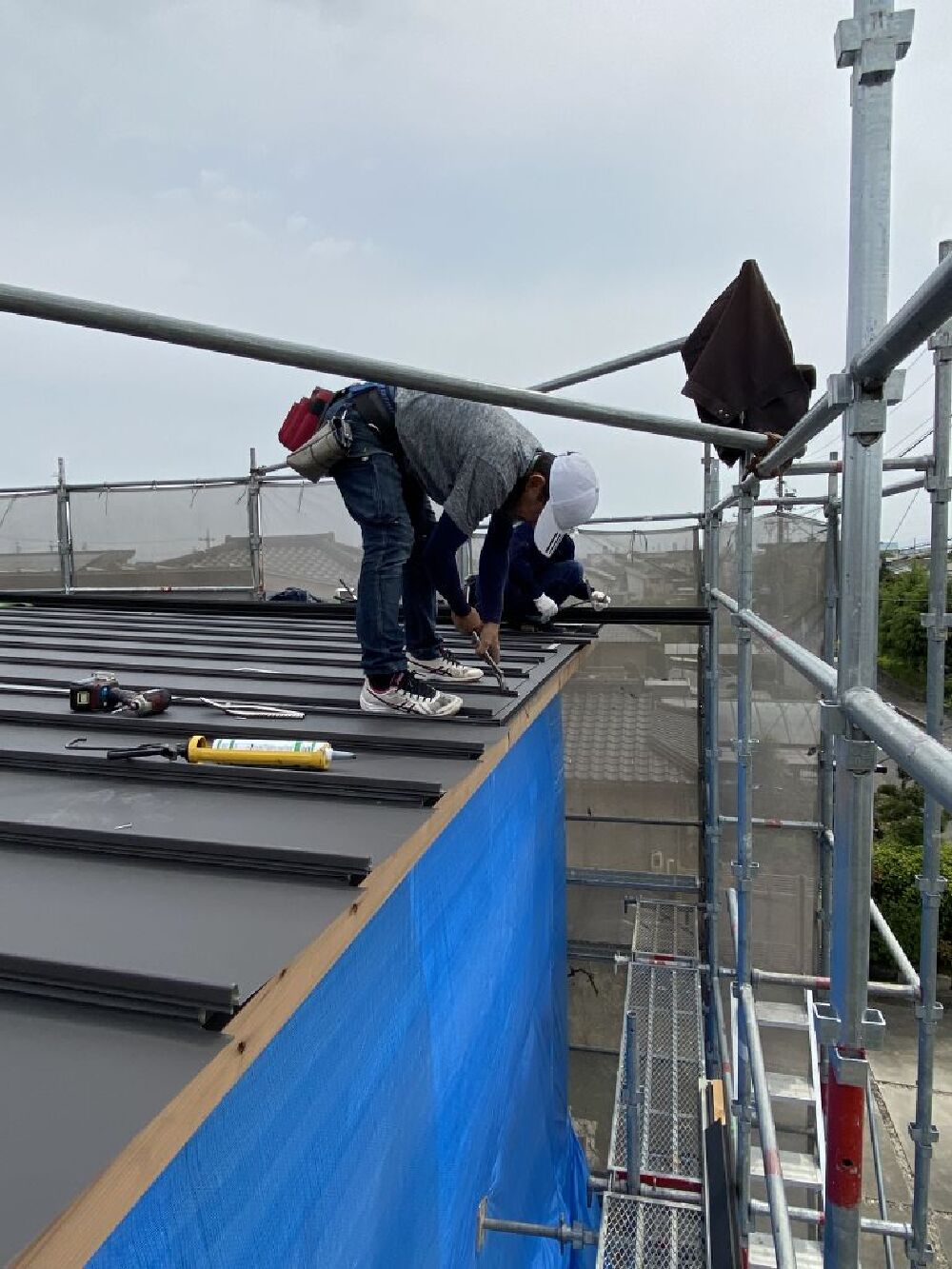

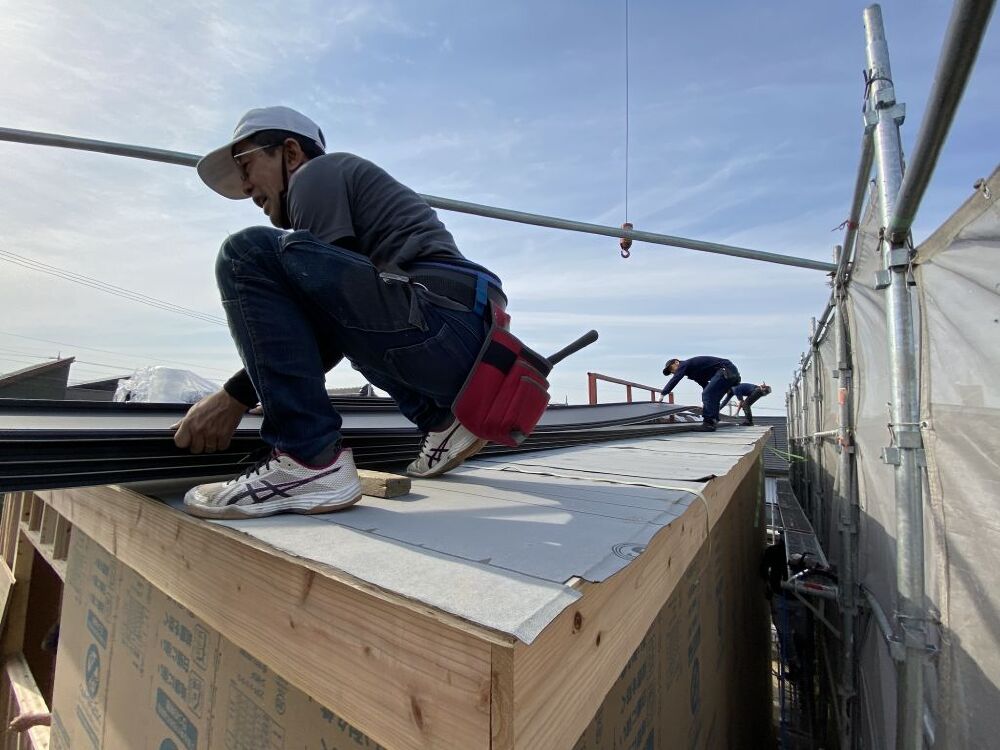

屋根工事
屋根材を屋根まで上げ、飛ばないように固定して本日の作業は終了です!!
- 47. 2022年04月19日
-
祝上棟
全員で記念撮影をして終了で~す
- 48. 2022年04月21日
-
仮設工事

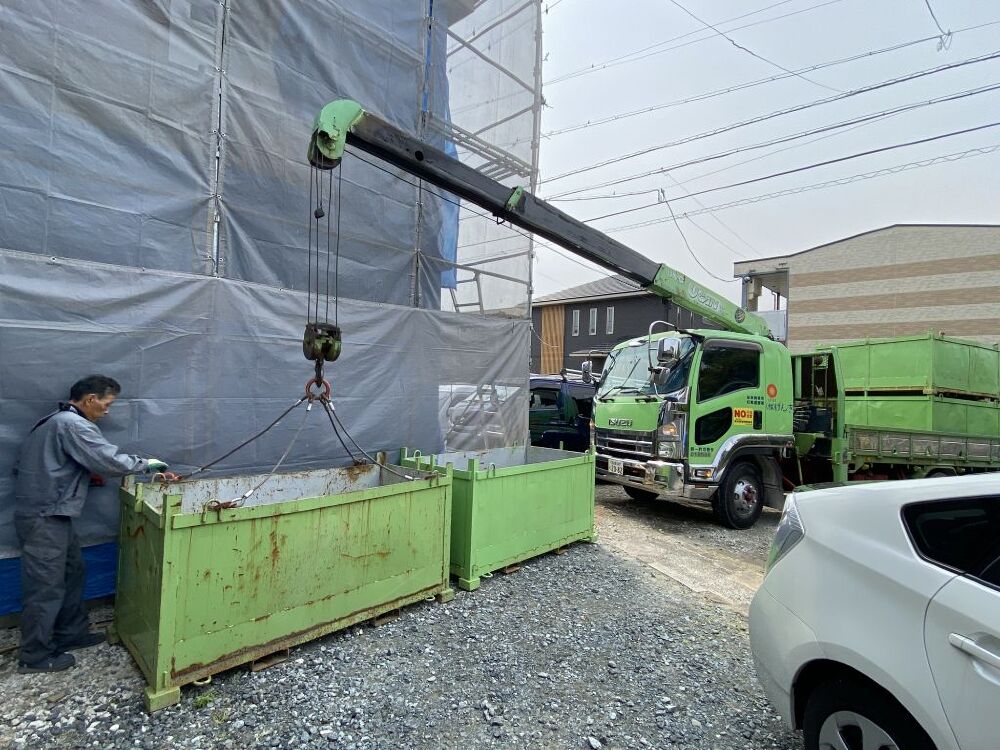

今日は現場からでるゴミを入れるゴミ缶の設置を行いました!
仮設のゴミ箱、仮設のトイレ、仮設の水道、仮設の電気、足場の階段の位置といつも仮設計画はとても悩みます( ;∀;)
- 49. 2022年04月21日
-
大工工事
本日サッシが搬入され、明日雨天の予報がある為早速サッシの取付を行っております!
- 50. 2022年04月21日
-
大工工事
明日の雨に備えブルーでコーティングしました!
- 51. 2022年04月21日
-
屋根工事
建前時に上げた屋根材を本日施工しました!
- 52. 2022年04月22日
-
玄関ドア

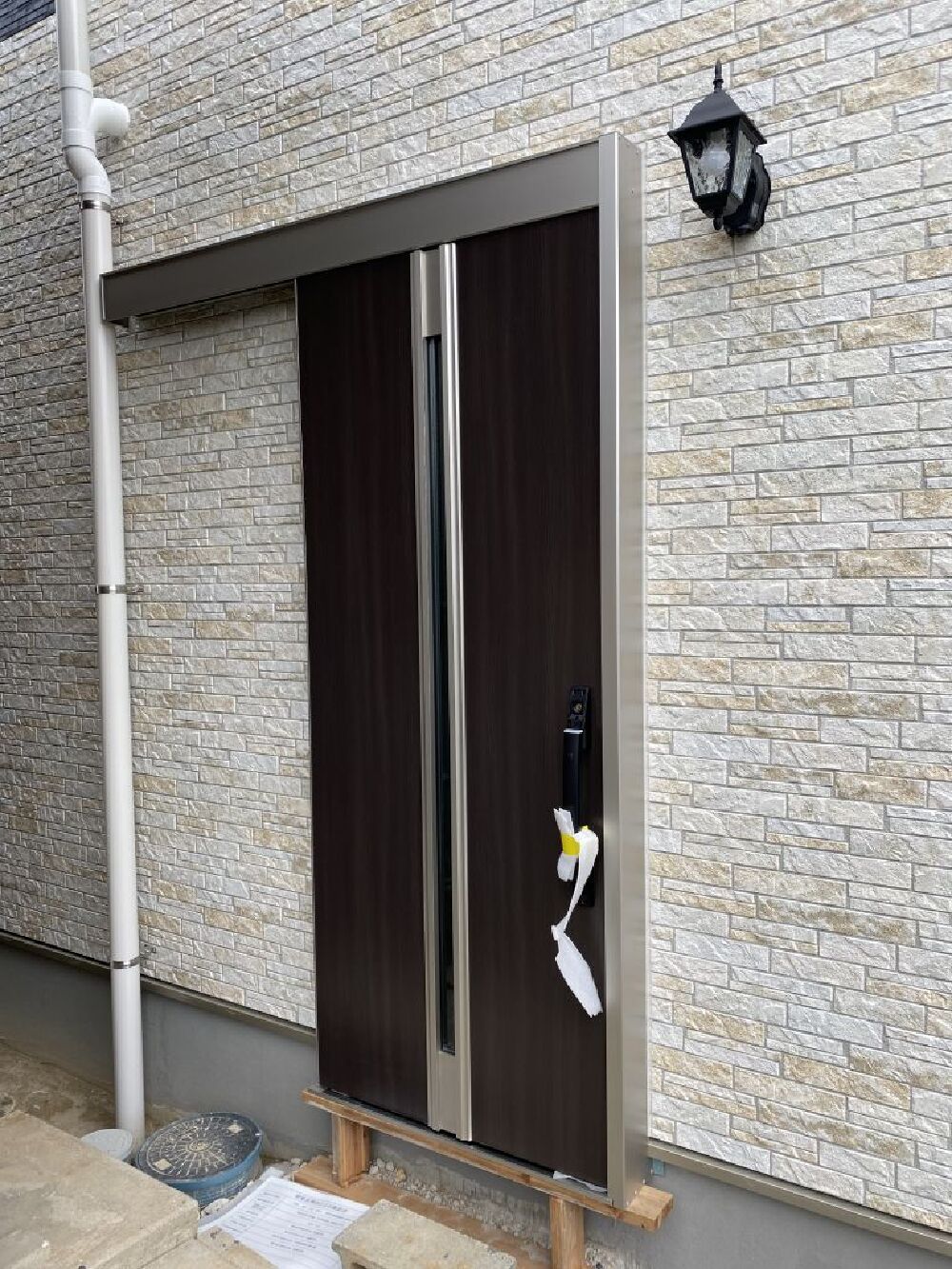

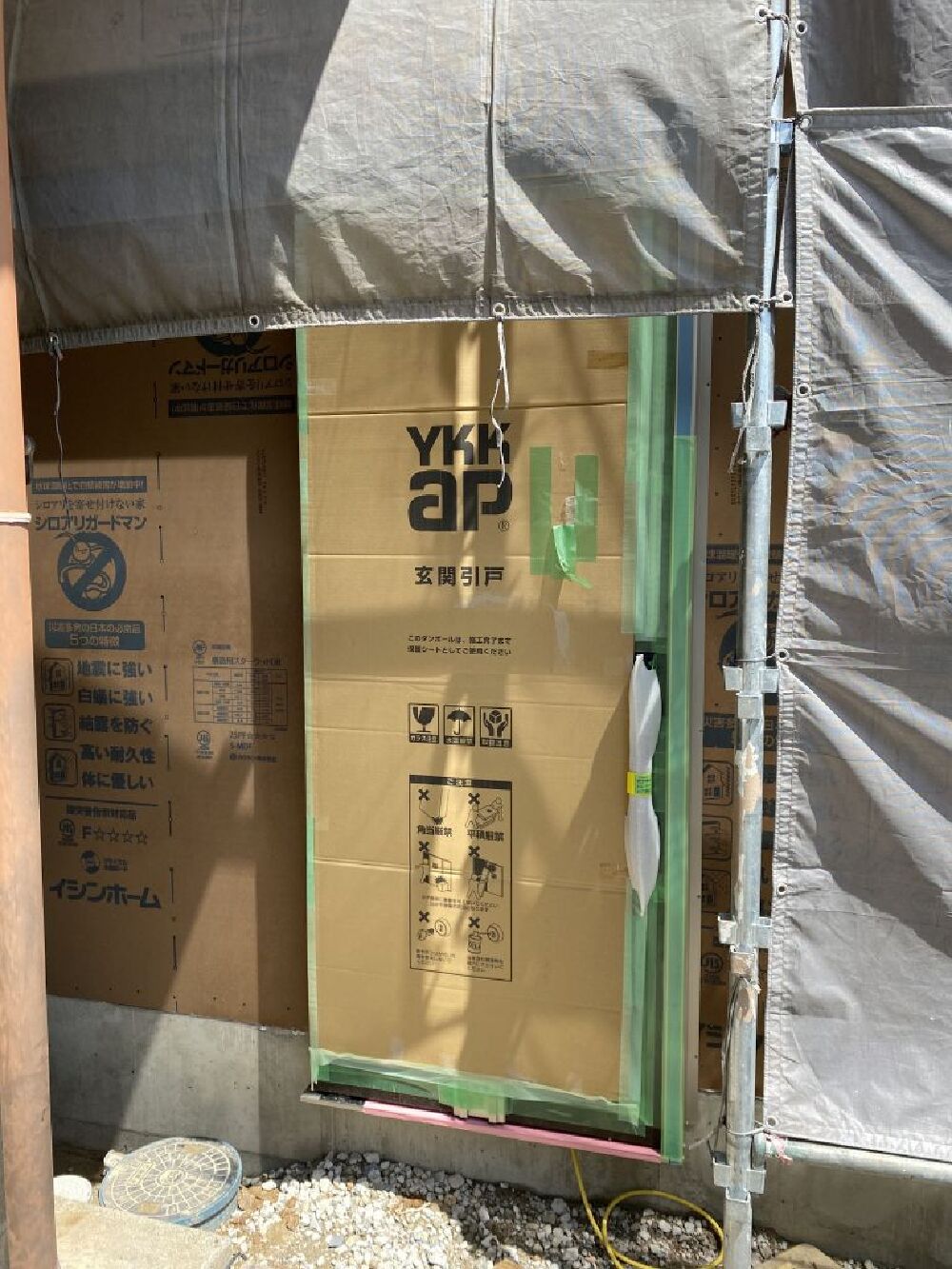

I様邸は玄関は引戸なので、工事用ドアがない為本ドアの設置なので、出入り時の気を付けないといけないです。段ボールで養生も行いました!
- 53. 2022年04月25日
-
外壁工事
外部はブルーシートから、シルバーの遮熱透湿防水シートに衣装替えを行いました!
これで雨が降っても安心です!!
- 54. 2022年04月25日
-
大工工事

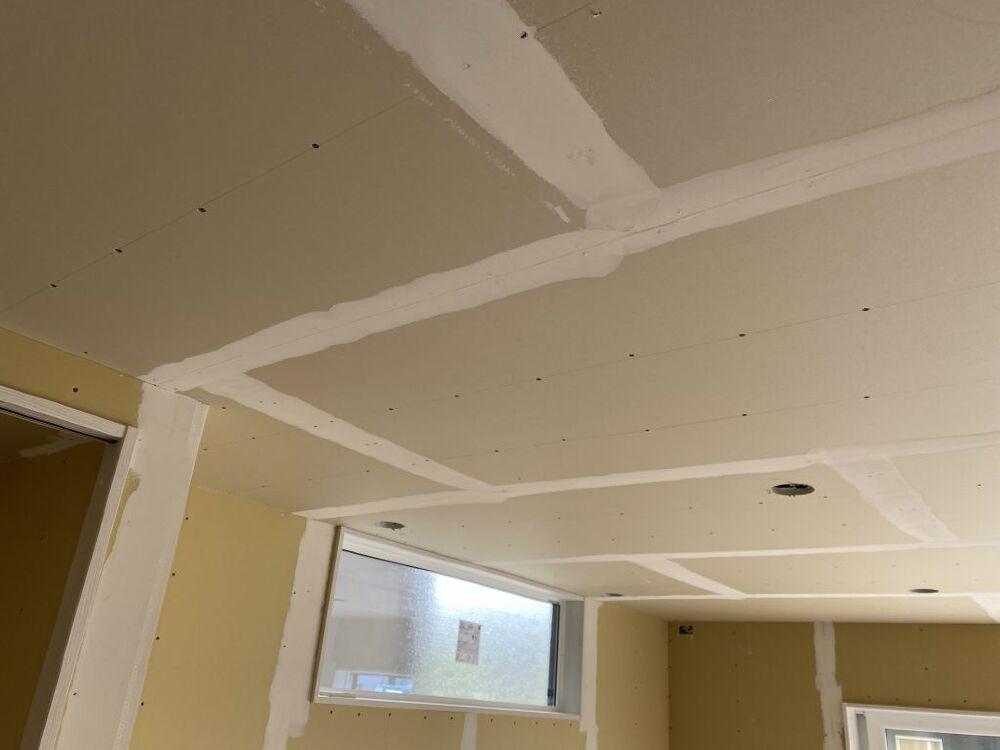

天井の白い物は、吹付断熱の下地としても利用される、遮熱シートです。
屋根面からの日射を反射します!
- 55. 2022年04月25日
-
大工工事

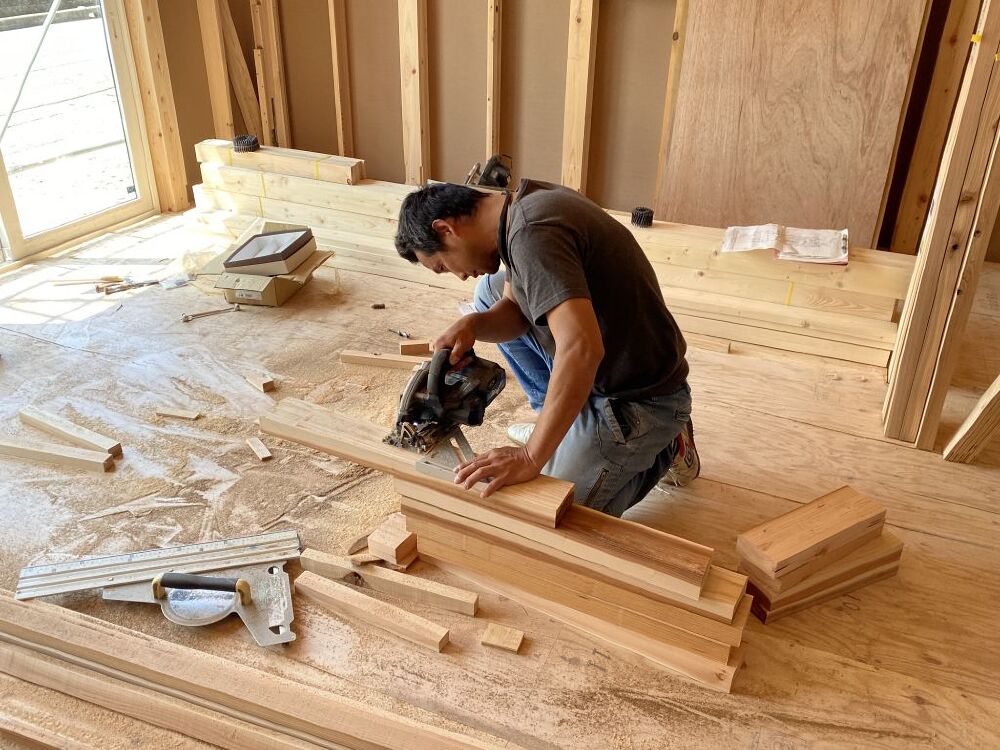

棟梁は、下地の木材を加工中です
- 56. 2022年04月26日
-
水道工事
キッチンの床下になります。
本日水道屋さんが床上への立ち上げを行いました。
- 57. 2022年04月26日
-
水道工事
キッチンの床上はこんな感じです。
排水だったり、給水・給湯といろいろです。
- 58. 2022年04月28日
-

電気工事
ユニット配線方式の電線たちです。
いろんな色に用途別に分けられています!
ユニット配線なので、工場で必要な長さに配線がカットされた状態で搬入されます。
- 59. 2022年04月28日
-
電気工事

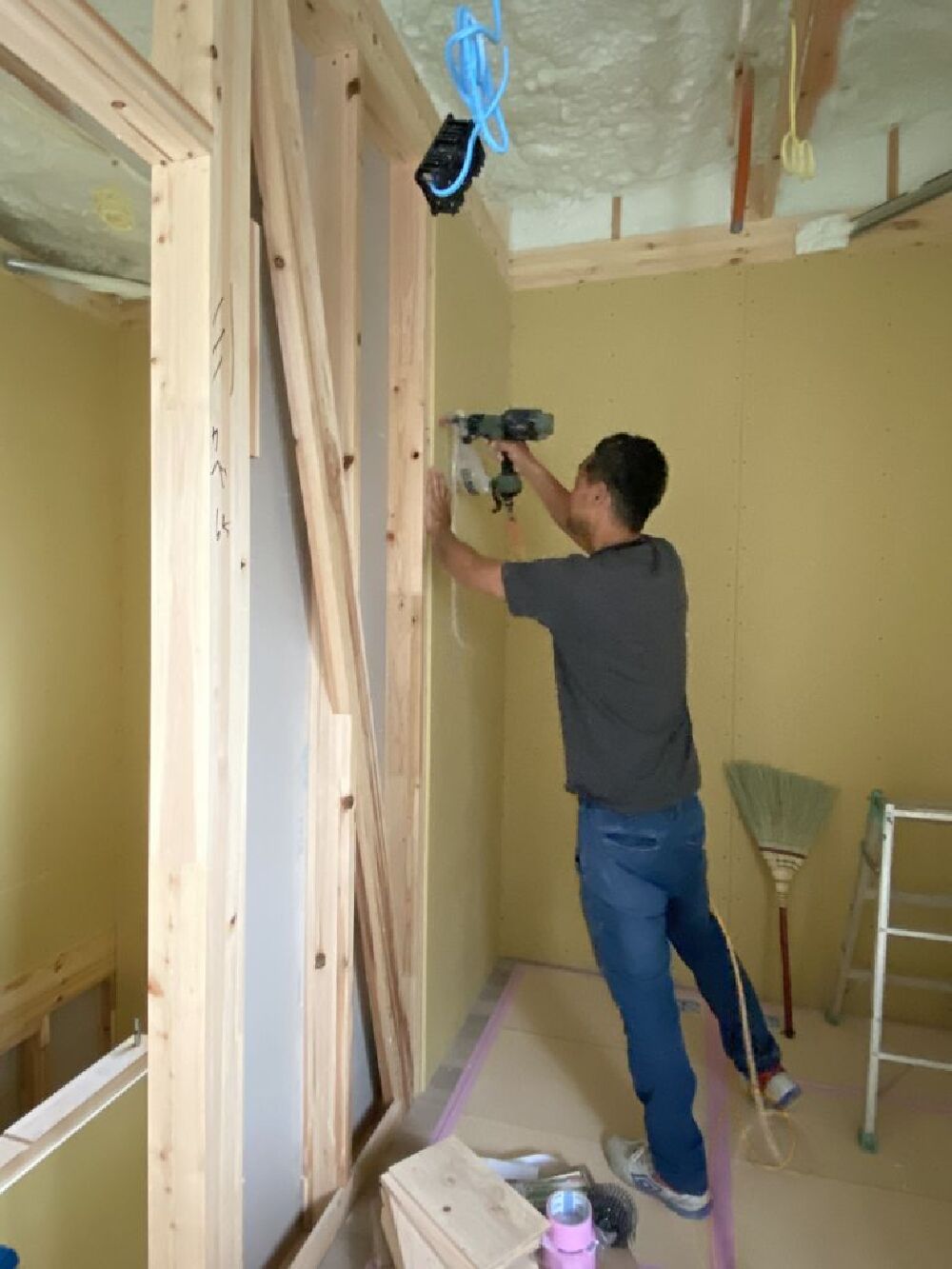

明日吹付断熱なので、本日中に終わるよう電気屋さん2人で配線作業を頑張っております(^_-)-☆
- 60. 2022年04月29日
-

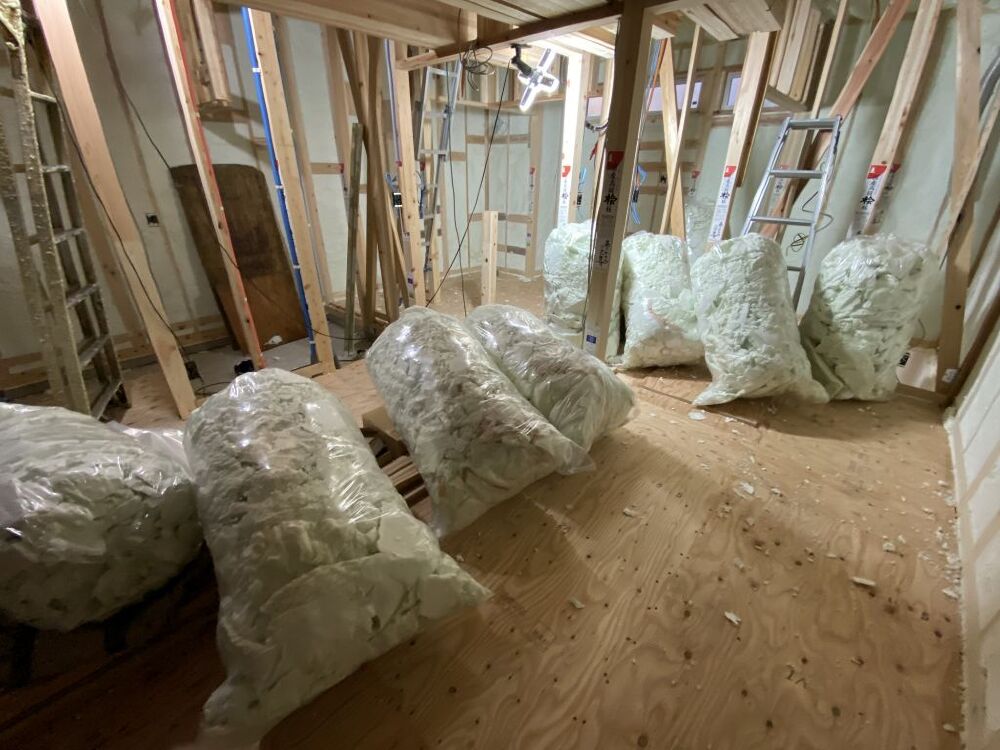

現場発泡ウレタン吹付断熱工事
吹付断熱の削り取られたごみだけでもこんな感じです!!
- 61. 2022年05月08日
-
大工工事

床貼りも終わり、明日にはボードが搬入されます。
- 62. 2022年05月09日
-
大工工事
写真は壁に貼るプラスターボードです。
1F部分の壁だけでこれだけあります。
なくなまで貼らないといけない気の遠くなる作業です。。。
多分貼っても貼っても減らない印象がありそうです。(僕は貼ってみた事はありませんが)(^_-)-☆
- 63. 2022年05月09日
-
外壁工事

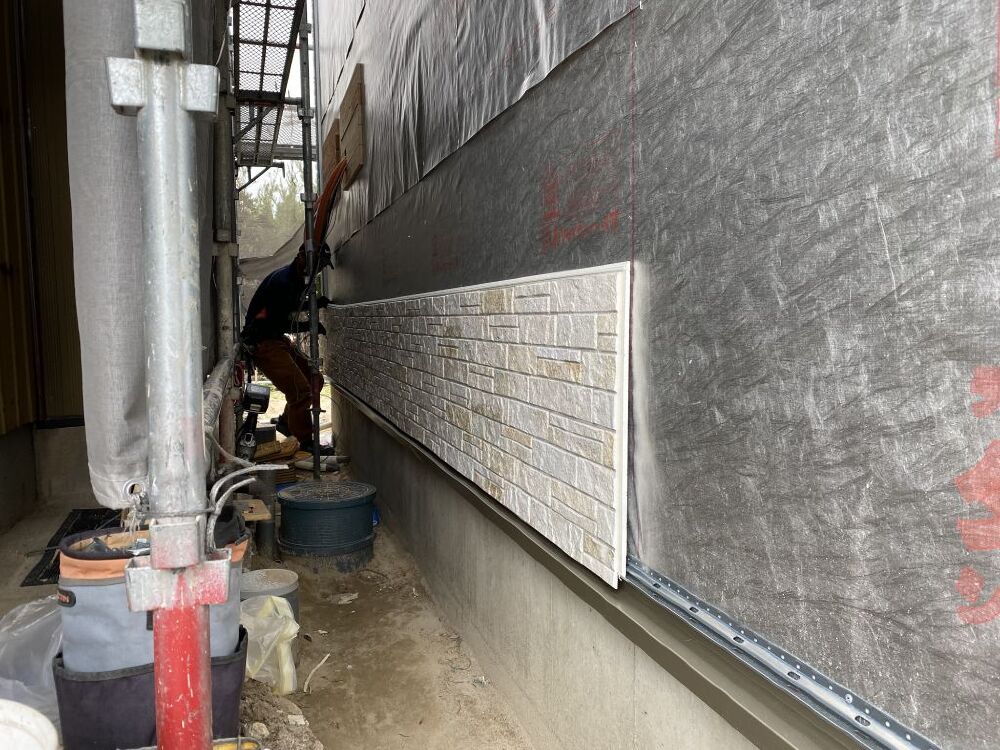

外壁工事も始まりました!
- 64. 2022年05月13日
-
大工工事
棟梁ボード貼り頑張っております(^^)/
- 65. 2022年05月17日
-
外壁工事
外壁工事は2人コンビで行い、1人がカットし上に上げ、もう一人が貼っていくチームプレーです!
- 66. 2022年05月17日
-
外壁工事

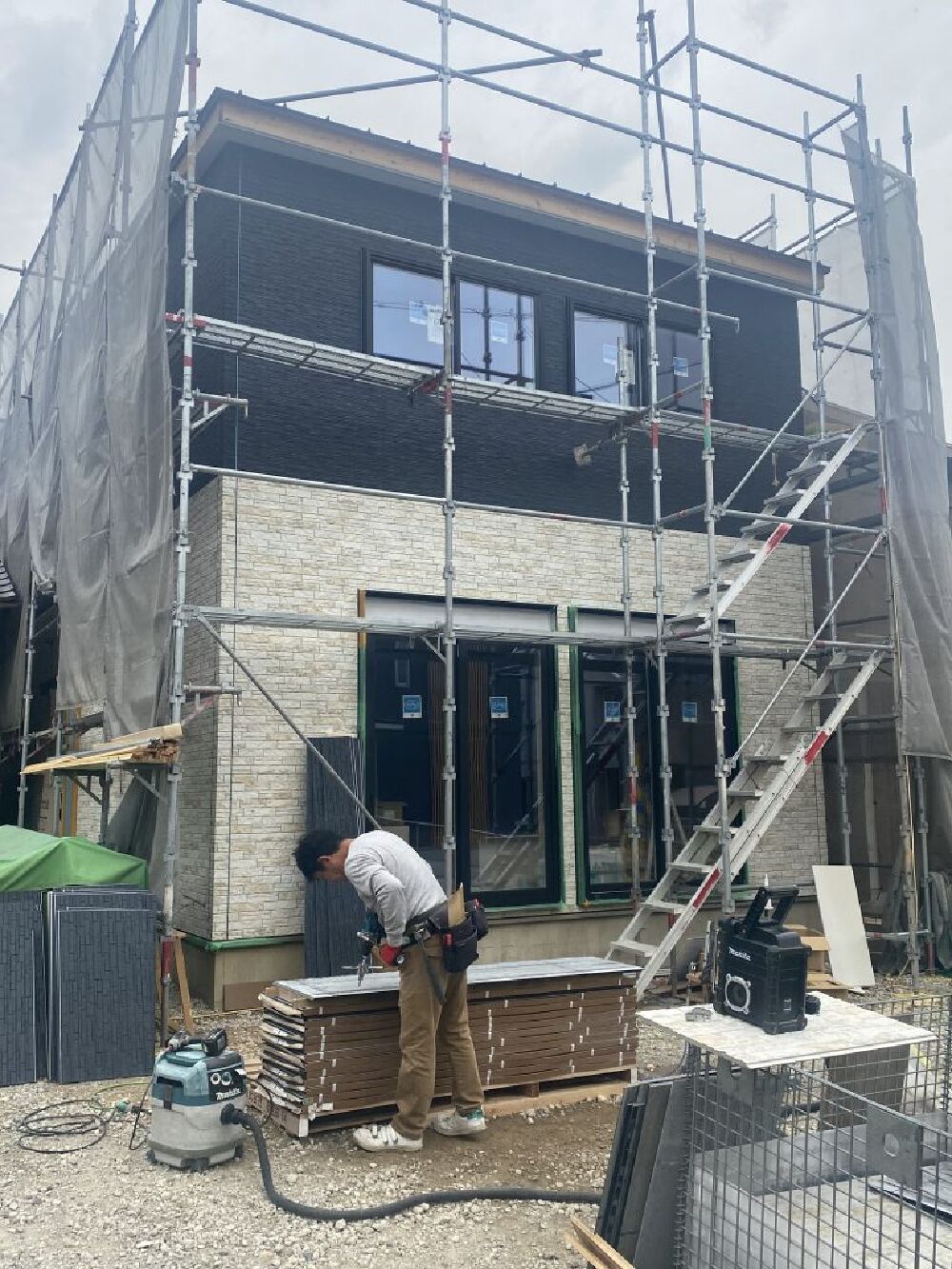

外壁工事も順調に進んでおります。
上がダーク系、下がアイボリー系のツートンです(^^♪
- 67. 2022年05月23日
-

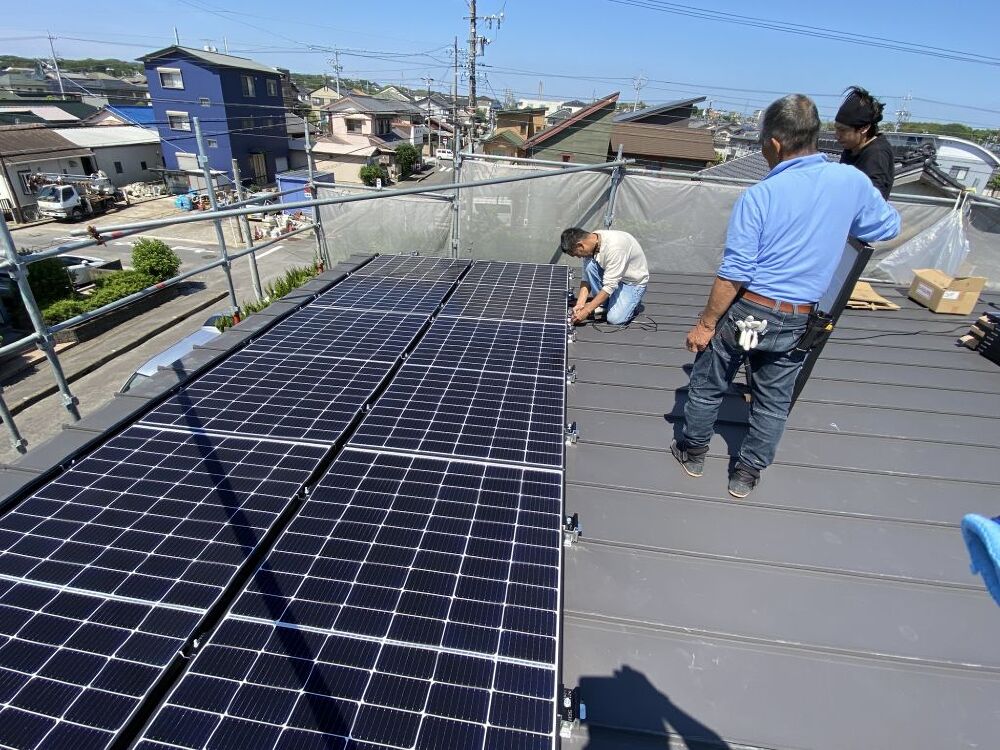

太陽光発電工事

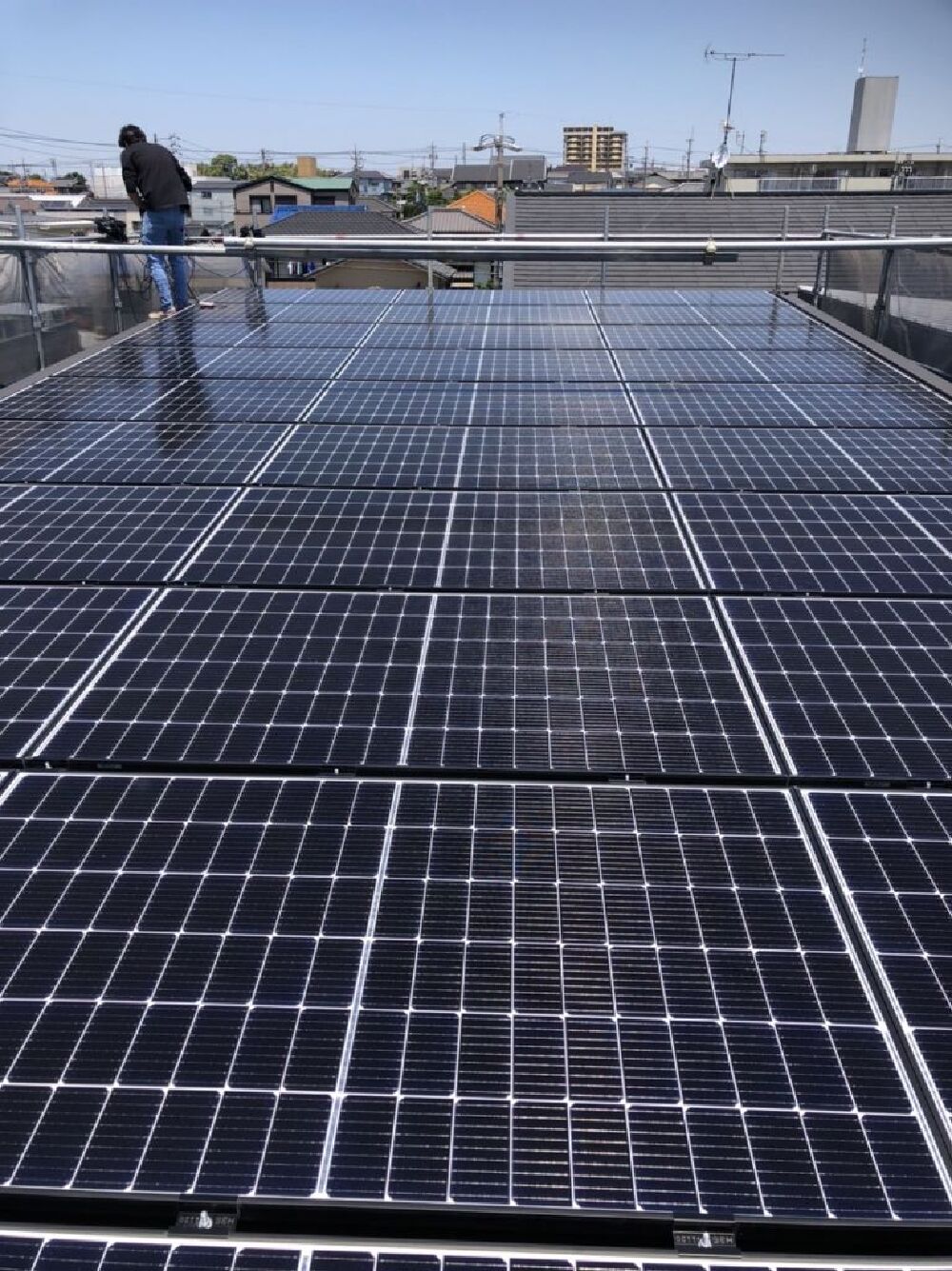

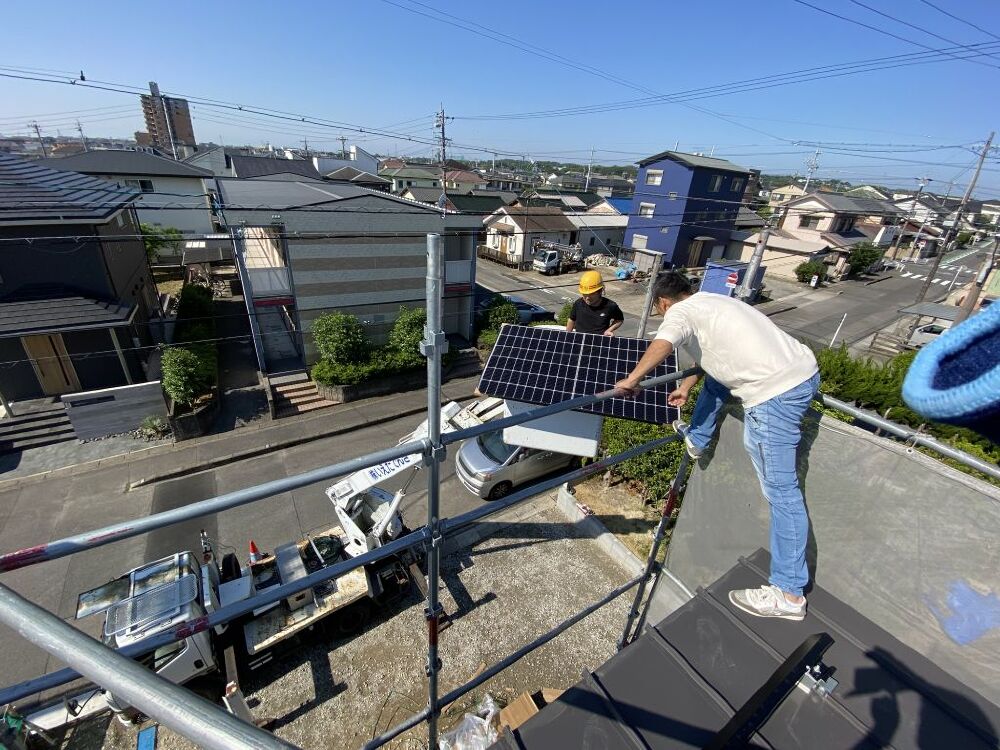

今日は太陽光パネルの設置工事を行っております。
初めての試みで、電気屋さんがバケット車を用意してくれて、バケット車でパネルを直接屋根まで上げてみました!
下から上まで手作業でリレーで上げる事が多く皆ヘロヘロになるのですが、今回はパネル上げるのはかなり楽でした
- 68. 2022年05月23日
-
太陽光発電工事
敷設状況です。
- 69. 2022年05月23日
-
太陽光発電工事
設置完了です!!
- 70. 2022年05月23日
-
浴室設置
今日は予定より10日ほど遅れての浴室の設置工事となりました!!
- 71. 2022年05月23日
-
大工工事

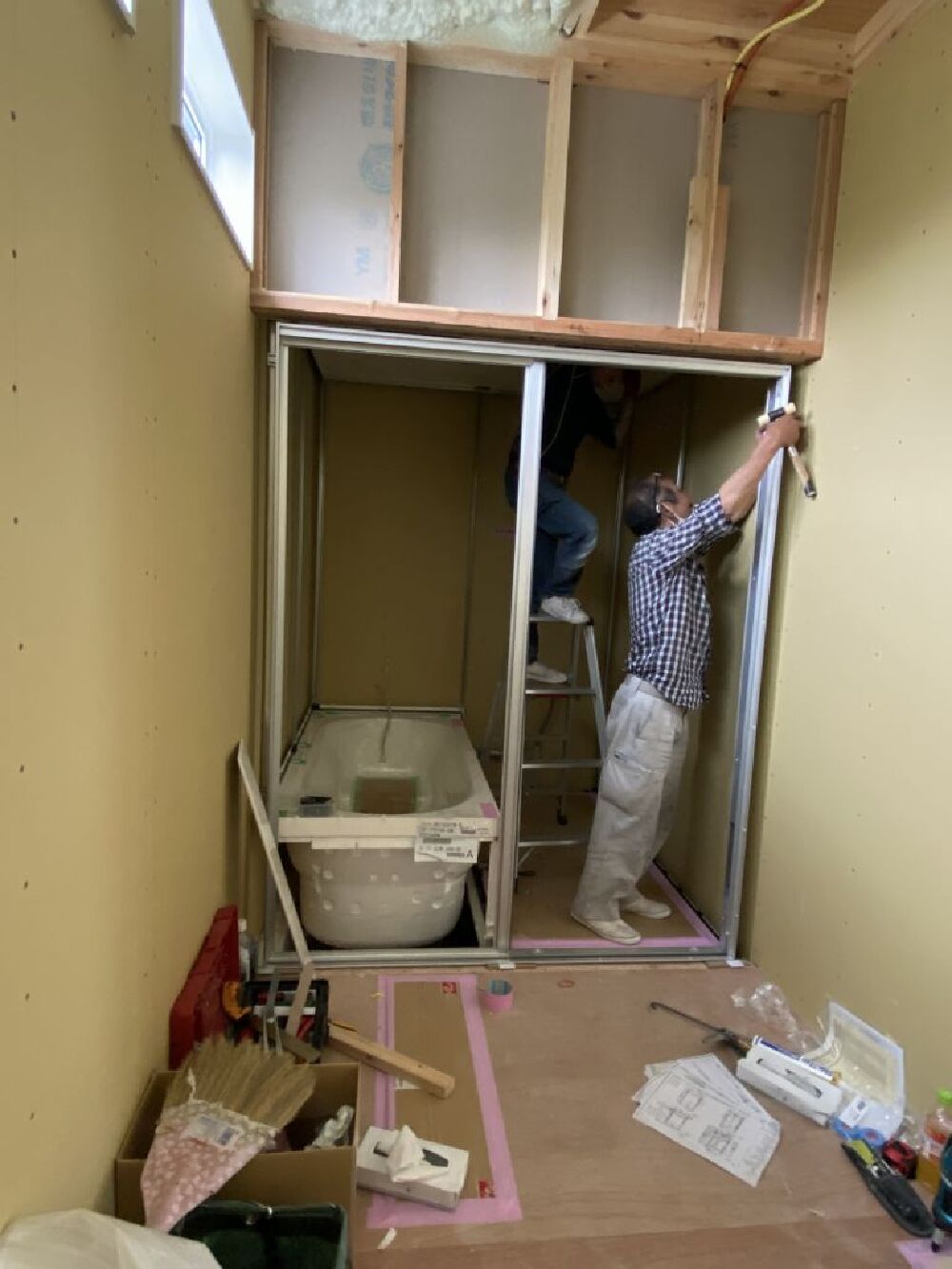

子供室の上部にガラスブロックのはめ込みを行いました!
- 72. 2022年05月28日
-
外壁工事

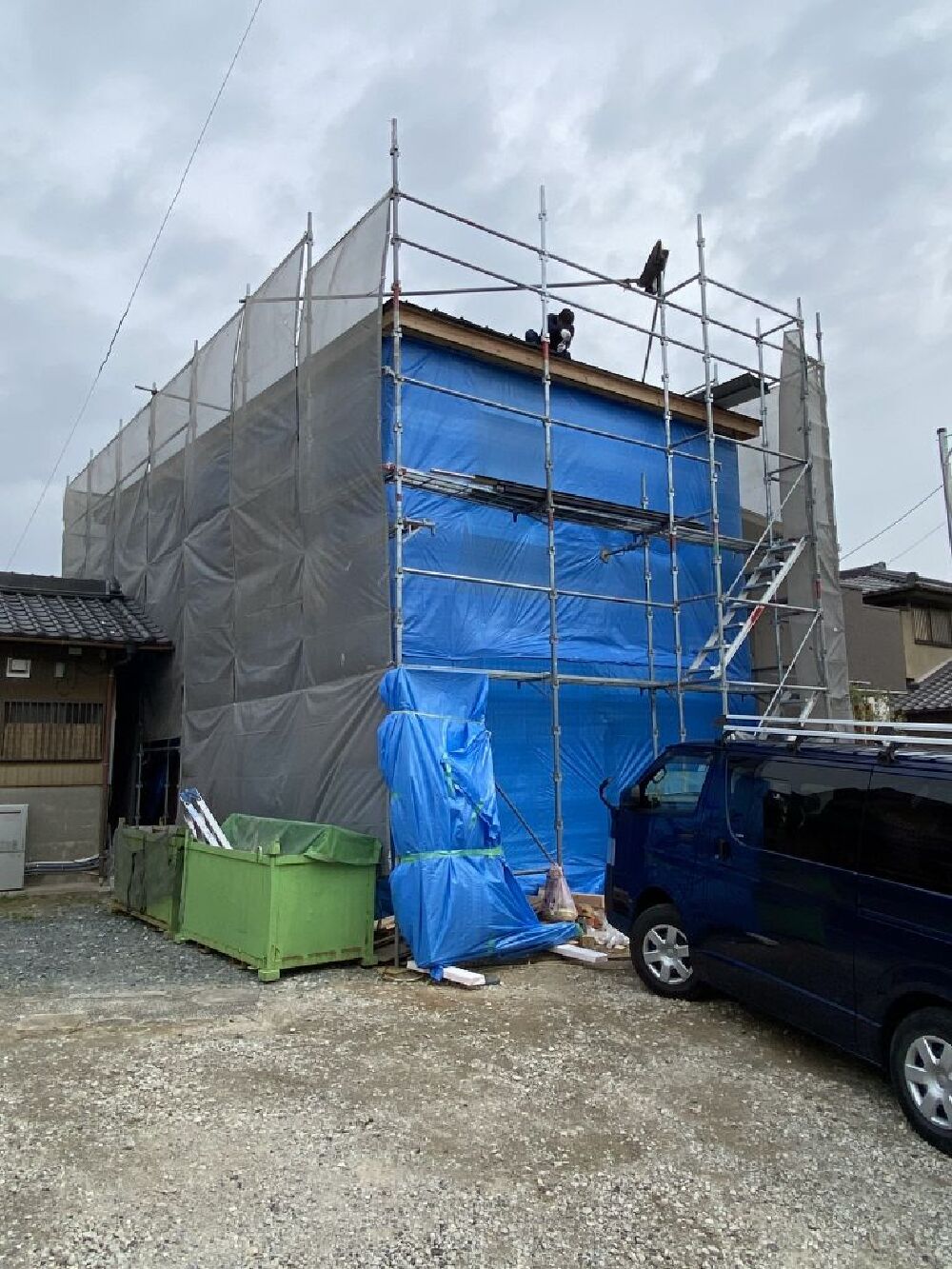

外部の足場が解体されました!!
- 73. 2022年06月09日
-
大工工事

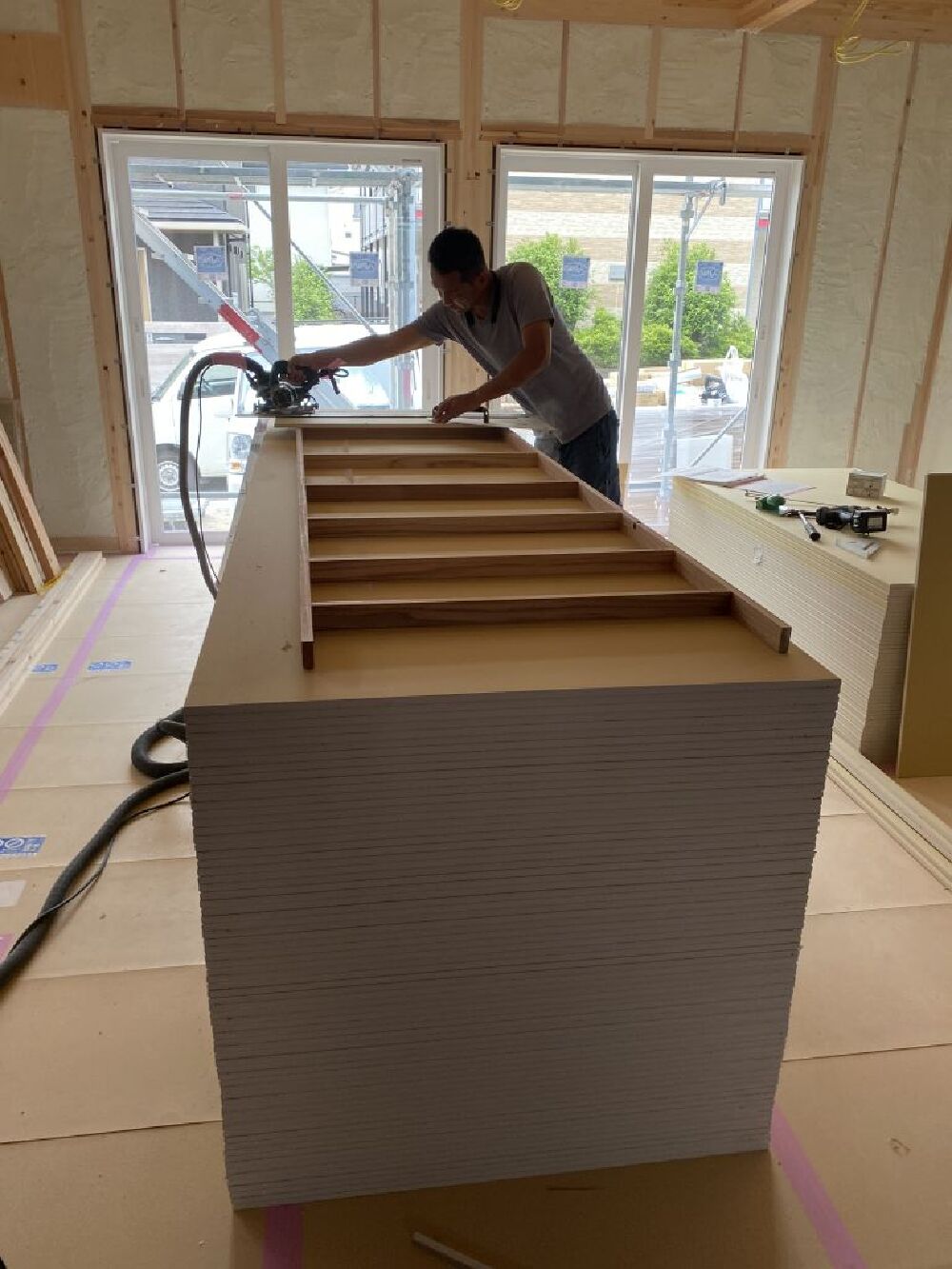

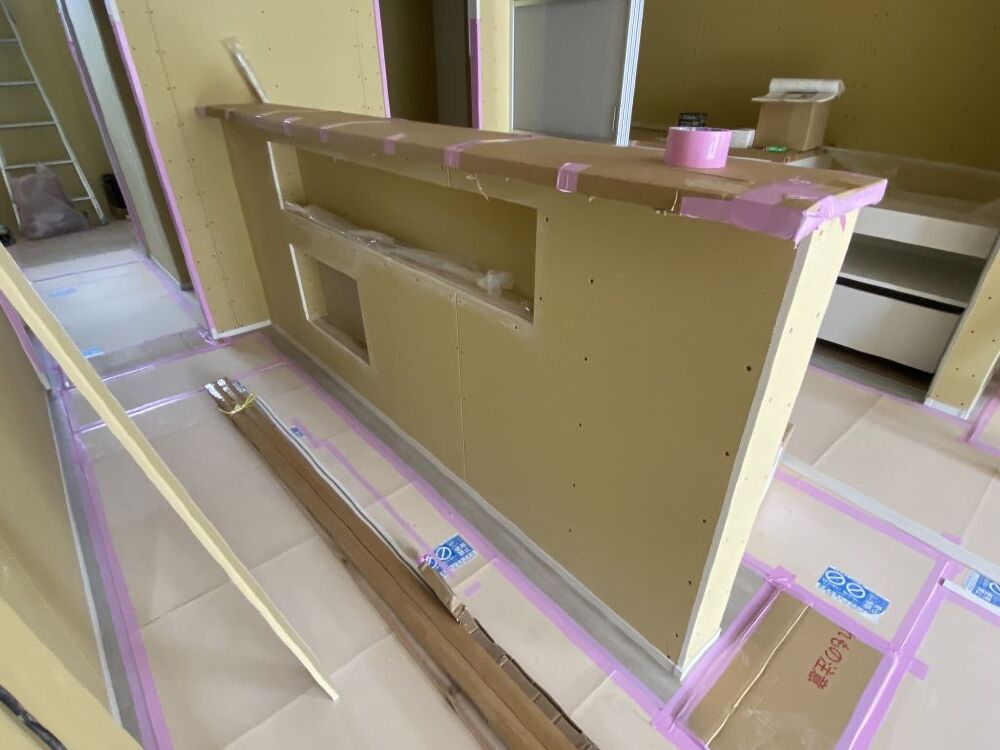

キッチン前の造作壁が出来ました!
- 74. 2022年06月09日
-
大工工事

カップボードも8割方完了しました。
あとは、クロス工事の後に上の方に棚を設置します(^^♪
- 75. 2022年06月16日
-
電気工事
明日からクロス工事の予定の為、本日電気屋さんがボードの穴あけ作業を行いました。
ダウンライトや、コンセント、スイッチ、などの穴あけです。
写真はコンセントの穴あけ作業です。
- 76. 2022年06月20日
-
クロス工事
クロス工事も始まり、コーナーテープやパテ塗りを行っています!
- 77. 2022年06月20日
-
クロス工事
パテはボードのジョイントやビスの頭などに行います”
- 78. 2022年06月27日
-
左官工事
今日から2~3日の予定で、左官屋さんが入っております。

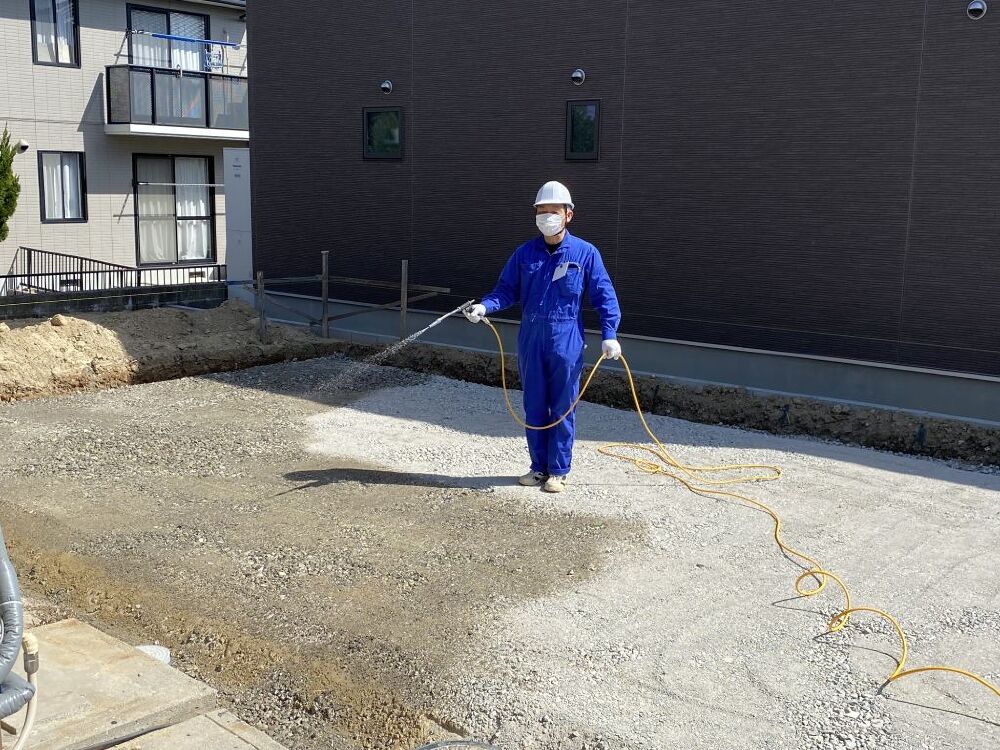

まずは基礎の清掃から行っています。

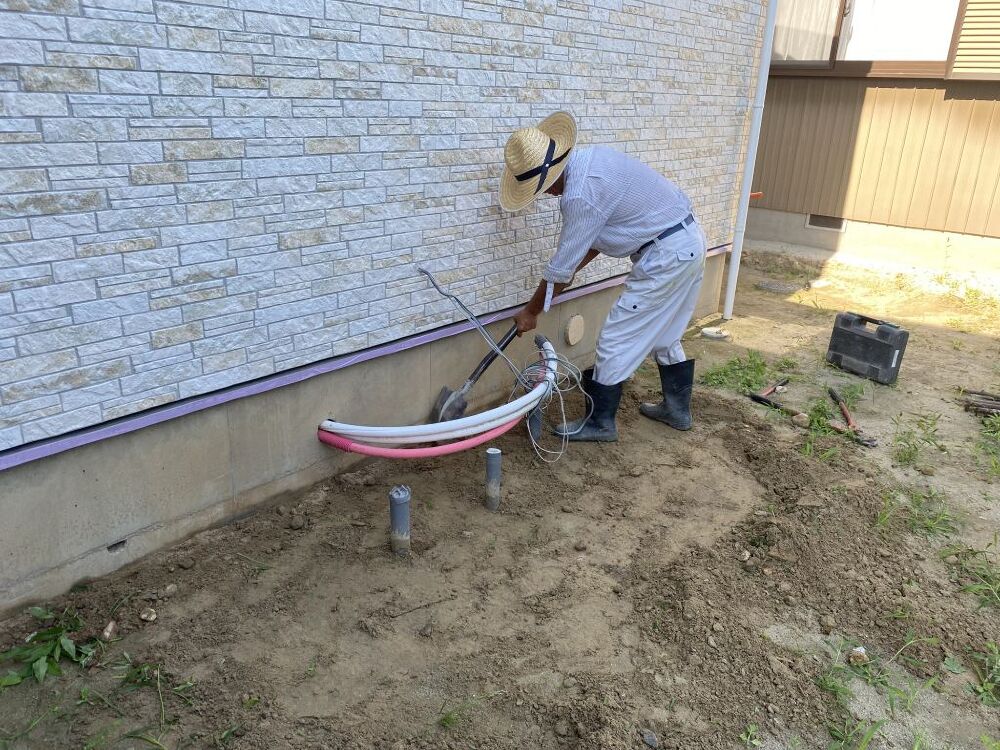

その後、エコキュートの架台を作っていきます!
- 79. 2022年06月27日
-
クロス工事

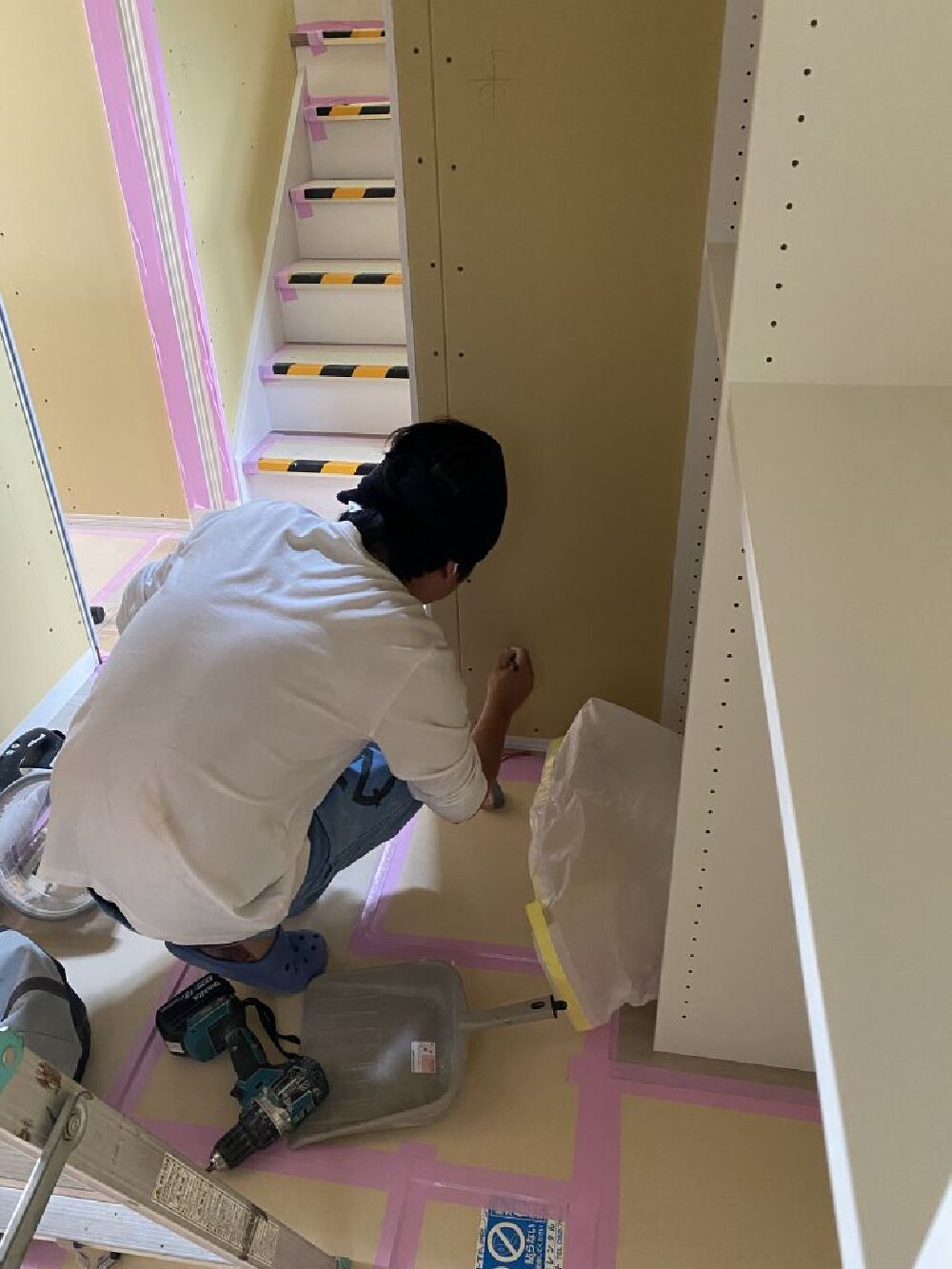

子供室クローゼットの中のクロス貼りを行っています。
枕棚の形に合わせてカットして行かなくてはいけないので、見ていると大変そうです(#^.^#)
棚あとにしてくれよ~って思いますよね・・・・

- 80. 2022年06月27日
-
クロス工事
子供室入口上のガラスブロック回りも仕上がりました!!!
- 81. 2022年06月28日
-
クロス工事

2Fトイレのアクセントクロスです(^_-)-☆
- 82. 2022年06月28日
-
クロス工事
2F子供室建具の上にガラスブロックを設置しました!
- 83. 2022年06月28日
-
クロス工事
今日でクロス工事も終わりです!
リビングのテレビが来る所のアクセントクロスです!
- 84. 2022年06月28日
-
クロス工事

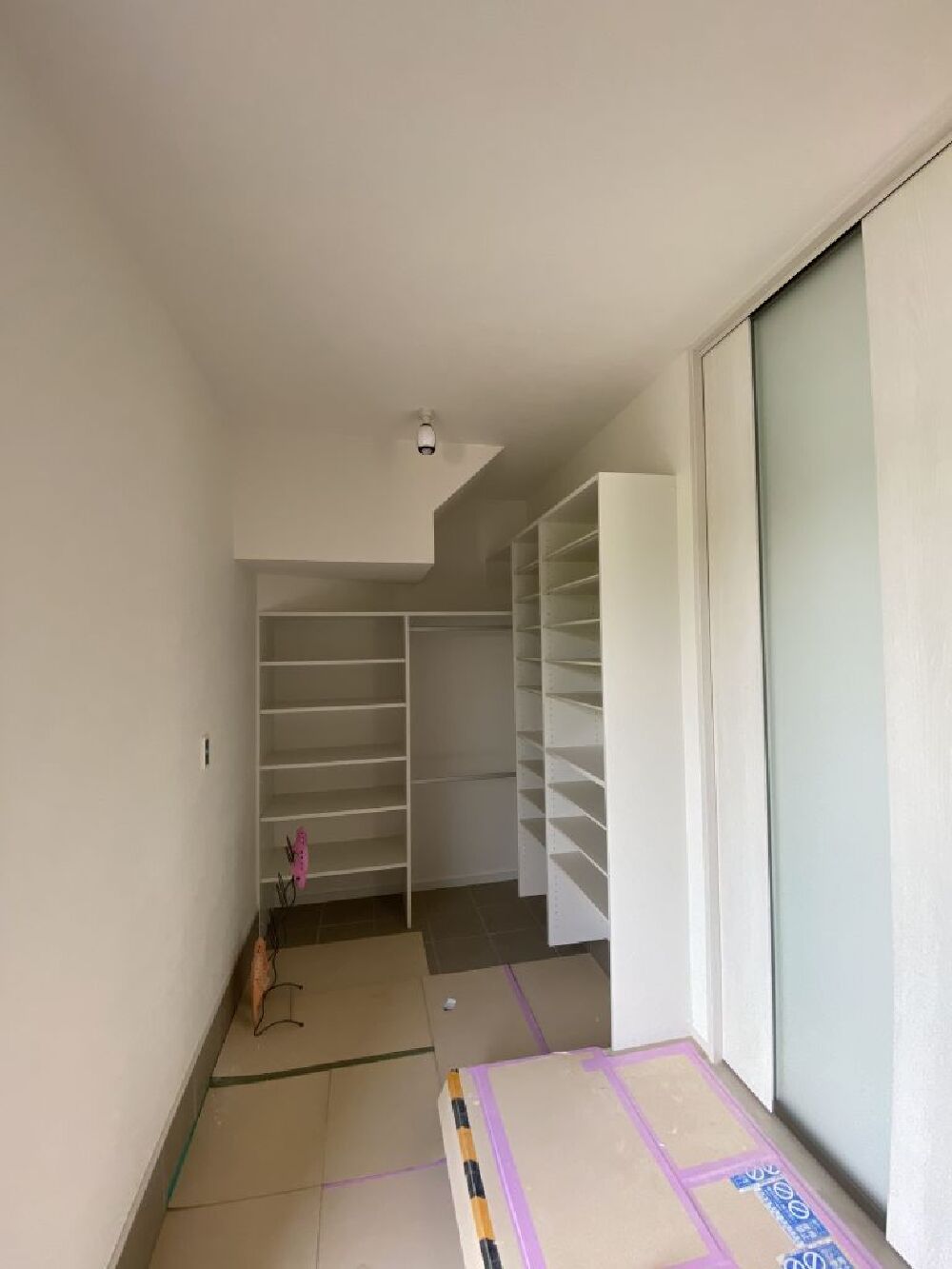

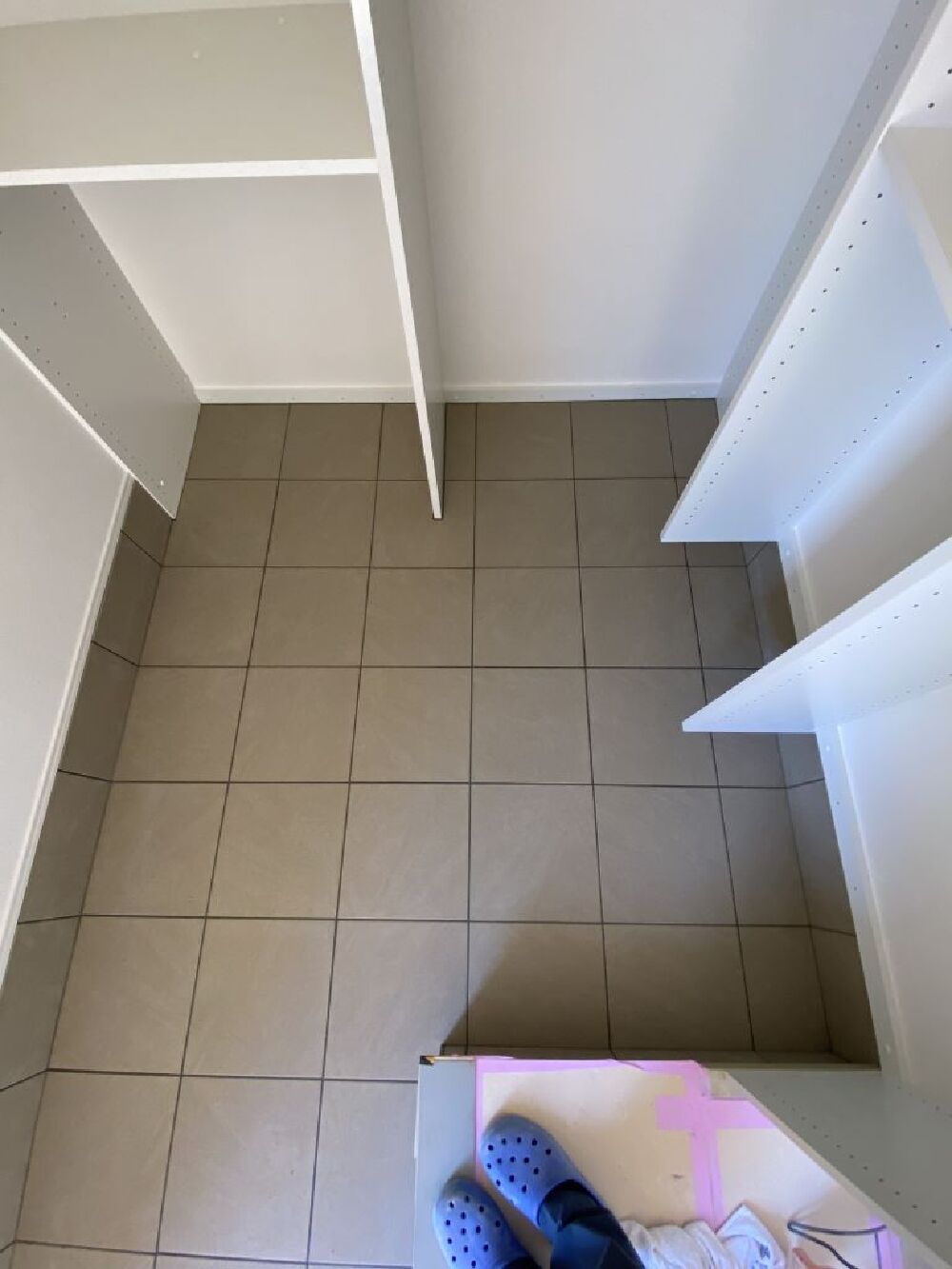

ファミリークローゼットです。
システム収納は、この後パイプや棚がまだ設置予定です!
- 85. 2022年06月28日
-
左官工事
左官工事も昨日、今日で終わり、ポーチタイルの施工も終わりました!
- 86. 2022年06月28日
-
左官工事

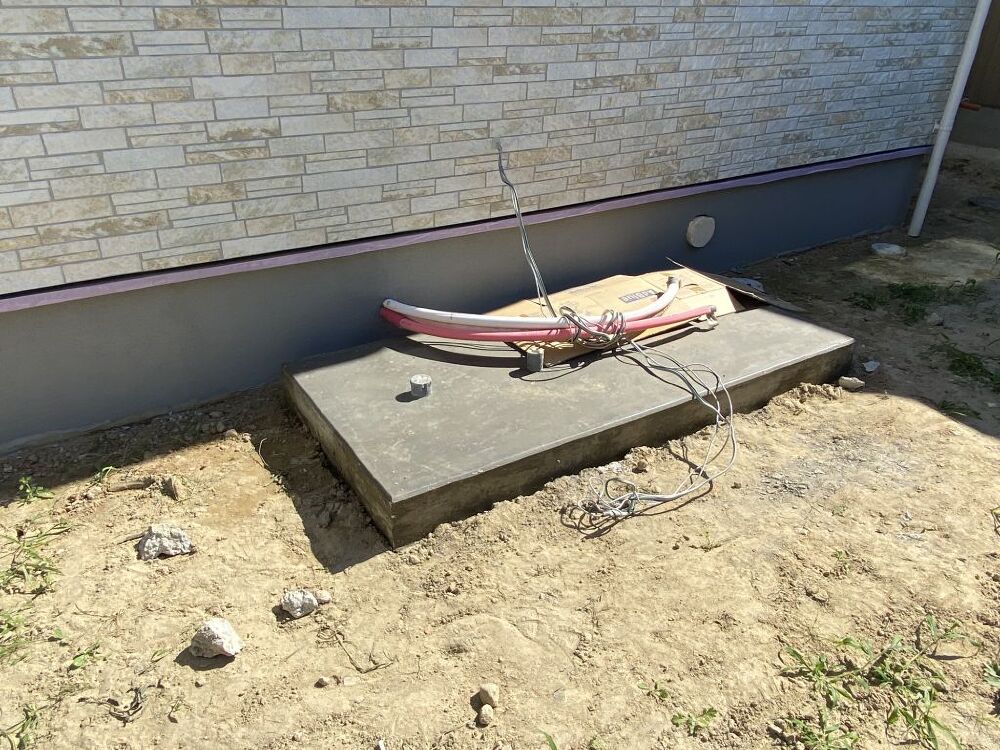

エコキュートの架台です!
エコキュートは水が入ると超絶重量がある為、架台を設置しております!
- 87. 2022年07月01日
-
水道工事

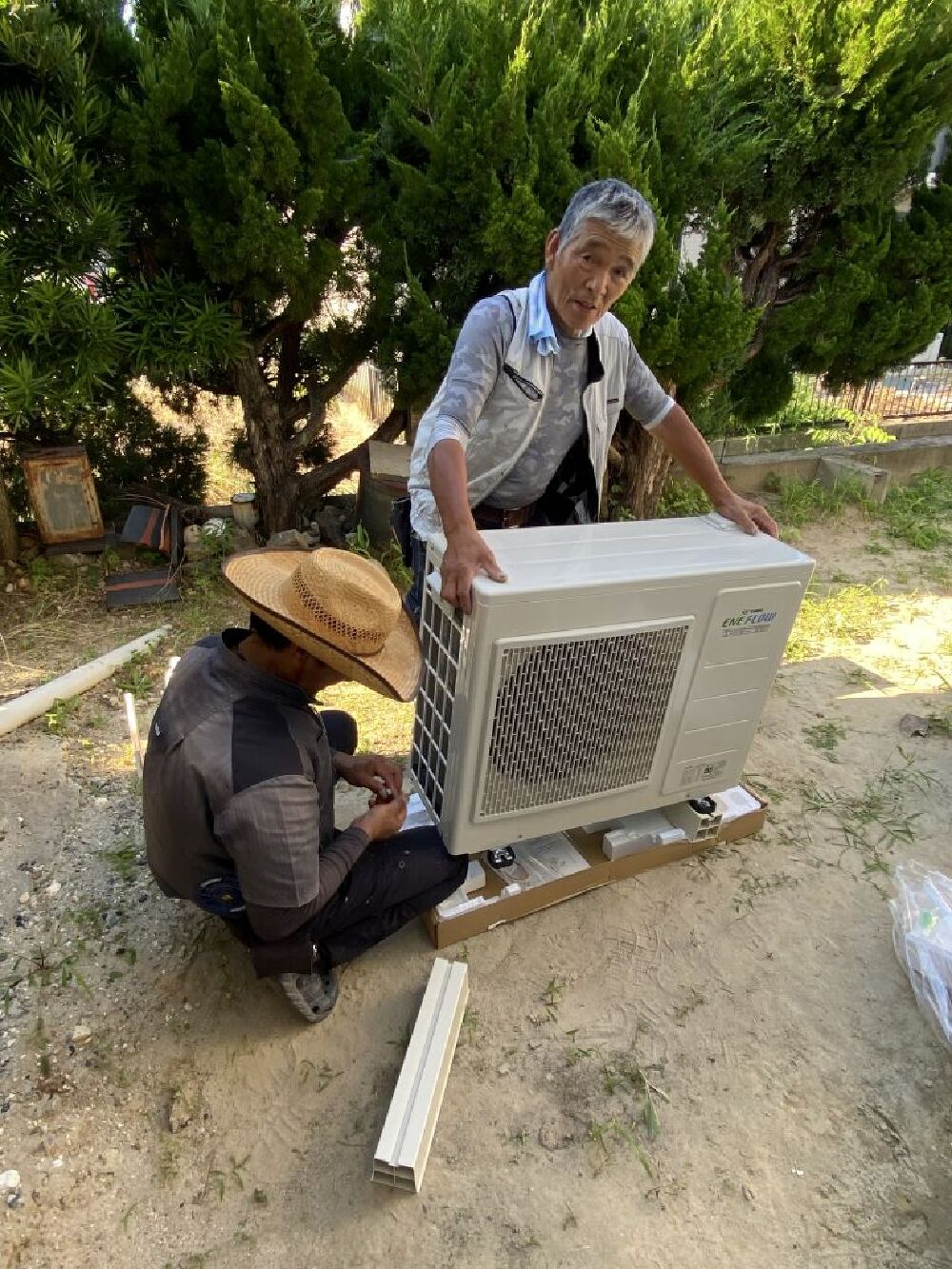

床下暖房用の室外機になります。
このファンを回す事で不凍液を温め、床下を循環するようになっています!
床下暖房なので、冬季のみの運転となっております(^^♪
- 88. 2022年07月03日
-

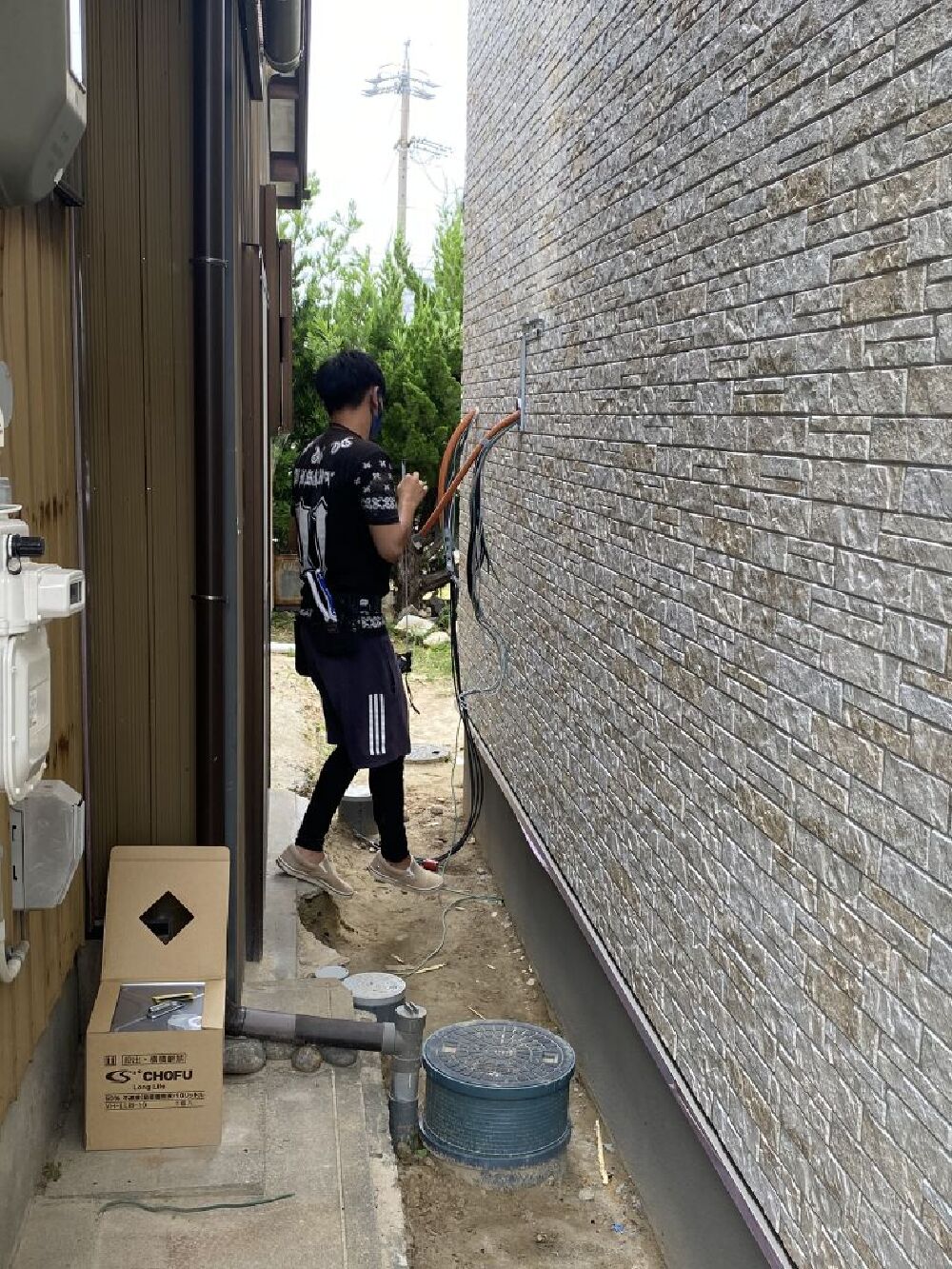

水道工事

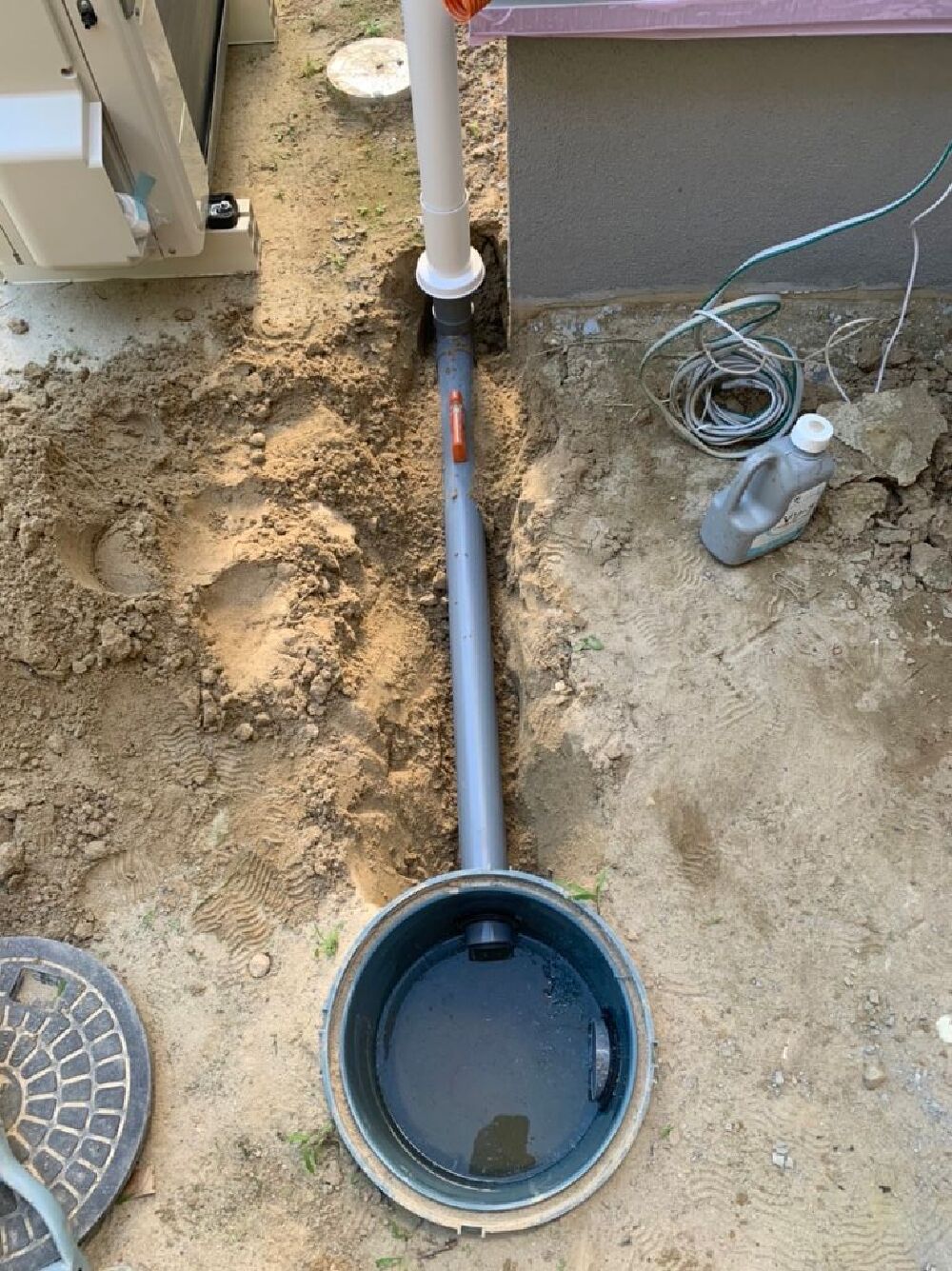

雨樋からの排水です。雨水桝へ接続されている様子です(^^)/
写真上から桝に流れて、桝から右側の排管に流れて、最終的には道路側溝へとつながっています。

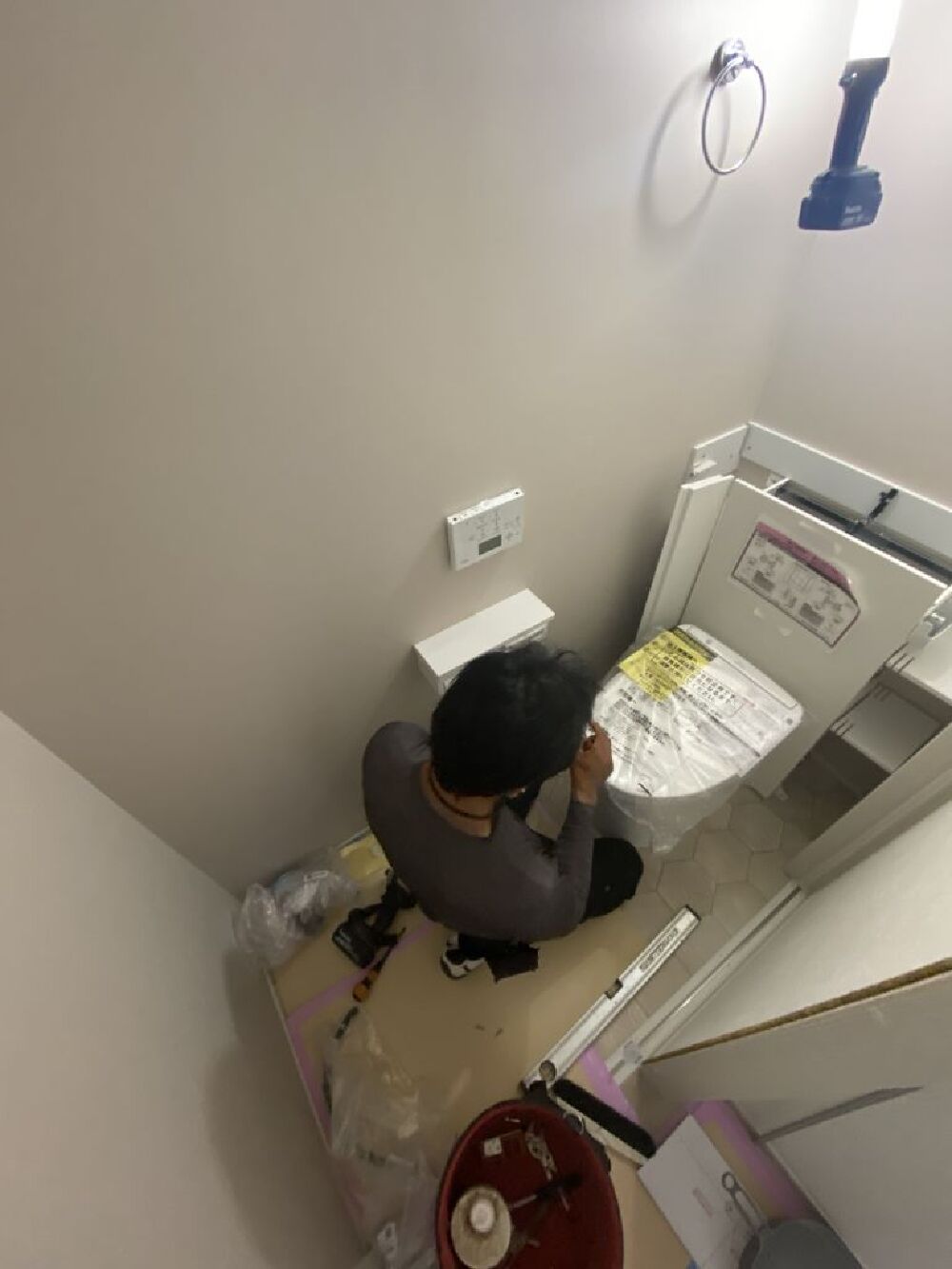

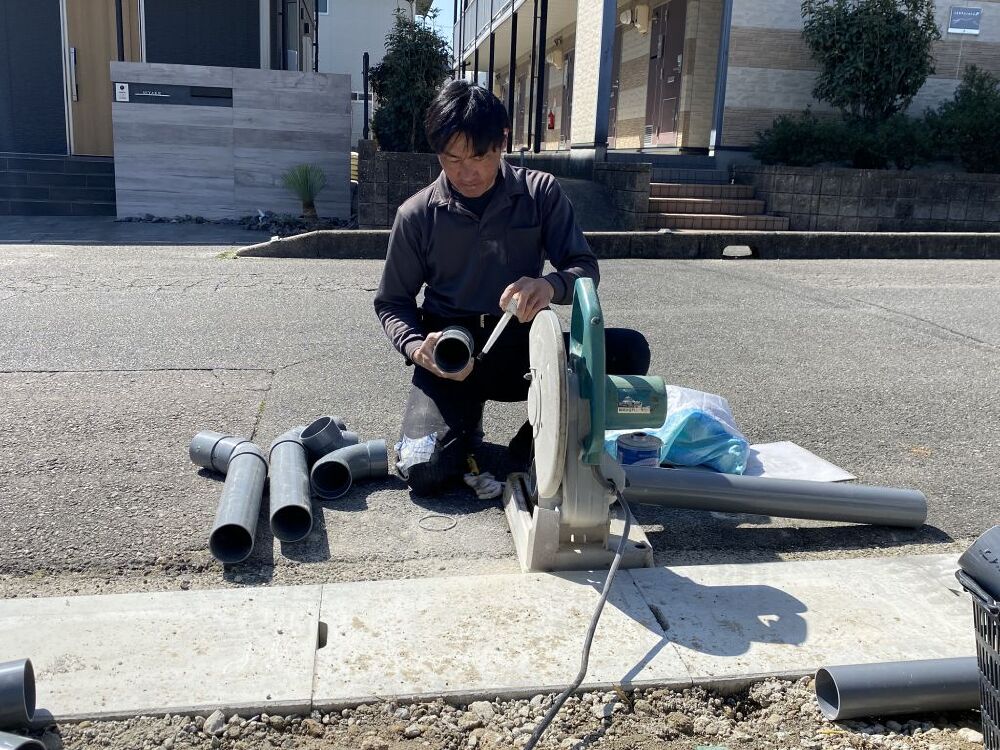

- 89. 2022年07月05日
-

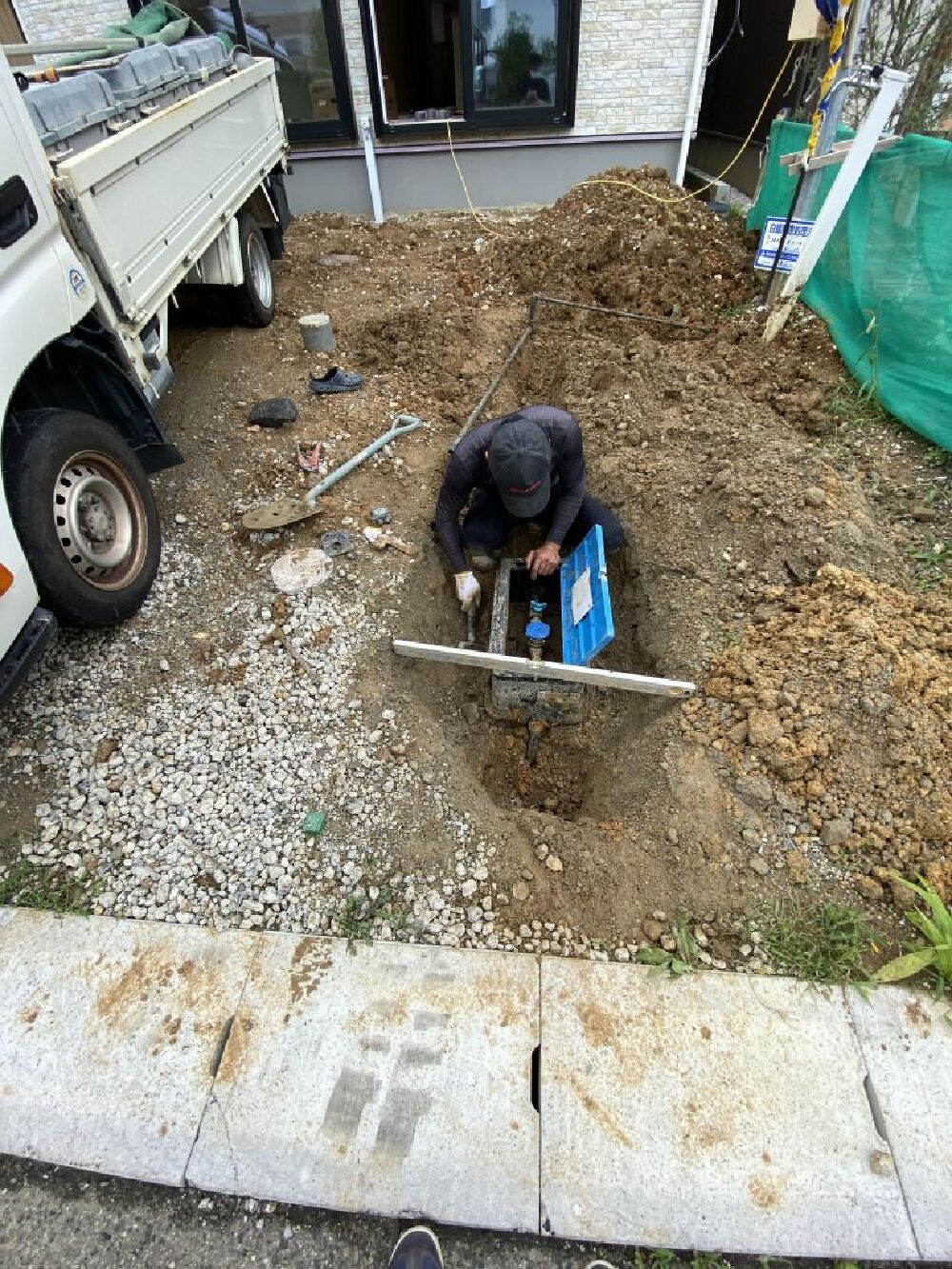

水道工事
家の完成が近づいてきて、器具付け工事を行っております。
写真はトイレ工事中です。
- 90. 2022年07月05日
-
大工工事
カップボードの上の棚も完了しました!
奥はアクセントクロスとなっております。
- 91. 2022年07月05日
-
水道工事
これから、ナノバブルウォーターに変換する部材を付ける所です!
https://www.youtube.com/watch?v=r7eqsUjyxl0
- 92. 2022年07月06日
-
建具工事

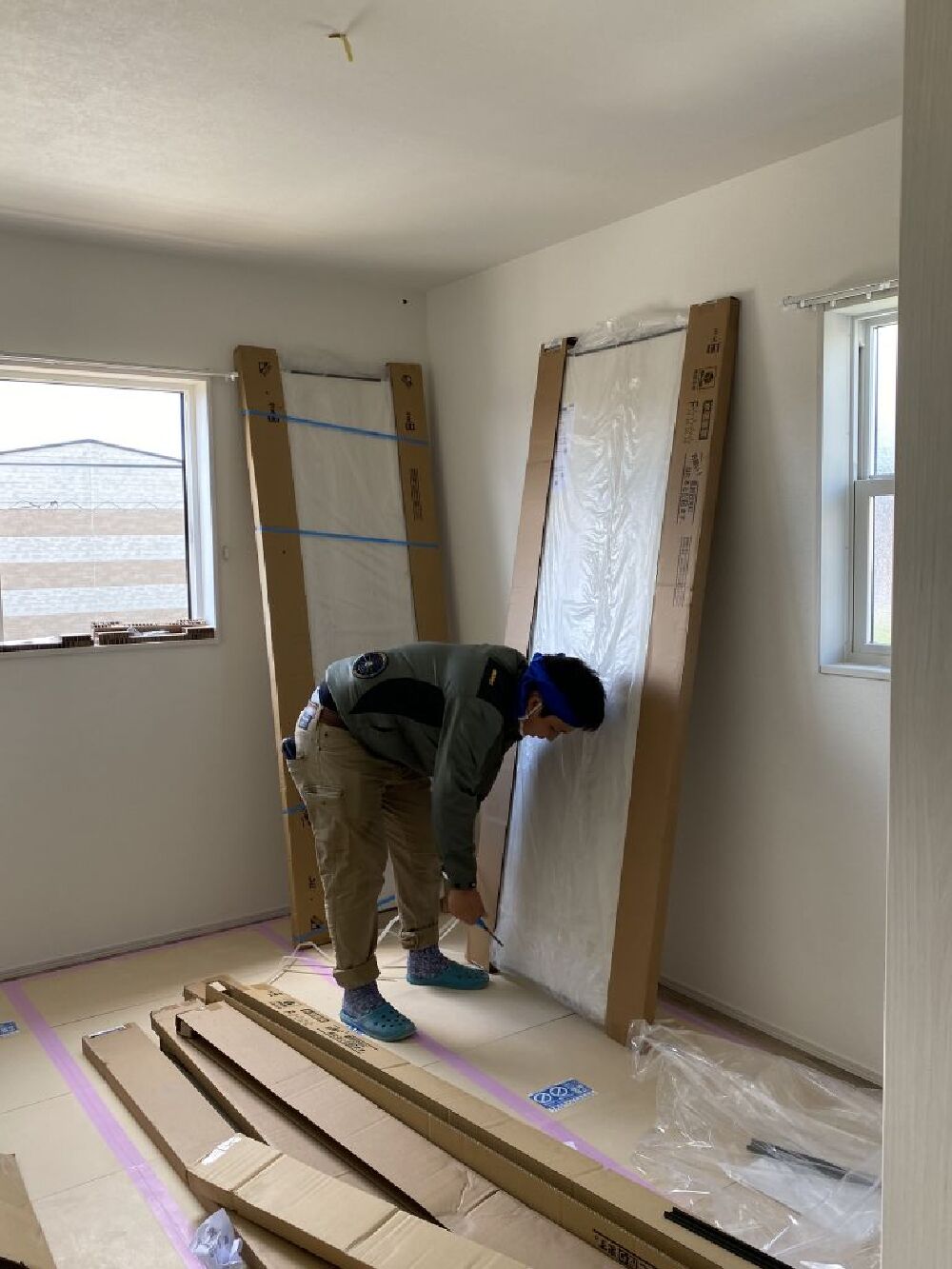

今日は建具屋さんが来て、室内扉の取付を行っております!
- 93. 2022年07月07日
-
電気工事
電気関係の器具付け工事を行っております。
照明器具とか、スイッチ、コンセント、リモコンやモニター関係、外部のパワコンなどになります!

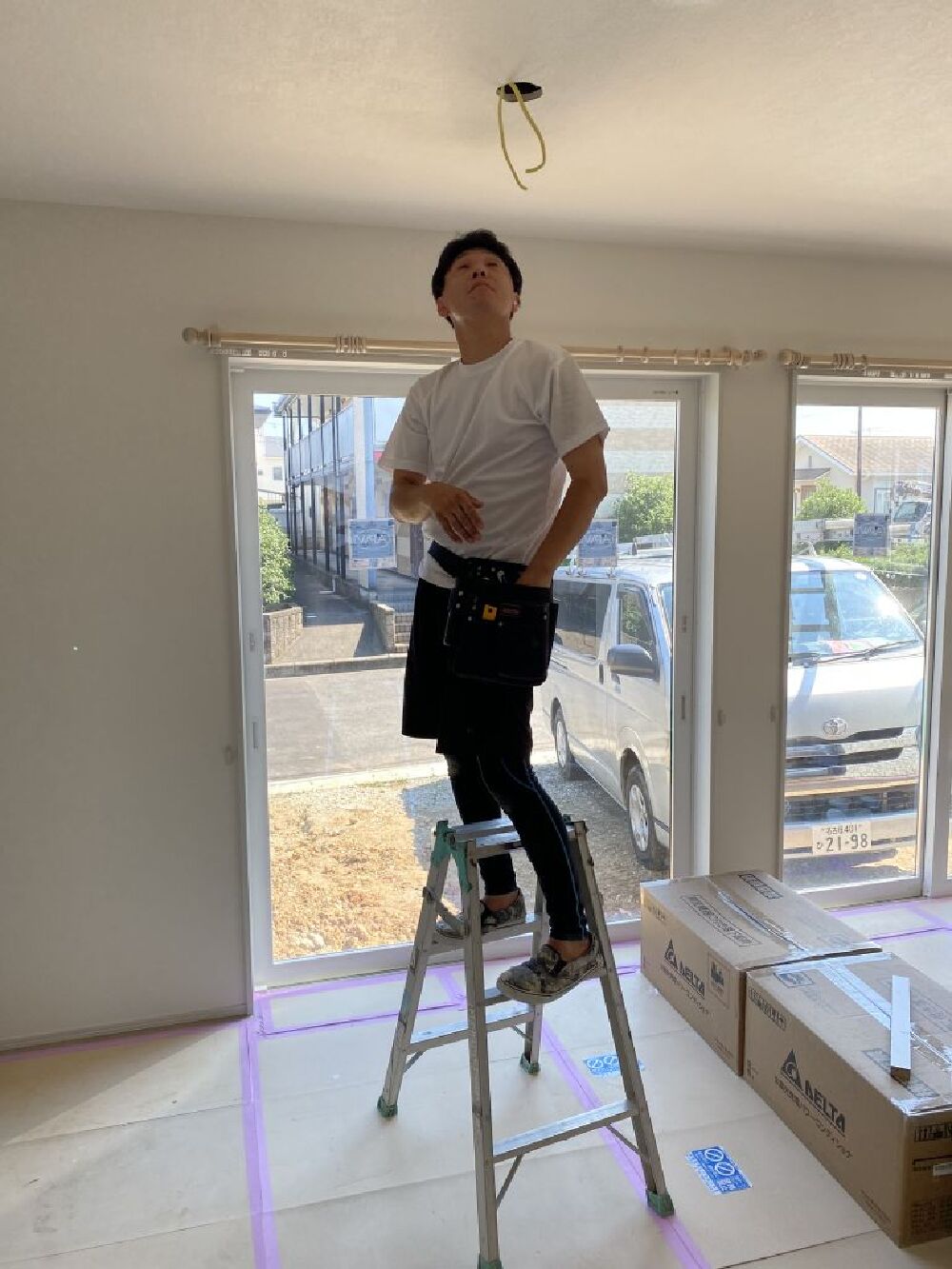

写真はダウンライトをつけている所になります(^^♪
- 94. 2022年07月08日
-
電気工事
昨日に引き続き、電気の器具付け工事です。
キッチンカウンター上に、コンセントを付けている所になります(^^)/
- 95. 2022年07月08日
-
電気工事
電気が点灯されました!
この瞬間はちょっとした感動があります!
家になったなぁという感じでしみじみと・・・・( ;∀;)
- 96. 2022年07月08日
-
電気工事
太陽光のパワコンを付けている所になります!
- 97. 2022年07月08日
-
電気工事
玄関ポーチのブラケット照明も付きました!
- 98. 2022年07月08日
-
大工工事
シューズクロークのシステム収納も完了です!
ホールとシュークロの間のロールスクリーンをこれから設置予定です(^_-)-☆
- 99. 2022年07月18日
-

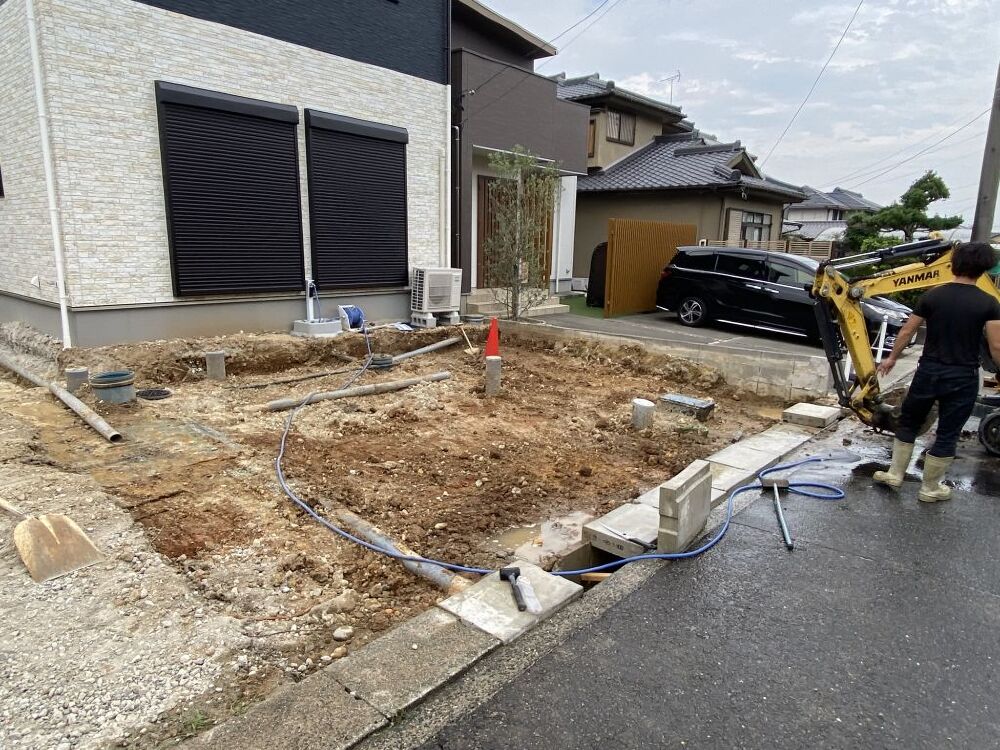

外構工事
外構工事もスタートしております。
- 100. 2022年07月27日
-

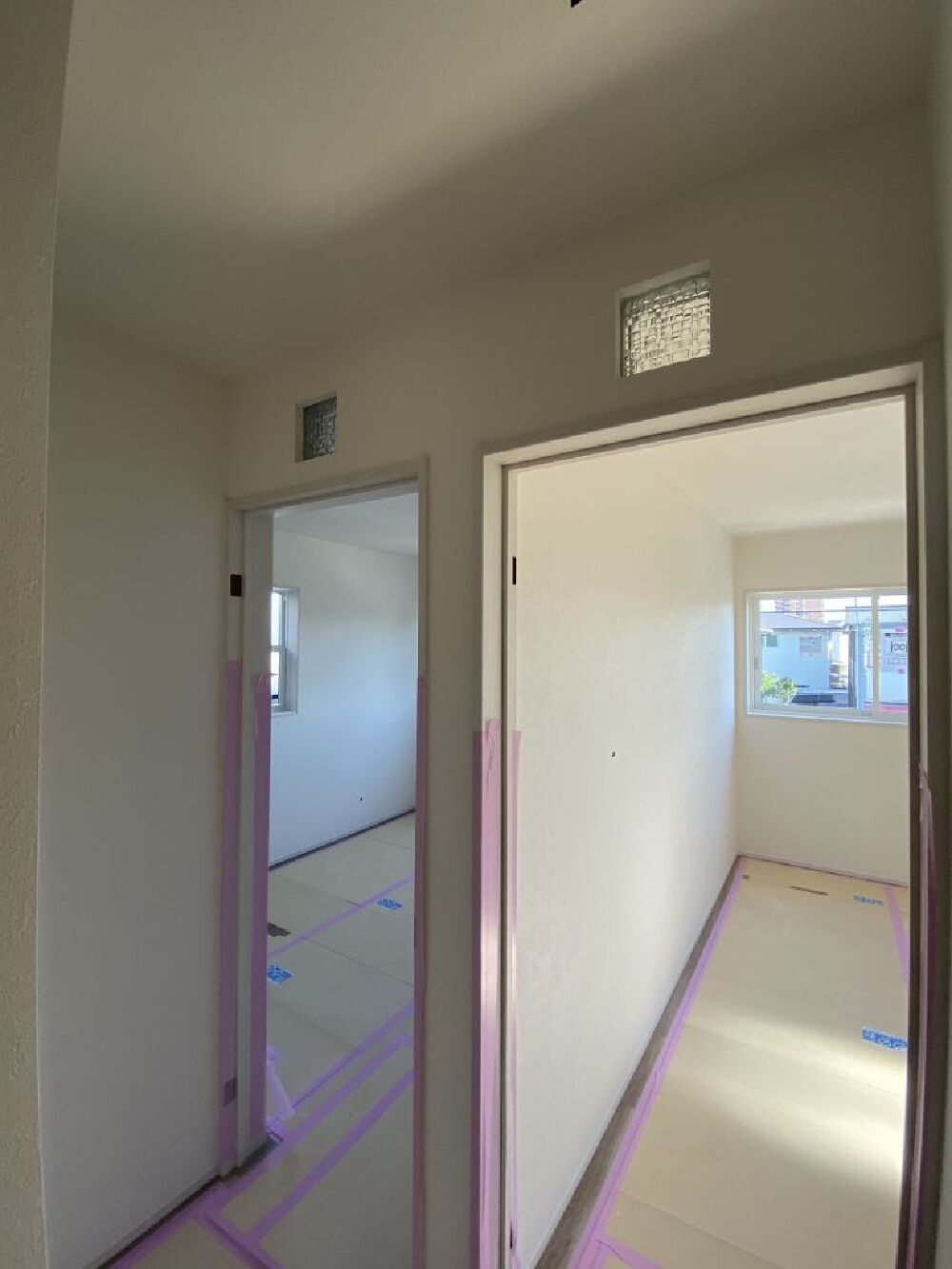

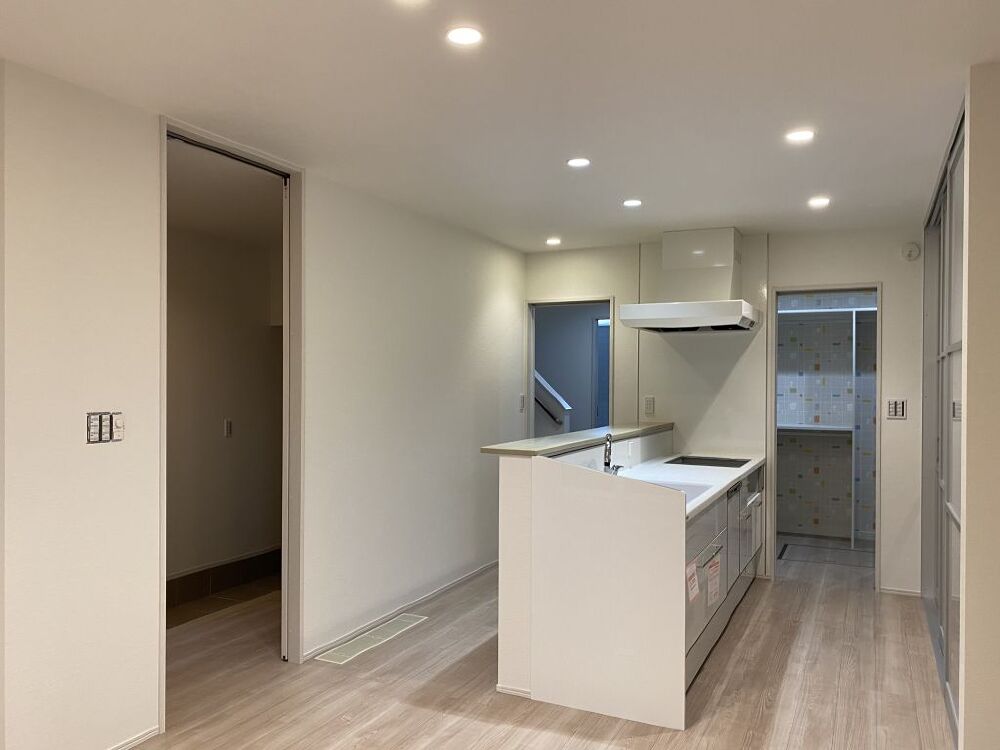

完成写真
- 101. 2022年07月28日
-
完成写真
- 102. 2022年07月28日
- 103. 2022年07月28日
-
完成写真
- 104. 2022年07月28日
-
完成写真
- 105. 2022年07月28日
-
完成写真
- 106. 2022年07月28日
-
完成写真
2Fホールの手洗いです。
手洗いの右側にトイレがあります。
- 107. 2022年07月28日
-
完成写真
- 108. 2022年07月28日
-
完成写真
- 109. 2022年07月28日
-
完成写真
- 110. 2022年07月28日
-
完成写真
- 111. 2022年07月28日
-
完成写真
- 112. 2022年07月28日
-
完成写真
- 113. 2022年07月28日
-
完成写真
- 114. 2022年07月28日
-
完成写真
