MU様邸 武豊町/知多半島

地域別にみる|武豊町

建築中レポート

1. 2016年02月22日
ショールーム見学

ショールーム見学

本日のM様夫妻は、トクラスショールームとLIXILショールームのハシゴです。
僕は、午前別物件の太陽光パネルの設置を手伝ってからの参加でしたが、
M様は大変だったと思います。
ショールームの2軒目でしたので、手慣れた感じでした!!
ここでの思い出は、奥様が浴室に入る為の、共有スリッパを
脱ぐのを忘れて自分の靴と交換してしまっていたこと(*´Д`)
こんな事書いたら怒られるかも知れないので、内密にお願いします。

2. 2016年03月24日
解体・地鎮祭

解体・地鎮祭

武豊町M様邸、本日解体・地鎮祭を行いました。
4月に入りまずは今まで長年住んできた家の解体から始まります。

3. 2016年04月19日
打合せ風景

打合せ風景

本日は、仕様の打合せを施主様と行っています。
いつものふうけいにはなるのですが、打合せ時にはカタログ、サンプルなどが
入り乱れて、ごちゃごちゃです。
※打合せ後にそれを、棚に片付けるのが好きなんです。・・・・(*´Д`)

4. 2016年04月21日
土入れ工事

土入れ工事

敷地が海に近いため、30㎝ではありますが土を入れて宅盤を高くしています。

5. 2016年04月22日
地盤補強工事

地盤補強工事

地盤は比較的良好で保証会社の判定では、補強不要だったのですが、
施主様の要望により補強工事を本日より行います。

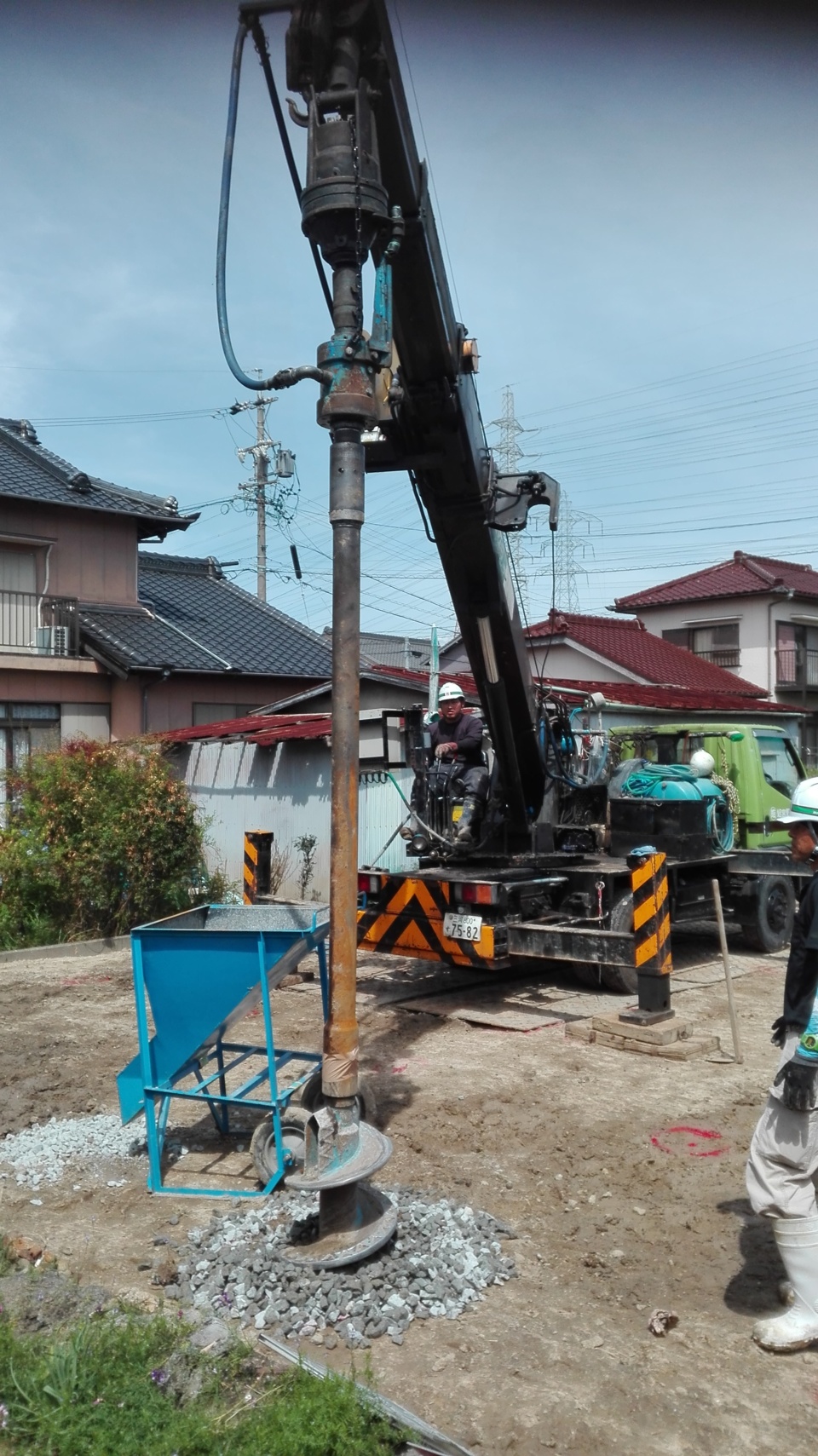

天然砕石で杭を作る工法で、液状化対策としては特に有効なので、
この地には最適です。

6. 2016年04月22日
地盤補強工事

地盤補強工事

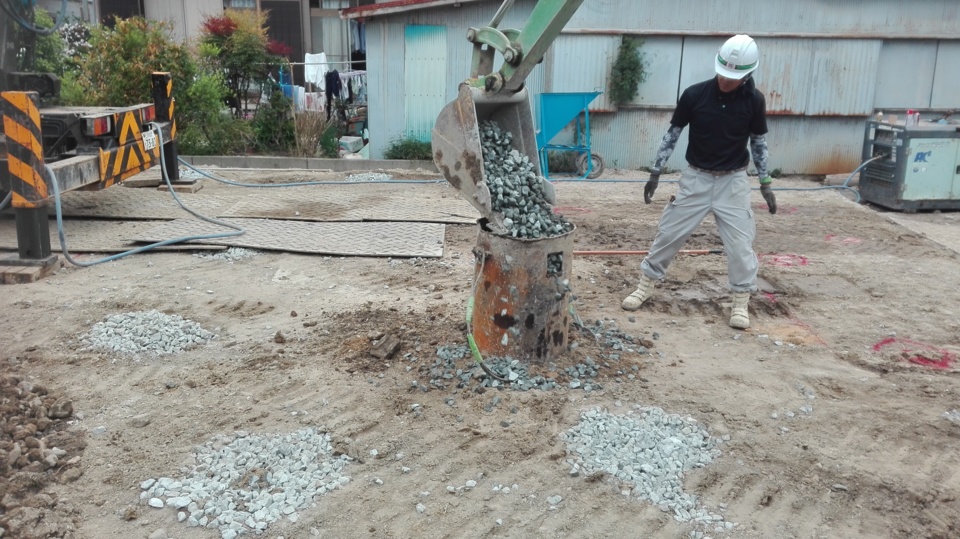

施工状況です。
写真は、掘った穴に、砕石を入れている所です。

7. 2016年04月23日
地盤補強工事

地盤補強工事

写真の砕石部分が杭となっている部分です。
工事ももう一息です。

8. 2016年04月26日
基礎工事開始

基礎工事開始

本位より、基礎工事を開始します。
担当しますのは大岩工務店さんです。
まずは、建物の位置を決めるちょうはりから。

9. 2016年04月28日
基礎工事

基礎工事

基礎工事進捗中です。
土壌に対しての白アリ薬剤の塗布も完了し、
その上に防湿シートの施工を完了しています。

10. 2016年05月02日
基礎工事

基礎工事

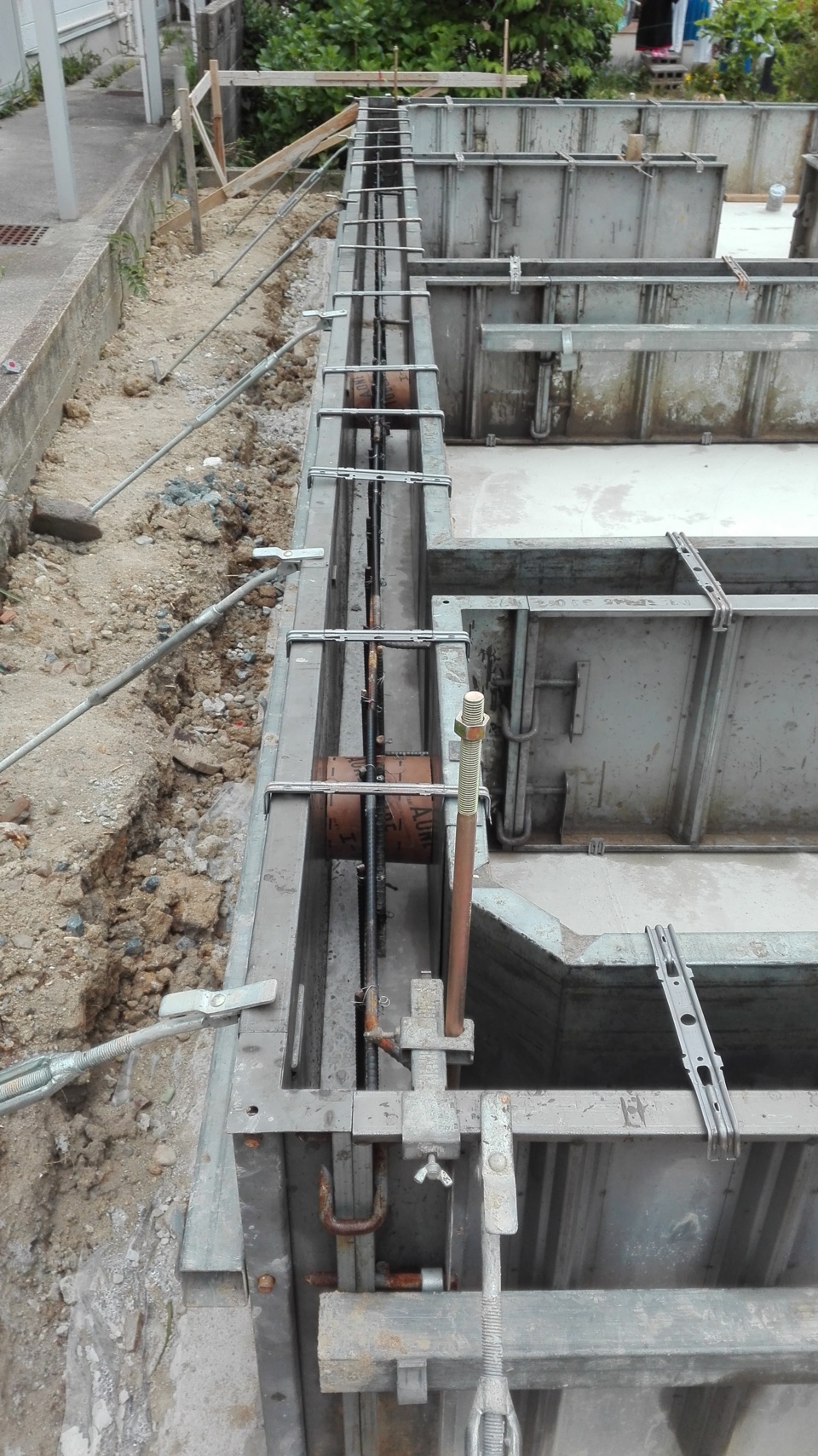

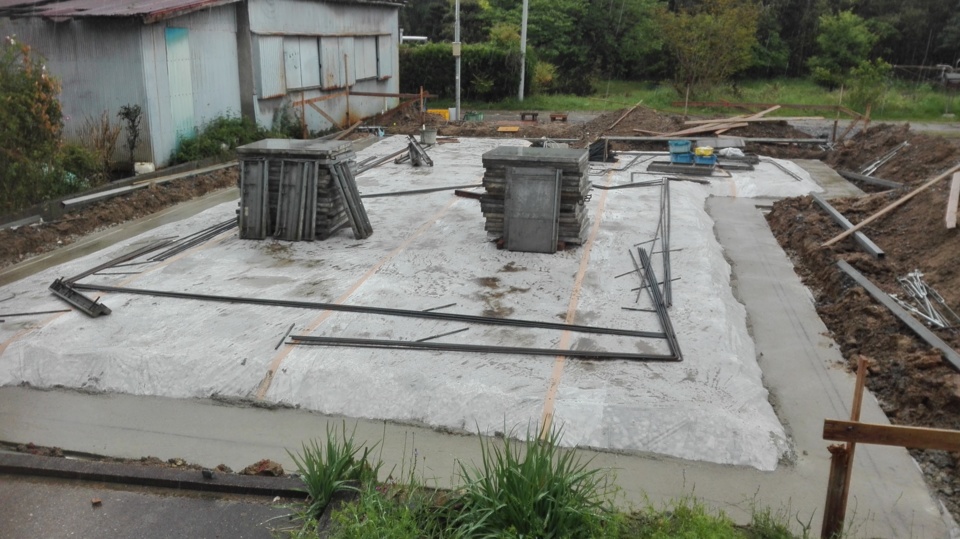

基礎の配筋と、外部の型枠の設置が完了しました。
次は、ベタ基礎のベースコンクリートの打設となります。

11. 2016年05月02日
基礎工事

基礎工事

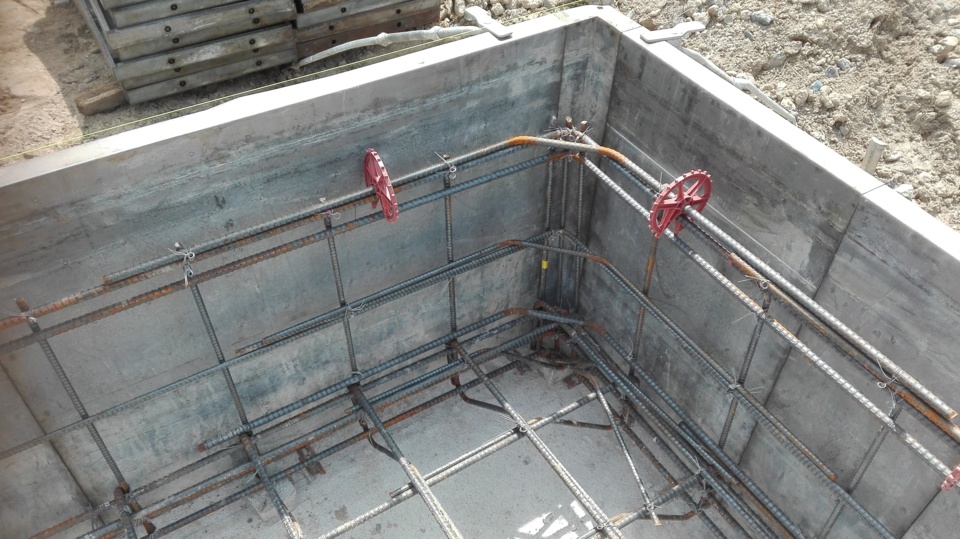

基礎配筋状況。
コーナー部分には、補強を行っています。

12. 2016年05月02日
基礎工事

基礎工事

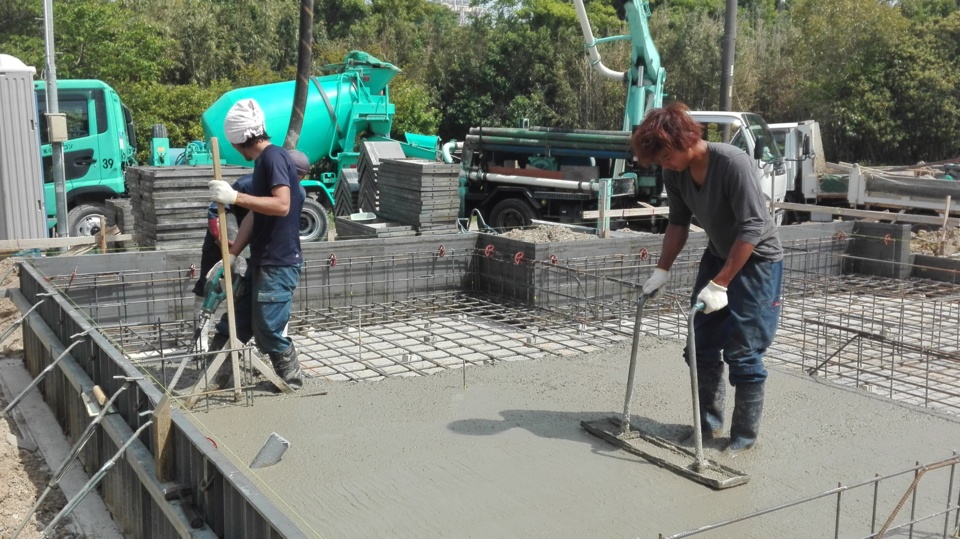

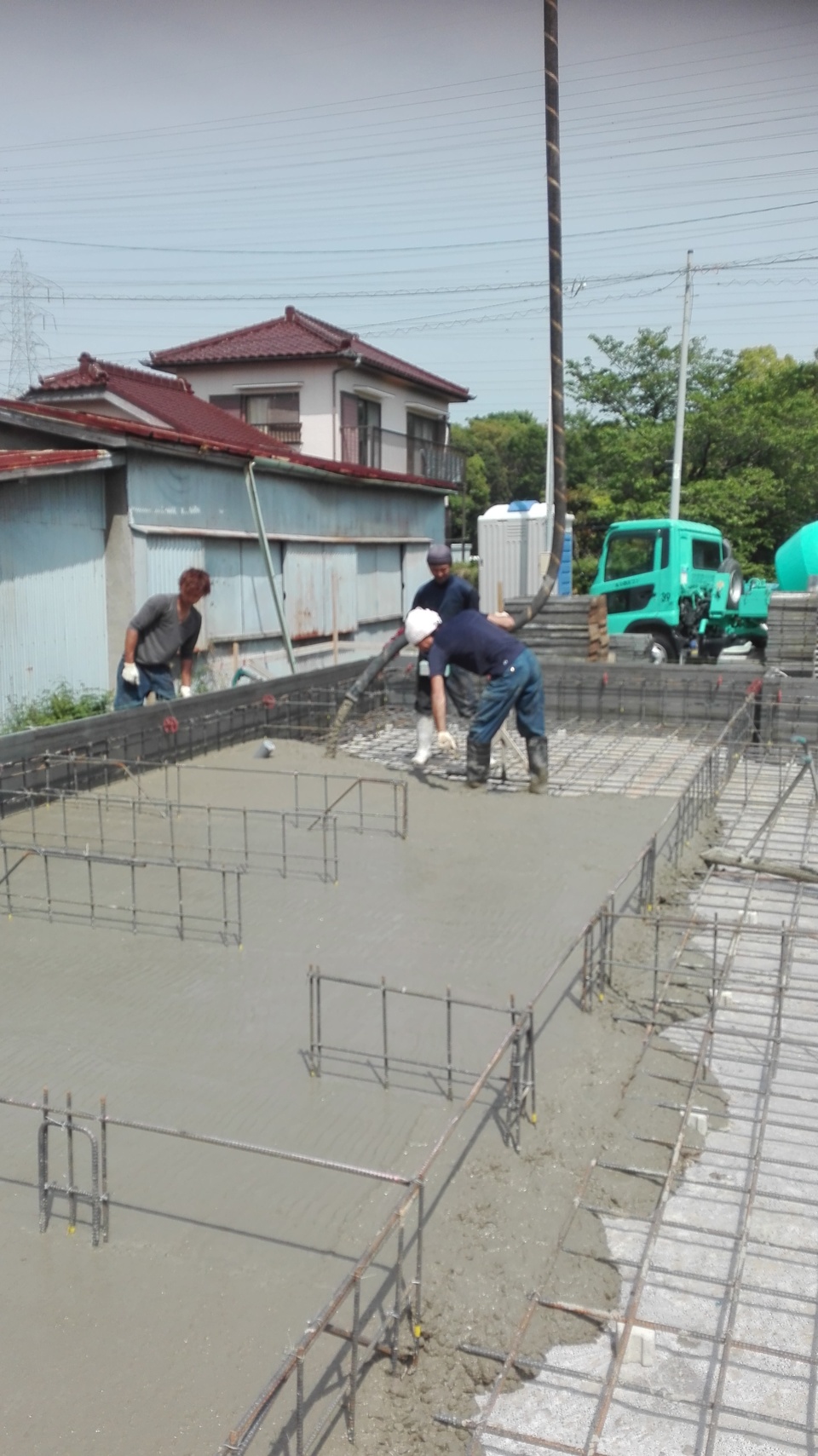

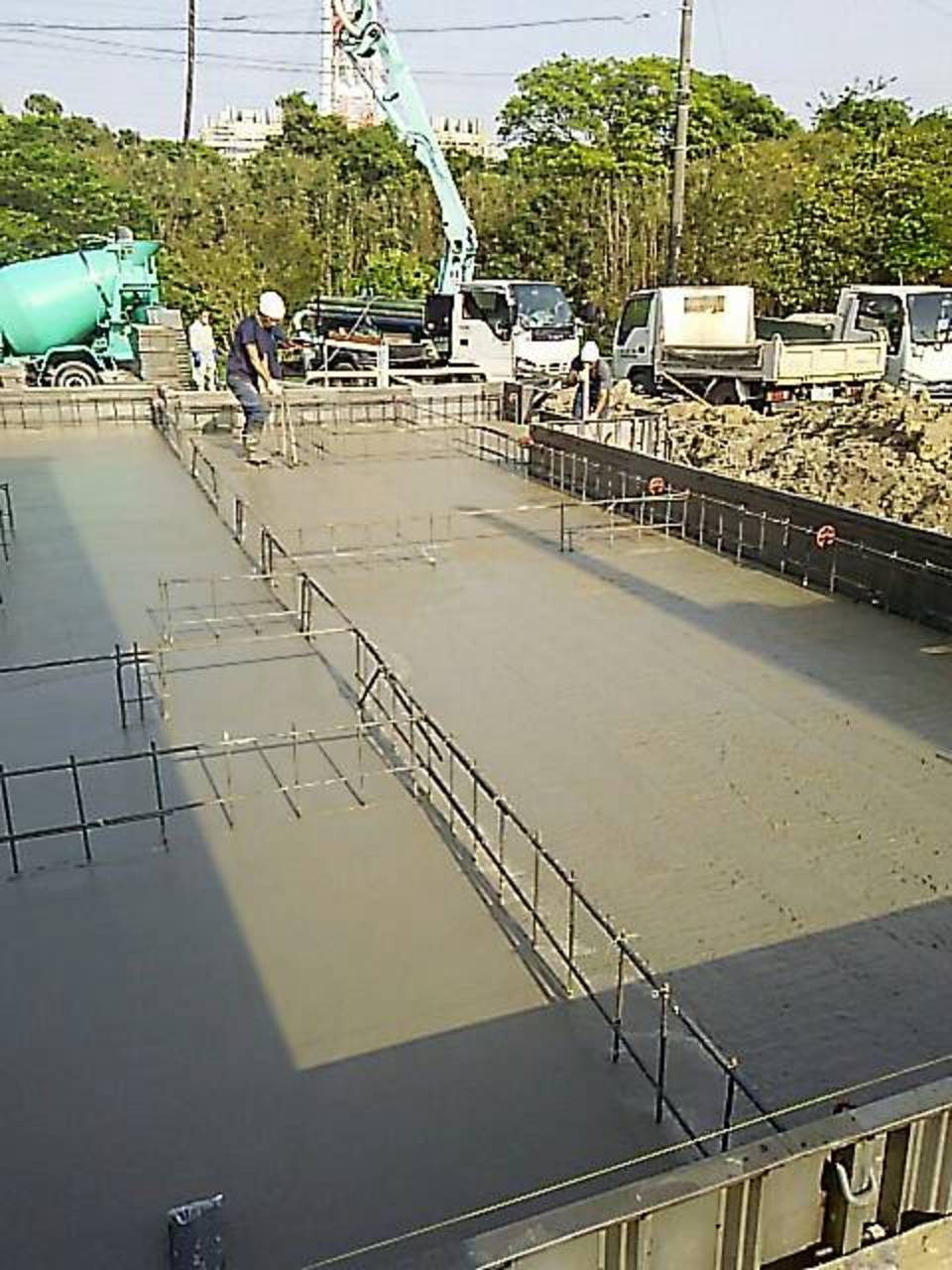

ベースコンクリートの打設です。
下に敷き並べられた鉄筋は本日で隠れてしまいます。

13. 2016年05月02日
基礎工事

基礎工事

ベースコンクリート打設状況です。

14. 2016年05月02日
基礎工事

基礎工事

ベースコンクリート打設完了時です。
コテを使って平滑に仕上げています。

15. 2016年05月06日
基礎工事

基礎工事

ベースコンクリートの打設が終わって、

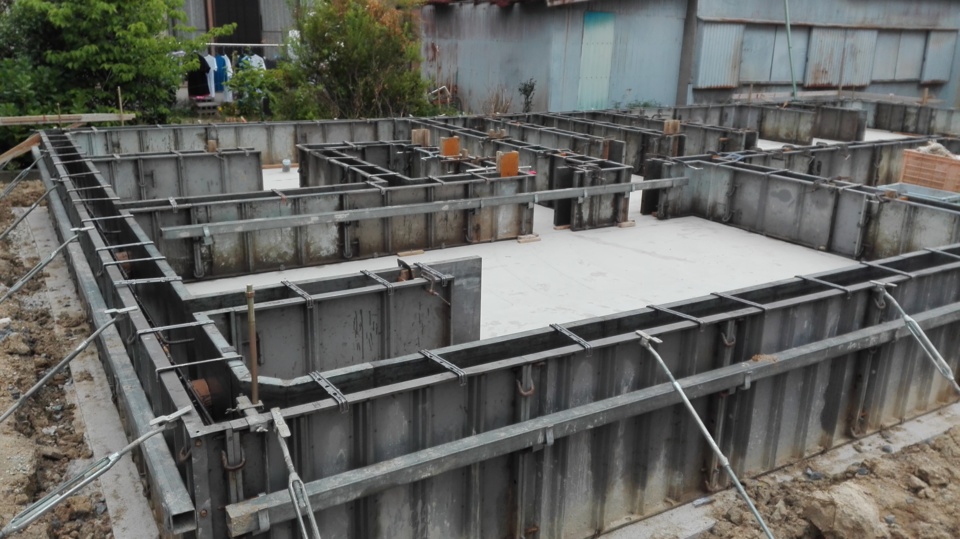

立ち上がりの型枠を設置しました。

16. 2016年05月06日
基礎工事

基礎工事

午後から立ち上がりコンクリートの打設で、
打設前に型枠の検査を行っています。
コンクリートは打設前にしっかり検査をしていないと、
打設後には何ともならなくなってしまうので、特に念入りに検査を行います。

17. 2016年05月06日
基礎工事

基礎工事

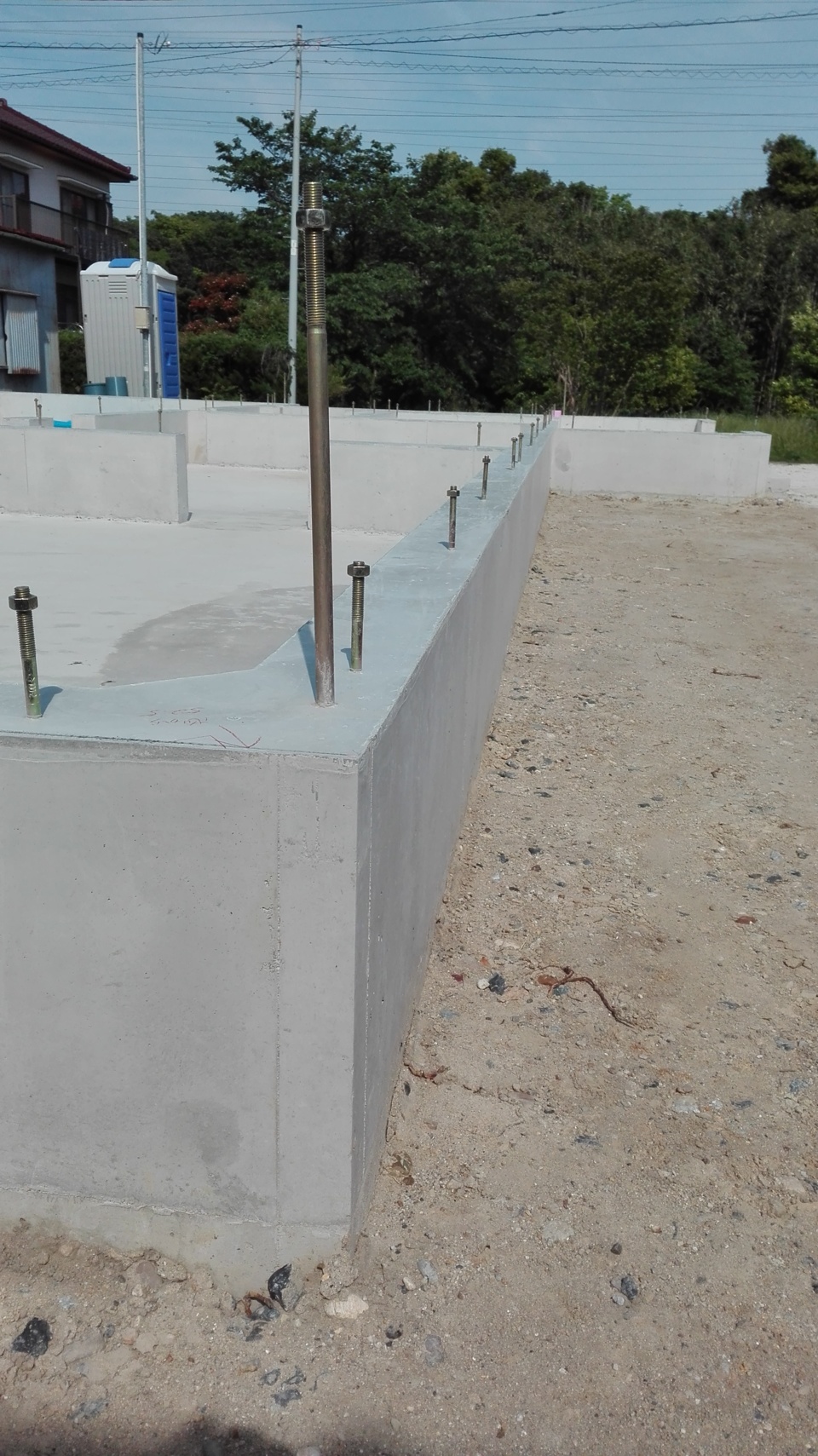

立ち上がりのコンクリートの打設が終わり、
アンカーボルトの設置を行っています。
アンカーボルトは、基礎と土台を緊結する金物です。

18. 2016年05月14日
水道工事

水道工事

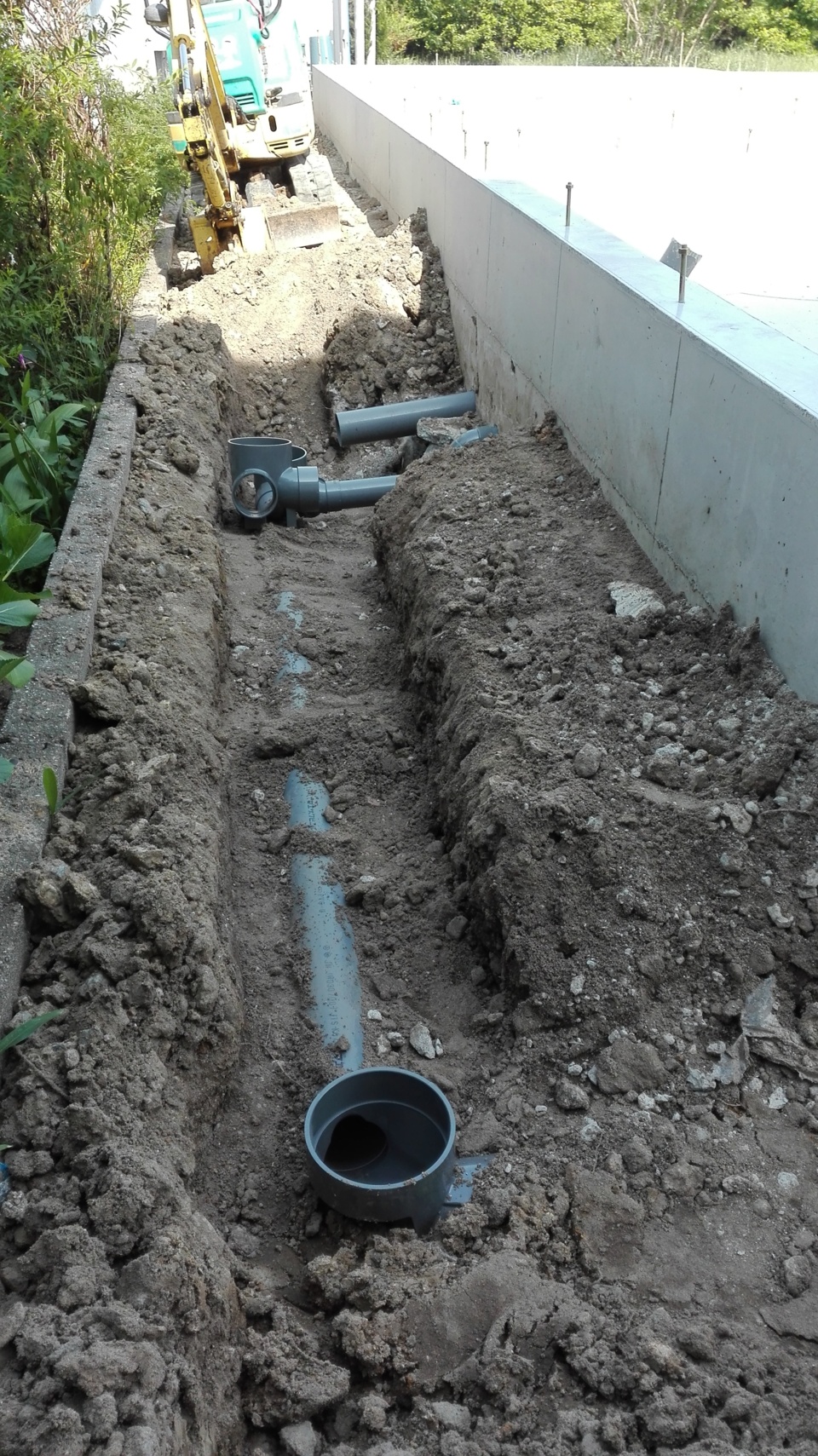

足場がかかる前に先行で、外部の水道の配管工事を行っています。
しっかりと接続と、勾配の確保を確認してます。

19. 2016年05月14日
基礎工事

基礎工事

基礎工事完了しました。
写真は、基礎から出ている金物で、
ホールダウン金物と言って、基礎と柱を緊結する金物になります。

20. 2016年05月18日
土台伏せ工事

土台伏せ工事

本日は土台伏せ工事です。

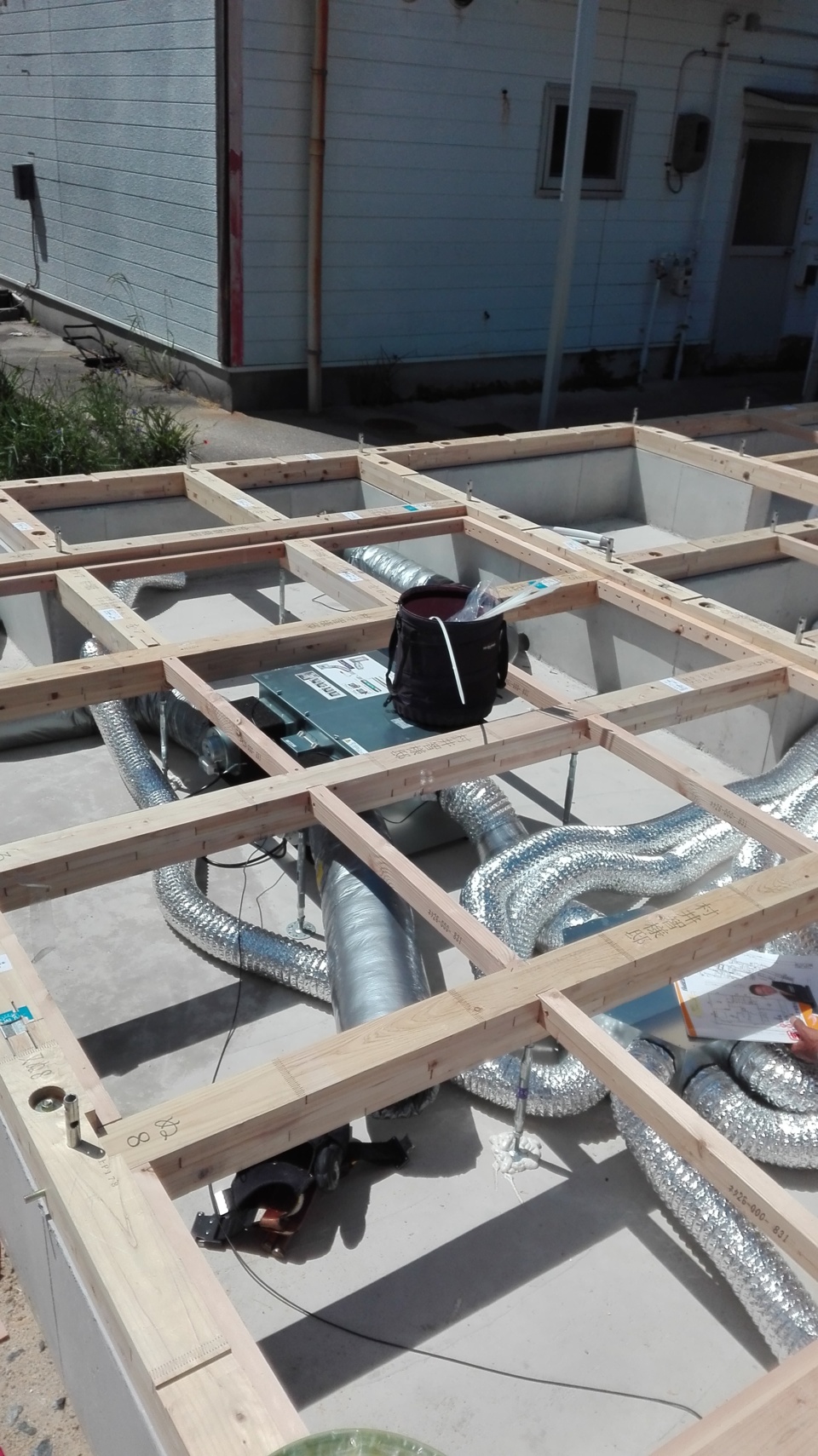

基礎の上に、土台や床を設置するのですが、
イシンの場合はさらに床下にエコアイ24時間換気システムを設置する
工事も行っています。
床下も室内と同じ環境になって空気の循環も行っているので、
床下の工事も慎重に綺麗に行っています。

21. 2016年05月26日
祝!上棟

祝!上棟

本日は上棟を迎えました。!!
おめでとうございます。
朝から、お施主様に大工さん達に向けて挨拶の言葉を頂き、
感動もあり、写真は大工工事を担当する二階堂棟梁とお施主さまとで
建物のお清めを行っています。
無事の上棟となりますように!!

22. 2016年05月26日
祝!上棟

祝!上棟

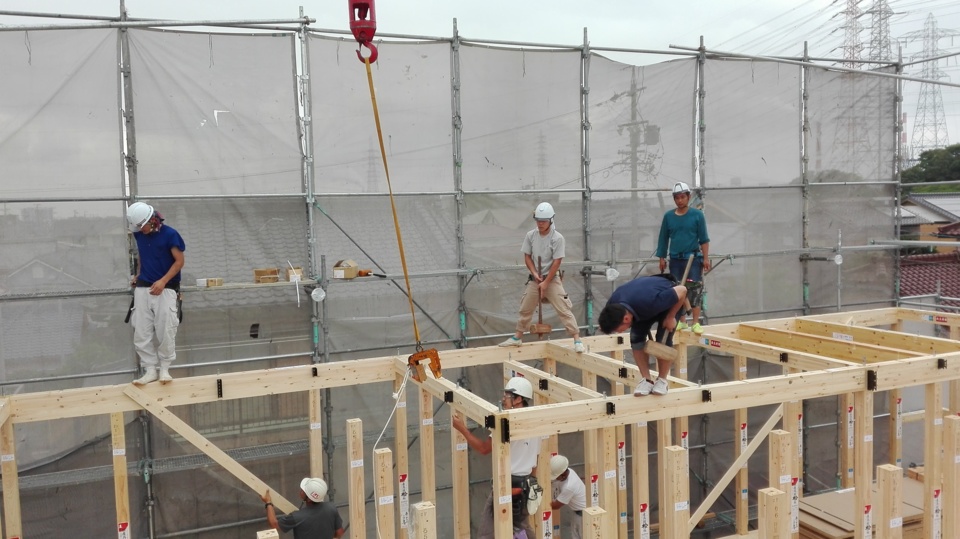

レッかーを使って建前を行います。

23. 2016年05月26日
祝!上棟

祝!上棟

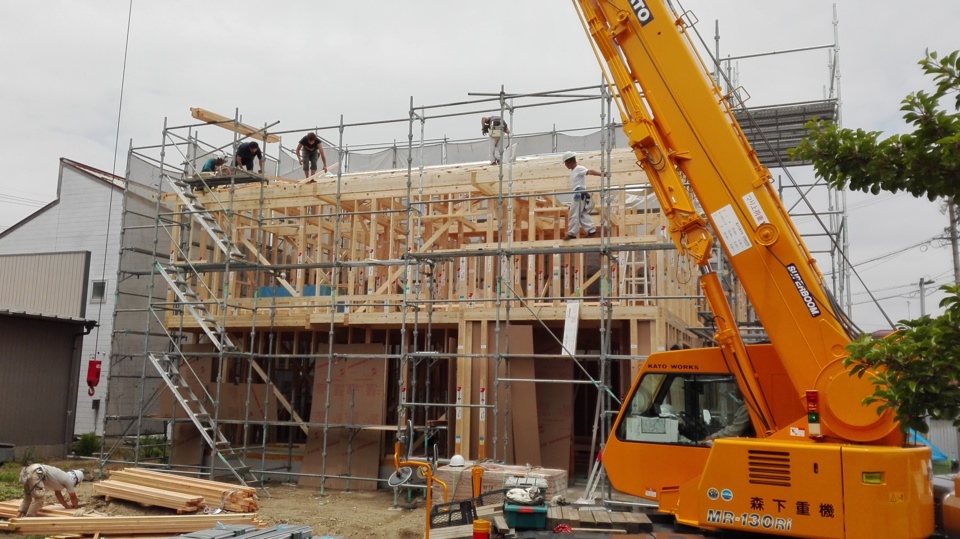

建前状況です。
今は2階の床梁をかけている所です。
梁の上に乗ると結構怖いです。

24. 2016年05月26日
祝!上棟

祝!上棟

建前も順調に進み、しっかりと形が出来てきました。

25. 2016年05月26日
祝!上棟

祝!上棟

お昼弁当は、お施主様のご厚意でご馳走になりました。
銀行への手続きの関係で、お施主さまは一緒に食べれず、
夫婦二人での昼食です。我が家の出来る建前中の家の中での昼食は格別では
ないでしょうか??!(^^)!

26. 2016年05月26日
祝!上棟

祝!上棟

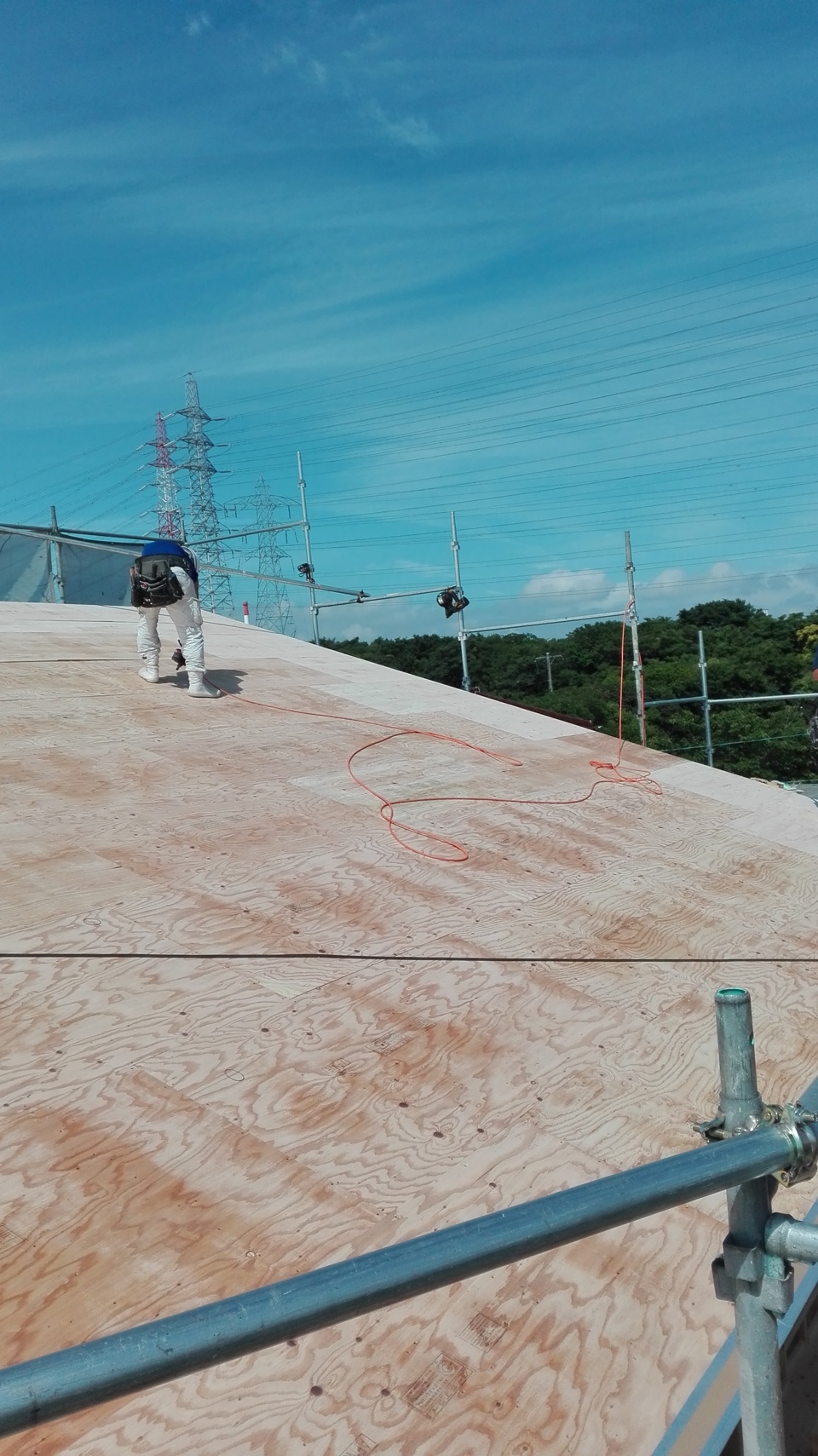

屋根まで完了し、これからルーフィング工事を行います。
予定外の青空に屋根が映えますね

27. 2016年05月26日
祝!上棟

祝!上棟

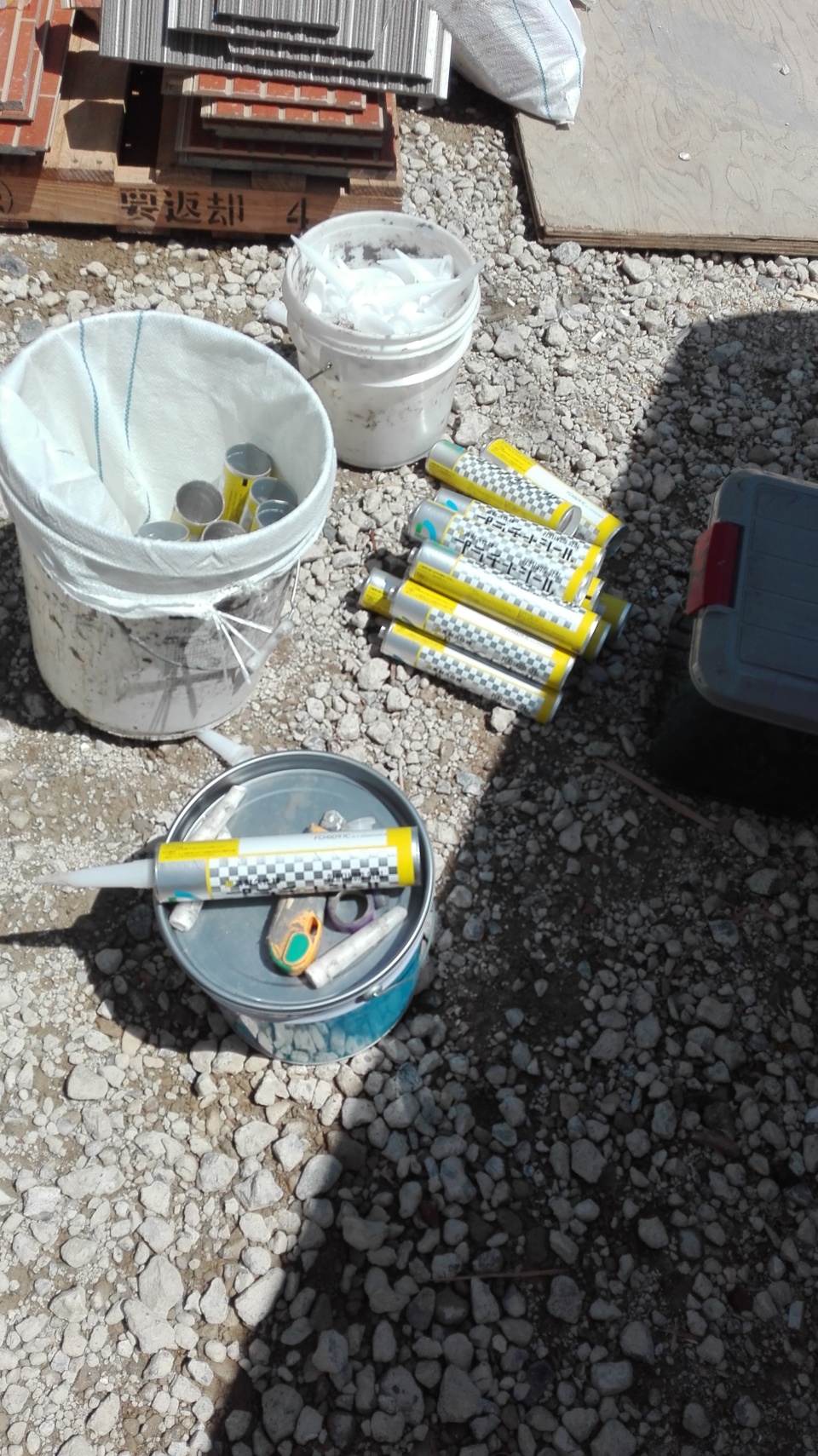

アクティブでフレンドリーなご夫婦。

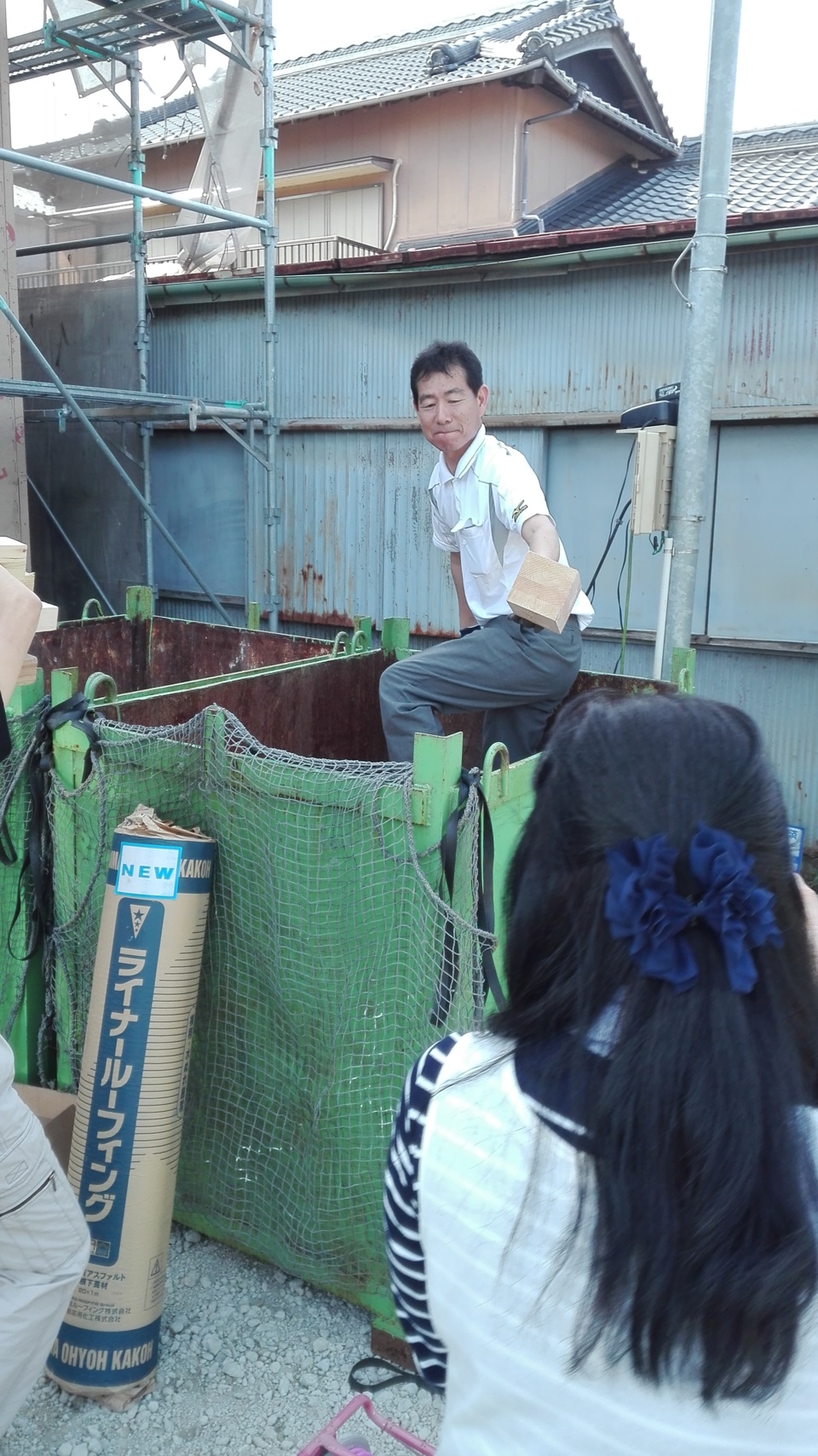

ご主人はさっそくゴミ箱から、使えそうな材料を探しています。

28. 2016年05月26日
祝!上棟

祝!上棟

外壁はこだわりの、コーキングレスのニチハのヒュージェというサイディングを採用。
いつもはないのですが、メーカーの営業さんにも来てもらい、お施主さんに商品の説明をしてもらいました。。お施主様期待の外壁です。

29. 2016年05月26日
祝!上棟

祝!上棟

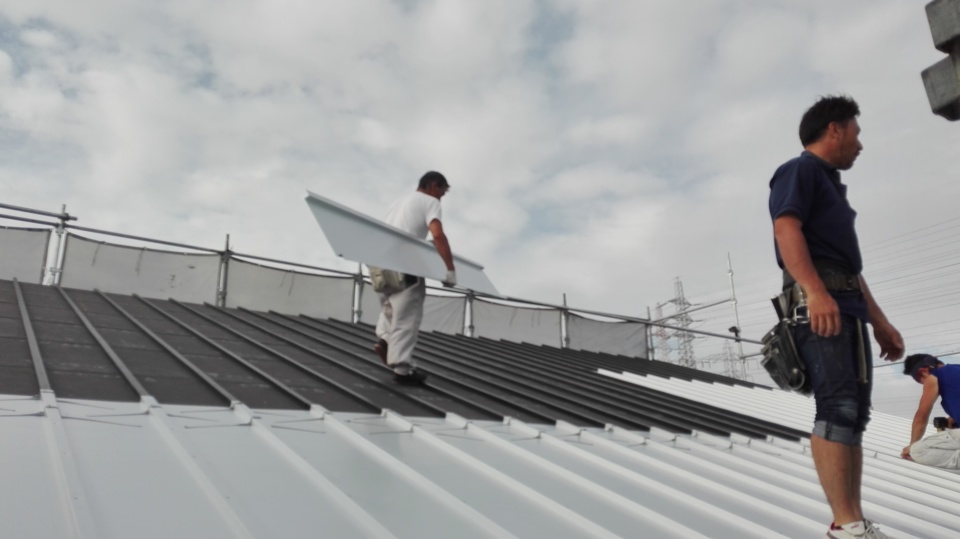

屋根のルーフィングも完了し、写真はアンダールーフと言って、
ガルバニウム鋼板屋根を施工中。

30. 2016年05月26日
祝!上棟

祝!上棟

M様邸を担当する、二階堂棟梁です。

31. 2016年05月26日
祝!上棟

祝!上棟

建前が無事終了し、お施主さまから一言挨拶を頂いています。
家作りまでの過程も複雑で長く、想いも人一倍強いご夫婦。
その気持ちにこたえられるよう、最後まで頑張りたいです。

32. 2016年05月26日
祝!上棟

祝!上棟

建前が無事終了し、お施主さまから一言挨拶を頂いています。
家作りまでの過程も複雑で長く、想いも人一倍強いご夫婦。
その気持ちにこたえられるよう、最後まで頑張りたいです。

33. 2016年05月27日
大工工事

大工工事

建前が終わり、本日はバルコニーの下地を作っていました。
建前直後も、大工さんはいろいろやる事があり、忙しいですね。

34. 2016年05月27日
大工工事

大工工事

二階堂建築の2人、2階と3階に分かれて作業しています。

35. 2016年05月30日
大工工事

大工工事

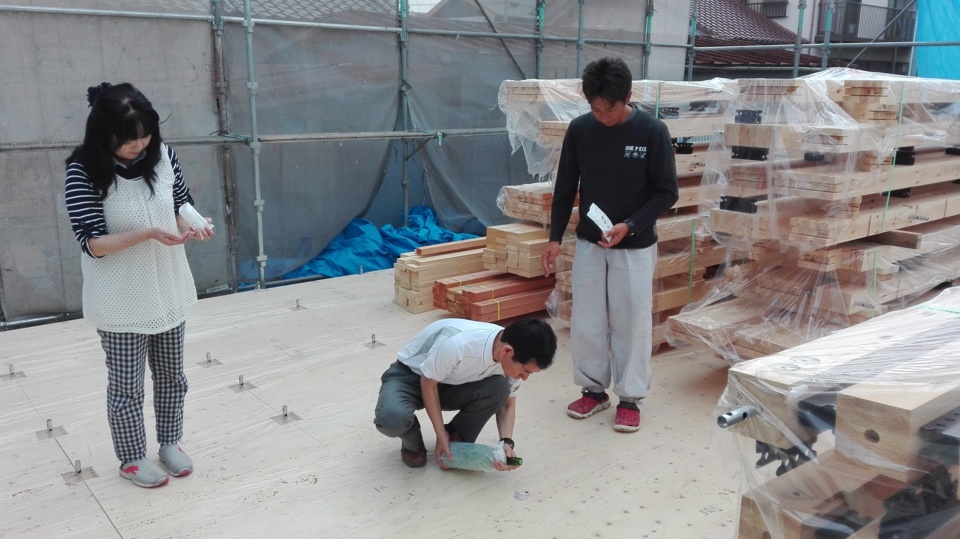

本日はサッシが搬入されました。
今回も色んな内観の色のサッシの為、
設置前に色のチェックです。

36. 2016年06月01日
電気工事

電気工事

本日より電気工事担当の藤本電気さんが入っています。

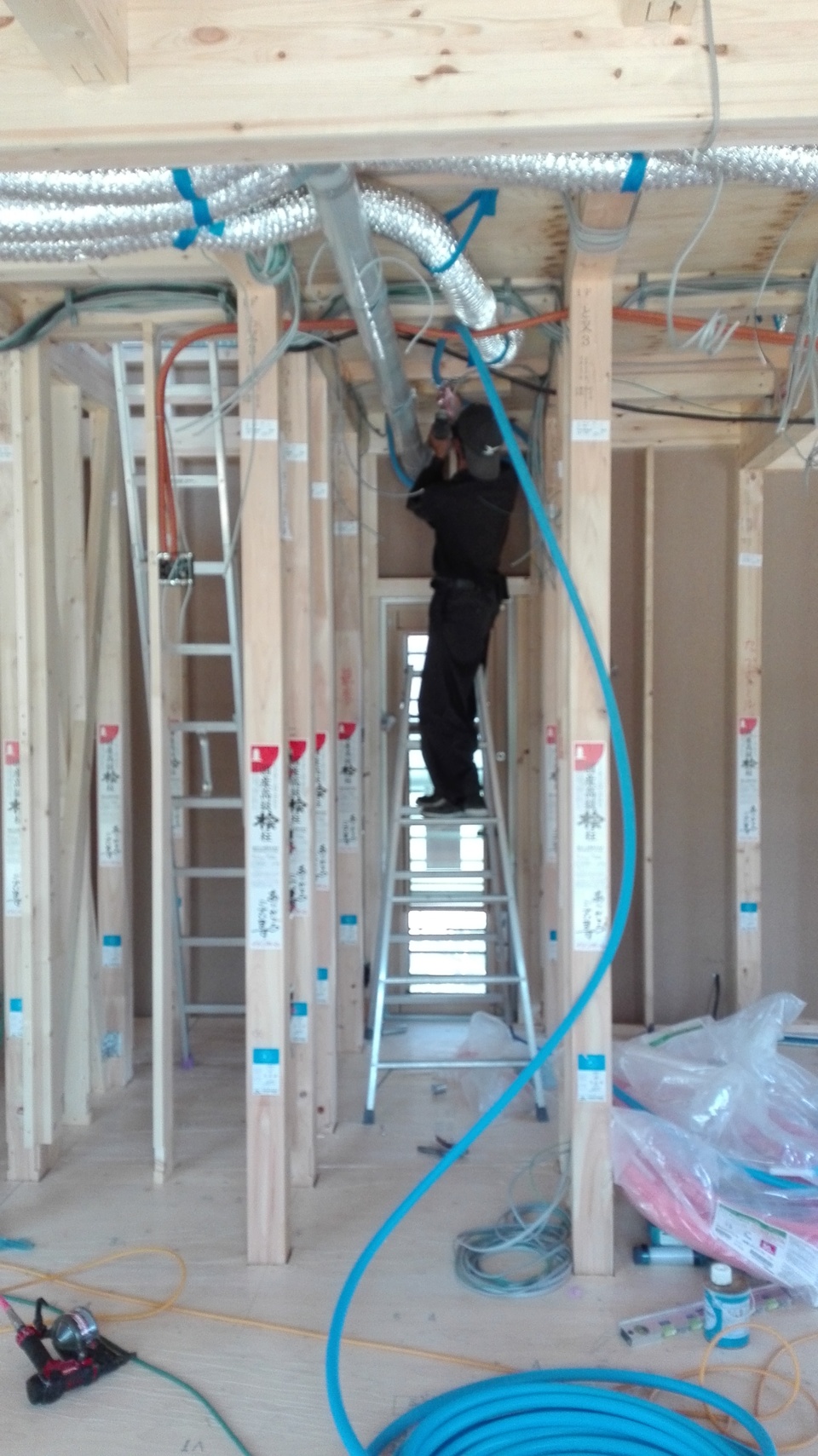

リビングのエアコンコンセントを設置している所です。

37. 2016年06月02日
水道工事

水道工事

本日より水道工事担当の高橋設備さんが入り、
内部の配管工事をしています。
大工工事が進むとできなくなったりやりにくくなるので、
その前に先行で行います。青い物が水を通す管です。
2階のトイレと廊下の手洗いにつながります。

38. 2016年06月06日
ユニットバス工事

ユニットバス工事

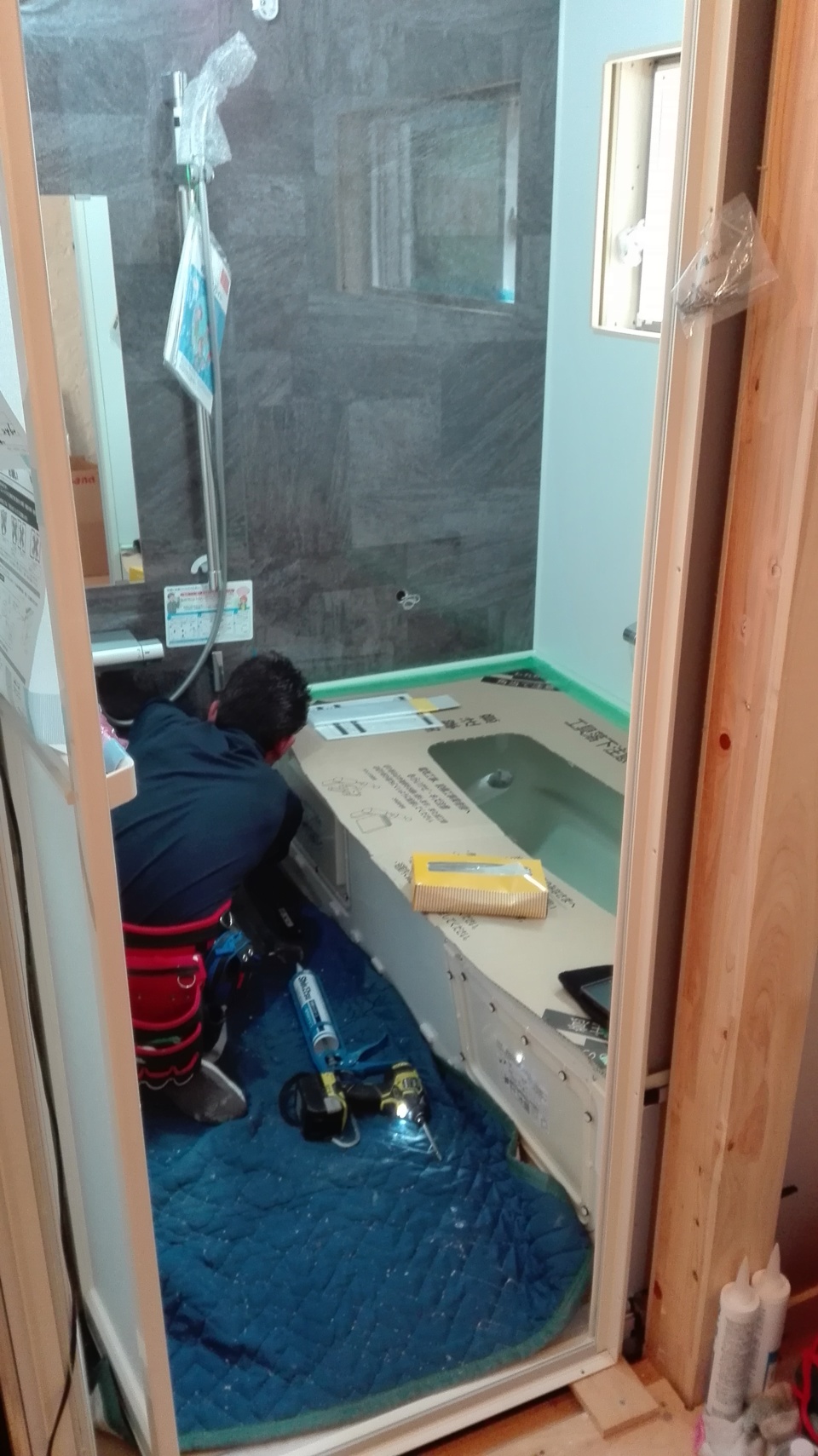

本日はユニットバスの設置工事が行われました。

39. 2016年06月06日
遮熱防水シート施工

遮熱防水シート施工

6/1になりますが、この銀色の紙の施工を行いました。
遮熱効果のある防水シートで赤外線を80%反射する効果がある物です。
これが屋根部にも施工されるため、家全体をすっぽりと覆う形になります。

40. 2016年06月15日
大工工事

大工工事

大工工事も順当に進んでいます。

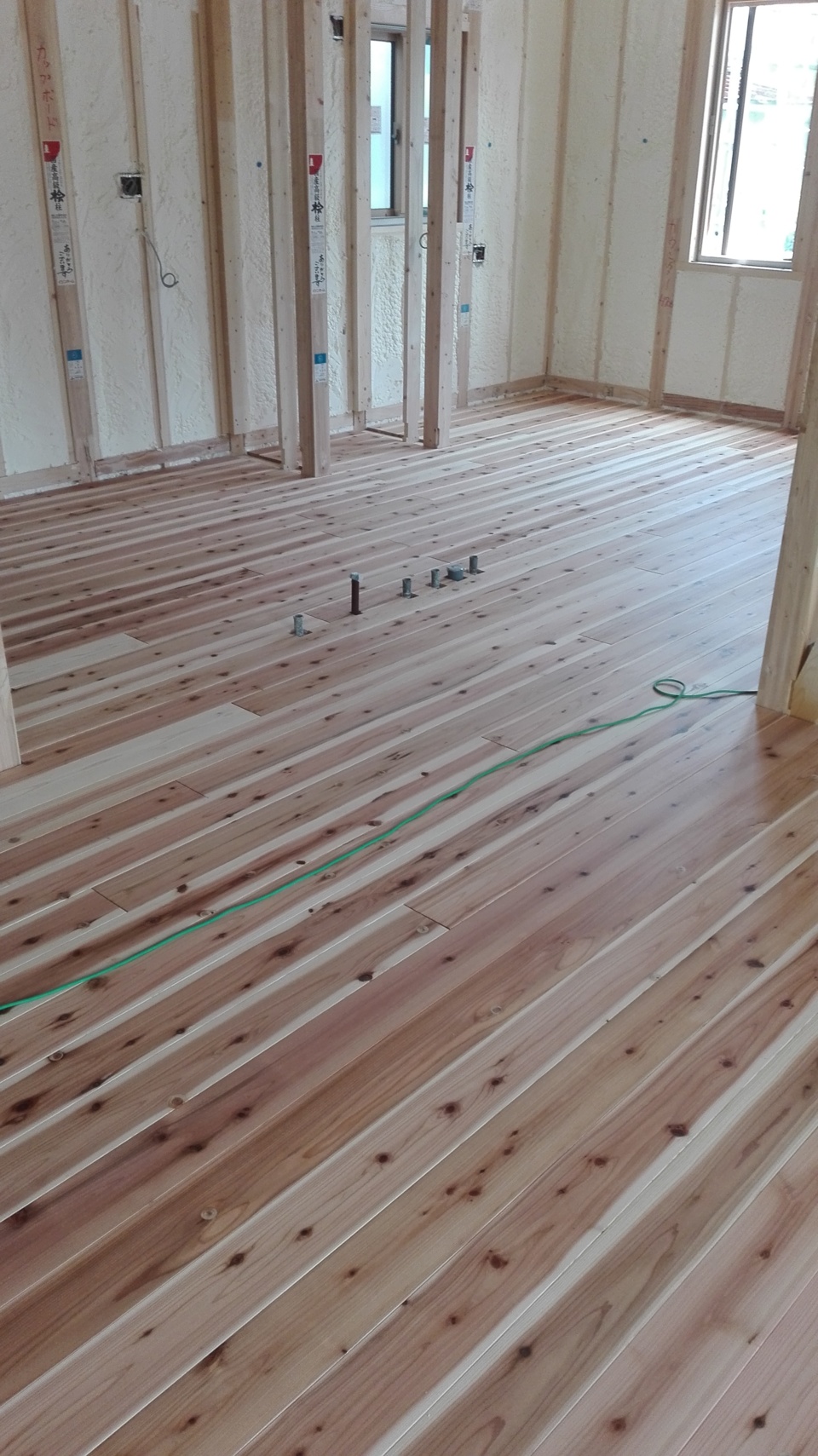

写真は1階のリビングで杉の節ありの無垢床材を採用です。
節は好き嫌いありますが、個人的には無垢らしくて好きな商品です。

41. 2016年06月27日
外壁工事

外壁工事

外壁工事も順調に進んでいます。
ニチハのヒュージェという商品で、
縦横ともサイディングのジョイントをなくせる商品です。

42. 2016年07月08日
大工工事

大工工事

木下大工が、玄関収納の床をカットしています。
他の床と同じ、杉の無垢材です。

43. 2016年07月11日
外壁工事

外壁工事

外壁工事も進み、コーキングを行っています。
今回はお施主様の希望もあって、ニチハのプラチナコートという
弾性に非常に優れた商品を採用です。

44. 2016年07月20日
クロス工事

クロス工事

出角部分に、コーナーテープを貼って、
コーナー部分を補強しています。
写真はクロス工事担当、インテリアマルニの田中社長さん。

45. 2016年07月22日
大工工事

大工工事

内部の大工工事が完了していました。

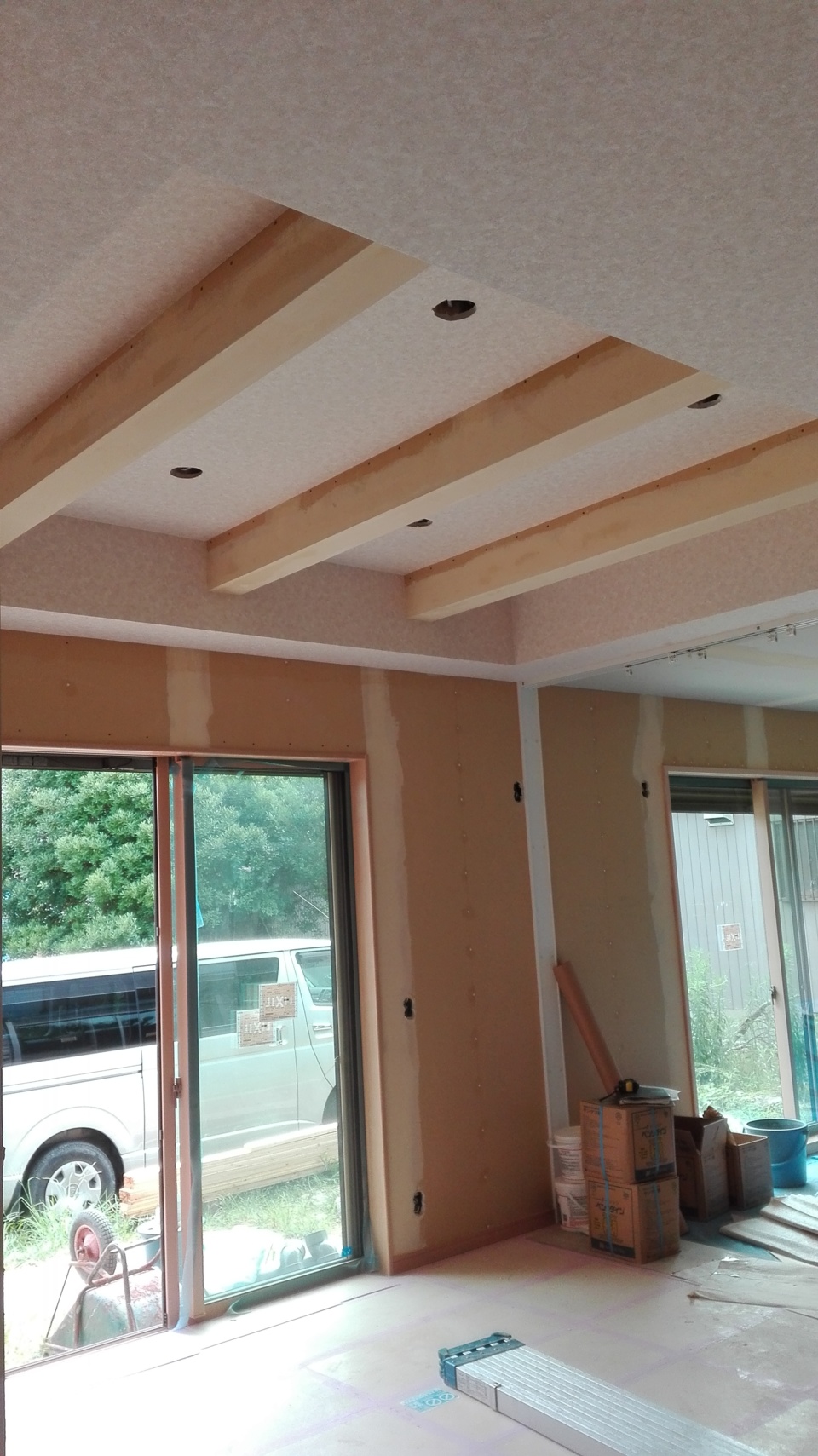

写真はリビングの天井です。
折り上げ天井にして、可能な限り高さを出しました。
梁には、木目のクロスを貼る予定です。

46. 2016年07月22日
ソーラーポート設置完了

ソーラーポート設置完了

駐車場よてい部分に、カーポートが設置されました。
太陽光パネルをカーポートの上に載せる予定で、イシンではソーラーポートと呼んでいます。

47. 2016年07月22日
クロス工事

クロス工事

写真はクロス工事のパテという工程です。
大工さんの貼ったプラスターボードのジョイントに
塗っていき、下地を平滑にしてジョイントを目立たなくします。

48. 2016年07月22日
クロス工事

クロス工事

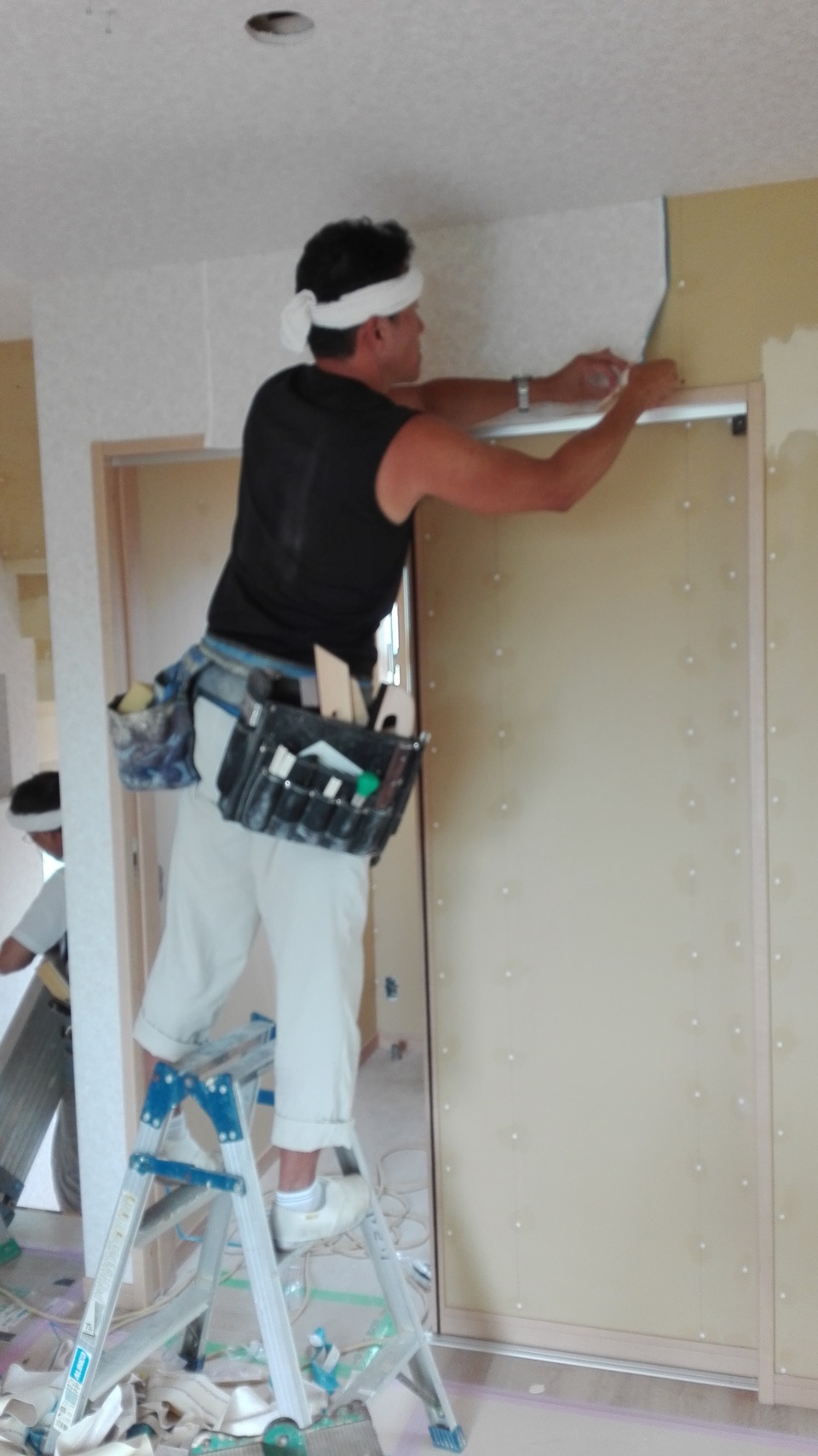

クロスを貼ってる所です。

49. 2016年08月01日
大工工事

大工工事

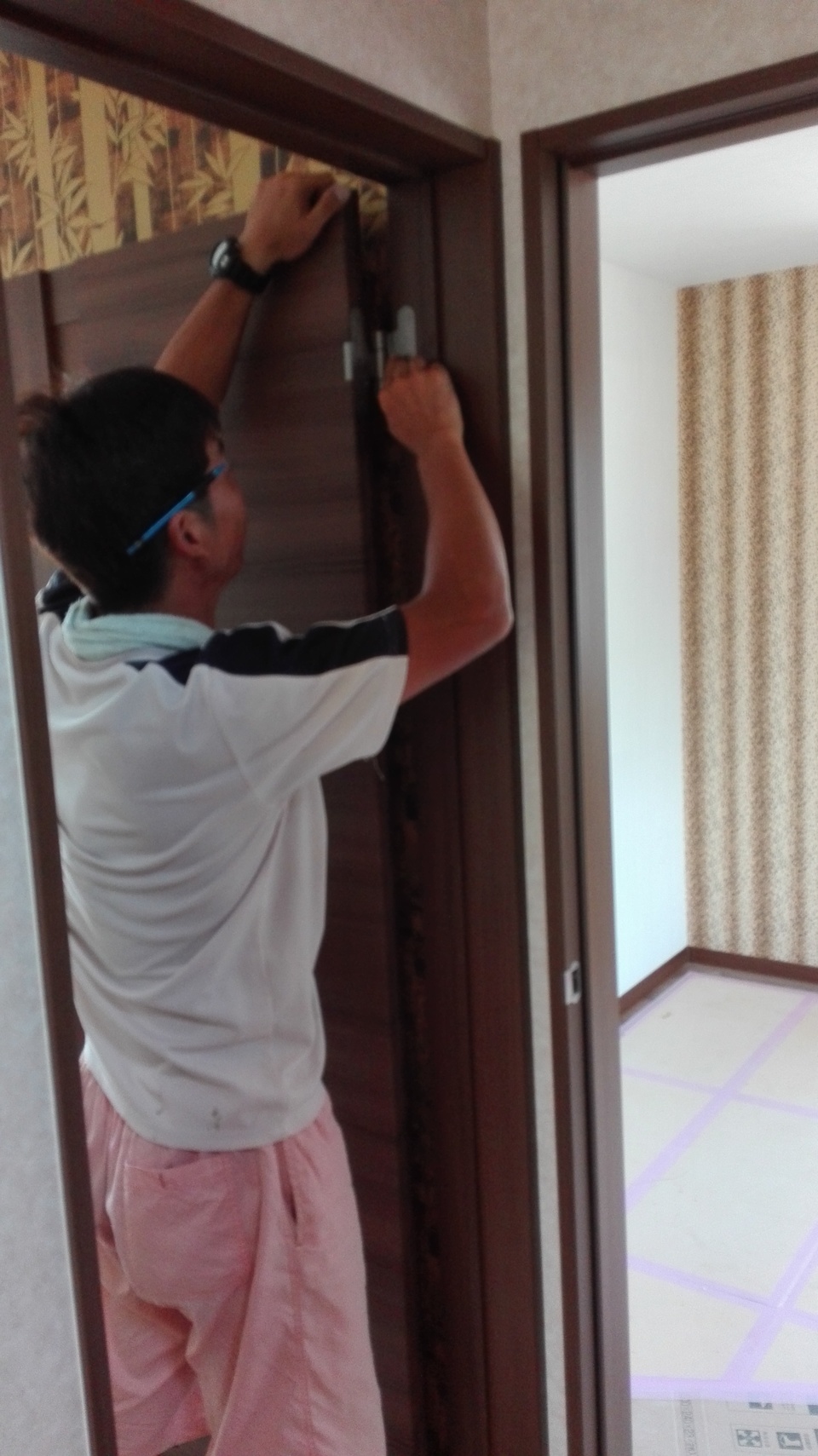

大工の二階堂棟梁が再び登場し、仕上げの工事を行います。
写真は、建具を吊っている所になります。
建具は毎日開閉を繰り返す部分になりますので、
調整も慎重に何度も行います。

50. 2016年08月01日
クロス工事

クロス工事

2Fのトイレのクロスです。
2階のクロスは、来客者が使う頻度は少ないので、
人目を気にせず好きなクロスを採用されます。
今回は、ジャングルです。ご主人様が選ばれましたが、
娘さん達からは大不評だったようです。(*´Д`)

51. 2016年08月01日
和室の内障子

和室の内障子

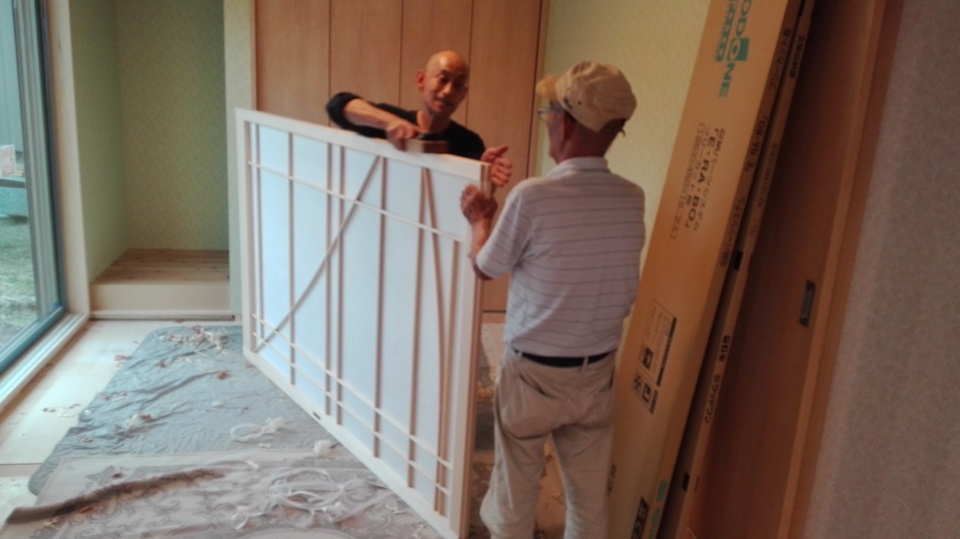

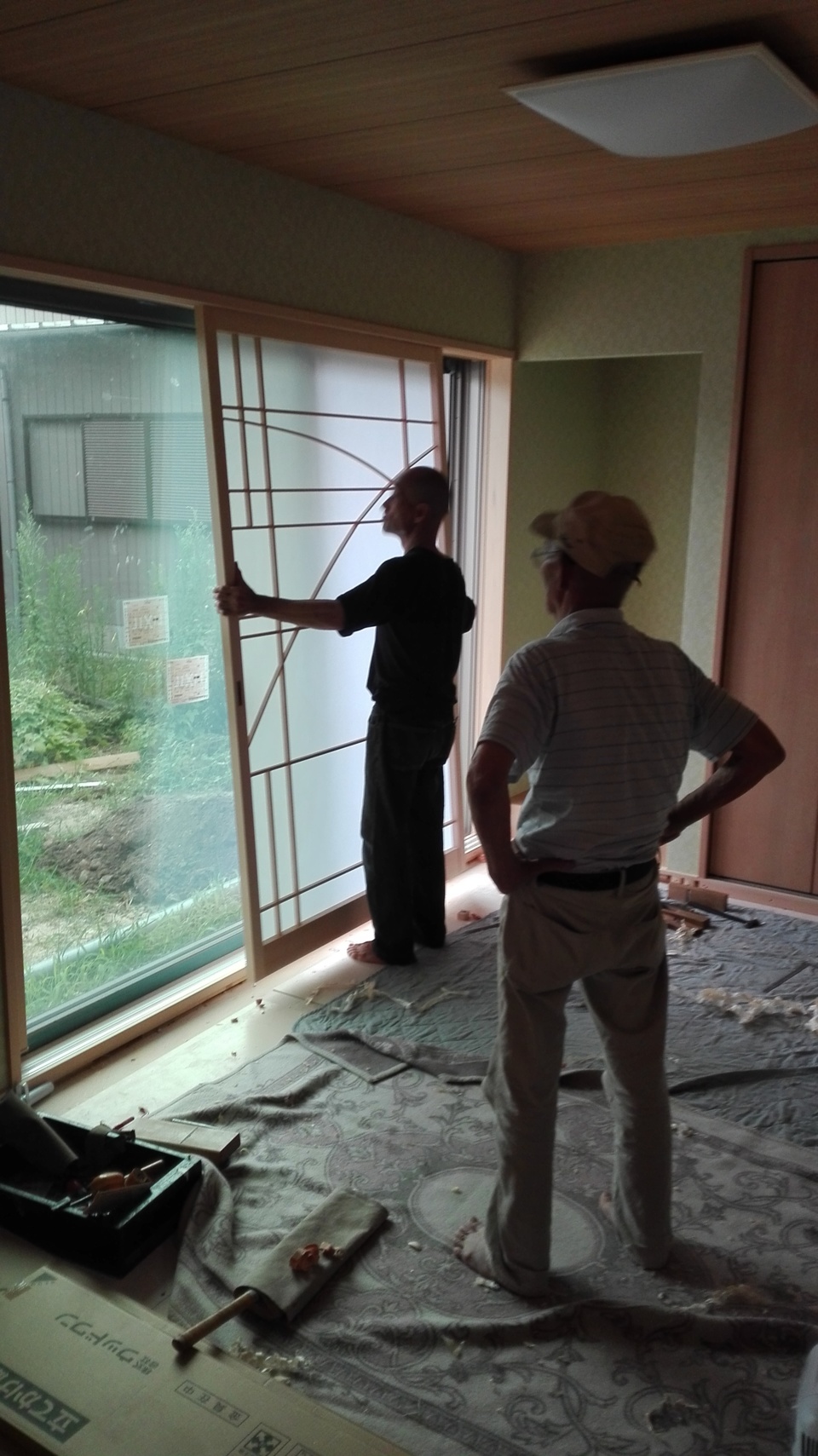

武豊町の茶谷木工さん親子が、和室の内障子を取付中です。
今回は、ちょっと変わったデザインの障子を作ってもらいました。
親父が厳しい目で見つめています。
お施主さんにもとても気にいって頂けました。

52. 2016年08月01日
和室の内障子

和室の内障子

内障子の調整その2です。

53. 2016年08月05日
祝!完成です。

祝!完成です。

完成写真を載せていきます。
リビングとからの撮影です。
内障子のインパクトが大です(^_-)-☆

54. 2016年08月05日
祝!完成です。

祝!完成です。

リビングから和室側を撮影。
リビングと和室の間の上吊の引き戸です。
モダンな建具を採用しています!
モデルハウスのような感じです!(^^)!

55. 2016年08月05日
祝!完成です。

祝!完成です。

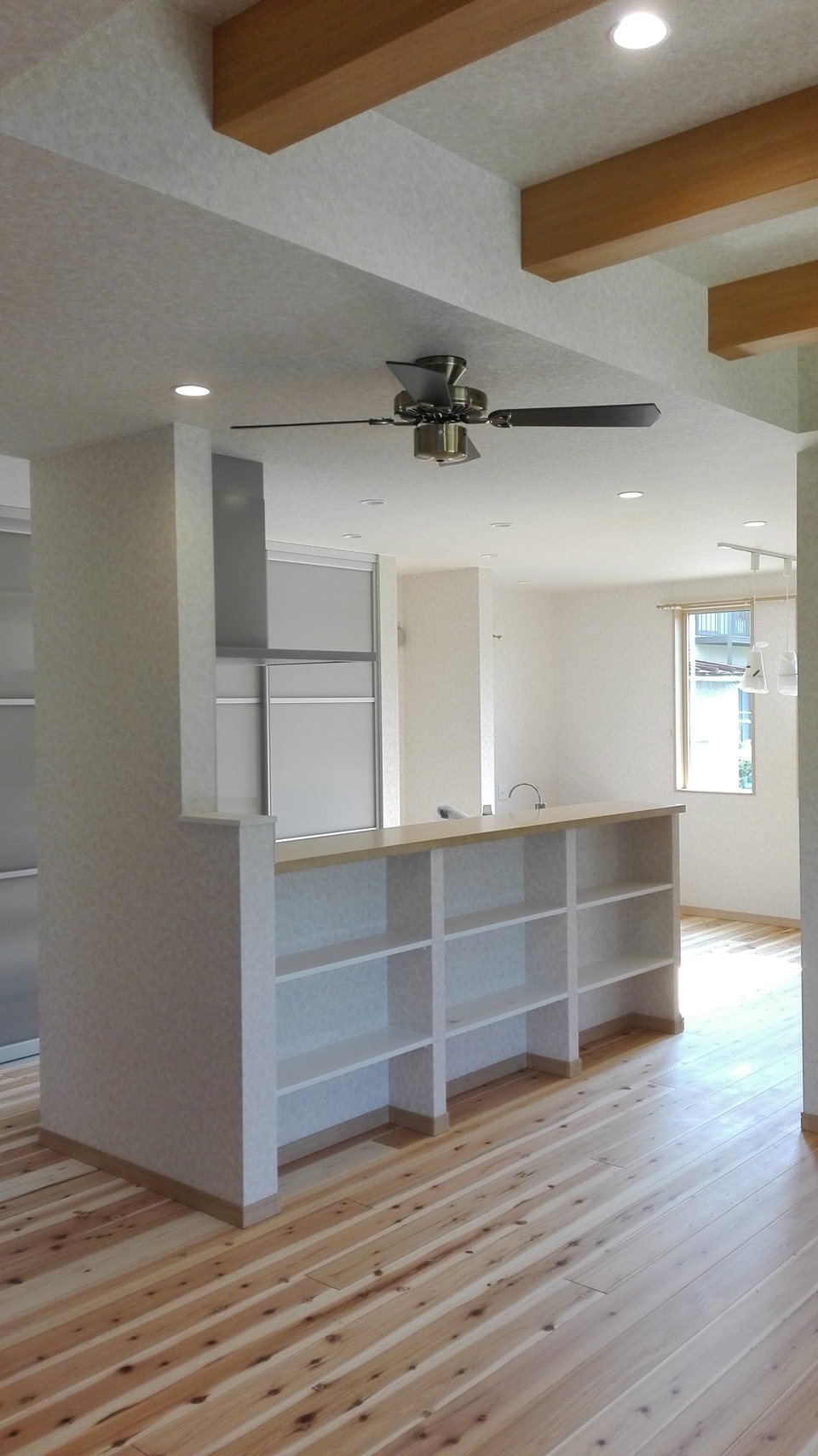

キッチンと奥がダイニングスペースになります。
キッチンは左右どちらかからでも回れる、アイランドキッチンになっています。
キッチンの裏側は、本棚や飾り棚となっています。

56. 2016年08月05日
祝!完成です。

祝!完成です。

主寝室のクロスは上下に貼り分け、
落ち着いた空間となるよう、下に重心を持っていきました。

57. 2016年08月05日
祝!完成です。

祝!完成です。

玄関収納です。
土間収納とは違って、2700㎜の幅の収納で、反対側には下駄箱も設置されています。
家族が多いので、ここにも靴やコートをかけたりなども出来ます。
