社辺モデルハウス 常滑市/知多半島
地域別にみる|すべて
建築中レポート
- 1. 2026年10月24日
-
電気工事
明日がクリーニングの予定なので、大工さんと電気屋さんが最終の器具付けや、棚付け、カーテンレールなどの取り付けを行っています。写真は、床下エアコンの取り付けを床下に潜って行っている所。初の事なので進捗が超楽しみです。
電気屋さんは多分、写真撮る暇があれば手伝えや!ですよね~。ごめん~。写真撮るのも仕事なのよ~
- 2. 2026年10月23日
-
電気工事
この物件では、9か所設置している床下放流ファンの電気接続も行っています!
よくある床下エアコンの場合、このファンは付かないため、温かい空気は軽い、という性質を利用して、
自然に床下から室内に上がってくる仕組みなのですが、この物件では床下に放流した冷気をこのファンを使って
床上空間に引き上げる仕組みです。超絶大事なアイテムになっています(^_-)-☆
イシンホームの代名詞にもなっている全熱交換型24時間換気システムの空気循環に乗せて、全館に冷暖気を循環させます!
- 3. 2026年10月23日
-
大工工事
廊下に面するファミリークローゼットの入口のロールスクリーンの取り付けを大工さんが行っています。
これは内装屋さんの仕事で、大工の仕事じゃね~、とブツブツ言いながらいつもはやっていますが、今回はおとなしくやっていました!
- 4. 2026年10月23日
-
大工工事
主寝室と廊下の間の壁の通気グリルも付きました!
- 5. 2026年10月23日
-
電気工事
リビングのTVが付く面の壁になります。
電気屋さんがブラケット照明をつけるところです。
- 6. 2026年10月23日
-
電気工事
エコキュートを設置するのは水道業者なのですが、電気的な接続や設定をするのは電気屋さんの仕事になります。
なかなかエコキュートの中を見る機会ってないですよね!
普通のエコキュートと違って、お日様エコキュートになっています。
普通は夜間の安い電気を買って、夜間に沸かすのがエコキュートなのですが、
お日様エコキュートはその名の通り、お昼のお日様エネルギーを使ってお湯を沸かす仕組みです!
では昼が雨の日は??太陽エネルギーを得られないので昼間の高い電気を買わないといけないのでは?となりますよね?
それに対する返答は、AIを使って翌日の電気情報を得て、雨天であれば夜間の電気でお湯を沸かし、晴れ予報であれば夜は沸かさず、翌日昼の太陽でお湯を沸かす仕組みなんです。なので究極のエコな給湯器なんです!
大容量の太陽光発電システムとの共存によりすんごい力を発揮するお日様エコキュートの紹介でした!
- 7. 2026年10月21日
-
水道工事
このモデルハウス、前面道路が傾斜していて、建物地面より道路が高くなっている部分と低くなっている部分があり、
駐車場部分の水の流れの勾配がとても難しいんですよね。。
一旦、溜める場所を決めて桝を作って、そこからまとめて道路際の最終マスへ流す作戦としましたが、うまくいくといいなあ。
写真上の桝でいったん受けて、右下の方に流していく作戦です!現地見ると分かるのですが、本当に難しい。
- 8. 2026年10月21日
-
電気工事
電気屋さんの顔の前の部分がちょうどリモコンが集中する部分。
これからリモコンたちを付けていくところなのですが、多分めっちゃうまくいく!かも知れない"(-""-)"
- 9. 2026年10月19日
-
浄化槽工事
これまた超地味な浄化槽工事となります。
5人槽の浄化槽、これを埋めるのに1.6mくらいの深さの穴を掘ります!
今か今かと設置されるのを待っている浄化槽!
- 10. 2026年10月19日
-
浄化槽工事
大分掘れてきました。あと20㎝くらいでしょうか!
- 11. 2026年10月19日
-
浄化槽工事
じゃーん、浄化槽設置!
僕の中では毎日現場の主役が変わります!
本日の主役は、浄化槽。
この中で、汚水や雑排水を側溝に流せるくらいきれい?な水に浄化分解されます。
とても重要な役割ですよね!
1人の監督と2人の作業員、そしてカメラマンの僕。
4名が見届けました!
- 12. 2026年10月19日
-
電気工事
電気屋さんが入り、スイッチやコンセントなどの取り付けを行い、
一番目に付くのは、吹抜けのシーリングファンですね!
家らしくなって来ました~
- 13. 2026年10月16日
-
エコキュート施工

今日は現場で水道屋さんと一緒にエコキュートの荷受けをしました。
運送業者さん含め2名だと結構しんどいので、3名体制です。
エコキュートの下には、なんと、あの地味~な『エコキュートの架台』があるではありませんか!
- 14. 2026年10月14日
-
クロス工事
クロス工事後のリビング及び吹抜け、こんな感じになりました。
完成したら是非見に来てください
黒い部分には、壁掛けのTVが掛けられるように下地が入れてあります
- 15. 2026年10月14日
-
左官工事
写真はエコキュートの架台になります。
奥の方に映っているのが、蓄電池の架台になります。
それぞれ型枠をばらすと完成となります。
こうやって写真に撮ってレポートにアップしてようやく目につきますが、
普段生活している中では、当たり前の物過ぎて目にも留まらないですよね(-_-メ)
家づくりって、人の印象に残らない地味~な工事がほとんどで、キッチンやクロスや大工のような
スター選手はほんの一握り。だから9割以上の地味な工事もこうやってピックアップです。
その方が家のオーナーさんも愛着湧きますよね!
- 16. 2026年10月09日
-
左官工事
ポーチタイル貼りの工程で、ポーチタイルの切断をしています
- 17. 2026年10月09日
-
キッチン工事
トクラスキッチンの施工を行っています。
家づくりにおいてキッチンもとても重要な要素の一つになります。
使いかってだけでなく、見た目においても非常に影響力のあるパーツです。
組み立て中ですが、積み木のように組んでいきます
- 18. 2026年10月06日
-
クロス工事
クロス工事の最後に、クロスではないですが、脱衣所及びトイレのクッションフロアの施工を行っています。
どっちが良いかは人それぞれになりますが、脱衣所は髪の毛ごみが多くなるところ、なのであえて目立つ色にして、自分に対して掃除を促す方、逆に目立たない方がよいと思う方、それぞれいます。
自分の場合は毎日掃除をしますが、それでもごみはどうしても出てしまうので、あえて目立たない方がよい派になります(^_-)-☆
- 19. 2026年10月06日
-
クロス工事
ここはまだ付いていませんが、これからキッチンが施工される場所になります。
キッチンの上の下がり天井になります。キッチンが付いてどうなるか楽しみです~
- 20. 2026年10月06日
-
クロス工事
ここはキッチンの後ろの、これからカップボードが来る壁になります。
下にカップボードのベース部分。上には造作棚が来ます!ここも楽しみ!
- 21. 2026年10月06日
-
左官工事
外部の足場がばれ、今日から左官屋さんが入っています。
この現場での左官屋さんの仕事は、写真の基礎巾木の施工、ポーチタイル貼り、エコキュート・蓄電池の架台の施工になります!
- 22. 2026年10月05日
-
クロス工事
吹抜け足場を使ってリビング天井クロス張りを行っています!
天井は木目クロスです。空間が広く見えるよう、長手方向に木目をデザインしています(^_-)-☆
- 23. 2026年10月05日
-
クロス工事
現場ブログに度々登場する、クロスの裏面に糊付けを行う機械になります。
ちょうどリビング天井のクロスに糊付けしている所ですね~
- 24. 2026年10月05日
-
クロス工事
写真は主寝室のアクセントクロスになります。
窓のある一面をブラックのクロスにサッシ及び窓枠もブラックで統一しています!
- 25. 2026年10月01日
-
太陽光パネル設置
外部の工程進捗から、10/3には足場の解体を行わないといけないため、ぎりぎりまで後ろに日程をずらして、一応雨の予備日を1日設けて、10/1本日太陽光パネル絵設置となりました。
地上から、手作業で1枚ずつ屋根までパネルを上げますが、今回は平屋なので上げるのは結構楽でしたね。
下から上までバケツリレーのように上に送っていきますが、僕もリレーの一員なので写真が取れずに残念
太陽光パネルは20枚設置の8.3kW搭載です!
- 26. 2026年10月01日
-
板金工事
足場バラシが明後日の為、板金屋さんも屋根周りの破風鼻隠し工事と、雨どい工事を行っています。
写真は板金屋さん、板金工事の様子を撮ろうと思ったんですけど、板金屋さんの写真になりましたね。
強面が映らない方が、営業活動的には良いかもしれないのですが、実際はとてもやさしいのでご安心ください
そして仕事もとても丁寧です(こわもてですけどね)
- 27. 2026年09月30日
-
クロス工事
昨日からクロス工事が始まっております。
ボードの繋ぎ目や、ボードビスの段差をなくす工程です。
吹き抜け部分のクロスを張るのに、内部足場の設置が必要で、その範囲や高さの打合せをしました~
- 28. 2026年09月30日
-
クロス工事
足場まで数日かかるので、パテだけ先に橋をかけて行っています。。
クロス屋さんにも高さ耐性必要でした"(-""-)"
- 29. 2026年09月28日
-
大工工事
天井のプラスターボードまで張り終わりました~
リビング吹抜けの天井ボードを張るのは大変だったと思います(-_-メ)
ボードって結構重いうえに、以前より厚みが30%増してますので、重さも単純に30%増。
- 30. 2026年09月25日
-
太陽光発電工事
写真は、太陽光パネルを設置する金具になります。
7点の部材をくっつけて1セットの金具になります。
これを69セット作ります!(僕が・・・)
太陽光パネル1枚に付き、これが6個ずつつくことになります。
- 31. 2026年09月25日
-
大工工事
棟梁がキッチン上の造作下がり天井の下地を作っています!
これも楽しみですね~。この下がった天井の下にレンジフードが付くことになるので、
下がりすぎにならないように高さを決めました!
- 32. 2026年09月25日
-
大工工事
親子大工がリビング吹抜けの天井下地を作っています。
この高さの脚立に乗る事は出来るのですが、この上で作業をする事は僕にはできません"(-""-)"
大工は建て方作業もあるので、高さへの耐性が必要です(^^)/
- 33. 2026年09月25日
-
大工工事
別角度から、リビング吹抜けの天井下地作成の様子です。
- 34. 2026年09月24日
-
大工工事
壁が終わったので、天井の下地組みをしています。
天井下地が終わると天井のボードを張っていきます。
第一次の大工工事の終わりも見えてきました!!
- 35. 2026年09月24日
-
大工工事
階段掛けおわりました~
トラ柄ではありません!これは養生になりますのでご安心を(^^♪
- 36. 2026年09月22日
-
外壁工事
外壁は黒をベースに、大判の百亜という柄をアクセントに、人気のコーディネートにしてみました!
軒天も木目を採用です。
- 37. 2026年09月19日
-
大工工事
棟梁がリモコンニッチのある壁の造作をしています。
グレーのボードは仕上げではなく、マグネット機能のあるプラスターボードです。
普通のボードに比べてかなり高価にはなりますが、ちょっと壁をへっこませることによって、
横を歩いても引っかかってマグネットで貼り付けた行事予定などの紙が飛んで行ったりしないように。
グレーとグレーの間のスペースにリモコン等を集約しました!こちらも仕上がりが楽しみです!
- 38. 2026年09月17日
-
外壁工事
兄弟外壁屋さん、息ぴったりで順調に進んできました!
写真は、ダクト周りやサッシ廻りをやっている所で、細かい作業となっております!
最近の家は、サッシが少ない傾向があり、外壁屋さんの施工にとっては大分よいらしいです(^_-)-☆
- 39. 2026年09月12日
-
大工工事
親子大工が階段を掛けています。
先日紹介したギザギザを使っています!
父が階段の正面から、子が階段の裏側から固定をしています。
しっかりビス固定しないと後からギシギシと音鳴りする事があるので気を付けています。
子は隠れているわけではありません"(-""-)"
- 40. 2026年09月10日
-
大工工事
建具上のくりぬきが出来ました!
普通の家にはありませんが、今回全館空調の気流の流れをよりスムーズにするために通気口を設置しました。
主寝室が空調元の床下エアコンから一番遠い場所になるので、エアコン本体へのリターンの流れをしっかりとることによって、
主寝室へエアコンの冷暖気が届きやすいようにしました!
- 41. 2026年09月10日
-
大工工事
写真のギザギザ・・・・これ階段の受け材になります。
階段と壁で隠れて見えなくなるのですが、このギザギザの上に階段の踏み板を設置したりする道しるべになります!
今回はロフト用の階段の為、通常の階段より角度が急になっております!
- 42. 2026年09月10日
-
大工工事
壁のプラスターボード張りが進んでおります。
通常の家では、壁の上の方の斜めになっている壁部分は張らなくてよいのですが、
省令準耐火構造と言ってより火災に強い家にするために、余分にプラスターボードを張るようにしています。
大工さんは大分大変になります・・・・(-_-メ)
- 43. 2026年09月10日
-
外壁工事
外壁材が到着しました!!
雨がずっと続いた結果、どこの建築現場でも外部の仕事が進まず、
結果としてこの現場への入りも遅くなってしまいました(-_-メ)
住宅建築関係だと、基礎屋さんや外壁屋さん、屋根屋さん、水道屋さん等は結構日程調整など大変ですね~
雨なので、入るのが遅れても文句も言えないですね・・・・・・どの会社のどの現場もお互い様ですからね
- 44. 2026年09月10日
-
外壁工事
本日より本格稼働の外壁屋さん、さっそくサイディング張り位置の基準となるスターターの取り付けを行っています!
- 45. 2026年09月04日
-
ユニットバス施工

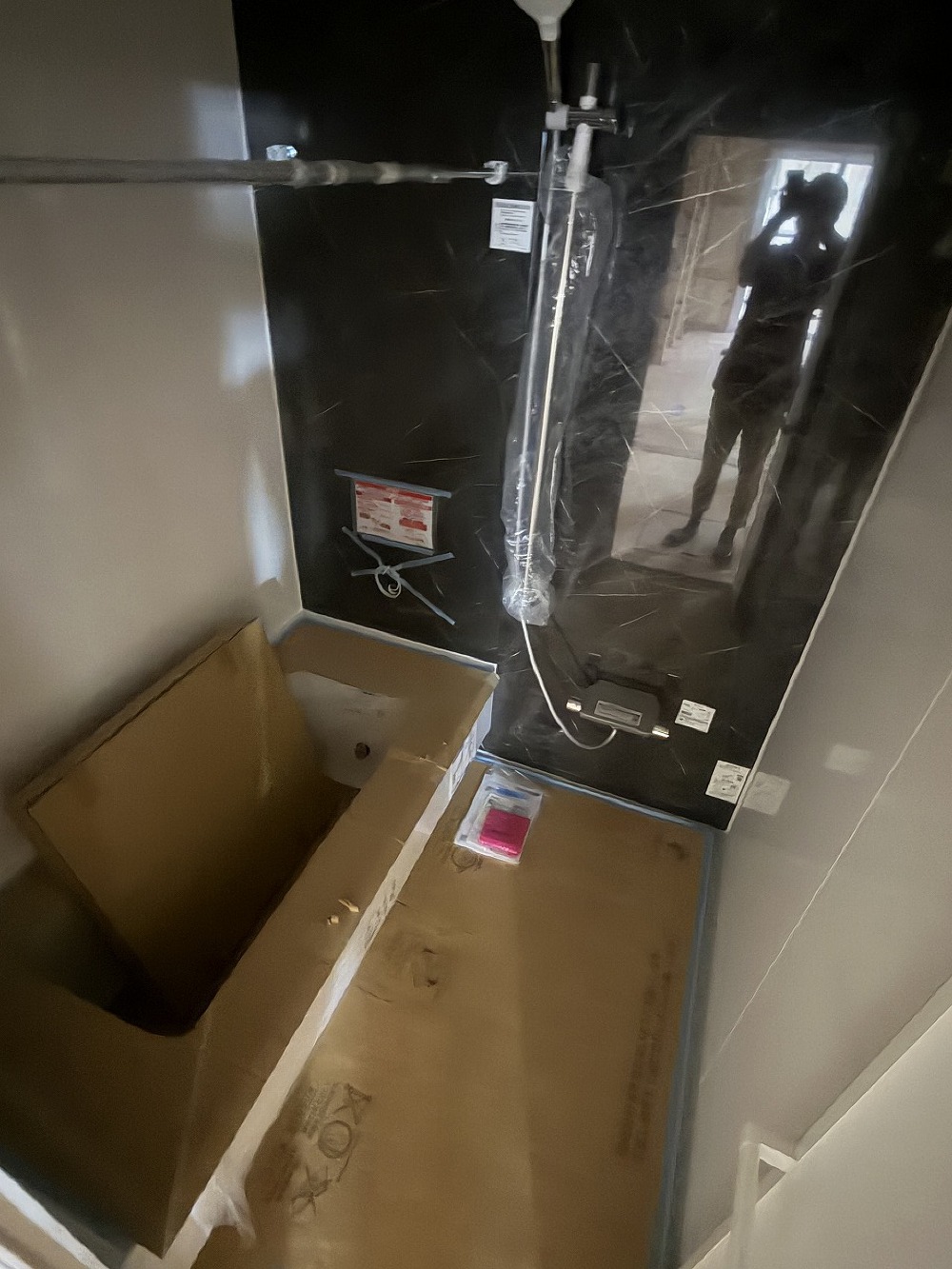

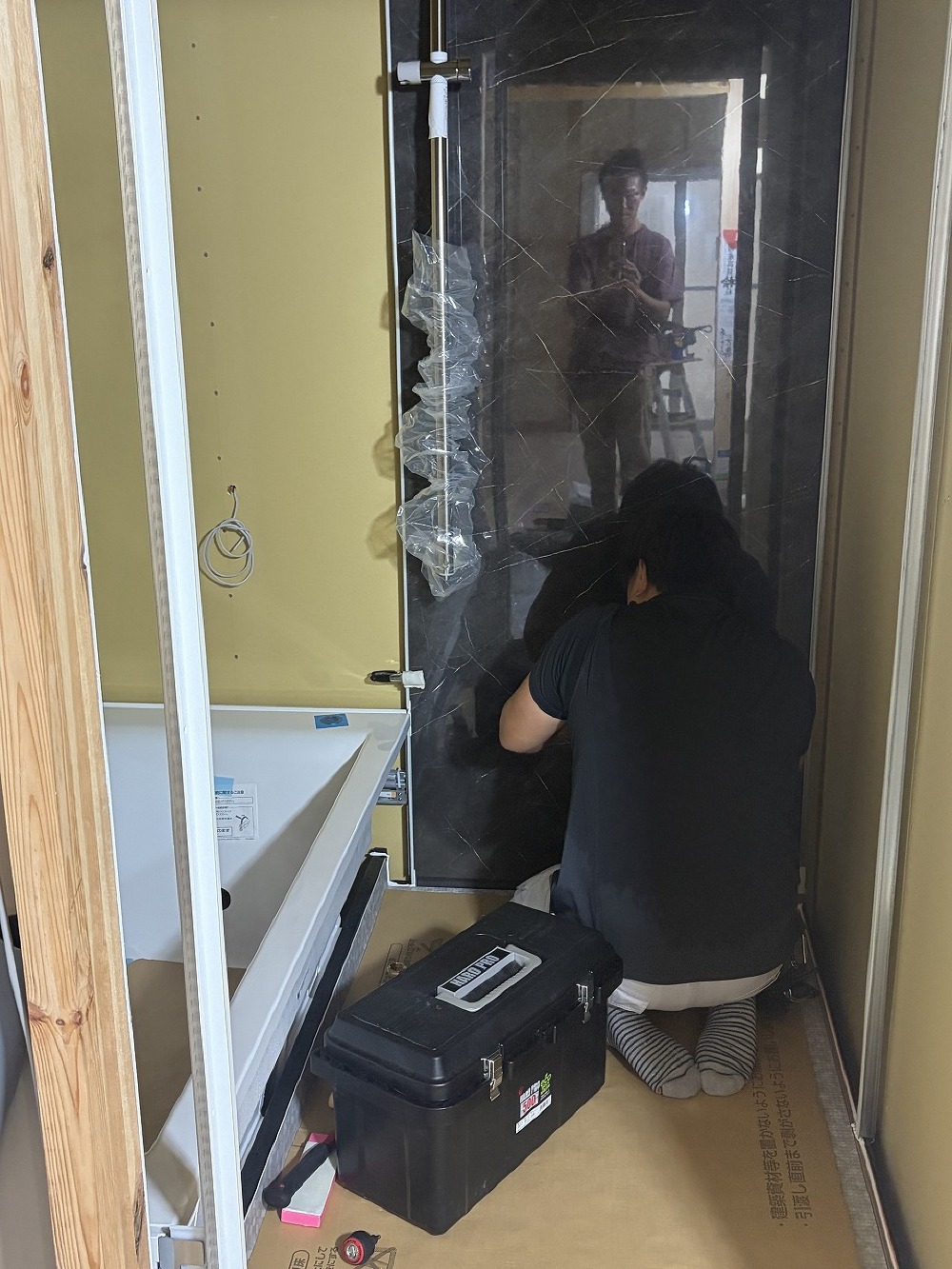

今日は楽しみな工程の一つ、ユニットバス設置がありました。
ユニットバスやトイレ空間は、リビングなどの他の空間とガラッとイメージを変えても面白いんじゃないかと個人的には思っています。
さて、なかなか見ることがないと思いますが、施工中のユニットバスはこんな感じです。
省令準耐火仕様として火災に強い家にしている関係上、ユニットバスの周りの不燃ボードを先に張っています。
魔法瓶浴槽なので、浴槽の周りには厚めの断熱材が張り付いています。
TOTO製のユニットバスになります。最近はやりのミラーなし、カウンターなし、窓もなしとしています。
なし・なし・なしの理由は、共働きが多いことによる掃除手間を減らす!ですね(^_-)-☆
- 46. 2026年09月04日
-

ロフト
リビングから固定階段で上がる、収納をメインとしたロフト。
屋根の形に添って今は勾配天井となっていますが、高さ140センチを超えると階として算入する必要が出てくるため、
フラットな天井を作り、140㎝以下となるように形を変えていきます!

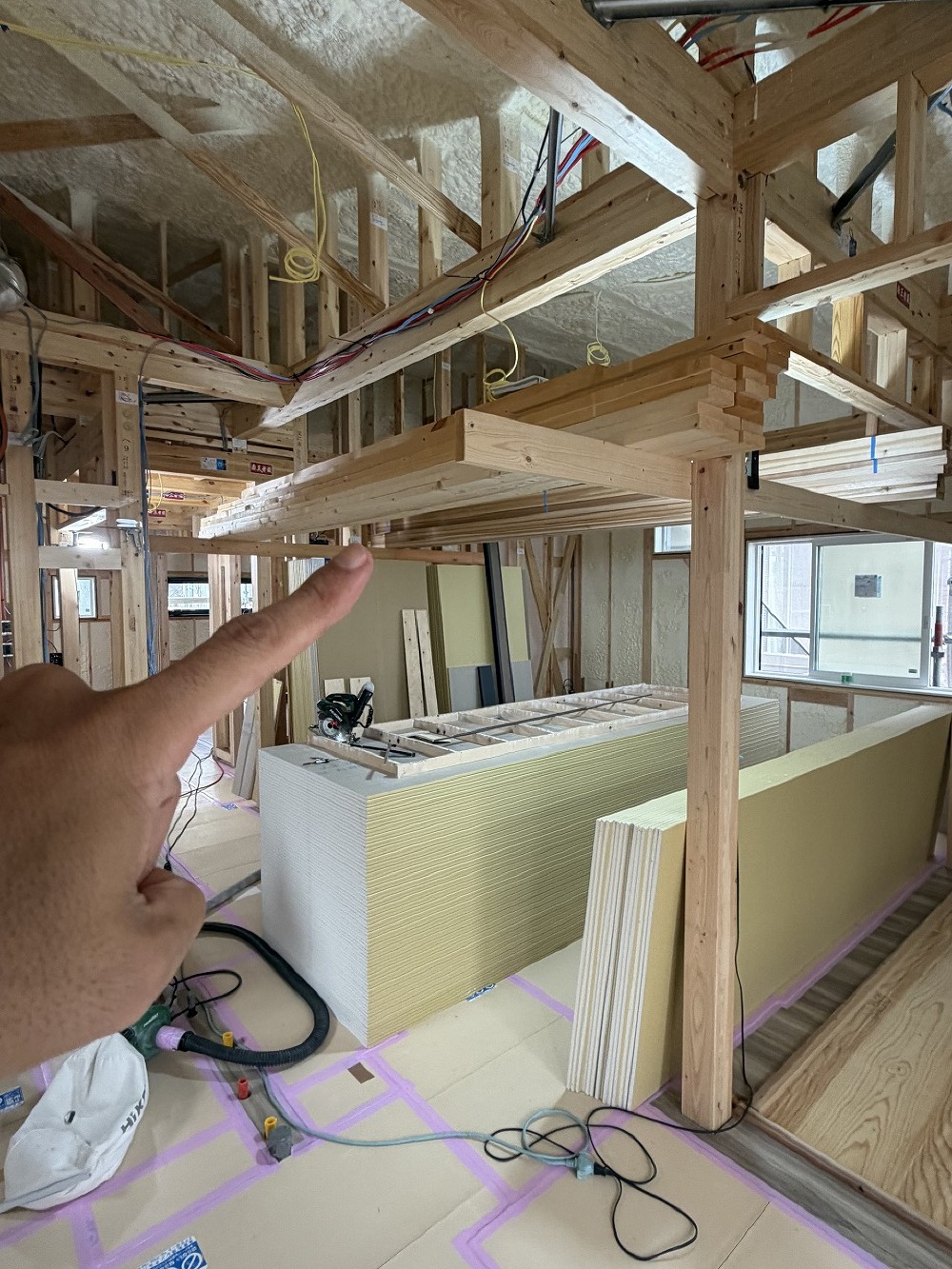

- 47. 2026年09月04日
-
ロフトからリビング

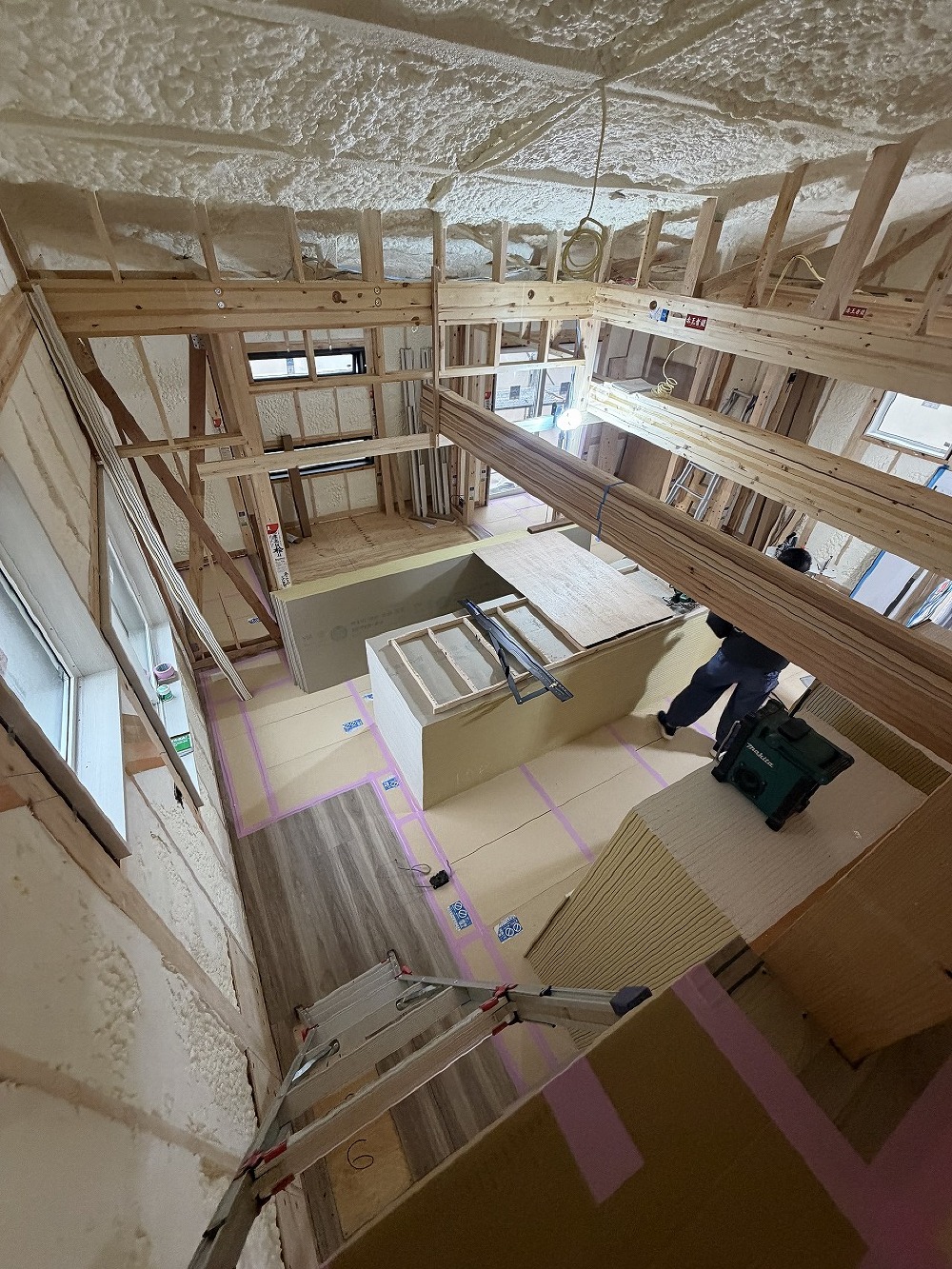

ロフト入口からリビングを見下ろした感じです。
先の投稿で、上の方に仮置きしてある材料が映ってますが、
完成時には、リビング上の勾配天井には梁は見えてこない形となります。
- 48. 2026年09月04日
-
大工工事

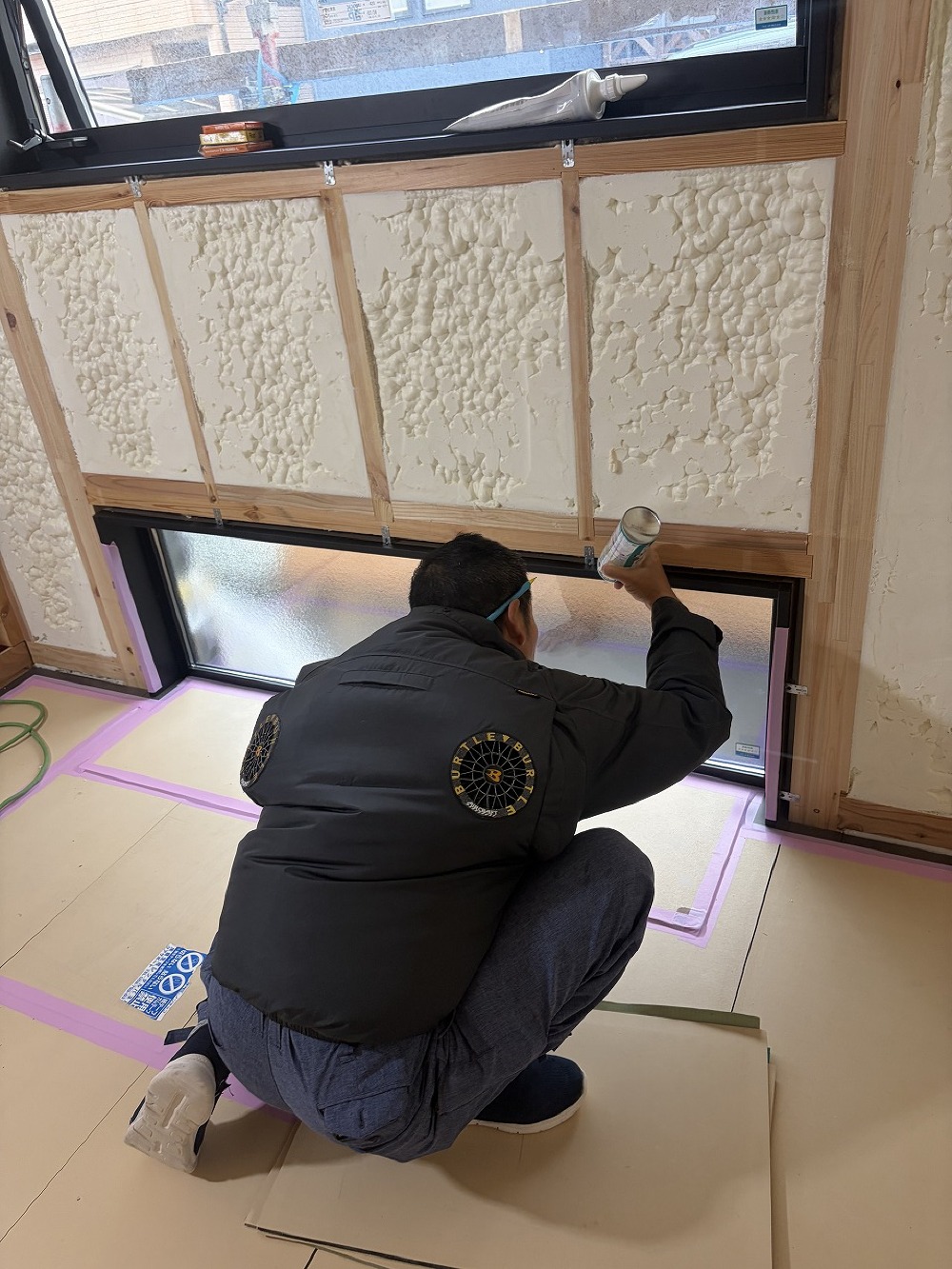

棟梁が窓枠と木材の隙間に発泡ウレタンを噴いています。
僕がやろうかと思ったのですが、慣れている棟梁がやってくれました(^^♪
これ噴くの実は結構怖いんです!発泡ウレタンなので噴きすぎると、膨れ上がり、
窓枠を押して変形させたり、窓枠に付着すると取るのが困難だったり、暴れ馬なんです・・・・・
でも建物の気密性を上げる大事な工程なのです。
- 49. 2026年09月04日
-
ユニットバス
ユニットバス工事は一日で完成します。
キッチンや、トイレ、洗面化粧台などの住宅設備は、同じ水周りの設備でも、工事の終盤に施工することになります。
なのに、ユニットバスは工事の割と序盤に行うことがほとんどです。
理由は、多くの柱や壁に囲まれた奥まった部分に、大きい浴槽や壁パネル、床などを入れないといけないため、大工工事が進むと設置が困難になってしまうからです!
工程を考える時は当たり前のように組んでいますが、発注漏れがあったりすると悲惨です!←僕はありません(^^)/
- 50. 2026年09月04日
-
大工工事
いよいよボード張りが始まりました!
いよいよと言っても全然楽しくはありません。。。。
渋い、渋い、地味、だけど大工は大変そうです。
ボードを張るための下地も大事ですが、ボード張りも大事です。
ボードの段差がそのまま、クロスの仕上がりに直結してくるからです(-_-メ)
- 51. 2026年09月02日
-
大工工事
大工工事が続いております。
僕の指先の木材ですが、ここが正しい場所ではありません。
実はこれ仮置きなんです。。。。これから使う材料たちですが、床に置いていると邪魔になったり、掃除がしにくかったり、いろいろあります。
なので身長175㎝の大工さんが普通に通っても頭を打たない、かつ、高すぎると材料を取るのに不便になってしまうので、その絶妙な高さらしい。ちなみに棟梁より僕の方がちょっと背が高いので僕は通る時ちょっと怖いです"(-""-)"
でも、整理整頓されたきれいな現場は気持ちがよいですね!
- 52. 2026年08月31日
-

大工工事

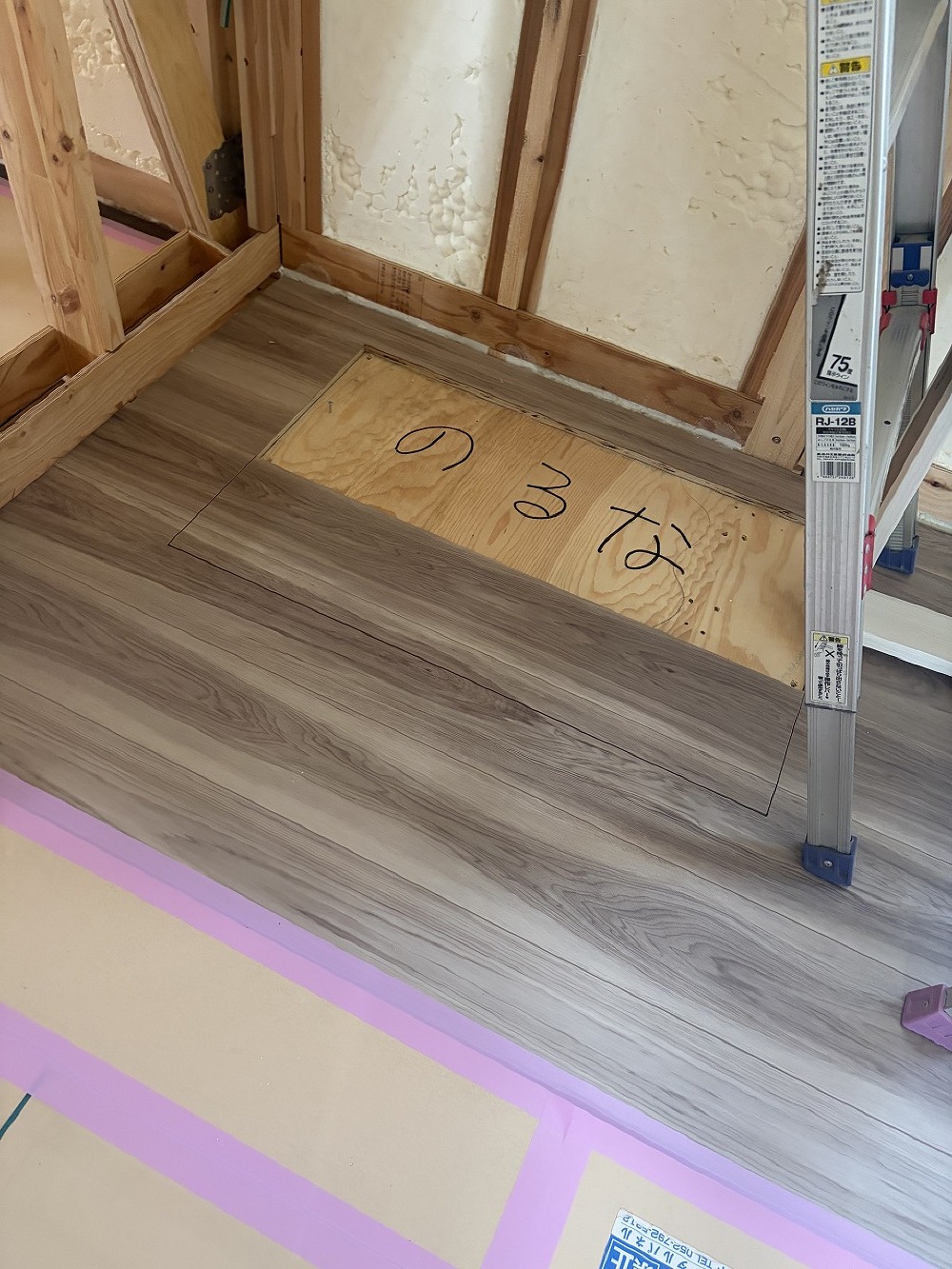

のるな の部分は、床下エアコンが設置される部分になります。
よく見ると、のるな の手前部分の床材にも切り込みが入っています。
のるな の部分は電気屋さんがエアコンを設置するタイミングで剝がしてしまい、
その手前の部分は、外せるようになっているのでメンテナンスの際に使うすめーすになっています。
初採用システムの為、棟梁と入念に打合せをしてやって頂きました!!
- 53. 2026年08月31日
-
大工工事
窓枠を付けています!
ここは寝室になるのですが、寝室はシックで落ち着いた空間に、という事でダークセメントの床に合わせて窓枠もブラックを採用しています。
- 54. 2026年08月28日
-
大工工事

玄関框横までフロアを張り終え、養生をしている所です。
養生は最終的にははがしてしまいますが、この工程もとても大事です。
養生の下にゴミが入ってしまうようだったり、ゴミが入った状態で養生をしても全く意味がありません。
とても丁寧に養生をしていました(^_-)-☆
- 55. 2026年08月27日
-
大工工事

今日は、棟梁が玄関框をつけたところです。
框側に溝を掘って、接着して、つっかえ棒で乾き待ち状態です。
框を先につけて、そのあとに床を張って、養生という流れになります。
- 56. 2026年08月27日
-
大工工事
棟梁がフロアを張っています。
写真は、フロアを裏向きにして接着剤をつけている所です。
均一につけるのが理想なのですが、そこはやっぱりプロですね
早いし上手い(^^)/
褒めてあげたら、何年やってると思ってるの~とにやついていました!
- 57. 2026年08月27日
-
大工工事
キッチン部の床を張っています。
写真右下の四角は、エアコンの空気を床下を通し、四角のファンから室内へ空気を引っ張り出してくる全館空調のシステムの一部になります。このシステムは初採用なので完成して体感するのが楽しみです!
- 58. 2026年08月27日
-
全館空調工事

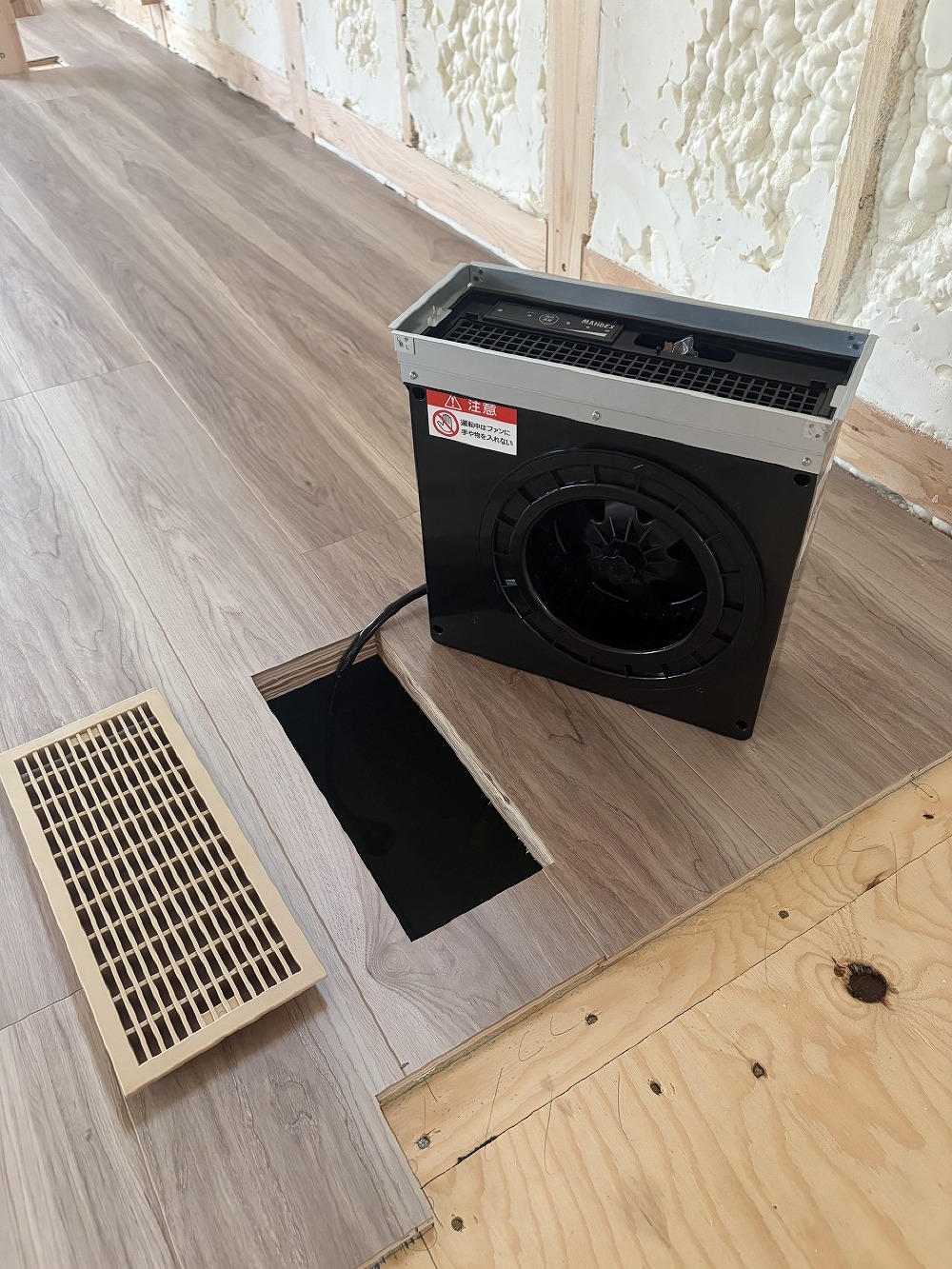

これが四角部分の床下に入っているファンになります。
この平屋の家には9個のファンが付いています。
5段階の風量切り替えが可能で、あまり使っていない部屋には、弱にしたりOFFにしたりという対応も可能。
全館空調の一番のネックは、各室で温度変更ができない点で、寒がりな奥様、暑がりなご主人などへの配慮が難しいんですよね。
このシステムは、風量を変えることで各室の温度を変える事が出来るようになっています。
- 59. 2026年08月27日
-
水道・大工工事

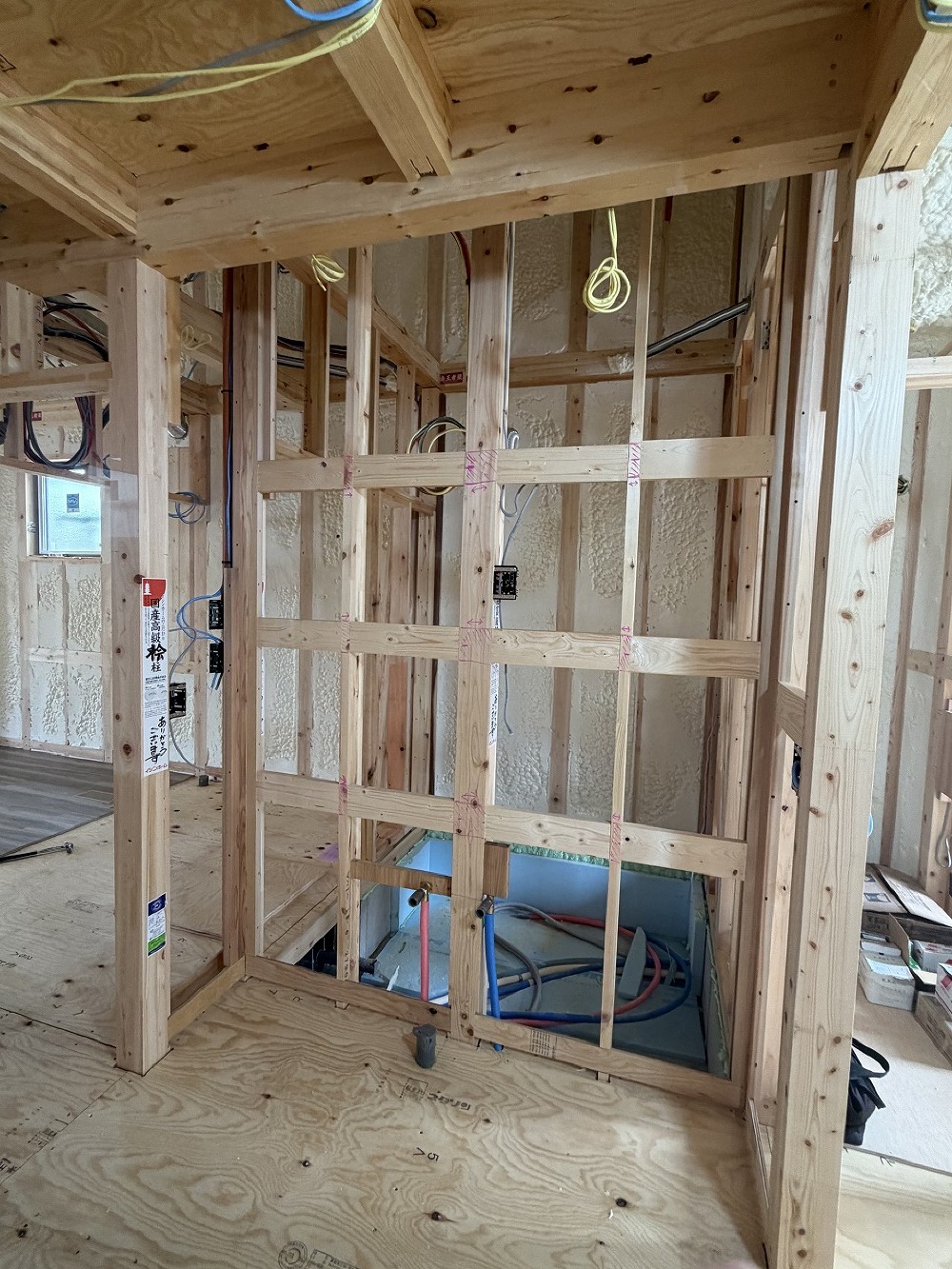

ここは洗面化粧台が来るところです。
横方向に入っている木が洗面化粧台を固定する下地になります。
壁が張られると見えなくなるところ。
洗面化粧台の承認図というのがあって、それに下地が必要な場所や高さが書いてあり、
水道屋さんが大工さんに分かるように下地の位置を柱などに書き、
大工さんがそれを見て下地を入れるという流れです。
上から2本の横下地は、ミラーキャビネットの下地になります。
- 60. 2026年08月27日
-

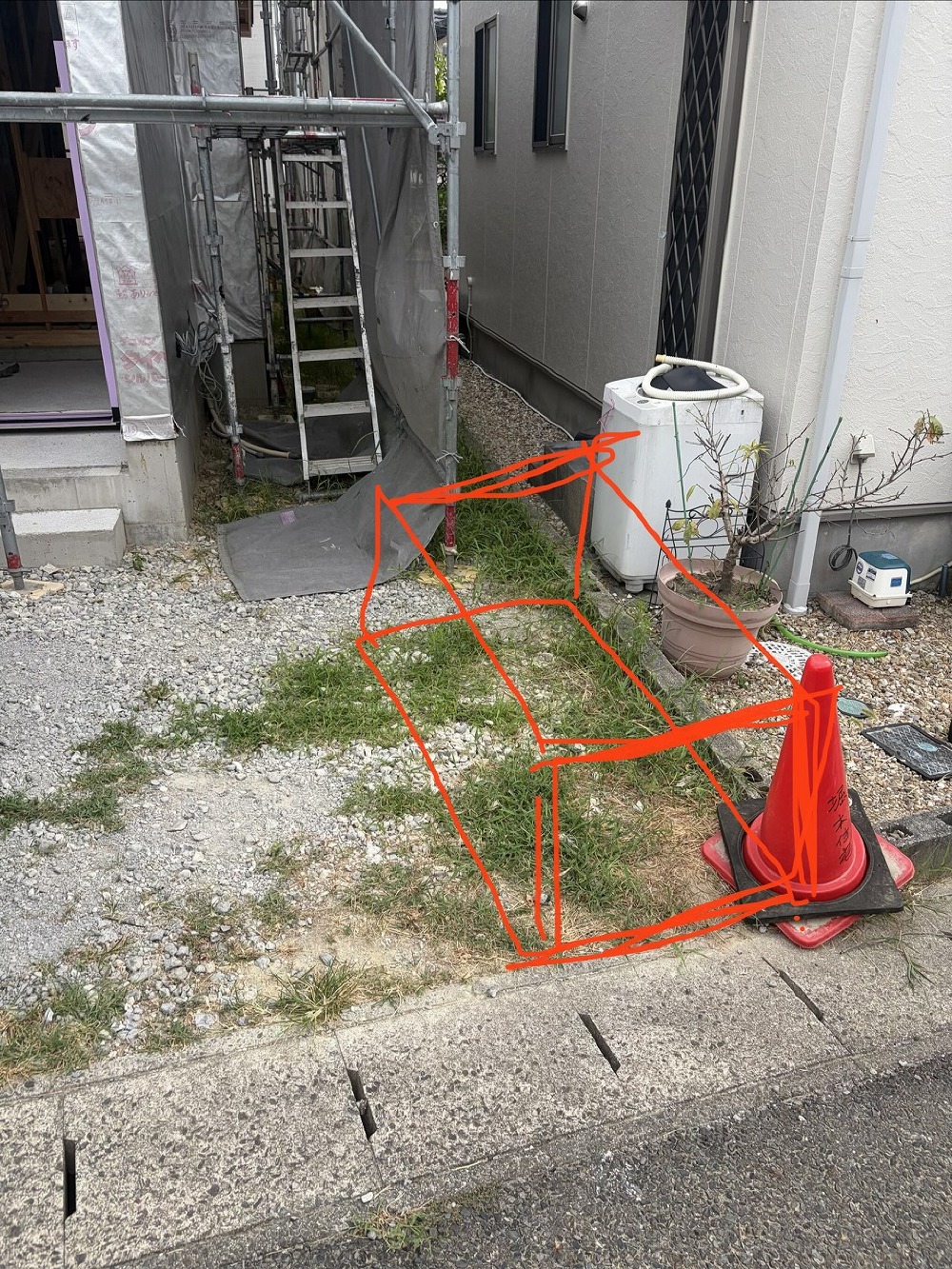

仮設工事
産廃処分会社さんに送ったプラスターボードゴミ缶の設置位置指示になります。
細かい話ですが、職人さんたちの車が停めるのに邪魔にならないようにとか、
玄関から遠いと、大工さんが捨てに行くのが大変とか、サイディング屋さんの作業に影響がないかなど、
意外にいろいろ考えながら決めています。みんなにとっての完璧な場所を目指していますが、なかなかね~~。
- 61. 2026年08月25日
-
玄関ドア取付

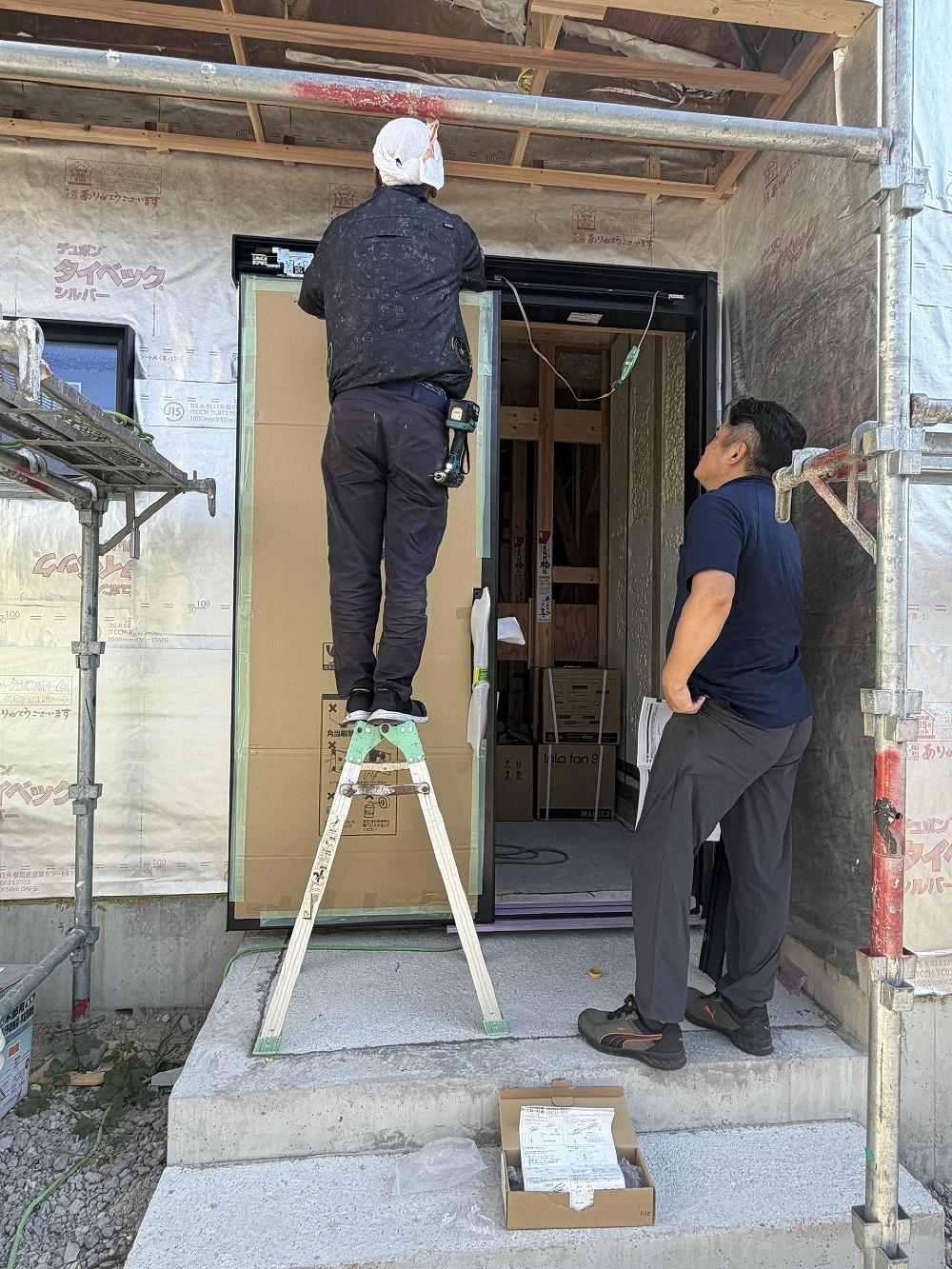

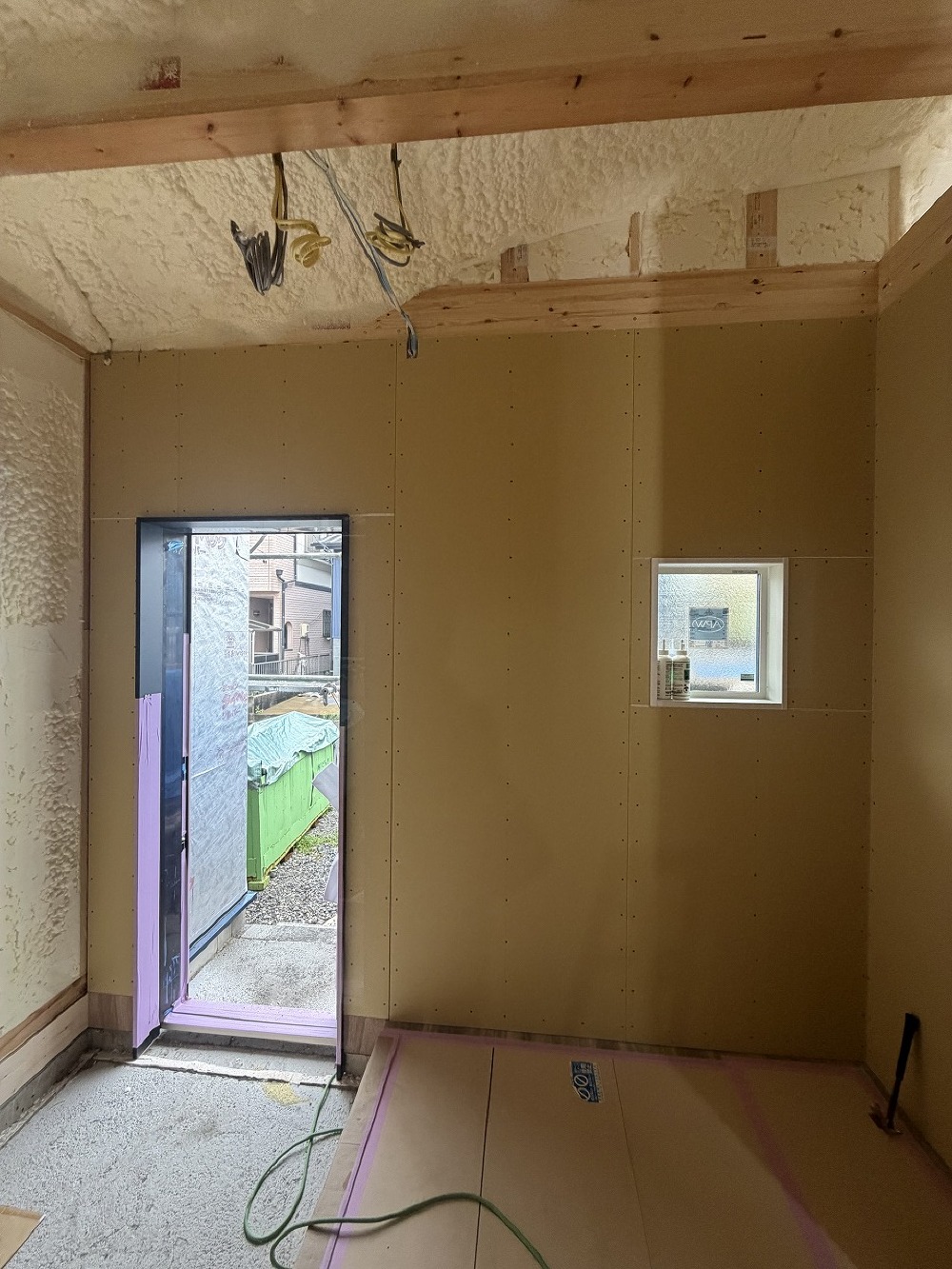

本日・・・・・ようやく玄関ドアが取り付きました!
ようやく、というのは本来であれば、もっと早くつける予定だったのですが、
左右間違い!というアクシデントがあり、本日に至ったという感じです。
鍵が閉められないので、しばらく道具や材料を置いていけない状況で棟梁が大変だったと思います(-_-メ)
開き扉の時は、工事期間用のドアを使っているのですが、引戸にはそれが無いため、養生をしっかりして傷に備えています(^_-)-☆
ポケットキーと言って、車と一緒でリモコンや取っ手部分のボタンでで施錠開錠が行える物となっています。
- 62. 2026年08月25日
-

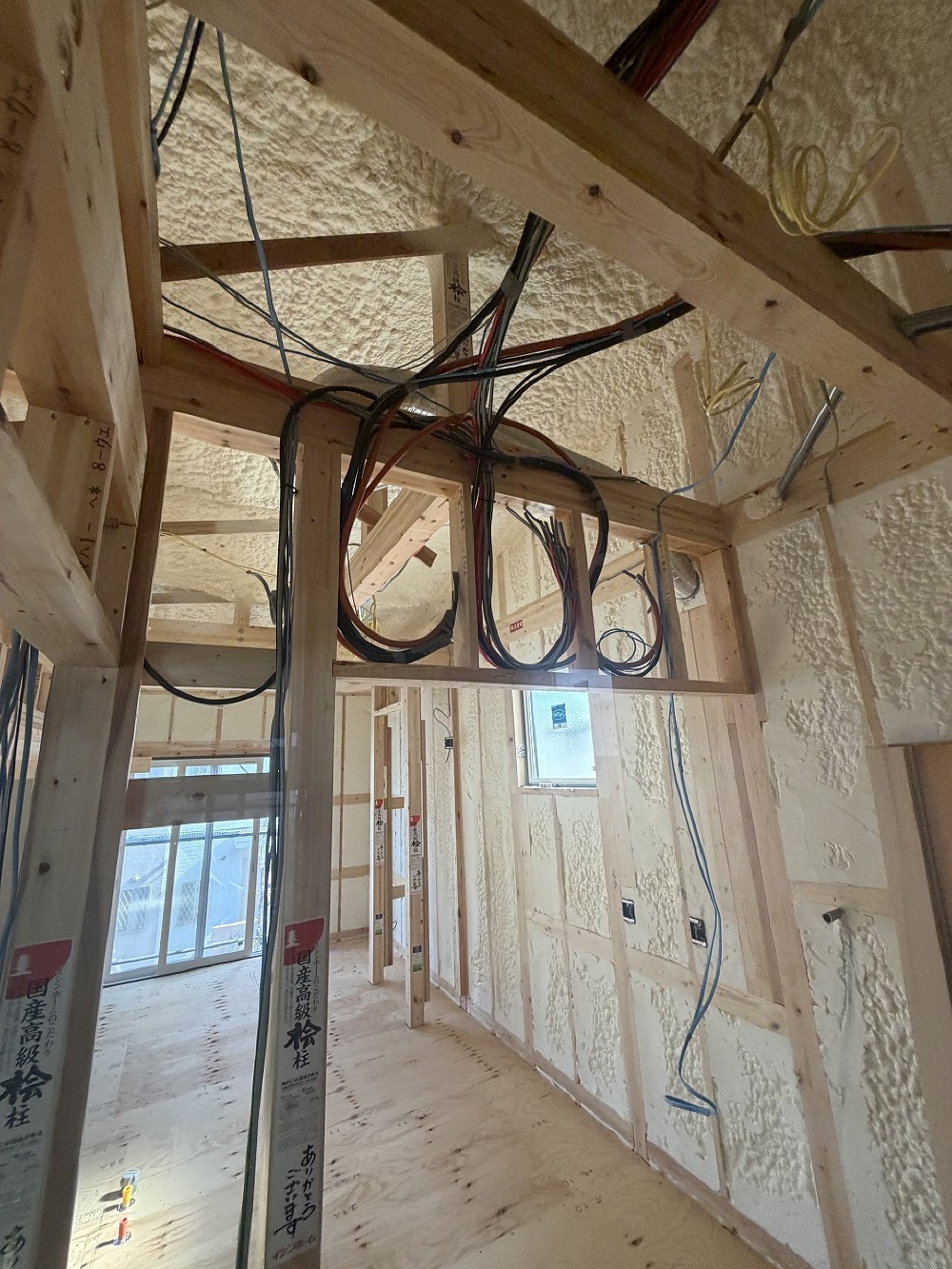

電気配線工事後
ここは、分電盤やパワコン、集電箱などが集まる、家中の電気の出発点になります。
完成するときれいに収まって線はもちろん見えなくなりますが、その裏はこんな感じです。
天井に点検口も付けて万一の際に点検できるようにしています。
電気配線の写真もたくさん撮って、数年後とかに何かあった際には、ヒントになるよう意識して多めに撮影するようにしています。(^^♪
- 63. 2026年08月21日
-
大工工事
吹付断熱翌日の今日、大工さんが床を張り始めました!
主寝室の床でダークセメント柄のフローリングです。
格好いい
- 64. 2026年08月20日
-

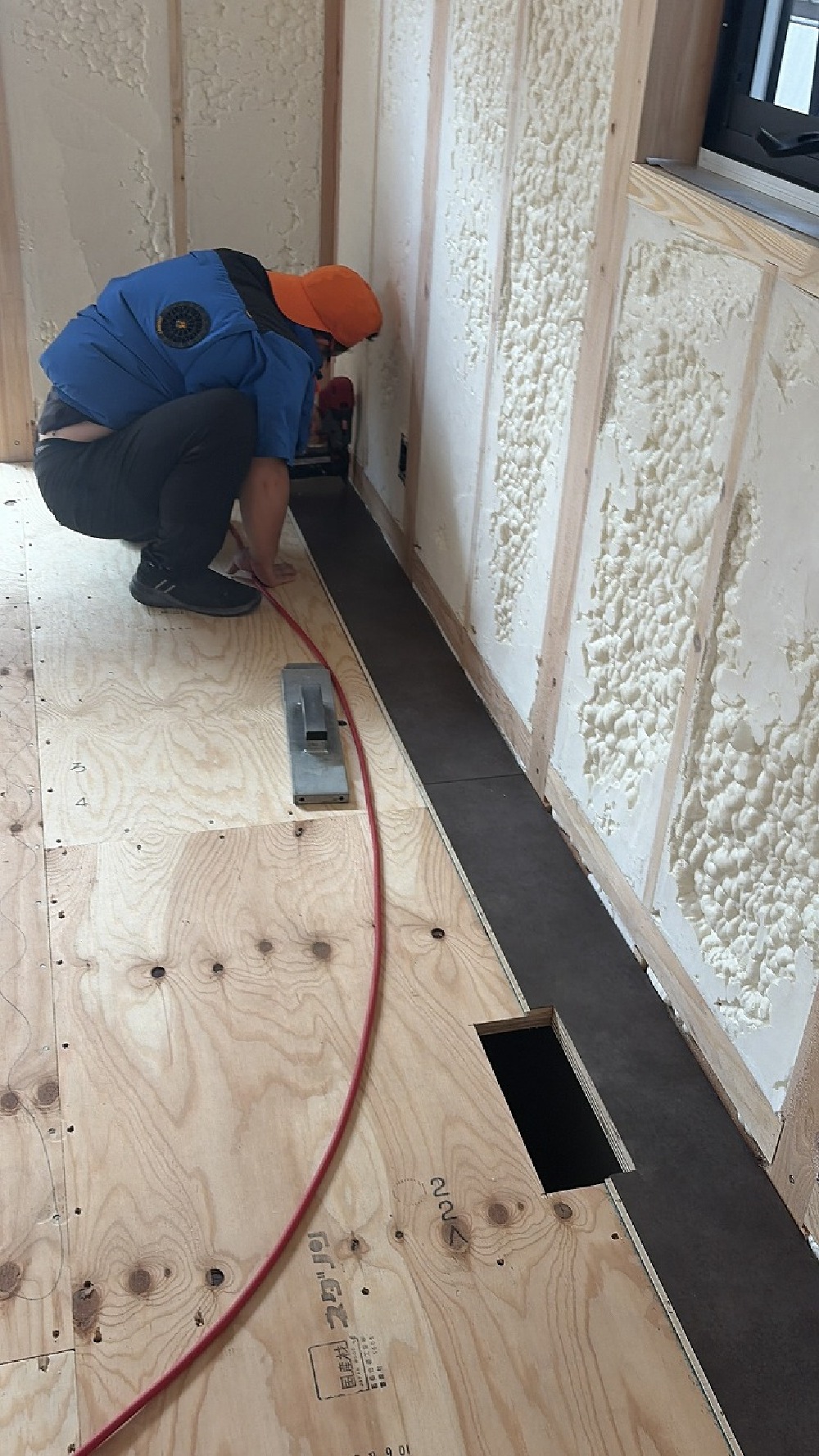

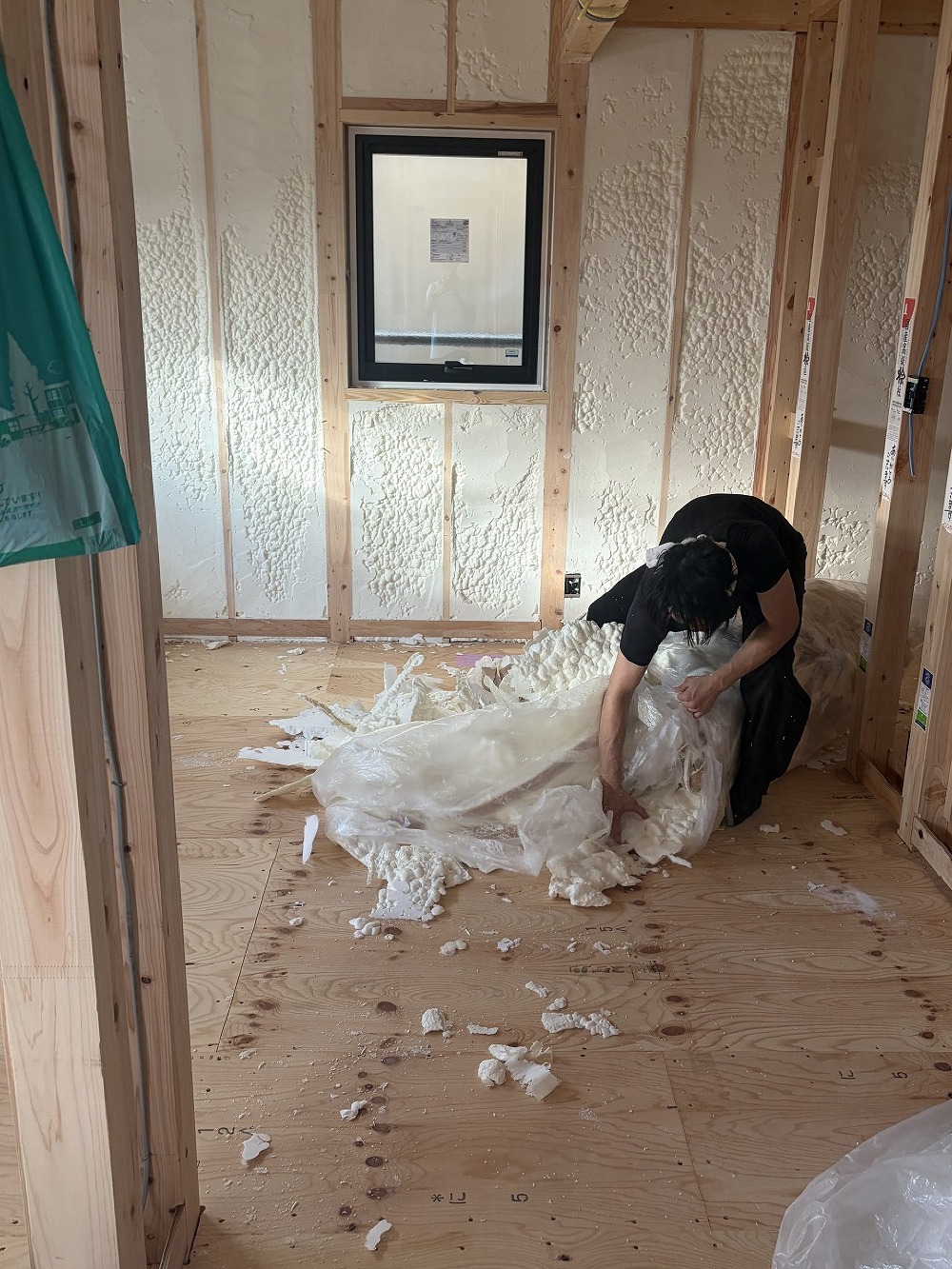

発泡ウレタン吹付断熱工事

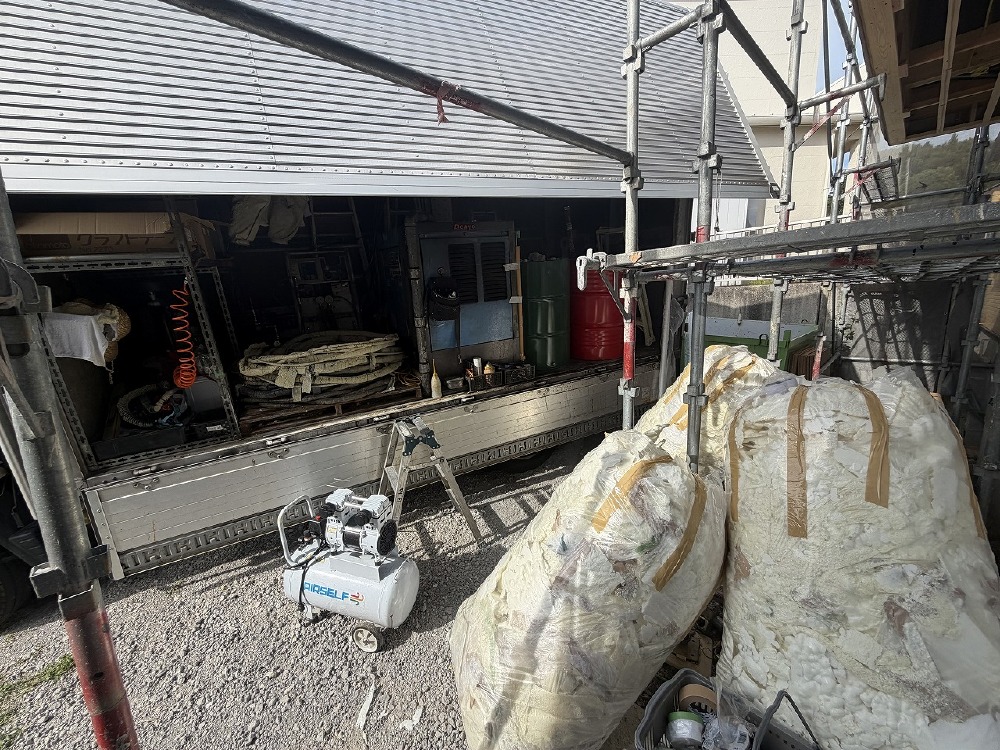

別の用事があったので吹付の様子は見ることが出来ませんでしたが、
吹付の専用車とカットして出た吹付ゴミの一部です。
- 65. 2026年08月20日
-
発泡ウレタン吹付断熱工事
吹付ゴミ回収状況です。
大変そうでした!
- 66. 2026年08月20日
-
発泡ウレタン吹付断熱工事

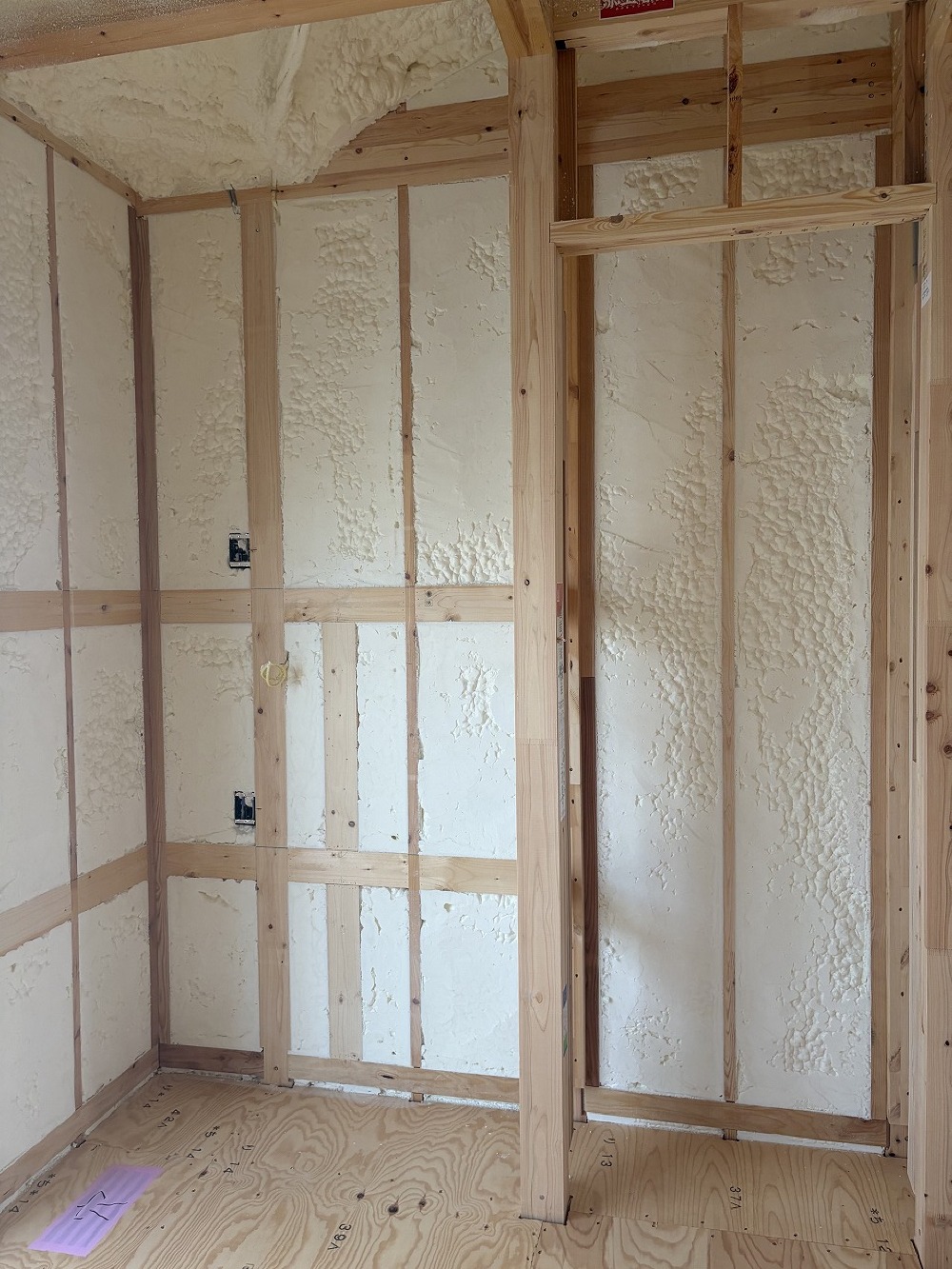

施工完了後です。
きれいに施工されています。
見て頂いて分かる通り、コンセントやスイッチの周りにもしっかりと充填されています。
ここが一般的なグラスウールなどの繊維系の断熱材ではなかなか実現が困難な部分かと思います(^_-)-☆
- 67. 2026年08月12日
-
大工工事
ここはダイニングテーブル横になる、スタディカウンター的なスペースになります。
カウンターとその上に棚が来るので、その下地を入れてあります。
- 68. 2026年08月12日
-
電気工事

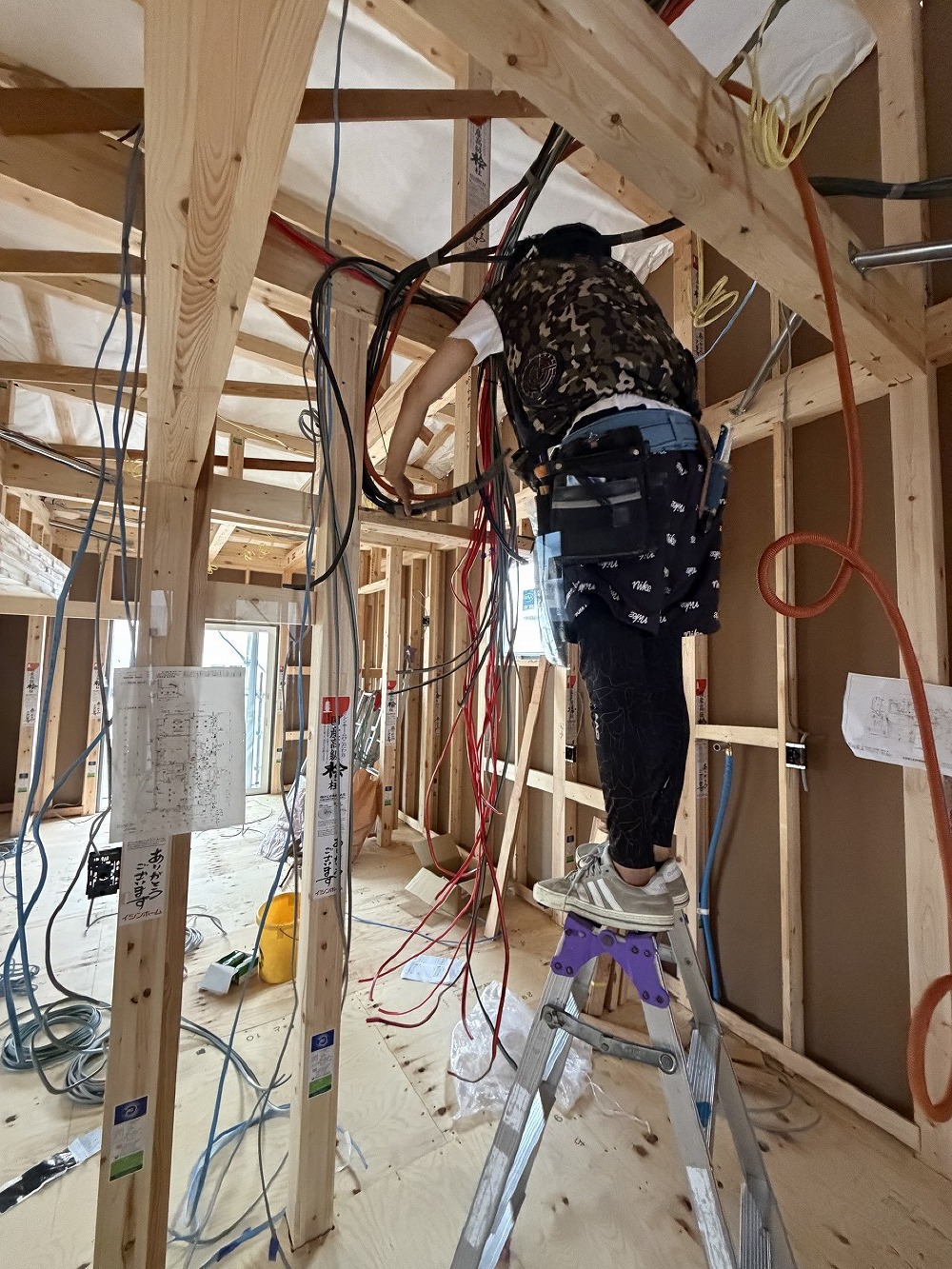

盆明けに吹付断熱工事が行われるので、その前に電気屋さんが入り、
電気配線工事を行っております。
今回は、初めて使うソーラーパネルと蓄電池、新しい全館空調なのでその打合せも行いました!
電気屋さんがしっかりとマニュアルを読み込んでくれていたので助かりました~
それにしても、すごい量の配線です。
- 69. 2026年08月08日
-
外壁工事

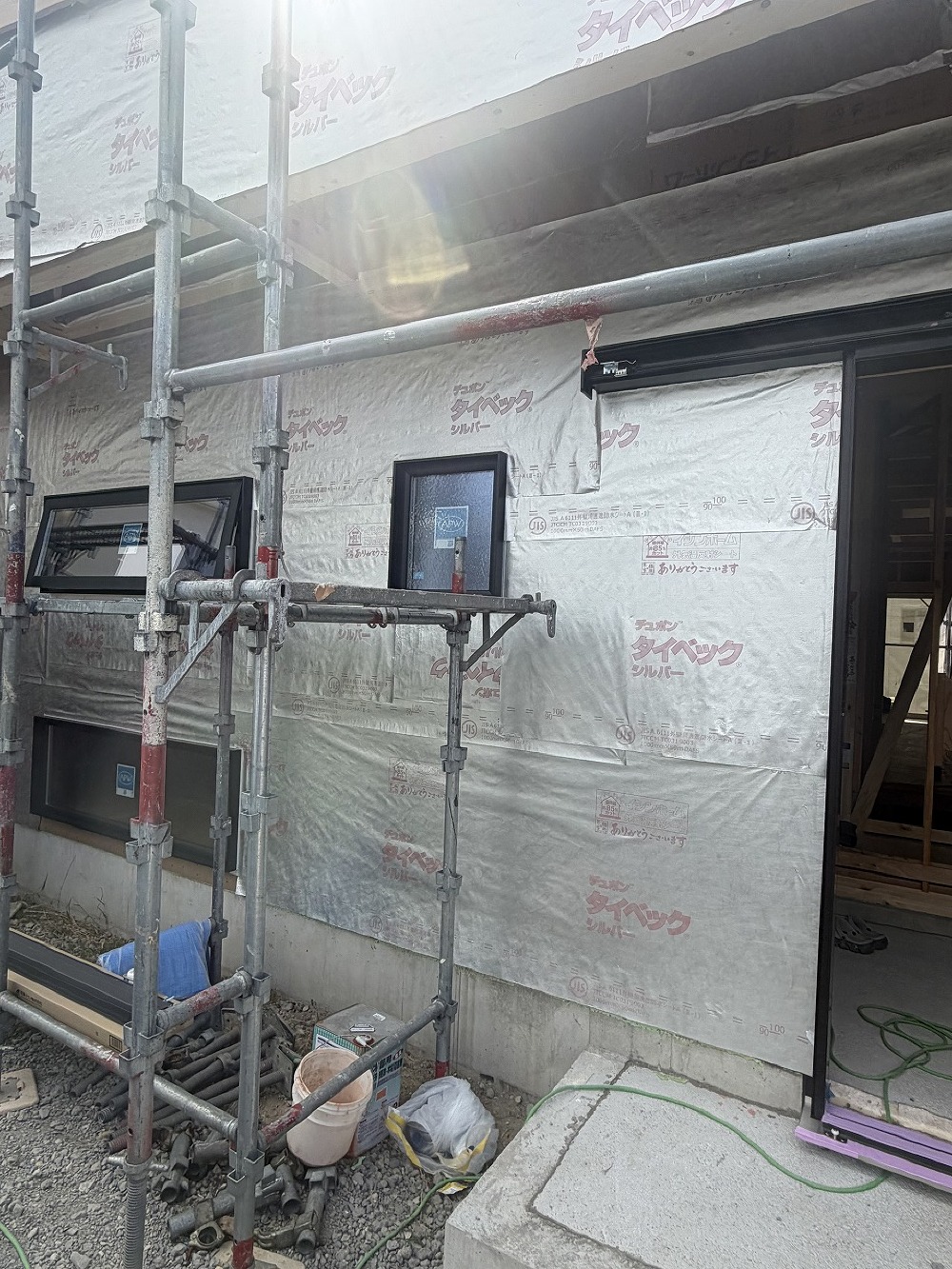

耐力面材の上に、遮熱透湿防水シートの施工を行いました。
一般的に使用されるのは、透湿防水シートですが、遮熱効果がプラスされたシートを施工しています(^_-)-☆
- 70. 2026年08月08日
-
大工工事

写真の左上がロフトになるのですが、ロフトへ上がる階段の手すり下地を入れるところです。
- 71. 2026年08月08日
-
大工工事
本当は大工工事なんだけど、建前でばたばたしている中、打ち忘れている『ピン』がないかをチェックし、
発見したら大工に言って入れてもらえばよいのですが、ついつい自分で入れてしまいます。
げんのう(かなづち)で打つのですが、結構力を入れるので数本で疲れてしまいます・・・・
今回の忘れは4本!
- 72. 2026年08月07日
-

現場打合せ
今日は現場で、階段の打合せをメインで行いました。
納材店さんと、メーカーさんになります。
- 73. 2026年08月07日
-

水道工事
水道屋さんも来て、床下に来ている給水、給湯管、排水管を床上につなげる工事をしていました。
- 74. 2026年08月04日
-

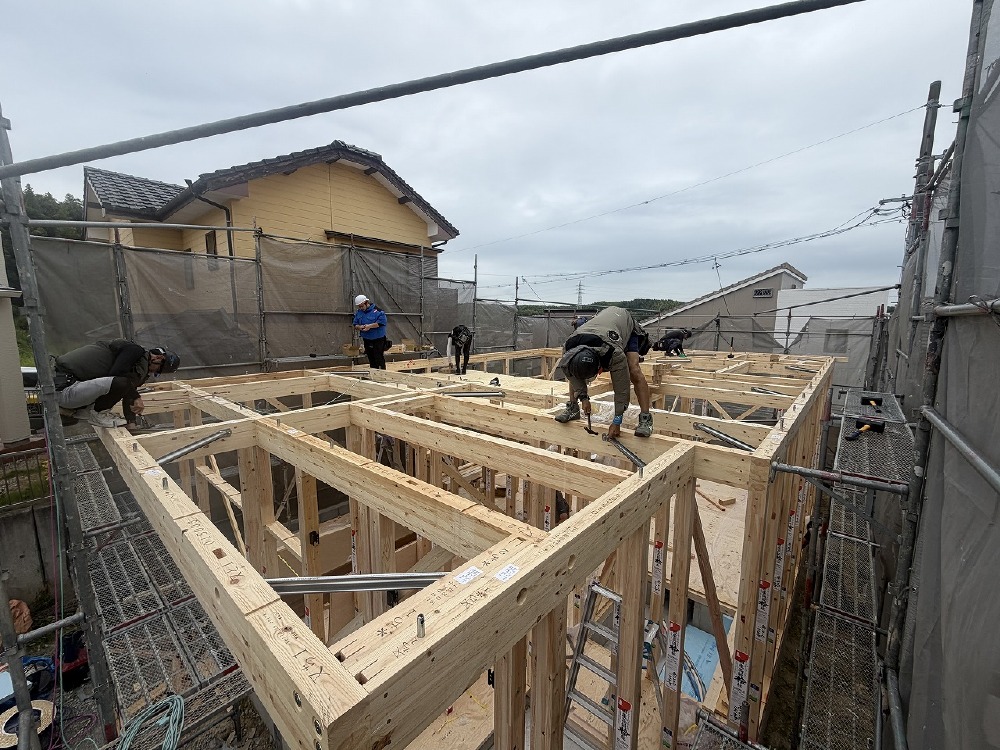

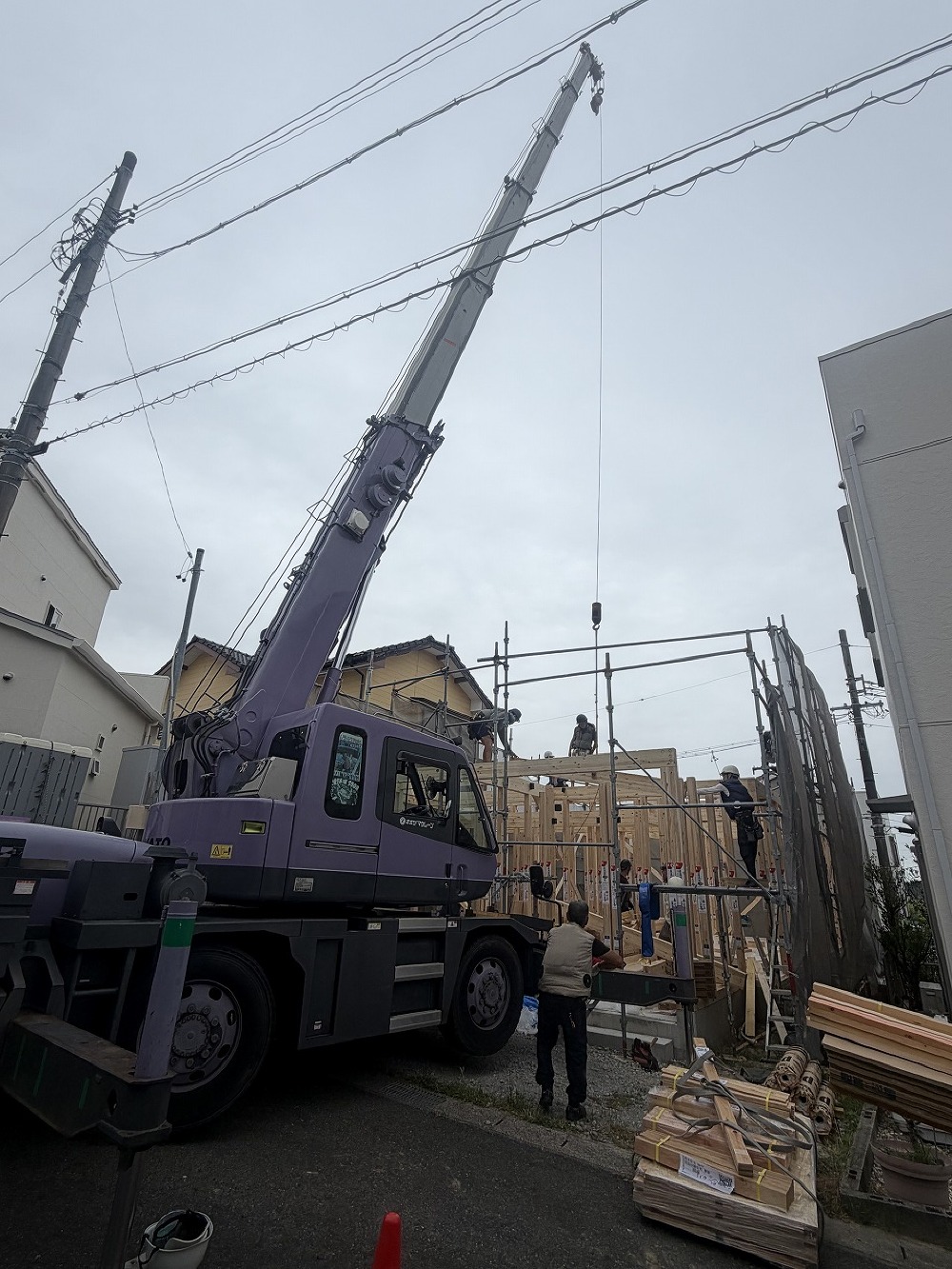

上棟
本日は、好天(くもり!晴天は暑いから曇りが好天)の中、無事上棟を迎えました!!!!!
上棟に向けていろんな準備をして、大工も8人来て、一大イベントなので、本当に心配。。
やっぱり何か忘れてたらどうしよう?!?!?!が一番大きいです。
毎現場書きますが、足場がなかったらどうしよう?
レッカーが来なかったらどうしよう?
材料が届かなかったらどうしよう?
いろんな不安の中で家は建っていきます(-_-メ)
- 75. 2026年08月04日
-
上棟

朝、ブルーシートをめくった所ですね。
- 76. 2026年08月04日
-
上棟

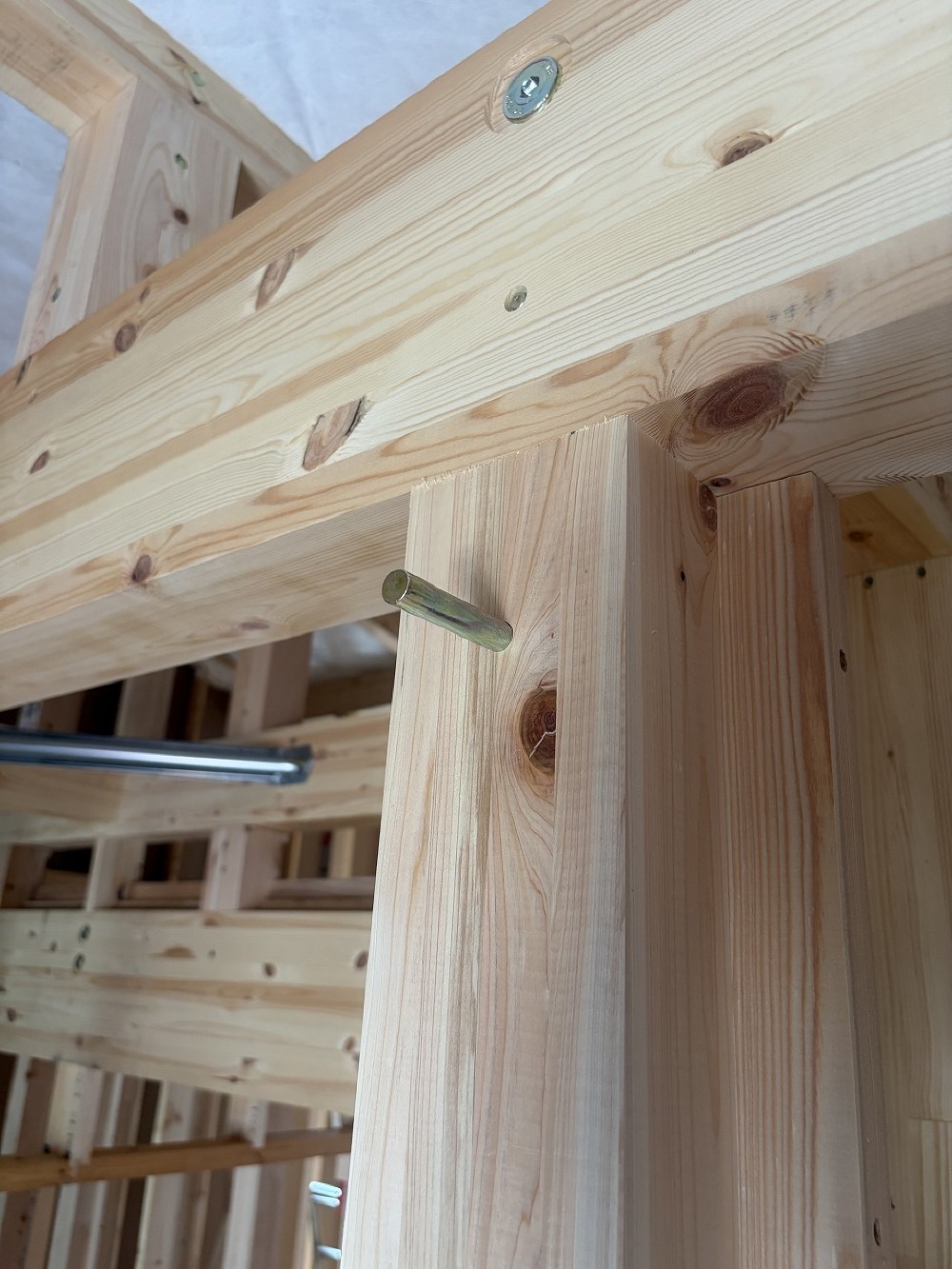

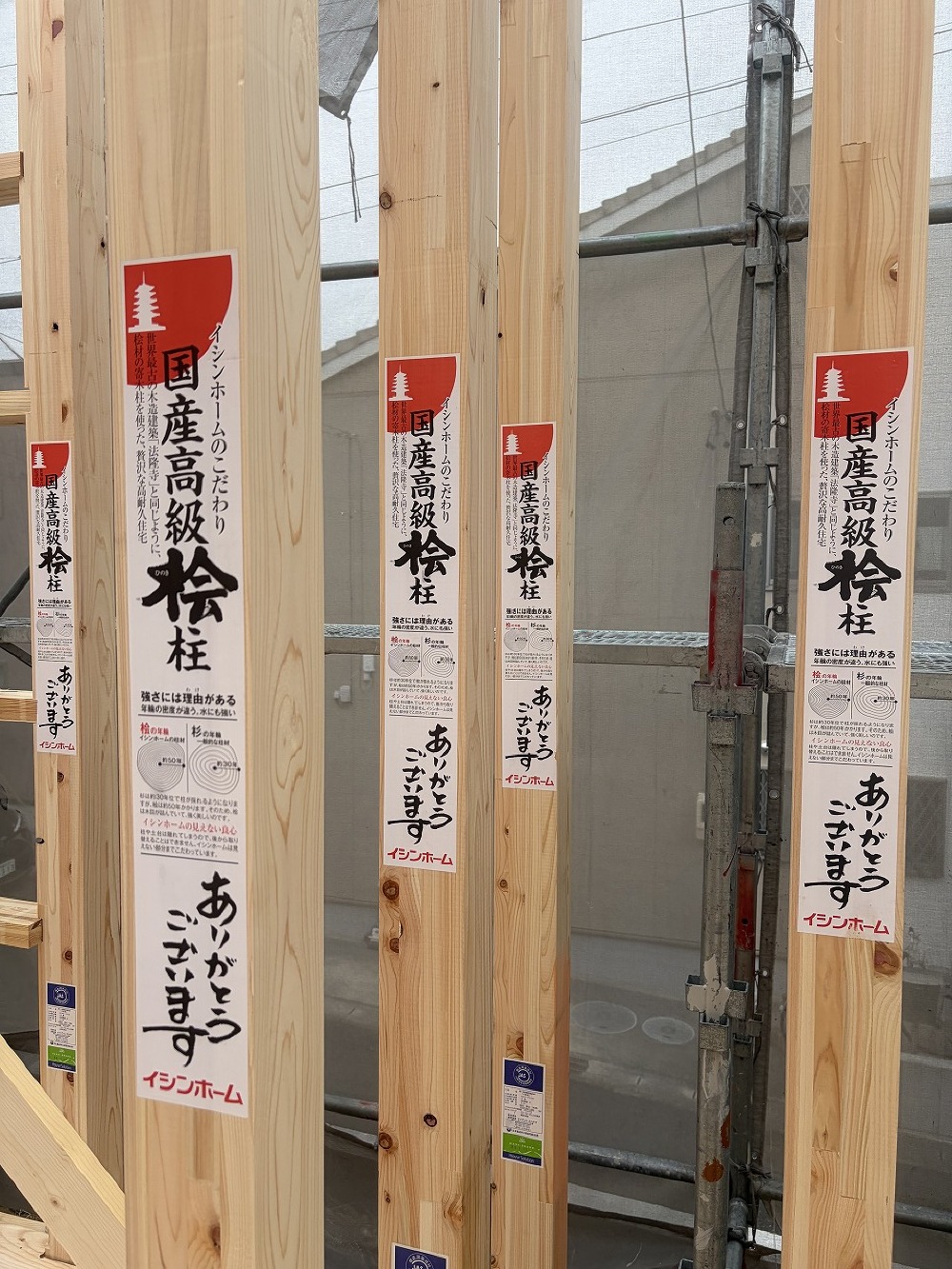

イシンホームこだわりの国産高級ヒノキ柱。
いつも良い写真ポイント探すのですが、今回は得に自信の一枚を撮れました~~
- 77. 2026年08月04日
-

上棟
平屋なので、1階終わって小屋部分の作業をしています。
- 78. 2026年08月04日
-
上棟

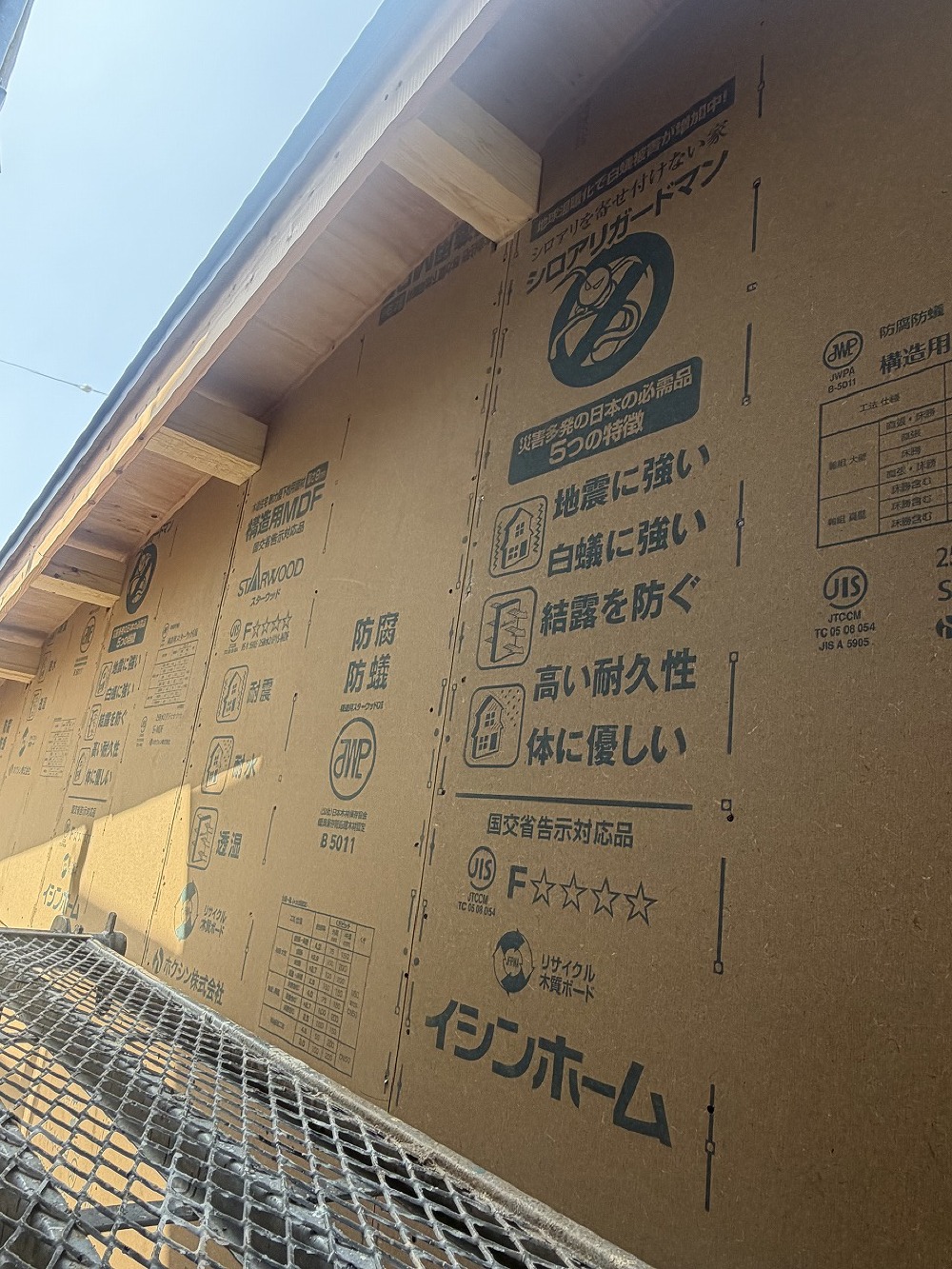

建前の日に、外部の耐力面材も張っていきます。
この面材は、地震に強いことはもちろんですが、
知多半島には白アリが多いので、シロアリ対策としてシロアリがこの面材を食べると致死率100%という面材です。
致死率100%というと人体への影響が心配になりますが、無害なので安心してください
- 79. 2026年08月04日
-
上棟
平屋の2階部分になるロフトの写真です。
左側がリビングに繋がります。
天井の白いシートは、赤外線を85%反射する特殊シートになります。
屋根からの太陽熱が一番強いので、反射し、その下に厚手の吹付断熱が施工されます!
一番上には、太陽光パネルが最初に太陽熱を受けてくれるので、屋根の遮熱もかなり自信ありますよ~
- 80. 2026年08月04日
-
上棟
正面ファサードになります。
夕方から晴れてくる予報ではありましたが、昼頃からはすっかり晴れて結局暑かったです(-_-メ)
- 81. 2026年08月04日
-
上棟

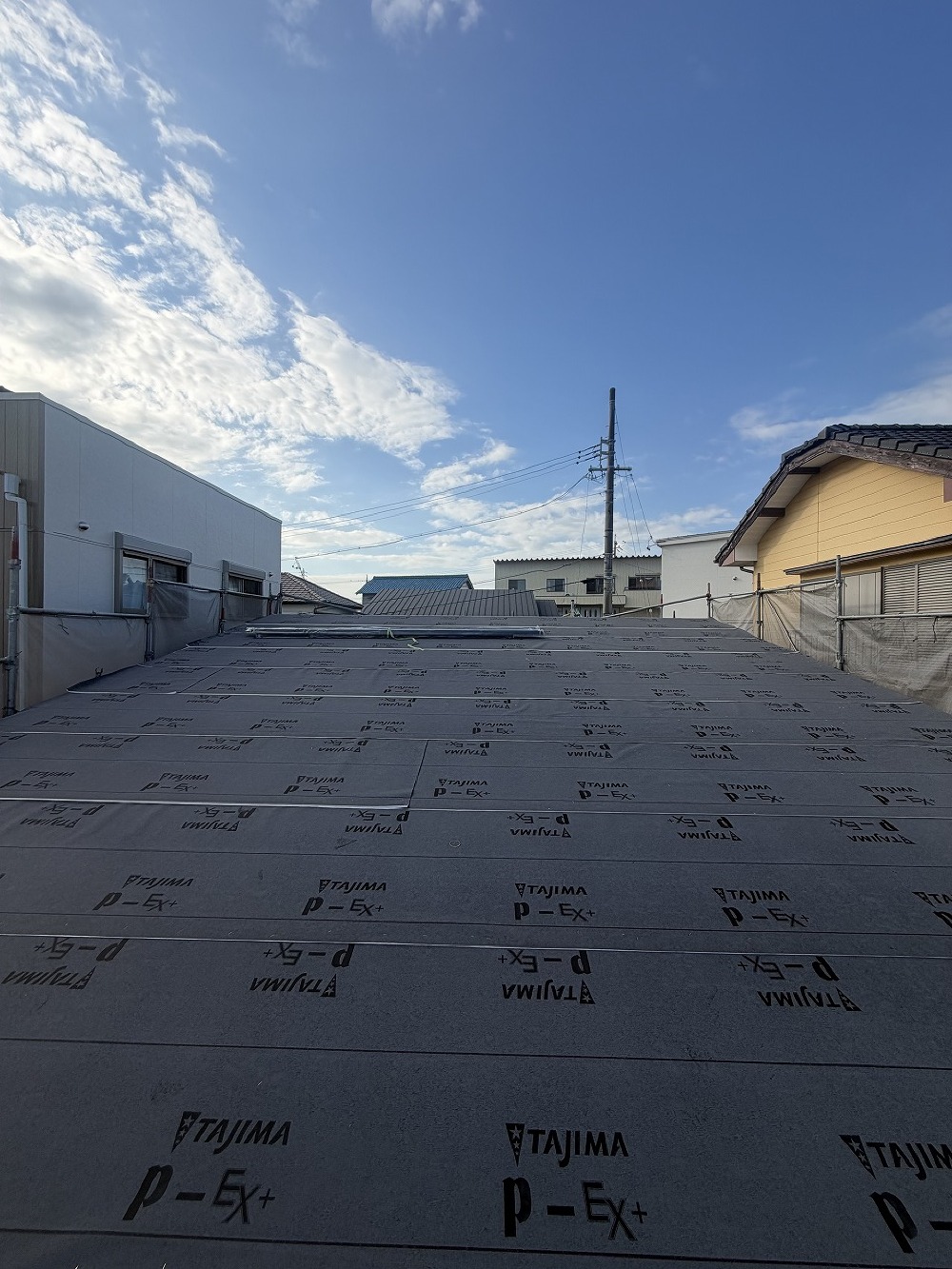

屋根も無事ルーフィングまで拭けました!
- 82. 2026年08月02日
-

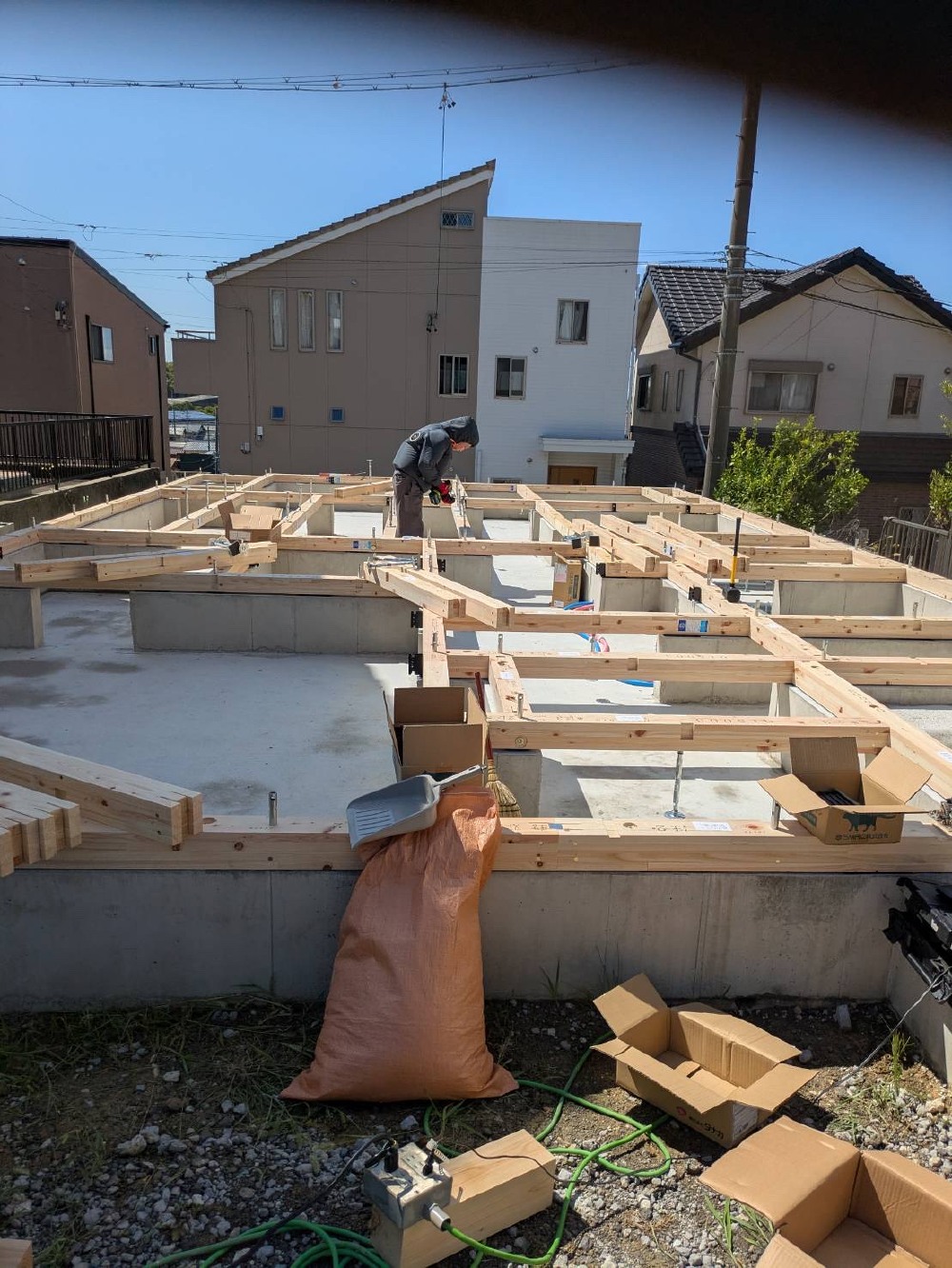

土台伏せ工事
今日は、ついに大工さんが参戦し、土台伏せ工事を行っております。
やっぱり大工が来ると家づくりの本格的な合図のような雰囲気になります。。。
が、ここに来るまでも本当に家づくりって大変なんですよ~。
でも家づくりにおいてはやっぱり大工は花形ですよね(^_-)-☆

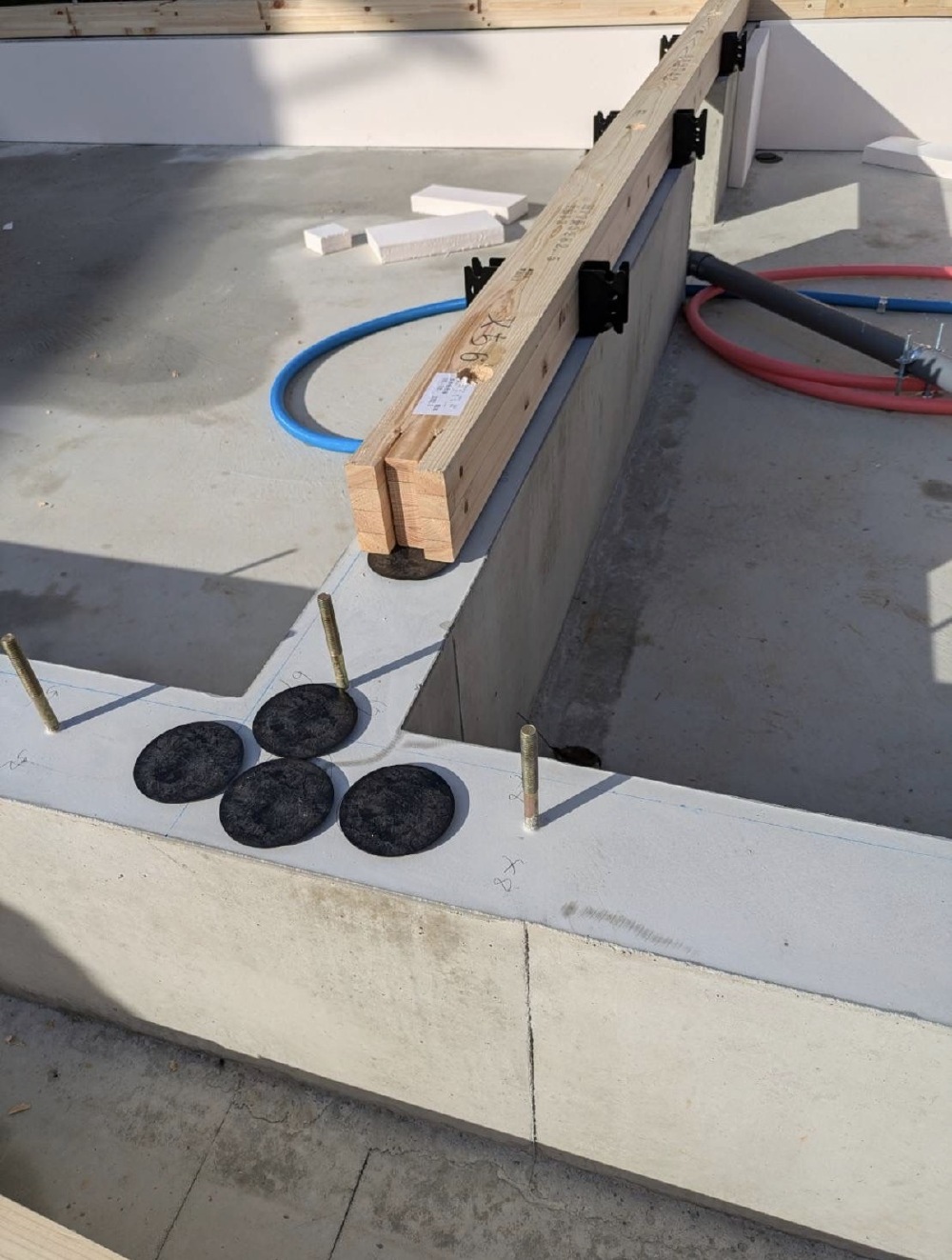

写真は、減振プレートです。基礎と土台の間に入れて、地震時に地盤からの揺れを建物上部に伝えにくくし、上部の揺れを抑えてくれます!100枚以上設置。。
- 83. 2026年08月02日
-
土台伏せ工事
土台伏せ工事の途中です。
ピンクは基礎断熱材になります。
基礎に敷いている部分は本来半分幅で良いのですが、より効果を大きくするために倍にしています!
一般的な家は、基礎に断熱材はなく、床の裏側に断熱材を張っている形になります。
イシンホームの家は、床下である基礎内部も、室内と同じ空気が流れる為、それだけでも冬の床の冷っとさは軽減されると思います。
最近は、全館空調の家を連続で建てていますが、このモデルハウスでは新しいタイプの全館空調を初採用。
床下にエアコンの空気を送り込み、床下を通じて各個所に空気を供給する形なので基礎の内部とても大事なんです。
部屋数は、3室なので普通は3台のエアコンとなるのですが、このモデルハウスの全館空調の空気は9か所に分かれて供給されるので、部屋だけでなく、洗面所などにも供給されます(全館なので部屋以外にも供給されるのは当たり前か!)
完成したら是非体感しに来てください
- 84. 2026年08月02日
-
土台伏せ工事
全景はこんな感じ~ ← みじか!さぼったな!
- 85. 2026年08月02日
-
土台伏せ工事

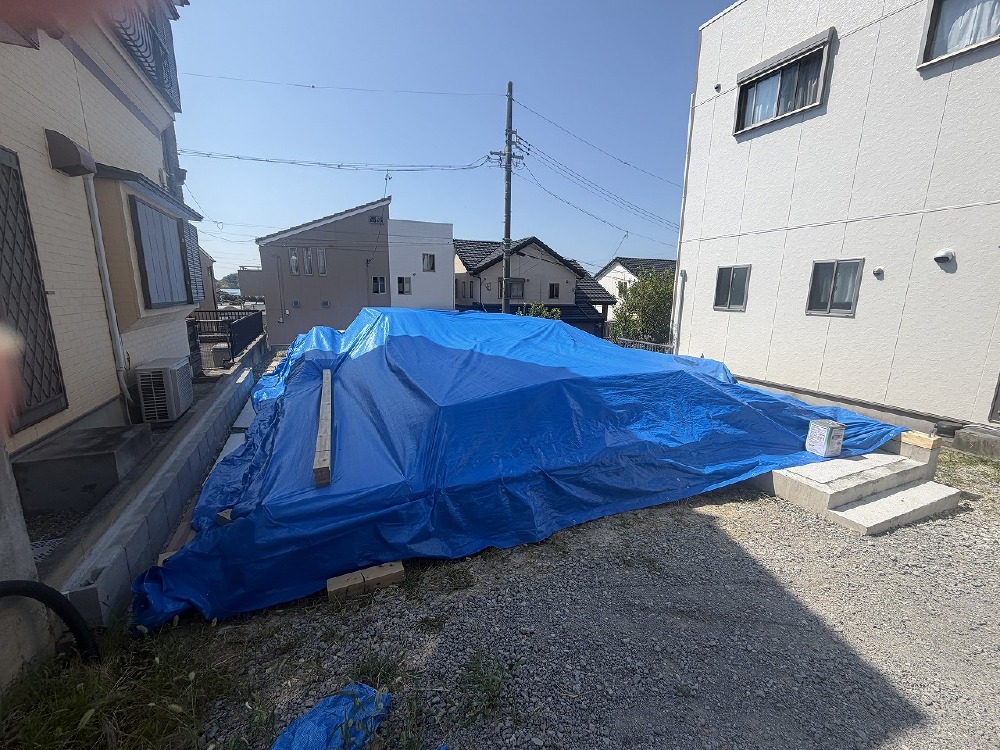

土台伏せの最後には、10mの大判厚手のブルーシートで覆って完了です!
- 86. 2026年07月22日
-
水道工事

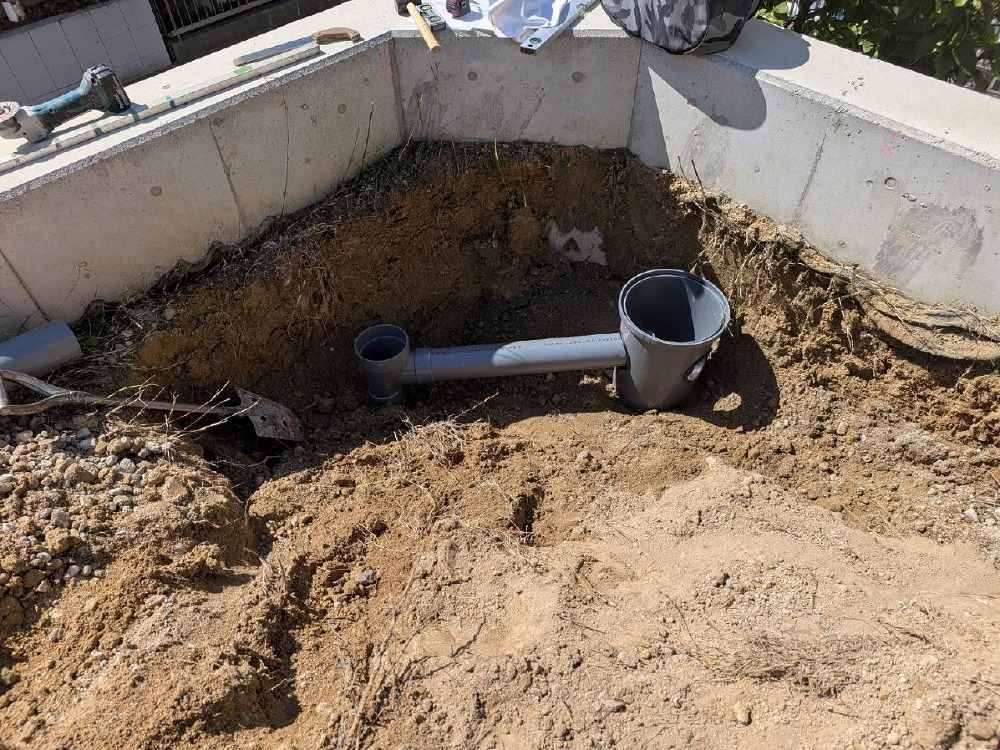

基礎上、床下に給水、給湯、排水管の設置を行いました。
グレーが排水管、ブルーが給水管、ピンクが給湯管と分かりやすいですよね?
よく見ると、ブルーとピンクは枝分かれしています。
これはヘッダー工法と言って、1本の本管から、家の他の箇所へ一気に分裂している形になっています。
以前は、徐々に徐々に枝分かれとなっていたため、先に行けば行くほど水圧が弱くなっていたのですが、
今は、どこでも水圧が変わりにくい形になっています!
- 87. 2026年04月28日
-
水道工事
基礎工事の前に建物周りに給排水管の敷設工事を行っております。
敷地の北側と南側に道路があるのですが、3~3.5m道路の高さが違うため、
排水は低い方の道路に行うのですが、そこまでの距離が長い(-_-メ)
建物横を長い距離通っていくため、勾配もしっかりとらないといけない=深く掘らないといけない→ユンボを使う必要あり、→基礎が出来てからではユンボが入れない→基礎工事より先に排水管布設を行う。
という理由があり、先に行っております。
しっかり工程を組んでいないと、うっかり基礎を先に行い、水道屋さんが死ぬ気で長い距離を手掘りとなってしまう現場もきっとたくさんあるとお思います"(-""-)"
写真は、手前から奥に向かって水が流れるようになっています。
- 88. 2026年04月28日
-
水道工事
基礎工事が終わり、給水管の埋設工事を行いました。
水道メーターから家の中へ引き込みをします。
いろんな工事がありますよね~。
全てが必要なんですが、何かを忘れたまま家が完成してしまったら大変ですよね。。。。
- 89. 2026年04月25日
-
基礎工事

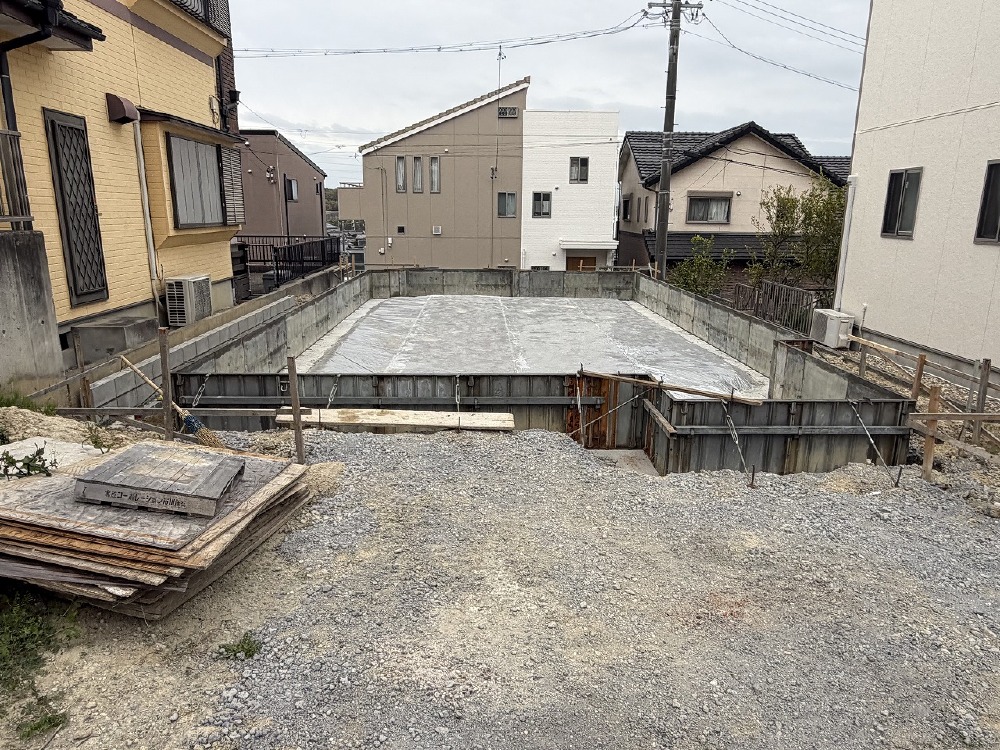

コンクリート周りの型枠のばらしを行いました。
夕方から雨の予報となっているので、玄関ポーチ部の増し打ちコンクリートの周りから基礎内に水が入らないようにコーキング打ちます。これはやっている会社ほとんどないと思うのですが、基礎屋さんもやった事ないと言うので僕の仕事になっていますが、絶対に必要!と思います。念のため水抜き穴も設置してますが、ポーチの水抜き穴に関しても基礎屋さん他の業者ではやれと言われないよう~と言います。。
- 90. 2026年04月20日
-

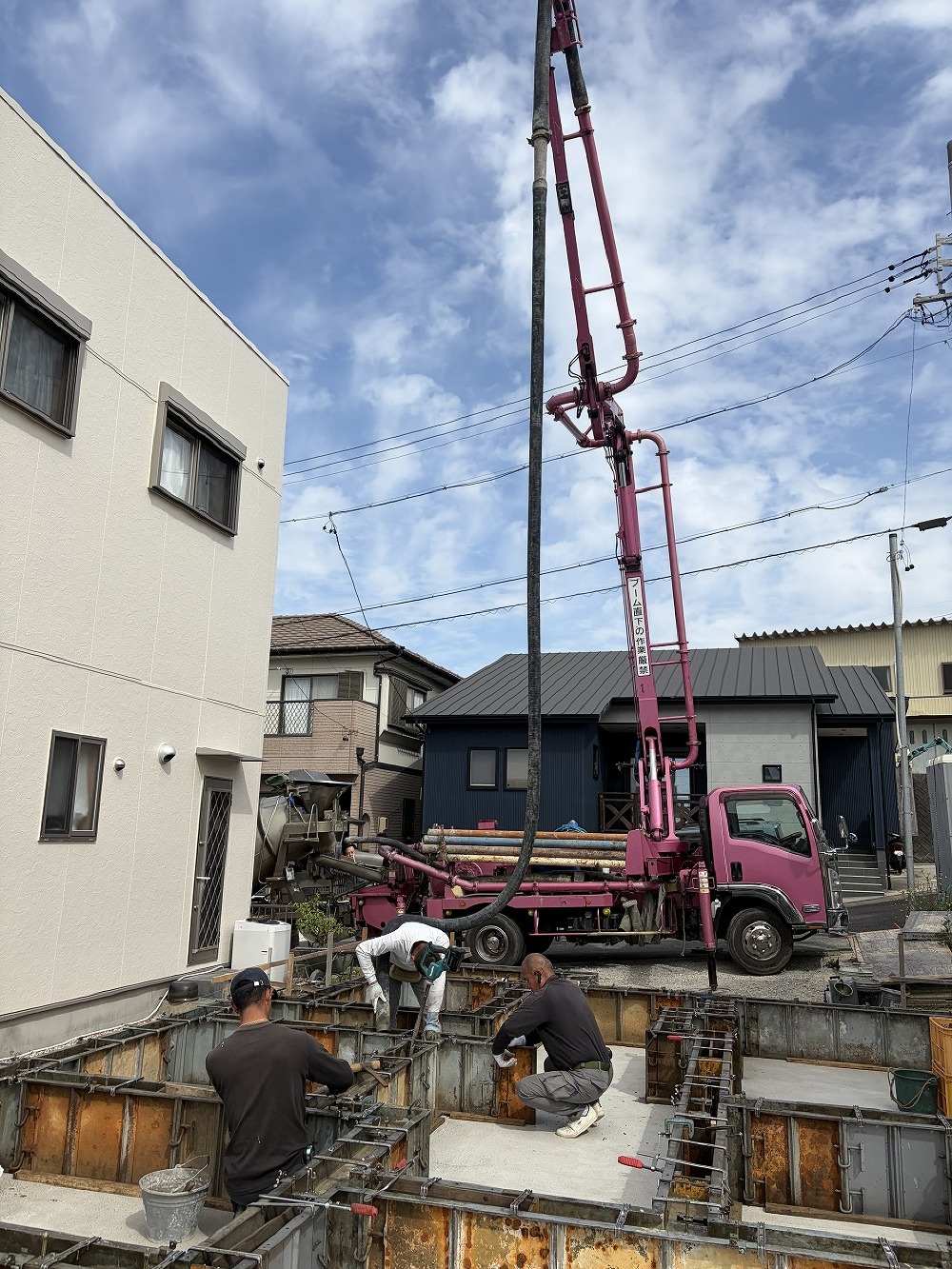

基礎工事
ポンプ車です。ポンプ車のホースを伝ってコンクリートが流れてきます。
- 91. 2026年04月20日
-
基礎工事
今日は、基礎の立ち上がり部分のコンクリート打設を行いました。
- 92. 2026年04月16日
-
基礎工事
ベースコンクリートの打設を行いました。
奥にいる基礎屋さんへは私が仕事の発注をするのですが、
手前にいるポンプ車屋さんは基礎屋さんが手配しています。
見慣れた人で見た目に反して腰は低い。。。。怖い人ではありませんよ~

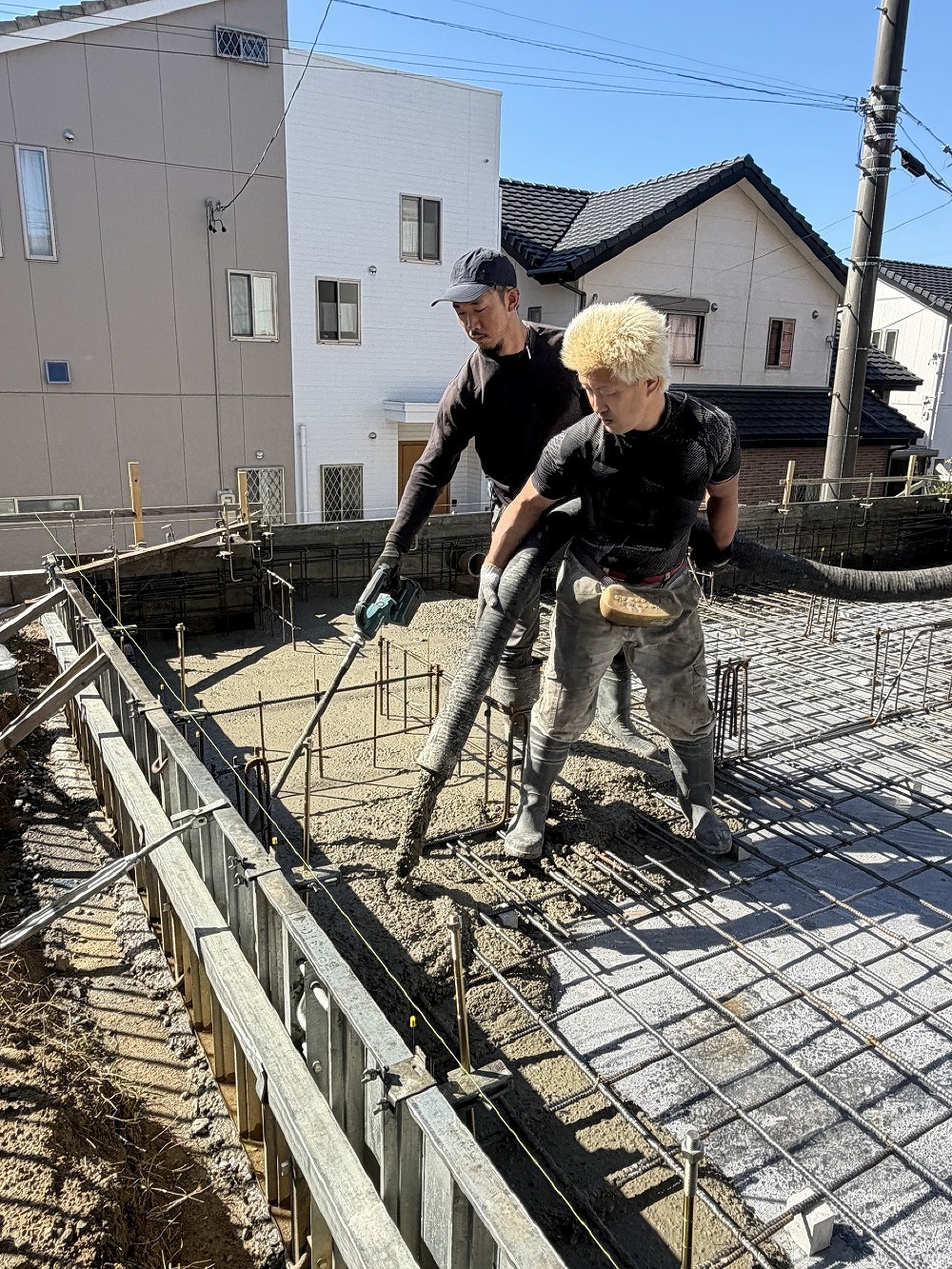

手前の人がコンクリートを流し込み、すかさず後ろの人がバイブレーションでコンクリートの空隙をなくしている所です。
- 93. 2026年04月16日
-
基礎工事
イシンホームの基礎は一般的の住宅と違って、床下の空気も機械で循環させています。
その関係で、基礎と床上の空気の流れがあるため、基礎水平部の手ごてを使って丁寧に平滑に仕上げます。
- 94. 2026年04月13日
-
基礎工事

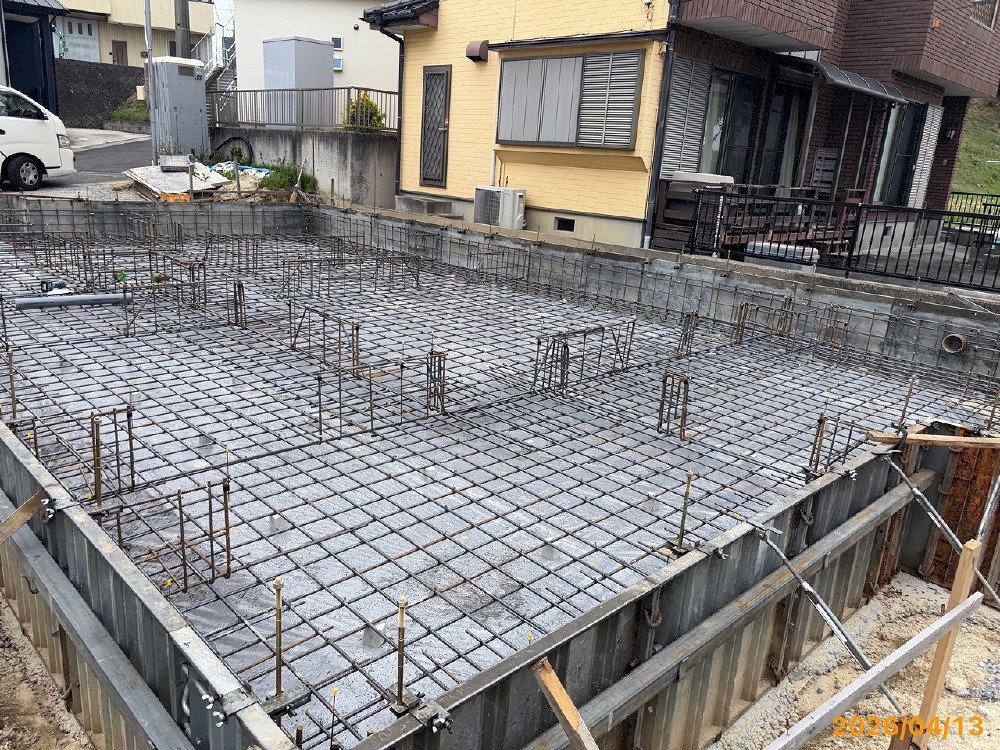

昨日は鉄筋屋さんが入り、鉄筋組みを行いました。
- 95. 2026年04月09日
-

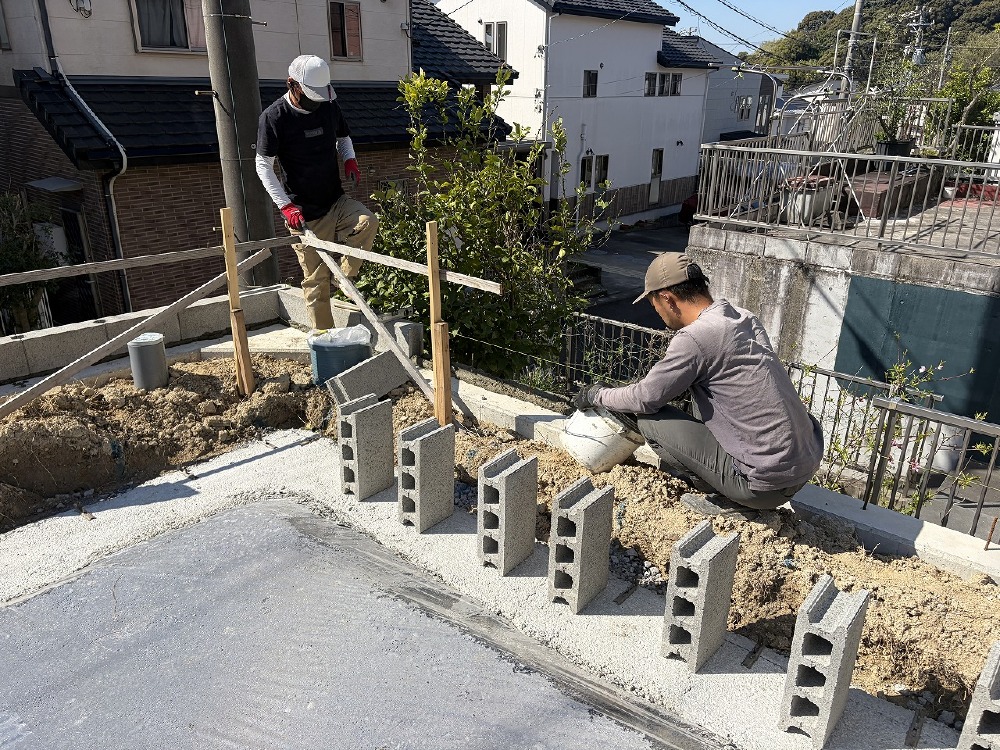

基礎工事
隣地さんの地盤に対して、弊社土地の方が低いため、隣地のCBの下が洗ってしまうことになってしまう為、
隣地さんの許可を取り、慎重に掘削しCB積を行いました。
- 96. 2026年04月09日
-
基礎工事
建物外周部の型枠組まで終わった所です。
今のところ順調に進んでおります。
- 97. 2026年04月06日
-
基礎工事
基礎工事の途中で
敷地外周にコンクリートブロックを積みます。
基礎屋さんに積んでもらうためこのタイミングとなっております。
- 98. 2026年04月06日
-
基礎工事

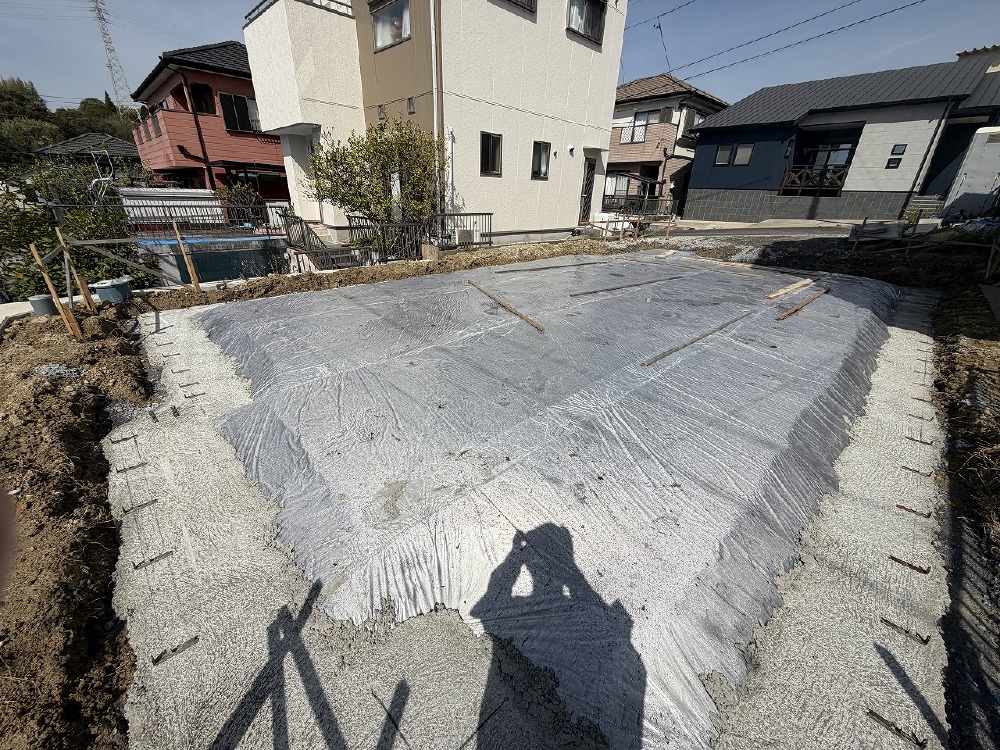

リサイクル砕石の上に防湿シートを敷き、その周りに捨てコン打ちを行いました。
写真の影はわたしになります。
- 99. 2026年04月01日
-
基礎工事

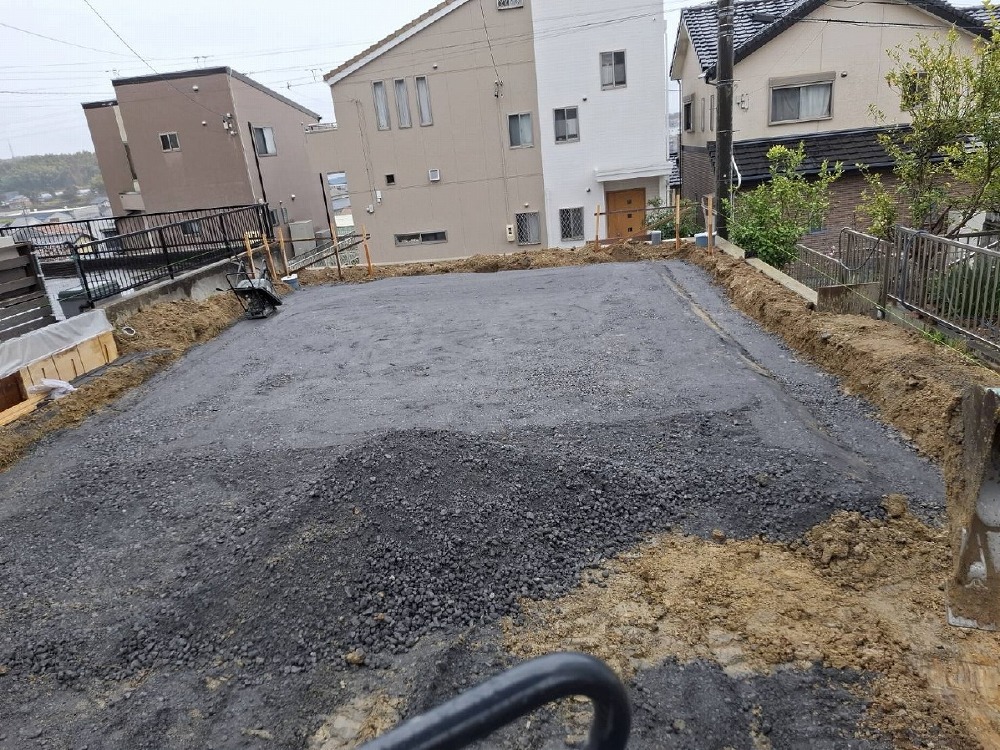

基礎の下にリサイクル砕石敷きを行いました!
いつ見てもきれい(^_-)-☆
- 100. 2026年03月24日
-
水道工事
低い方の道路側の最終マスの写真になります。
ここから、擁壁を作る時に仕込んでおいたスリーブを使って道路側溝へ排水となります。
- 101. 2026年03月24日
-
水道工事
こんな感じになりました。
擁壁の上にブロックを1段積みますので、もう少し地盤が高くなることになります。
- 102. 2026年03月18日
-
地盤補強工事
工事完了時はこんな感じになります。
擁壁上に建物が乗ってくるので、杭は擁壁をよけるように偏芯しての配置となっております!
- 103. 2026年03月17日
-
地盤補強工事
2mを超える擁壁があるので、分かってはいましたけどはやり調査の結果は、補強必要でした!
今回の補強工法は、乾式柱状改良。
写真のように穴を掘って、鋼管杭ではなくコンクリートの杭を作ります。
長さは1.5m~3mくらいと、鋼管杭に対して短い杭となります。
- 104. 2026年01月21日
-
地盤調査
弊社分譲地の最終区画、ついについに長い沈黙を破って着工することとなりました。
平屋のリビング上の吹抜け勾配天井からつながるロフトがある住宅です。
当面は、注文住宅のモデルハウスとして活用する予定です。
さて、地盤調査。非常に地味な工程になるのですが、めちゃめちゃ大事です!
どんなに頑丈な家を建てても地盤がガタガタでは全く意味がないからです!
補強がいらない結果になるに越したことはありませんが、補強が必要であればしっかり補強をすれば、
長期渡り安心を得ることが出来ます(^^♪
